5. Έναρξη του Έργου : Χρόνος Κόστος - Πόροι Σχεδιασμός Χρονοδιαγράμματος 5.2. Σχεδιασμός Πόρων 5.3 Κρίσιμη Αλυσίδα

Μέγεθος: px
Εμφάνιση ξεκινά από τη σελίδα:

Download "5. Έναρξη του Έργου : Χρόνος Κόστος - Πόροι Σχεδιασμός Χρονοδιαγράμματος 5.2. Σχεδιασμός Πόρων 5.3 Κρίσιμη Αλυσίδα"

Transcript

1 5. Έναρξη του Έργου : Χρόνος Κόστος - Πόροι 5.1. Σχεδιασμός Χρονοδιαγράμματος 5.2. Σχεδιασμός Πόρων 5.3 Κρίσιμη Αλυσίδα

2 Χρονοπρογραμματισμός Το WBS αποτελεί τη βάση του χρονοπρογραμματισμού Ανάλογα με την πολυπλοκότητα και τη δυναμική του έργου ως μέθοδοι χρονοπρογραμματισμού μπορεί να χρησιμοποιηθούν: Μέθοδος Milestone plan List of dates Bar chart CPM schedule Απαιτούμενες Πληροφορίες Κατάσταση με Πακέτα Εργασίας Ημερομηνίες για τα ορόσημα 8-9 ορόσημα για το σύνολο του έργου. Αναφέρονται σε γεγονότα (συνήθως έναρξη ή ολοκλήρωση πακέτων εργασίας. Κατάσταση με Πακέτα Εργασίας Ημερομηνίες έναρξης & ολοκλήρωσης πακέτων εργασίας Κατάσταση με Πακέτα Εργασίας Διάρκεια πακέτων εργασίας Χρόνοι έναρξης κάθε πακέτου εργασίας Κατάσταση με Πακέτα εργασίας Διάρκεια πακέτων εργασίας Τεχνολογικοί, διοικητικοί, και περιορισμοί πόρων και εξαρτήσεις μεταξύ των πακέτων εργασίας

3 CPM Καθορισμός δραστηριοτήτων Καθορισμός των συγκεκριμένων δραστηριοτήτων που είναι απαραίτητες για την ολοκλήρωση του έργου και την παραγωγή των παραδοτέων Ο καθορισμός των δραστηριοτήτων φαίνεται στο WBS Το χαμηλότερο επίπεδο του WBS περιλαμβάνει τα συγκεκριμένα και αυτόνομα τμήματα εργασιών που απαιτούνται να γίνουν για την ολοκλήρωση του έργου Για κάθε ένα από αυτά πρέπει να προσδιορισθεί η διάρκεια και η αλληλουχία με άλλα Το WBS καθορίζει το χαμηλότερο επίπεδο εργασίας που διαχειρίζεται ο διαχειριστής του έργου: το επίπεδο του work package (WP) Το επίπεδο του ελέγχου μπορεί να κατανεμηθεί και σε υποέργα με ανάλυση τους σε δραστηριότητες, για κάθε ένα από τα οποία ορίζεται υπεύθυνος υποέργου (sub project managers) Κατά τη διαδικασία σχεδιασμού του χρονοδιαγράμματος ελέγχουμε: Δήλωση Εύρους (περιγραφή φυσικού αντικειμένου) Περιορισμούς και Προϋποθέσεις και Παραδοχές (ημερομηνίες παράδοσης, διαθεσιμότητα, καιρικές συνθήκες, ημερολόγια εργασίας κ.λπ.) Ιστορικές Πληροφορίες

4 CPM Αλληλουχία Δραστηριοτήτων Προσδιορίζει τη σειρά εκτέλεσης των δραστηριοτήτων Εσωτερικές αλληλεξαρτήσεις μεταξύ των δραστηριοτήτων Εξωτερικές επιδράσεις Υποχρεωτικές: από τη φύση του έργου Διοικητικές: καθορίζονται από τη διοίκηση Είναι σημαντικό η όλη διαδικασία να μην είναι το αποτέλεσμα εργασίας ενός ατόμου αλλά να γίνει με συμμετοχή όλης της ομάδας έργου

5 Δικτυωτά Διαγράμματα CPM Precedence Diagramming Method

6 Activity Sequencing Σχέσεις Εξάρτησης Finish-to-start (FS) Η εργασία A πρέπει να ολοκληρωθεί πριν την έναρξη της Β A B Start-to-start (SS) Η εργασία Β μπορεί να ξεκινήσει εφόσον έχει ξεκινήσει η εργασία Α. Η σχέση αυτή επιτρέπει στις 2 δραστηριότητες να διεξάγονται παράλληλα. A B Παράδειγμα: Το συνεργείο Α ξεκινά με το σκάψιμο του αγωγού. Το συνεργείο Β ακολουθεί με την τοποθέτηση των καναλιών στον αγωγό. Το συνεργείο Β δεν είναι απαραίτητο να περιμένει να ολοκληρωθεί η εργασία Α.

7 Ένα παράδειγμα είναι η προετοιμασία για ένα γεγονός και η υλοποίηση του. Αν η υλοποίηση καθυστερήσει για οποιοδήποτε λόγο οι εργασίες της προετοιμασίας παρατείνονται ανάλογα. Μπορεί να το δει κανείς και σε αναλογία με το Just in Time scheduling. Δεν μεσολαβεί νεκρός χρόνος. Activity Sequencing Σχέσεις Εξάρτησης Finish-to-finish (FF) Αυτή η σχέση δηλώνει ότι η εργασία Β δεν μπορεί να ολοκληρωθεί πριν την ολοκλήρωση της Α. Ιδανικά και οι δύο πρέπει να ολοκληρωθούν την ίδια χρονική στιγμή αλλά δεν συμβαίνει πάντα. Το συνεργείο Β υλοποιεί το εσωτερικό δίκτυο αυτόματου ποτίσματος και το συνεργείο Α την εγκατάσταση και λειτουργία της πομώνας άντλησης. Και τα δύο συνεργεία μπορεί να δουλεύουν ταυτόχρονα, το Α μπορεί να ολοκληρώσει το έργο του ανεξάρτητα από το Β, αλλά για την παράδοση του έργου που εκτελεί το Β είναι απαραίτητο να έχει προηγηθεί η ολοκλήρωση του Α. Start-to-finish (SF) Ένα είδος σχέσης που χρησιμοποιείται σπάνια Απαιτεί την έναρξη της Α, ώστε να είναι δυνατή η ολοκλήρωση της Β. B B A A

8 Activity Sequencing Σχέσεις Εξάρτησης Leads and Lags Lag : καθυστέρηση για ορισμένο χρόνο ή ποσοστό χρόνου της δραστηριότητας που «προηγείται» Π.χ. FS + 5 ( έναρξη της 2 ης 5 ημέρες μετά το τέλος της 1 ης ) SS + 10% (Έναρξη της 2 ης αφ ότου έχει περάσει το 10% της διάρκειας από το ξεκίνημα της 1 ης ) Lead : Η εξαρτώμενη μπορεί να ξεκινήσει νωρίτερα (ανάλογα με το προηγούμενο) ΒΑΣΙΚΑ ΣΗΜΕΙΑ Π.χ. FS - 5 ( έναρξη της 2 ης 5 ημέρες πριν το τέλος της 1 ης ) SS - 10% (Έναρξη της 2 ης πριν από το ξεκίνημα της 1 ης κατά 10% του χρόνου της 1 ης ) Μόνον εργασίες που απαιτούνται για το έργο πρέπει να συμπεριλαμβάνονται στο χρονοδιάγραμμα. Οι σχέσεις Finish-to-start είναι οι πιο συνήθεις. Η αλληλουχία δεν σημαίνει και χρονοπρογραμματισμό Ο χρονοπρογραμματισμός ακολουθεί τον καθορισμό των σχέσεων αλληλουχίας.

9 Εκτίμηση της διάρκειας των δραστηριοτήτων Τι πρέπει να ληφθεί υπ όψη στην εκτίμηση της διάρκειας των δραστηριοτήτων Περιορισμοί Μία ημερομηνία παράδοσης είναι ένας εξωτερικός περιορισμός. Υποθέσεις: Η ομάδα έργου μπορεί να θέσει ως στόχο ότι το έργο θα πρέπει να παραδοθεί σε συγκεκριμένο χρόνο. Καλές καιρικές συνθήκες Απαιτήσεις πόρων: Η εργασία A θέλει οκτώ ώρες με ένα άτομο, αλλά μπορεί να ολοκληρωθεί σε τέσσερις ώρες αν εργασθούν 2 άτομα. Κάποιες άλλες δραστηριότητες από τη φύση τους απαιτούν σταθερό χρόνο ανεξάρτητα με το πόσα άτομα θα εργαστούν. Σε άλλες περιπτώσεις το αποτέλεσμα της ανάθεσης εργασίας σε πολλά άτομα μπορεί να μην είναι παραγωγική.

10 Εκτίμηση της διάρκειας των δραστηριοτήτων Τι πρέπει να ληφθεί υπ όψη στην εκτίμηση της διάρκειας των δραστηριοτήτων (..συνέχεια ) Effort (work) vs. duration Effort (work) : η ποσότητα εργασίας που απαιτείται για την εκτέλεση της εργασίας. Duration : Διάρκεια Κάποιες δραστηριότητες χαρακτηρίζονται ως σταθερής διάρκειας (fixed duration), ενώ κάποιες ως σταθερής ποσότητας έργου (fixed effort, fixed work) Ισχύει η σχέση: Διάρκεια Χ Μονάδες έργου = Ποσότητα έργου Duration X Units = Effort Επίπεδο πόρων Η ικανότητα των ατόμων της ομάδας έργου, η εμπειρία κ.λπ. Το φαινόμενο της καμπύλης Μάθησης Ιστορικές Πληροφορίες Από άλλα έργα του οργανισμού Βάσεις δεδομένων με standards για ορισμένες εργασίες Από μέλη της Ο.Ε. που έχουν εργαστεί σε παρόμοια έργα Κίνδυνοι

11 Εκτίμηση της διάρκειας των δραστηριοτήτων Κατά την κρίση των εμπειρογνωμόνων Αναλογικά με άλλες περιπτώσεις Σύγκριση με παρόμοιες δραστηριότητες σε άλλα έργα. Προσαρμογή λόγω πολυπλοκότητας, διαφοροποιήσεων κ.λπ. Ποσοτικές Εκτιμήσεις (Παραμετρική εκτίμηση) Τυποποιημένες μονάδες παραγωγής (π.χ. χλμ / εβδομάδα, γραμμές κώδικα / ημέρα, κ.λπ.) Εκτίμηση τριών σημείων Average T=[O+ML+P]/3 Variance σ 2 =[(P-O) 2 +(ML-P)(ML-O)]/18 Εκτιμήσεις PERT (Optimistic, Most Likely, Pessimistic) Average T=[O+4(ML)+P]/6 Standard Deviation σ=(p-o)/6 Variance σ 2 =(P-O) 2 /36

12 PERT Κατανομή beta Εμπειρικά δεχόμαστε ότι αν θεωρήσουμε ότι ο χρόνος εκτέλεσης κάθε εργασίας είναι τυχαία μεταβλητή, τότε η πλέον κατάλληλη κατανομή για να περιγράψει την τυχαία συμπεριφορά είναι η κατανομή beta. Ελάχιστο όριο χρόνου: α Ανώτατο όριο χρόνου: b Πιο πιθανή τιμή: m a m b Μέση τιμή : t = (a+4m+b)/6 Τι αντιπροσωπεύει η μέση τιμή και τι η διασπορά στη στατιστική Διακύμανση : σ 2 = ((b-a)/6) 2 Γιατί χρειαζόμαστε και τα δύο αυτά μεγέθη

13 Εκτίμηση Πιθανότητας Ολοκλήρωσης Έργου κατα PERT (1/3) Εκτιμήσεις PERT (Optimistic, Most Likely, Pessimistic) Average T=[O+4(ML)+P]/6 Standard Deviation σ=(p-o)/6 Variance σ 2 =(P-O) 2 /36 Παράδειγμα Κρίσιμη διαδρομή με βάση Μέσους Χρόνους Αναμενόμενη Διάρκεια: Άθροισμα Μέσης Διάρκειας Κρίσιμων Δραστηριοτήτων Διακύμανση Διάρκειας: Άθροισμα Διακύμανσης Κρίσιμων Δραστηριοτήτων Δραστηριότητα Προαπαιτούμενες Καλλίτερη Χειρότερη Πιθανή ΔιάρκειαΔιακύμ ανση EST EFT LST LFT Slack Α Εγκατάσταση Εσωτερικών Σωλήνω , Β Αλλαγές Οροφής , Γ Κατασκευή συλλεκτήρα Α 0,5 1 7,5 2 1, Δ Κατασκευή Ψευδοροφής Β , Ε Εγκατάσταση Καυστήρα Γ , Ζ Εγκατάσταση Συστήματος Ελέγχου Γ , H Εγκατάσταση αντιρυπαντικού Δ,Ε , Θ Δοκιμές Λειτουργίας Ζ,Η 0,5 1,5 5,5 2 0, ΔΙΑΡΚΕΙΑ ΤΟΥ ΕΡΓΟΥ ΔΙΑΚΥΜΑΝΣΗ ΤΥΠΙΚΗ ΑΠΟΚΛΙΣΗ 2, εβδομάδες 1,650 εβδομάδες

14 Εκτίμηση Πιθανότητας Ολοκλήρωσης Έργου κατα PERT (2/3) 1 τυπική απόκλιση 11,7 13, ,65 18,3 Πιθανότητα 15,87% Πιθανότητα 2,5 % Πιθανότητα να ολοκληρωθεί το έργο σε 15 εβδομάδες= 50% Το αριστερό μισό της περιοχής της κανονικής κατανομής Πιθανότητα να ολοκληρωθεί το έργο σε 16,65 εβδομάδες = 84,13 % Η περιοχή αριστερά από την κάθετη γραμμή της μίας τυπικής απόκλισης Πιθανότητα να ολοκληρωθεί το έργο σε 18,3 εβδομάδες = 97,5 % Η περιοχή αριστερά από την κάθετη γραμμή των 2 τυπικών αποκλίσεων

15 Εκτίμηση Πιθανότητας Ολοκλήρωσης Έργου κατα PERT (3/3) Παράδειγμα Κρίσιμη διαδρομή με βάση Μέσους Χρόνους Αναμενόμενη Διάρκεια: Άθροισμα Μέσης Διάρκειας Κρίσιμων Δραστηριοτήτων Διακύμανση Διάρκειας: Άθροισμα Διακύμανσης Κρίσιμων Δραστηριοτήτων ΔΙΑΡΚΕΙΑ ΤΟΥ ΕΡΓΟΥ ΔΙΑΚΥΜΑΝΣΗ ΤΥΠΙΚΗ ΑΠΟΚΛΙΣΗ 2, εβδομάδες 1,650 εβδομάδες ΠΙΘΑΝΟΤΗΤΑ ΝΑ ΟΛΟΚΛΗΡΩΘΕΙ ΤΟ ΕΡΓΟ ΣΕ 16 εβδομάδες Ζ= (16-15)/1,65 = 0,6061 Πιθανότητα 72,8% ΠΙΘΑΝΟΤΗΤΑ ΝΑ ΟΛΟΚΛΗΡΩΘΕΙ ΤΟ ΕΡΓΟ ΣΕ 14 εβδομάδες Ζ= (14-15)/1,65 = -0,606 Πιθανότητα 27,2% ΠΙΘΑΝΟΤΗΤΑ ΝΑ ΟΛΟΚΛΗΡΩΘΕΙ ΤΟ ΕΡΓΟ ΣΕ 17 εβδομάδες Ζ= (17-15)/1,65 = 1,2122 Πιθανότητα 88,7% ΤΙ ΕΚΤΙΜΗΣΗ ΧΡΟΝΟΥ ΟΛΟΚΛΗΡΩΣΗΣ ΠΡΕΠΕΙ ΝΑ ΔΩΣΟΥΜΕ Πιθανότητα 90% Ζ= 1,28 ΏΣΤΕ ΝΑ ΕΙΜΑΣΤΕ ΣΙΓΟΥΡΟΙ ΚΑΤΆ 90% ΌΤΙ ΤΟ ΕΡΓΟ ΘΑ Τ = ,65 * 1,28 = 17,114 ΕΧΕΙ ΟΛΟΚΛΗΡΩΘΕΙ ΣΕ ΑΥΤΌ ΤΟ ΧΡΟΝΙΚΟ ΔΙΑΣΤΗΜΑ Πιθανότητα 99% Ζ= 2,33 ΑΝ ΘΕΛΟΥΜΕ ΝΑ ΕΙΜΑΣΤΕ ΣΙΓΟΥΡΟΙ ΚΑΤΆ 99% Τ = ,65 * 2,33 = 18,838

16 Εκτίμηση της διάρκειας των δραστηριοτήτων Εφεδρικός Χρόνος Νόμος του Parkinson: «Η εργασία επεκτείνεται έτσι ώστε να καταλάβει όλο το διαθέσιμο για την ολοκλήρωση της χρόνο» Κρυφός χρόνος: ο παραπάνω χρόνος που έχει εισέλθει στις εκτιμήσεις από τα μέλη της ομάδας έργου δεν μπορεί να εκτιμηθεί. Κανείς ούτε ο διαχειριστής του έργου δεν γνωρίζει τον έξτρα χρόνο που έχει συμπεριληφθεί στις εκτιμήσεις. Είναι λογικό τα μέλη της Ο.Ε. να επιθυμούν να ολοκληρώσουν τις εργασίες που τους έχουν ανατεθεί με την άνεση τους. Αναβολές: Οι περισσότεροι αναβάλουν την έναρξη κάποιας εργασίας έως τη τελευταία δυνατή στιγμή. Προφανώς αν κάτι δεν πάει καλά δημιουργούνται καθυστερήσεις. Άλλες Υποχρεώσεις: Τα μέλη της ομάδας έργου μπορεί να απασχολούνται σε περισσότερα από ένα έργα με διαφορετικές απαιτήσεις. Η ταυτόχρονη απασχόληση σε πολλά έργα αδυνατίζει την εστίαση στο έργο, και κατά συνέπεια την αποδοτικότητα. Τα μέλη της Ο.Ε. εκμεταλλεύονται το κρυφό χρόνο για να ισορροπήσουν μεταξύ των απαιτήσεων. Παράδοση στον αργότερο χρόνο: Οι δραστηριότητες συνήθως ολοκληρώνονται σύμφωνα με το χρόνο παράδοσης ή αργότερα αλλά σπάνια νωρίτερα. Μέλη της Ο.Ε> που έχουν υπερεκτιμήσει τη διάρκεια κάποιας δραστηριότητας τείνουν να μη παραδίδουν τα αποτελέσματα έως τη τελευταία δυνατή στιγμή

17 Buffering Πρέπει να γίνει αφού ληφθεί πρόνοια για : εφεδρικό χρόνο αναμενόμενες διακυμάνσεις στη διάρκεια των δραστηριοτήτων, και Περιορισμών των πόρων Όχι με την επιμήκυνση της διάρκειας των δραστηριοτήτων Σε αυτή την περίπτωση, ο κάθε υπεύθυνος δραστηριότητας θα έχει διαθέσιμο έξτρα χρόνο τον οποίο κατά πάσα πιθανότητα θα αναλώσει. Χωρίς όμως να αφήσουμε το χρονοδιάγραμμα όπως είναι. Τότε θα είναι ένα αισιόδοξο σενάριο χωρίς περιθώρια Το Buffering είναι απλά η πρόσθεση περιθωρίου σε συγκεκριμένες δραστηριότητες Υπάρχουν δύο μέθοδοι: - Χρησιμοποιώντας lags στις εξαρτήσεις - Δημιουργώντας buffer δραστηριότητες

18 Χρήση της προσομοίωσης στην ανάλυση χρονοδιαγράμματος Η μέθοδος PERT υπολογίζει πιθανότητες ολοκλήρωσης του έργου με βάση μόνον τις κρίσιμες δραστηριότητες. Οι κρίσιμες δραστηριότητες έχουν όμως προσδιορισθεί ντετερμινιστικά Οι παράλληλες διαδρομές αγνοούνται Εάν μία μη κρίσιμη δραστηριότητα έχει μεγάλες διακυμάνσεις στη διάρκεια της τότε μπορεί κάλλιστα να μετατραπεί σε κρίσιμη. Η επίδραση αυτή δεν μπορεί να εκτιμηθεί με αναλυτικούς υπολογισμούς Τα ΡΜ software υπολογίζουν μόνον τις εκτιμήσεις κατά PERT Η προσομοίωση είναι μία τεχνική που μπορεί να χρησιμοποιηθεί στην εκτίμηση των πιθανοτήτων ολοκλήρωσης του έργου εντός του χρονοδιαγράμματος και στην πιθανότητα μιας δραστηριότητας να είναι κρίσιμη. Simulation add-ons to MS Excel Risk+ for project

19 Προσομοίωση Χρονοδιαγράμματος στο Excel Δραστηριότητα - Προαπαιτούμενες Α Εγκατάσταση Εσωτερικών Σωλήνων Β Αλλαγές Οροφής Γ Κατασκευή συλλέκτη Δ Κατασκευή Ψευδοροφής Ε Εγκατάσταση Καυστήρα Ζ Εγκατάσταση Συστήματος Ελέγχου Η Εγκατάσταση αντιρρυπαντικού Θ Δοκιμές Λειτουργίας Μοντέλο Προσομοίωσης Έργου ΒΑΕΛ Παράμετροι Βετα Κατανομής Διάρκεια Νωρίτεροι Χρόνοι Έναρξης/Λήξης A B a b t ΝΧΕ ΝΧΛ ΑΧΕ ΑΧΛ Περιθώριο Κρίσιμη ,00 4,00 2,00 0,00 2,00 0,00 2,00 0, ,00 4,00 2,55 0,00 2,55 0,19 2,74 0,19 0 A 0,5 7,5 1,08 3,98 1,22 2,00 3,23 2,00 3,23 0,00 1 B ,44 4,31 4,07 2,55 6,62 2,74 6,81 0,19 0 Γ 3 5 4,00 4,00 3,59 3,23 6,81 3,23 6,81 0,00 1 Γ 1 9 1,44 4,31 1,76 3,23 4,98 10,77 12,53 7,55 0 Δ,Ε 3 7 4,00 4,00 5,71 6,81 12,53 6,81 12,53 0,00 1 Ζ,Η 0,5 5,5 1,96 4,59 2,17 12,53 14,70 12,53 14, Διάρκεια Έργου 14,70 Αργότεροι Χρόνοι Έναρξης/Λήξης Μέση τιμή / Τυπ. Αποκλιση Πιθανότητα κρίσιμης δραστηριότητας 15, , % 30% 70% 30% 70% 0% 100% 100% ΔΙΑΡΚΕΙΑ ΕΡΓΟΥ ΚΡΙΣΙΜΟΤΗΤΑ ΔΡΑΣΤΗΡΙΟΤΗΤΩΝ A B Γ Δ Ε Ζ Η Θ 14, , , , , ,

20 Βήματα στη Διαχείριση Χρονοδιαγράμματος 1. Δημιουργία μία λίστα από τις δραστηριότητες του χρονοδιαγράμματος (WBS) 2. Εκτίμηση της διάρκειας κάθε δραστηριότητας. 3. Προσδιορισμός προαπαιτούμενων δραστηριοτήτων. 4. Υπολογισμός χρονοδιαγράμματος. 5. Υπολογισμός περιθωρίου και ελεύθερου περιθωρίου. 7. Κρίσιμη διαδρομή. 8. Αναμενόμενη ημερομηνία ολοκλήρωσης του έργου. 9. Προσαρμογή χρονοδιαγράμματος στην ημερομηνία παράδοσης. 10. Εκχώρηση πόρων και προσδιορισμός περιορισμών πόρων. 11. Προσαρμογή του χρονοδιαγράμματος στους περιορισμούς των πόρων. 12. Προσαρμογή χρονοδιαγράμματος στην ημερομηνία παράδοσης. 13. Έγκριση χρονοδιαγράμματος.

21 5. Έναρξη του Έργου : Χρόνος Κόστος - Πόροι 5.1. Σχεδιασμός Χρονοδιαγράμματος 5.2. Σχεδιασμός Πόρων 5.3. Κρίσιμη αλυσίδα

22 Σχεδιάζοντας τους πόρους του έργου Προσδιορισμός όλων των απαραίτητων πόρων Εσωτερικοί, Εξωτερικοί Εργασία Υλικά Εξοπλισμός Εξωτερικές Υπηρεσίες, Υποστήριξη Χώρος Λαμβάνοντας υπ όψη νομοθεσία, κανονισμούς, standards, κ.λπ. Πρόσληψη ειδικών μπορεί να είναι συμφέρουσα λύση Προσδιορισμός ποσότητας πόρων και χρονικής περιόδου που απαιτούνται Οι πόροι επηρεάζουν το χρονοδιάγραμμα και το κόστος του έργου

23 Εισροές στο Σχεδιασμό Πόρων Work Breakdown Structure (WBS) Ιστορικές πληροφορίες Παρόμοια Έργα Δήλωση Εύρους Ανθρώπινοι πόροι του οργανισμού του έργου Διαθέσιμοι πόροι για το έργο εντός του οργανισμού Πολιτικές του οργανισμού Απασχόληση, Προσλήψεις, Πλήρης Μερική Απασχόληση, υπερωρίες κ.λπ. Πολιτικές προμηθειών Εκτιμήσεις διάρκειας δραστηριοτήτων Με βάση την εργασία (effort driven)? Προσδιορισμός εναλλακτικών Προμήθεια ή κατασκευή, υπεργολαβίες, εκπαίδευση προσωπικού, κ.λπ.

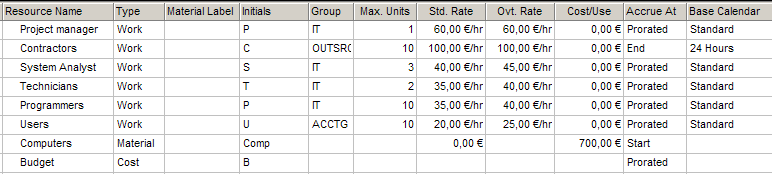

24 Κόστος Πόρων Κατηγορία Πόρου Εργασία, Υλικά, Κόστος Διαθέσιμη ποσότητα (Για την κατηγορία «εργασία») Κόστος Μέθοδος καταγραφής κόστους Standard rate Prorated (αναλογικά με την πρόοδο της εργασίας) Overtime rate At the start (ολόκληρο στην αρχή της εργασίας) Rate per item At the end (ολόκληρο στο τέλος της εργασίας) Rate per use User defined allocation π.χ. 20% 80%, κ.λπ. Combination Το ημερολόγιο των πόρων μπορεί να είναι διαφορετικό από το ημερολόγιο του έργου

25 Resource Monitoring and Control Σχέδιο Χρήσης Πόρων / Σχέδιο Απασχόλησης στο έργο Λεπτομερές Summary

26 Παρακολούθηση και Έλεγχος Πόρων Προγραμματισμών έργων ενός προγράμματος Υπέρ εκχώρηση (over allocation)

27 5. Έναρξη του Έργου : Χρόνος Κόστος - Πόροι 5.1. Σχεδιασμός Χρονοδιαγράμματος 5.2. Σχεδιασμός Πόρων 5.3. Κρίσιμη αλυσίδα

28 Τι έχει ένα Έργο? Ένα καθορισμένο σημείο ολοκλήρωσης. Τουλάχιστον δύο αλληλοσυνδεόμενες δραστηριότητες. Σημαντική εγγενή αβεβαιότητα για τη διάρκεια κάθε δραστηριότητας

29 Τι θέλουμε στη Διοίκηση Έργου? Αξιοπιστία στην παράδοση και το κόστος του έργου Σταθερότητα στο σχεδιασμό Περισσότερα έσοδα, κέρδος, Ικανοποιημένοι πελάτες Περισσότερο παραγωγική χρήση των πόρων Απλή, αντικειμενική μέτρηση της προόδου του έργου Συντομότερες συναντήσεις, καλύτερα πληροφορημένοι stakeholders, αύξηση παραγωγικότητας Απλές, αντικειμενικές μετρικές της υγείας του έργου Συντομότερες συναντήσεις, καλύτερα πληροφορημένοι stakeholders, αύξηση παραγωγικότητας Ξεκάθαρες προειδοποιήσεις όταν απαιτούνται διορθωτικές κινήσεις και όταν δεν είναι αναγκαίες Βέλτιστοι χειρισμοί διορθώσεων- αύξηση παραγωγικότητας Κατεύθυνση για συνεχή βελτίωση Το Μέλλον φέρνει περισσότερα έσοδα, μεγαλύτερο κέρδος περισσότερους ικανοποιημένους πελάτες από ότι το Παρόν

30 Ποιες είναι οι σημερινές μας εμπειρίες? Αξιοπιστία στην παράδοση και το κόστος του έργου Σταθερότητα στο σχεδιασμό Συνεχής μάχη με το χρόνο, το κόστος και τα παραδοτέα Συνεχείς αναθεωρήσεις του χρονοδιαγράμματος Απλή, αντικειμενική μέτρηση της προόδου του έργου Ξεκάθαρη στην αρχή του έργου, παχιά ομίχλη προς το τέλος Απλές, αντικειμενικές μετρικές της υγείας του έργου Υποκειμενικές αξιολογήσεις, επίδραση του ανθρώπινου παράγοντα Ξεκάθαρες προειδοποιήσεις όταν απαιτούνται διορθωτικές κινήσεις και όταν δεν είναι αναγκαίες Εντονότερες παρεμβάσεις στην αρχή, πολύ λίγες προς το τέλος Κατεύθυνση για συνεχή βελτίωση Μόλις τα πράγματα γίνουν καλύτερα, θα ασχοληθούμε με το πως θα βελτιώσουμε τις διαδικασίες

31 Συμβατικές' Πρακτικές Σχεδιασμού Προσδιορίζουμε τις δραστηριότητες του έργου και καθορίζουμε τους πόρους που απαιτούνται και κάθε μία Κατανέμουμε αρκετό χρόνο σε κάθε δραστηριότητα ώστε να είμαστε «σίγουροι» ότι θα υλοποιηθεί με βάση τους διαθέσιμους πόρους. Με άλλα λόγια ο χρόνος που απαιτείται κατά μέσο όρο συν κάτι για έκτακτες ανάγκες (contingency) ώστε να έχουμε αρκετή βεβαιότητα. Εφαρμόζουμε τις αλληλεξαρτήσεις, και προσδιορίζουμε την κρίσιμη διαδρομή του έργου Ο χρόνος κατά μήκος της κρίσιμης διαδρομής είναι η διάρκεια του έργου

32 Συμβατικές πρακτικές κατά την υλοποίηση Όσο κάθε δραστηριότητα ολοκληρώνεται έγκαιρα (συμπεριλαμβάνοντας και το χρόνο έκτακτης ανάγκης) οι διάδοχες θα ξεκινήσουν χωρίς καθυστέρηση Αν κάποια δραστηριότητα καθυστερήσει (έξω και από το χρόνο έκτακτης ανάγκης) οι διάδοχες θα ξεκινήσουν καθυστερημένα, κάτι που πιθανά θα οδηγήσει σε καθυστέρηση όλου του έργου Για να «σώσουμε το έργο» πρέπει να συμπιέσουμε τις απομένουσες δραστηριότητες. Κατά κανόνα ακολουθούν συμβιβασμοί σε ότι αφορά χρόνο, κόστος και φυσικό αντικείμενο (ποιότητα) και αναθεώρηση χρονοσχεδιασμού.

33 Το δίλημμα των εκτιμήσεων Αν δοθεί περισσότερος χρόνος σε κάθε δραστηριότητα, η πιθανότητα να υπάρξουν καθυστερήσεις στις δραστηριότητες είναι μικρή, αλλά η ημερομηνία ολοκλήρωσης του έργου πάει αργότερα.. Αν δεν δοθεί επιπλέον χρόνος στις δραστηριότητες έχουμε ενωρίτερη ημερομηνία ολοκλήρωσης η οποία όμως με μεγάλη πιθανότητα δεν θα επιτευχθεί ΟΜΩΣ το έργο πρέπει να παραδοθεί ΕΓΚΑΙΡΑ

34 Πόσο χρόνο δίνουμε σε κάθε δραστηριότητα στο χρονοδιάγραμμα? Το μέσο χρόνο που μπορεί να υλοποιηθεί η δραστηριότητα από μέσο εργαζόμενο που θα είναι επικεντρωμένος σε αυτή τη δραστηριότητα ΣΥΝ Χρόνος περισπασμού ΣΥΝ Χρόνος έκτακτων περιπτώσεων (contingency time) για: Διαφορά παραγωγικότητάς μεταξύ εργαζομένων Αβεβαιότητα της εκτίμησης Αβεβαιότητα στο χρόνο περισπασμού Βαθμό αποφυγής κινδύνου

35 Απλά Μαθηματικά Αν θέσουμε τις εκτιμήσεις μας ώστε να είμαστε 90% σίγουροι ότι κάθε δραστηριότητα θα ολοκληρωθεί σύμφωνα με το χρονοδιάγραμμα (on time) Με 20 δραστηριότητες σε ένα έργο Η πιθανότητα ότι όλες οι δραστηριότητες θα είναι on time είναι: = 12% Για 50 δραστηριότητες, η πιθανότητα όλων να είναι on time είναι: = 1%

36 Αν θέλουμε να είμαστε βέβαιοι κατά 95%? Κατά πάσα πιθανότητα θα «φουσκώσουμε» τη διάρκεια κάθε δραστηριότητας 25-50% σε ότι αφορά το χρόνο για έκτακτες καταστάσεις Για 20 δραστηριότητες η πιθανότητα μη έγκαιρης ολοκλήρωσης είναι 64% (ήταν 88%) Για 50 δραστηριότητες η πιθανότητα μη έγκαιρης ολοκλήρωσης είναι 92% (ήταν 99%) Έτσι επεκτείνουμε το χρονοδιάγραμμα του έργου κατά πολύ ενώ η διαφορά στην πιθανότητα έγκαιρης ολοκλήρωσης του αυξήθηκε μόνο από 12% σε 36% για ένα μικρό έργο, και από 1% σε 8% για ένα μεγαλύτερο

37 Οπωσδήποτε υπάρχει καλύτερος τρόπος... Plan A - Εντείνουμε την προσπάθεια μας για μείωση της αβεβαιότητας: - Επιτρέποντας περισσότερο χρόνο, στο στάδιο για την προετοιμασία του προγραμματισμού - Εκπαίδευση προσωπικού σε τεχνικές εκτίμησης - Μέτρηση της προόδου και αξιοποίηση των αποτελεσμάτων για τις εκτιμήσεις - Περισσότερο λεπτομερείς προδιαγραφές - Μικρότερη ευελιξία σε αλλαγές στις προδιαγραφές - Κατάρτιση του προσωπικού στο αντικείμενο της εργασίας τους - Χρήση μετρήσεων ατομικής απόδοσης για τον εντοπισμό χαμηλής παραγωγικότητας - Διάσπαση του έργου σε μικρότερα συντομότερα υπέρογκά Τα παραπάνω βοηθούν αλλά δεν λύνουν το πρόβλημα

38 Plan B - Συμπεριφορές Project Managers προσπαθούν να αναλάβουν έργα με τη μεγαλύτερη βιωσιμότητα Project Managers διεκδικούν να απασχολήσουν τα ποιο παραγωγικά άτομα Project Managers αγωνίζονται να οριοθετήσουν το φυσικό αντικείμενο του έργου Project Managers εκμεταλλεύονται τις αλλαγές στο φυσικό αντικείμενο για μη δικαιολογημένες επεκτάσεις χρόνου και κόστους Project Managers «τσουβαλιάζουν» τα σχέδια του έργου ώστε να έχουν extra χρόνο για την υλοποίηση Project Managers εγκαταλείπουν μακράς διάρκειας έργα πριν την ημερομηνία παράδοσης Project Managers αγνοούν στόχους που γνωρίζουν ότι είναι ανέφικτοι Η ομάδα έργου εργάζεται σε «διπλοβάρδιες» στο τελευταίο στάδιο του έργου Συνήθως προσπαθούμε ρίξουμε το φταίξιμο αλλού Καλές πρακτικές για τα άτομα όχι όμως και για τον οργανισμό του έργου

39 Plan C: Διαφορετική προσέγγιση στο πρόβλημα Μπορούμε να μειώσουμε την αβεβαιότητα, αλλά όχι να την εξαλείψουμε, γιατί είναι έννοια εμπεδωμένη στη φύση των έργων Επομένως.. Πρέπει να διαχειριστούμε την αβεβαιότητα που πάντα υπάρχει σε ένα έργο

40 Χειρισμός της Αβεβαιότητας στην Critical Chain Δεν βάζουμε έκτακτο χρόνο contingency σε επίπεδο δραστηριότητας Μετακινούμε όλο τον έκτακτο χρόνο σε επίπεδο έργου και το ονομάζουμε Completion Buffer Μεμονωμένες Δραστηριότητες μπορεί να αργοπορήσουν χωρίς να έχουν επίδραση στην έγκαιρη ολοκλήρωση του Έργου Ο χρόνος παράδοσης του έργου δεν απειλείται όσο η σωρευτική καθυστέρηση στην Κρίσιμη Αλυσίδα είναι μικρότερη του completion buffer

41 Ποια η διαφορά στην πιθανότητα καθυστέρησης? Με το συμβατικό τρόπο, εάν κάποια δραστηριότητα υπερβεί τον διαθέσιμο έκτακτο χρόνο (contingency), υπάρχει πρόβλημα Με τη Critical Chain, έχουμε πρόβλημα μόνον εάν η σωρευτική καθυστέρηση στην Κρίσιμη Αλυσίδα είναι μεγαλύτερη του συνολικού έκτακτου χρόνου Το δεύτερο είναι πολύ λιγότερο πιθανό από το πρώτο [ Νόμος των Μέσων / Κεντρικό Οριακό Θεώρημα] και η διαφορά αυξάνεται όσο αυξάνεται και ό αριθμός των δραστηριοτήτων

42 Tο Completion Buffer Το Buffer είναι ένα κομμάτι χρόνου το οποίο προστατεύει το κάθε παραδοτέο από καθυστερήσεις που συμβαίνουν στην πορεία των εργασιών του. Το Completion Buffer προστατεύει το χρόνο ολοκλήρωσης του έργου Κατά τη διάρκεια υλοποίησης του έργου αναμένουμε τα buffers να αναλωθούν, ανάλογα με την πρόοδο του έργου

43 Διαθεσιμότητα των Πόρων Αναπτύσσοντας το χρονοδιάγραμμα πρέπει να λάβουμε υπ' όψη τη διαθεσιμότητά των πόρων Συγκεκριμένα αν δύο δραστηριότητες χρησιμοποιούν αποκλειστικά τους ίδιους πόρους θα πρέπει να υλοποιηθούν κλιμακωτά Αυτό επηρεάζει το χρονοδιάγραμμα με τον ίδιο τρόπο όπως οι αλληλεξαρτήσεις

44 Διαθεσιμότητα των Πόρων Η δραστηριότητα C εξαρτάται από την A και την B. Κάθε δραστηριότητα χρησιμοποιεί διαφορετικούς πόρους Task A 10 d Task C 10 d Task B 10 d Διάρκεια Έργου - 20 d

45 Διαθεσιμότητα των Πόρων Η δραστηριότητα C εξαρτάται από την A και την B. Οι A και B χρειάζονται τους ίδιους πόρους Task A 10 d Resource conflict Task C 10 d Task B 10 d Διάρκεια Έργου - 30 d

46 Η Κρίσιμη αλυσίδα - Critical Chain Προσδιορίζουμε τη μακρύτερη αλυσίδα εξαρτημένων δραστηριοτήτων με βάση τους πόρους Αυτή αποτελεί τη Critical Chain, στο τέλος τοποθετούμε το Completion Buffer Η διάρκεια του έργου είναι η διάρκεια υλοποίησης της Critical Chain Κάθε καθυστέρηση στην Critical Chain καθυστερεί την ολοκλήρωση του έργου

47 Completion Buffer Task A Completion Buffer Task C Task B Ημερομηνία Δέσμευσης για Παράδοση του έργου

48 Πρακτικά... Task A Task C Task B Η διάρκεια του έργου παραμένει σταθερή Task A Completion Buffer Task C Task B Το buffer αποτελεί το 25-33% του μήκους της αλυσίδας

49 Τροφοδοτικές Αλυσίδες -Feeding Chains Όλες οι υπόλοιπες αλυσίδες δραστηριοτήτων αποκαλούνται Τροφοδοτικές Αλυσίδες Feeding Chains, γιατί όλες σε κάποιο σημείο οδηγούν στην Critical Chain Κάθε δραστηριότητα του έργου αποτελεί τμήμα της Critical Chain ή της Feeding Chain

50 Feeding Buffers Με τίποτε δεν μπορούμε να επιτρέψουμε καθυστερήσεις στην Critical Chain Επομένως η critical chain πρέπει να προστατευθεί από καθυστερήσεις στις Feeding Chains Τοποθετούμε την έναρξη των feeding chains λίγο νωρίτερα, και παρεμβάλουμε ένα κομμάτι χρόνου ώστε να αποσυνδέσουμε την Critical Chain από κάθε Feeding Chain Ο παρεμβαλλόμενος χρόνος είναι τα Feeding Buffers

51 Feeding Buffers Task A Completion Buffer Task C Task B FB Task D

52 Συνοπτικά Δεν βάζουμε contingency σε επίπεδο δραστηριότητας Ο χρόνος παράδοσης του Έργου προστατεύεται από έναν το Completion Buffer Η Critical Chain είναι η μακρύτερη αλυσίδα δραστηριοτήτων στο έργο Όλες οι υπόλοιπες αλυσίδες είναι οι Feeding Chains Τοποθετούμε Feeding Buffers για να αποσυνδέσουμε την Critical Chain από τις feeding chains

53 Buffering Πόρων Κρίσιμη Αλυσίδα (critical chain) PERT /CPM IT Project με χρονοδιάγραμμα : Διάρκεια έργου 12 ημέρες Διάρκεια Κατηγορία Πόρου CS = Customer Support Eng = Engineer HW = Hardware Designer Prog = Programmer

54 Διάρκεια έργου σύμφωνα με PERT PERT /CPM Βήμα 2 Για να διασφαλίσουμε με πιθανότητα 95% ότι το έργο θα παραδοθεί εγκαίρως, οι υπολογισμοί κατά PERT δείχνουν ότι θα πρέπει να προστεθούν 12 ημέρες Οι 12 ημέρες κατανέμονται σε όλες τις δραστηριότητες Ολοκλήρωση του έργου σε 19 ημέρες

55 Λαμβάνοντας υπ όψη περιορισμούς πόρων PERT CPM Βήμα 3 Resource conflicts για HW Resource Leveling για HW Διάρκεια έργου 24 ημέρες

56 Προσέγγιση με Critical Chain Ξεκινάμε με CP και Resource Leveling στο χρονοδιάγραμμα CPM. Διάρκεια έργου 15 ημέρες

57 Τι σημαίνει Critical Chain Ποιος είναι ο περιοριστικός παράγοντας στο έργο? Η μακρύτερη διαδρομή από εξαρτημένες δραστηριότητες Λόγω χρονοδιαγράμματος Λόγω διάταξης πόρων

58 Εισαγωγή Buffers Εισαγωγή Buffers Στα κρίσιμα σημεία Στο τέλος του έργου ΌΧΙ ΣΕ ΣΥΓΚΕΚΡΙΜΕΝΕΣ ΔΡΑΣΤΗΡΙΟΤΗΤΕΣ

59 Μετρήσεις και Διαχείριση Πως γνωρίζουμε σε ποιο βαθμό το έργο υλοποιείται σύμφωνο με το χρονοδιάγραμμα?

60 Μετρήσεις και Διαχείριση Μικρότερη πρόοδος θα αναλώσει το Completion buffer Μεγαλύτερη πρόοδος θα προσθέσει στο Completion buffer A-10 7 D B - 8 C-8 Στην 5 η ημέρα, η A έχει 8 απομένουσες ημέρες (από 10) Το Completion Buffer έχει μειωθεί κατά 3 ημέρες Η D έχει ολοκληρωθεί δεν επηρεάζει το Completion Buffer

61 Μετρήσεις και Διαχείριση Ερώτημα 1: Πόσος Χρόνος για την ολοκλήρωση του έργου? Απάντηση = Ο Χρόνος που Απομένει στην Critical Chain Η διάρκεια του έργου είναι η διάρκεια υλοποίησης της Critical Chain

62 Μετρήσεις και Διαχείριση Ερώτηση 2: Πόσο βέβαιοι είμαστε για την απάντηση στο ερώτημα 1? Απάντηση: Το ποσοστό του Completion Buffer που έχει απομείνει, σε σχέση με το ποσοστό χρόνου που αντιστοιχεί σε ανεκτέλεστο έργο στην Critical Chain Το Completion Buffer προστατεύει την ημερομηνία παράδοσης. Όσο λιγότερο (περισσότερο) αναλώνεται τόσο λιγότερο (περισσότερο) βρίσκεται σε κίνδυνο η ημερομηνία παράδοσης

63 Διορθωτικές κινήσεις Συγκρίνουμε το ποσοστό του Completion Buffer που έχει απομείνει (%CBR), σε σχέση με το ποσοστό χρόνου που αντιστοιχεί σε ανεκτέλεστο έργο στην Critical Chain (CCR) Σηματοδοτούμε την ανάγκη λήψης διορθωτικών μέτρων Παράδειγμα:: Όταν ο λόγος %CBR / %CCR > 1 : Παρακολούθηση Όταν ο λόγος %CBR / %CCR μεταξύ 2/3 και 1 : Προετοιμασία σχεδίου διορθωτικών μέτρων Όταν ο λόγος %CBR / %CCR < 2/3 : Υλοποίηση σχεδίου διορθωτικών μέτρων

64 Απομένον % του buffer Μέτρηση της υγείας του χρονοδιαγράμματος 0 % 100 % Απομένον % της Κρίσιμης Αλυσίδας 100 % 0 %

65 Ανάλωση του buffer Αναμένουμε ότι το buffer θα αναλωθεί στη διάρκεια του έργου Η ημερομηνία παράδοσης δεν απειλείται εφόσον το buffer αναλώνεται αναλογικά με την πρόοδο του έργου Π.χ. αν απομένουν τα 2/3 του buffer και μόνον το του έργου, τότε είμαστε πολύ καλά Η ημερομηνία παράδοσης απειλείται εάν η ανάλωση του buffer γίνεται δυσανάλογα (ταχύτερα) με την πρόοδο των εργασιών Π.χ. Αν απομένουν τα 2/3 του έργου και μόνον το 1/3 του buffer

66 Σύνοψη Απλός και αντικειμενικός τρόπος μέτρησης της Προόδου του Έργου Απλός και αντικειμενικός τρόπος μέτρησης της Υγείας του Χρονοδιαγράμματος Απλοί κανόνες σηματοδότησης της ανάγκης ή μη λήψης διορθωτικών μέτρων

4. Χρονοδιάγραμμα Πόροι και Κόστος

4. Χρονοδιάγραμμα Πόροι και Κόστος 4. Χρονοδιάγραμμα Πόροι και Κόστος Χρονοπρογραμματισμός Το WBS αποτελεί τη βάση του χρονοπρογραμματισμού Ανάλογα με την πολυπλοκότητα και τη δυναμική του έργου ως μέθοδοι χρονοπρογραμματισμού μπορεί να

Διαβάστε περισσότερα

Το κείμενο που ακολουθεί αποτελεί επεξεργασία του πρωτότυπου κειμένου του Α. Κάστωρ για την επίλυση των παραδειγμάτων κρίσιμης αλυσίδας που

Το κείμενο που ακολουθεί αποτελεί επεξεργασία του πρωτότυπου κειμένου του Α. Κάστωρ για την επίλυση των παραδειγμάτων κρίσιμης αλυσίδας που Το κείμενο που ακολουθεί αποτελεί επεξεργασία του πρωτότυπου κειμένου του Α. Κάστωρ για την επίλυση των παραδειγμάτων κρίσιμης αλυσίδας που παρουσιάστηκαν στις 19/11/2015 και 3/12/2015 στις διαλέξεις του

Διαβάστε περισσότερα

Χρονικός Προγραμματισμός Έργων Project Scheduling. Κέντρο Εκπαίδευσης ΕΤΕΚ 69 Δρ. Σ. Χριστοδούλου και Δρ. Α. Ρουμπούτσου

Χρονικός Προγραμματισμός Έργων Project Scheduling. Κέντρο Εκπαίδευσης ΕΤΕΚ 69 Δρ. Σ. Χριστοδούλου και Δρ. Α. Ρουμπούτσου Χρονικός Προγραμματισμός Έργων Project Scheduling Κέντρο Εκπαίδευσης ΕΤΕΚ 69 Δρ. Σ. Χριστοδούλου και Δρ. Α. Ρουμπούτσου Χρονοδιαγράμματα Έργων Διαδικασία Κτίζοντας το Πρόγραμμα Έργου 1. Κατανόηση έργου/προδιαγραφών

Διαβάστε περισσότερα

1 η Άσκηση στο Χρονοπρογραμματισμό Έργων

1 η Άσκηση στο Χρονοπρογραμματισμό Έργων 1 η Άσκηση στο Χρονοπρογραμματισμό Έργων Θεωρείστε ένα έργο που απαιτεί τις δραστηριότητες του Πίνακα 1. Για κάθε δραστηριότητα αναγράφονται οι προαπαιτούμενες δραστηριότητες αν υπάρχουν, και οι εκτιμήσεις

Διαβάστε περισσότερα

Βασικά Στοιχεία Διαχείρισης Έργων

Βασικά Στοιχεία Διαχείρισης Έργων Βασικά Στοιχεία Διαχείρισης Έργων Ενότητα 5- Σχεδιασμός του χρονοδιαγράμματος του έργου Δρ. Δημήτριος Τσέλιος Καθηγητής Εφαρμογών Τμήμα Μηχανικών Πληροφορικής Τ.Ε.- ΤΕΙ Θεσσαλίας Μεταπτυχιακό Πρόγραμμα

Διαβάστε περισσότερα

ΤΕΙ ΘΕΣΣΑΛΙΑΣ ΤΜΗΜΑ ΠΟΛΙΤΙΚΩΝ ΜΗΧΑΝΙΚΩΝ Τ.Ε. Διοίκηση Εργοταξίου

ΤΕΙ ΘΕΣΣΑΛΙΑΣ ΤΜΗΜΑ ΠΟΛΙΤΙΚΩΝ ΜΗΧΑΝΙΚΩΝ Τ.Ε. Διοίκηση Εργοταξίου ΤΕΙ ΘΕΣΣΑΛΙΑΣ ΤΜΗΜΑ ΠΟΛΙΤΙΚΩΝ ΜΗΧΑΝΙΚΩΝ Τ.Ε. Διοίκηση Εργοταξίου Διδάσκων: Γιάννης Χουλιάρας Χρονικός προγραμματισμός κατασκευής τεχνικών έργων. Μέθοδος Gantt, Μέθοδος κρίσιμης όδευσης (CPM). Επίλυση ασκήσεων

Διαβάστε περισσότερα

Ανάλυση Χρόνου, Πόρων & Κόστους

Ανάλυση Χρόνου, Πόρων & Κόστους ΠΜΣ: «Παραγωγή και ιαχείριση Ενέργειας» ιαχείριση Ενέργειας και ιοίκηση Έργων Ανάλυση Χρόνου, Πόρων & Κόστους Επ. Καθηγητής Χάρης ούκας, Καθηγητής Ιωάννης Ψαρράς Εργαστήριο Συστημάτων Αποφάσεων & ιοίκησης

Διαβάστε περισσότερα

Διαχείριση Έργων. Ενότητα 10: Χρονοπρογραμματισμός έργων (υπό συνθήκες αβεβαιότητας)

Διαχείριση Έργων. Ενότητα 10: Χρονοπρογραμματισμός έργων (υπό συνθήκες αβεβαιότητας) Διαχείριση Έργων Ενότητα 10: Χρονοπρογραμματισμός έργων (υπό συνθήκες αβεβαιότητας) Μπεληγιάννης Γρηγόριος Σχολή Οργάνωσης και Διοίκησης Επιχειρήσεων Τμήμα Διοίκησης Επιχειρήσεων Αγροτικών Προϊόντων &

Διαβάστε περισσότερα

ΕΙΣΑΓΩΓΗ ΣΤΗ ΔΙΑΧΕΙΡΙΣΗ ΚΑΙ ΣΤΟΝ ΠΡΟΓΡΑΜΜΑΤΙΣΜΟ ΕΡΓΩΝ

ΕΙΣΑΓΩΓΗ ΣΤΗ ΔΙΑΧΕΙΡΙΣΗ ΚΑΙ ΣΤΟΝ ΠΡΟΓΡΑΜΜΑΤΙΣΜΟ ΕΡΓΩΝ ΕΙΣΑΓΩΓΗ ΣΤΗ ΔΙΑΧΕΙΡΙΣΗ ΚΑΙ ΣΤΟΝ ΠΡΟΓΡΑΜΜΑΤΙΣΜΟ ΕΡΓΩΝ 1. Διαχείριση έργων Τις τελευταίες δεκαετίες παρατηρείται σημαντική αξιοποίηση της διαχείρισης έργων σαν ένα εργαλείο με το οποίο οι διάφορες επιχειρήσεις

Διαβάστε περισσότερα

Διαχείριση έργων. Βασικές αρχές Τεχνολογίας Λογισμικού, 8η αγγ. έκδοση

Διαχείριση έργων. Βασικές αρχές Τεχνολογίας Λογισμικού, 8η αγγ. έκδοση Διαχείριση έργων Στόχοι Ερμηνεία των κύριων εργασιών ενός διευθυντή έργου λογισμικού Παρουσίαση της διαχείρισης έργων λογισμικού και περιγραφή των χαρακτηριστικών που τη διακρίνουν Εξέταση του σχεδιασμού

Διαβάστε περισσότερα

Τµ. Διοίκησης Επιχειρήσεων/Μεσολόγγι ΤΕΙ Δυτ. Ελλάδας ΤΜΗΜΑΤΟΠΟΙΗΣΗ ΕΡΓΟΥ

Τµ. Διοίκησης Επιχειρήσεων/Μεσολόγγι ΤΕΙ Δυτ. Ελλάδας ΤΜΗΜΑΤΟΠΟΙΗΣΗ ΕΡΓΟΥ Τµ. Διοίκησης Επιχειρήσεων/Μεσολόγγι ΤΕΙ Δυτ. Ελλάδας ΤΜΗΜΑΤΟΠΟΙΗΣΗ ΕΡΓΟΥ Πλάνο έργου Εργαλείο ελέγχου για την πορεία του έργου. Περιγραφή έργου Απαιτήσεις Τµηµατοποίηση έργου Χρονο-προγραµµατισµός έργου

Διαβάστε περισσότερα

Ο επόμενος πίνακας παρουσιάζει τις δραστηριότητες ενός έργου, τις σχέσεις μεταξύ τους, καθώς και τη διάρκειά τους σε εβδομάδες.

Ο επόμενος πίνακας παρουσιάζει τις δραστηριότητες ενός έργου, τις σχέσεις μεταξύ τους, καθώς και τη διάρκειά τους σε εβδομάδες. Το Διάγραμμα Gantt Tο πλέον χρησιμοποιούμενο εργαλείο για το χρονοπρογραμματισμό ενός έργου είναι το διάγραμμα Gantt, το οποίο αναπτύχθηκε από το Η. Grantt. To διάγραμμα Gantt αποτελεί ένα γραμμικό διάγραμμα

Διαβάστε περισσότερα

Πληροφοριακά Συστήματα Διοίκησης (ΜΒΑ) Ενότητα 5: Διαχείριση Έργων υπό συνθήκες αβεβαιότητας

Πληροφοριακά Συστήματα Διοίκησης (ΜΒΑ) Ενότητα 5: Διαχείριση Έργων υπό συνθήκες αβεβαιότητας Πληροφοριακά Συστήματα Διοίκησης (ΜΒΑ) Ενότητα 5: Διαχείριση Έργων υπό συνθήκες αβεβαιότητας Μπεληγιάννης Γρηγόριος Σχολή Οργάνωσης και Διοίκησης Επιχειρήσεων Τμήμα Διοίκησης Επιχειρήσεων Αγροτικών Προϊόντων

Διαβάστε περισσότερα

Διοίκηση Έργων Πληροφορικής - Τηλεπικοινωνιών

Διοίκηση Έργων Πληροφορικής - Τηλεπικοινωνιών Διοίκηση Έργων Πληροφορικής - Τηλεπικοινωνιών ΔΗΜΗΤΡΑ ΤΖΙΓΚΟΥ Λ Ε Υ Κ Α Δ Α 2 0 1 2 (1/2) Ένα έργο (project) Πληροφορικής είναι ένα σύνολο από δραστηριότητες, δηλαδή εργασίες που η υλοποίηση τους απαιτεί

Διαβάστε περισσότερα

Πληροφοριακά Συστήματα Διοίκησης Ενότητα 10: Διαχείριση Έργων (2ο Μέρος)

Πληροφοριακά Συστήματα Διοίκησης Ενότητα 10: Διαχείριση Έργων (2ο Μέρος) Πληροφοριακά Συστήματα Διοίκησης Ενότητα 10: Διαχείριση Έργων (2ο Μέρος) Γρηγόριος Μπεληγιάννης Σχολή Οργάνωσης και Διοίκησης Επιχειρήσεων Τμήμα Διοίκησης Επιχειρήσεων Αγροτικών Προϊόντων και Τροφίμων

Διαβάστε περισσότερα

Τεχνολογία Λογισμικού

Τεχνολογία Λογισμικού Τμήμα Πληροφορικής & Τηλεπικοινωνιών, ΕΚΠΑ Τεχνολογία Λογισμικού 8ο Εξάμηνο 2018 19 Εισαγωγή στη διαχείριση έργων λογισμικού Δρ. Κώστας Σαΐδης saiko@di.uoa.gr A. Διαχείριση έργου γενικά Ορισμοί Βασικές

Διαβάστε περισσότερα

02α Διαχείριση Έργων Λογισμικού

02α Διαχείριση Έργων Λογισμικού 02α Διαχείριση Έργων Λογισμικού Τεχνολογία Λογισμικού Σχολή Hλεκτρολόγων Mηχανικών & Mηχανικών Yπολογιστών Εθνικό Μετσόβιο Πολυτεχνείο Χειμερινό εξάμηνο 2017 18 Δρ. Κώστας Σαΐδης saiko@di.uoa.gr Διαχείριση

Διαβάστε περισσότερα

Τα Εργαλεία του Project Management: Δομή Ανάλυσης Εργασιών (Work Breakdown Structure, WBS)

Τα Εργαλεία του Project Management: Δομή Ανάλυσης Εργασιών (Work Breakdown Structure, WBS) Τα Εργαλεία του Project Management: Δομή Ανάλυσης Εργασιών (Work Breakdown Structure, WBS) Γιάννης Βιθυνός PMP (yvithynos@criticalpath.gr) Μάιος 2009 Ο Γιάννης Βιθυνός είναι Γενικός Διευθυντής της εταιρείας

Διαβάστε περισσότερα

Network Analysis, CPM and PERT Assignment 2 - Λύσεις

Network Analysis, CPM and PERT Assignment 2 - Λύσεις Network Analysis, CPM and PERT Assignment 2 - Λύσεις Άσκηση 1 - CPM Μια εταιρία έχει αναλάβει την ανάπτυξη ενός μεγάλου πληροφοριακού συστήματος. Το όλο έργο απαιτεί για την ολοκλήρωσή του την υλοποίηση

Διαβάστε περισσότερα

Πληροφοριακά Συστήματα Διοίκησης (ΜΒΑ) Ενότητα 4: Διαχείριση Έργων

Πληροφοριακά Συστήματα Διοίκησης (ΜΒΑ) Ενότητα 4: Διαχείριση Έργων Πληροφοριακά Συστήματα Διοίκησης (ΜΒΑ) Ενότητα 4: Διαχείριση Έργων Μπεληγιάννης Γρηγόριος Σχολή Οργάνωσης και Διοίκησης Επιχειρήσεων Τμήμα Διοίκησης Επιχειρήσεων Αγροτικών Προϊόντων & Τροφίμων (Δ.Ε.Α.Π.Τ.)

Διαβάστε περισσότερα

Πληροφοριακά Συστήματα Διοίκησης Ενότητα 9: Διαχείριση Έργων (1ο Μέρος)

Πληροφοριακά Συστήματα Διοίκησης Ενότητα 9: Διαχείριση Έργων (1ο Μέρος) Πληροφοριακά Συστήματα Διοίκησης Ενότητα 9: Διαχείριση Έργων (1ο Μέρος) Γρηγόριος Μπεληγιάννης Σχολή Οργάνωσης και Διοίκησης Επιχειρήσεων Τμήμα Διοίκησης Επιχειρήσεων Αγροτικών Προϊόντων και Τροφίμων Σκοποί

Διαβάστε περισσότερα

Διοίκηση Έργων Πληροφορικής Εργαστήριο 2. Μακρή Ελένη-Λασκαρίνα

Διοίκηση Έργων Πληροφορικής Εργαστήριο 2. Μακρή Ελένη-Λασκαρίνα Διοίκηση Έργων Πληροφορικής Εργαστήριο 2 Μακρή Ελένη-Λασκαρίνα elmak@unipi.gr Περιεχόμενα Προγραμματισμός Έργων Δομή Ανάλυσης Εργασιών - Work breakdown structure (WBS) Χρονοπρογραμματισμός Έργων Διάγραμμα

Διαβάστε περισσότερα

ΔΙΟΙΚΗΣΗ ΕΡΓΩΝ. Τ Α Ε Ρ Γ Α Λ Ε Ι Α Τ Η ς Δ Ι Α Χ Ε Ι Ρ Ι Σ Η Σ Ε Ρ Γ Ω Ν - WBS. ΡΟΜΠΟΓΙΑΝΝΑΚΗΣ ΙΩΑΝΝΗΣ, PhD.

ΔΙΟΙΚΗΣΗ ΕΡΓΩΝ. Τ Α Ε Ρ Γ Α Λ Ε Ι Α Τ Η ς Δ Ι Α Χ Ε Ι Ρ Ι Σ Η Σ Ε Ρ Γ Ω Ν - WBS. ΡΟΜΠΟΓΙΑΝΝΑΚΗΣ ΙΩΑΝΝΗΣ, PhD. ΔΙΟΙΚΗΣΗ ΕΡΓΩΝ Τ Α Ε Ρ Γ Α Λ Ε Ι Α Τ Η ς Δ Ι Α Χ Ε Ι Ρ Ι Σ Η Σ Ε Ρ Γ Ω Ν - WBS ΤΑ ΕΡΓΑΛΕΙΑ ΤΟΥ PROJECT MANAGEMENT Η αποτελεσματική Διαχείριση Έργων υλοποιείται με την βοήθεια μιας σειράς εργαλείων και

Διαβάστε περισσότερα

«Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 6: Τεχνικές παρακολούθησης (μέρος 1ο) ΕΙΔΙΚΗΣ ΦΑΣΗΣ ΣΠΟΥΔΩΝ 24η ΕΚΠΑΙΔΕΥΤΙΚΗ ΣΕΙΡΑ

«Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 6: Τεχνικές παρακολούθησης (μέρος 1ο) ΕΙΔΙΚΗΣ ΦΑΣΗΣ ΣΠΟΥΔΩΝ 24η ΕΚΠΑΙΔΕΥΤΙΚΗ ΣΕΙΡΑ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ «Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 6: Τεχνικές παρακολούθησης (μέρος 1ο) ΕΙΔΙΚΗΣ ΦΑΣΗΣ ΣΠΟΥΔΩΝ 24η ΕΚΠΑΙΔΕΥΤΙΚΗ ΣΕΙΡΑ

Διαβάστε περισσότερα

Εκπόνηση σχεδίων. 1a. Διαδικασία Εκκίνησης (Project Initiation) Επιχειρηματικό σχέδιο έργου (Project Business Case)

Εκπόνηση σχεδίων. 1a. Διαδικασία Εκκίνησης (Project Initiation) Επιχειρηματικό σχέδιο έργου (Project Business Case) 1a. Διαδικασία Εκκίνησης (Project Initiation) Εκπόνηση σχεδίων Επιχειρηματικό σχέδιο έργου (Project Business Case) Καταστατικό Έργου (Project Charter) Επιχειρηματικό σχέδιο του Έργου (Project Business

Διαβάστε περισσότερα

4. Διαχείριση ανθρώπινου δυναμικού και κόστους του έργου

4. Διαχείριση ανθρώπινου δυναμικού και κόστους του έργου 4. Διαχείριση ανθρώπινου δυναμικού και κόστους του έργου Το πρώτο πράγμα που πρέπει να κάνει ο διαχειριστής του έργου, όταν διαχειρίζεται τα χαρακτηριστικά του κόστους του έργου, είναι να εισάγει τις πληροφορίες

Διαβάστε περισσότερα

Διαχείριση Έργων Πληροφορικής Εργαστήριο

Διαχείριση Έργων Πληροφορικής Εργαστήριο Διαχείριση Έργων Πληροφορικής Εργαστήριο «Εισαγωγή στο MS Project- Διάγραμμα Gantt» Μ.Τσικνάκης, Ρ.Χατζάκη Ε. Μανιαδή, Ά. Μαριδάκη 1. Εισαγωγή στο Microsoft Project To λογισμικό διαχείρισης έργων MS Project

Διαβάστε περισσότερα

Πανεπιστήµιο Πατρών Τµήµα ιοίκησης Επιχειρήσεων. Ανδρέας Νεάρχου 2

Πανεπιστήµιο Πατρών Τµήµα ιοίκησης Επιχειρήσεων. Ανδρέας Νεάρχου 2 ιοίκηση Λειτουργιών ιοίκηση Έργων IΙΙ (Χρονοπρογραµµατισµός συνέχεια) - 7 ο µάθηµα - Άσκηση επανάληψης CPM Θεωρείστε το έργο που φαίνεται στον επόµενο πίνακα. Χρησιµοποιώντας τη µέθοδο της κρίσιµης διαδροµής

Διαβάστε περισσότερα

Γενική Επισκόπηση. Διοίκηση Έργων Πληροφορικής ΤΕΙ Δυτικής Ελλάδας Τµήµα Διοίκησης Επιχειρήσεων (Μεσολόγγι)

Γενική Επισκόπηση. Διοίκηση Έργων Πληροφορικής ΤΕΙ Δυτικής Ελλάδας Τµήµα Διοίκησης Επιχειρήσεων (Μεσολόγγι) Γενική Επισκόπηση Διοίκηση Έργων Πληροφορικής ΤΕΙ Δυτικής Ελλάδας Τµήµα Διοίκησης Επιχειρήσεων (Μεσολόγγι) Έργο Ø «Ένα προσωρινό εγχείρημα που στοχεύει στη δημιουργία ενός μοναδικού προϊόντος, υπηρεσίας

Διαβάστε περισσότερα

Εκπαιδευτική Μονάδα 10.2: Εργαλεία χρονοπρογραμματισμού των δραστηριοτήτων.

Εκπαιδευτική Μονάδα 10.2: Εργαλεία χρονοπρογραμματισμού των δραστηριοτήτων. Εκπαιδευτική Μονάδα 10.2: Εργαλεία χρονοπρογραμματισμού των δραστηριοτήτων. Στην προηγούμενη Εκπαιδευτική Μονάδα παρουσιάστηκαν ορισμένα χρήσιμα παραδείγματα διαδεδομένων εργαλείων για τον χρονοπρογραμματισμό

Διαβάστε περισσότερα

Διοίκηση Έργων - Project Management

Διοίκηση Έργων - Project Management Πανεπιστήμιο Αιγαίου Πολυτεχνική Σχολή Τμήμα Μηχανικών Οικονομίας και Διοίκησης Διοίκηση Έργων - Project Management ΔΙΑΛΕΞΗ 4 η : Φάση 2 Σχεδιασμός χρόνου Δρ. Β. Ζεϊμπέκης Επίκουρος Καθηγητής vzeimp@fme.aegean.gr

Διαβάστε περισσότερα

ΠΕΡΙΕΧΟΜΕΝΑ ΔΙΟΙΚΗΣΗ ΛΕΙΤΟΥΡΓΙΩΝ. Διοίκηση και Προγραμματισμός Έργων

ΠΕΡΙΕΧΟΜΕΝΑ ΔΙΟΙΚΗΣΗ ΛΕΙΤΟΥΡΓΙΩΝ. Διοίκηση και Προγραμματισμός Έργων ΔΙΟΙΚΗΣΗ ΛΕΙΤΟΥΡΓΙΩΝ Διοίκηση και Προγραμματισμός Έργων ΠΕΡΙΕΧΟΜΕΝΑ 1. Βασικές έννοιες 2. Ανάλυση του έργου και διαμόρφωση του δικτύου 3. Επίλυση δικτύου 1 1. Βασικές έννοιες Με τον όρο έργο, εκτός από

Διαβάστε περισσότερα

Η πολυπλοκότητα και η αβεβαιότητα ως διαστάσεις ενός έργου

Η πολυπλοκότητα και η αβεβαιότητα ως διαστάσεις ενός έργου Διοίκηση Έργων Τι είναι έργο Με τον όρο έργο, εκτός από κάθε μεγάλη και μοναδική τεχνική κατασκευή, εννοούμε προϊόντα συστημάτων παραγωγής, που δεν έχουν όλα αυτά τα βασικά χαρακτηριστικά των τεχνικών

Διαβάστε περισσότερα

Διαχείριση έργων. Βασικές αρχές Τεχνολογίας Λογισμικού, 8η αγγ. έκδοση

Διαχείριση έργων. Βασικές αρχές Τεχνολογίας Λογισμικού, 8η αγγ. έκδοση Διαχείριση έργων Στόχοι Ερμηνεία των κύριων εργασιών ενός διευθυντή έργου λογισμικού Παρουσίαση της διαχείρισης έργων λογισμικού και περιγραφή των χαρακτηριστικών που τη διακρίνουν Εξέταση του σχεδιασμού

Διαβάστε περισσότερα

ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ

ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ «Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 1: Βασικές έννοιες έργων - Εισαγωγή στη διαχείριση έργων Εισαγωγή στις τεχνικές παρακολούθησης

Διαβάστε περισσότερα

ΕΝΟΤΗΤΑ 6. ΜΕΘΟΔΟΣ ΚΡΙΣΙΜΗΣ ΔΙΑΔΡΟΜΗΣ. Κατερίνα Αδάμ, Μ. Sc., PhD Eπίκουρος Καθηγήτρια

ΕΝΟΤΗΤΑ 6. ΜΕΘΟΔΟΣ ΚΡΙΣΙΜΗΣ ΔΙΑΔΡΟΜΗΣ. Κατερίνα Αδάμ, Μ. Sc., PhD Eπίκουρος Καθηγήτρια ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΟΥ Τομέας Μεταλλευτικής Τμήμα Μηχανικών Μεταλλείων Μεταλλουργών ΕΝΟΤΗΤΑ 6. ΜΕΘΟΔΟΣ ΚΡΙΣΙΜΗΣ ΔΙΑΔΡΟΜΗΣ Κατερίνα Αδάμ, Μ. Sc., PhD Eπίκουρος Καθηγήτρια ΑΔΕΙΑ ΧΡΗΣΗΣ 2 Το παρόν εκπαιδευτικό

Διαβάστε περισσότερα

ΔΕΟ 40 ΤΟΜΟΣ Β ΘΕΩΡΙΑ ΚΑΙ ΑΣΚΗΣΕΙΣ ΔΙΚΤΥΩΝ ΔΙΟΙΚΗΣΗ ΕΡΓΩΝ

ΔΕΟ 40 ΤΟΜΟΣ Β ΘΕΩΡΙΑ ΚΑΙ ΑΣΚΗΣΕΙΣ ΔΙΚΤΥΩΝ ΔΙΟΙΚΗΣΗ ΕΡΓΩΝ ΔΕΟ 40 ΤΟΜΟΣ Β ΘΕΩΡΙΑ ΚΑΙ ΑΣΚΗΣΕΙΣ ΔΙΚΤΥΩΝ ΔΙΟΙΚΗΣΗ ΕΡΓΩΝ ΟΡΙΣΜΟΣ ΤΟΥ ΕΡΓΟΥ Έργο είναι μια ακολουθία μοναδικών, σύνθετων και αλληλοσυσχετιζόμενων δραστηριοτήτων που αποσκοπούν στην επίτευξη κάποιου συγκεκριμένου

Διαβάστε περισσότερα

«Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 4: Πόροι ΕΙΔΙΚΗΣ ΦΑΣΗΣ ΣΠΟΥΔΩΝ 24η ΕΚΠΑΙΔΕΥΤΙΚΗ ΣΕΙΡΑ

«Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 4: Πόροι ΕΙΔΙΚΗΣ ΦΑΣΗΣ ΣΠΟΥΔΩΝ 24η ΕΚΠΑΙΔΕΥΤΙΚΗ ΣΕΙΡΑ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ «Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 4: Πόροι ΕΙΔΙΚΗΣ ΦΑΣΗΣ ΣΠΟΥΔΩΝ 24η ΕΚΠΑΙΔΕΥΤΙΚΗ ΣΕΙΡΑ Πόροι Πόροι (resources) είναι

Διαβάστε περισσότερα

ΠΑΡΑΔΕΙΓΜΑ ΣΤΟ BIZAGI ΕΘΝΙΚΗ ΣΧΟΛΗ ΔΗΜΟΣΙΑΣ ΔΙΟΙΚΗΣΗΣ & ΑΥΤΟΔΙΟΙΚΗΣΗΣ

ΠΑΡΑΔΕΙΓΜΑ ΣΤΟ BIZAGI ΕΘΝΙΚΗ ΣΧΟΛΗ ΔΗΜΟΣΙΑΣ ΔΙΟΙΚΗΣΗΣ & ΑΥΤΟΔΙΟΙΚΗΣΗΣ Ανάλυση - Προσομοίωση ΠΑΡΑΔΕΙΓΜΑ ΣΤΟ BIZAGI ΕΘΝΙΚΗ ΣΧΟΛΗ ΔΗΜΟΣΙΑΣ ΔΙΟΙΚΗΣΗΣ & ΑΥΤΟΔΙΟΙΚΗΣΗΣ 1 Προσομοίωση Η προσομοίωση είναι μέθοδος μελέτης ενός συστήματος και εξοικείωσης με τα χαρακτηριστικά του με

Διαβάστε περισσότερα

Σεμινάριο Τελειοφοίτων

Σεμινάριο Τελειοφοίτων Σεμινάριο Τελειοφοίτων Τα έργα γενικώς προχωράνε γρήγορα μέχρι να φτάσουν στο 90%. Εκεί μπορεί να παραμείνουν «κολλημένα» για πάντα. Όταν όλα πηγαίνουν καλά, κάτι θα πάει στραβά. Όταν τα πράγματα δεν μπορούν

Διαβάστε περισσότερα

Μέθοδος CPM. 3. Για την ολοκλήρωση ενός έργου απαιτείται η εκτέλεση ενός αριθμού δραστηριοτήτων.

Μέθοδος CPM. 3. Για την ολοκλήρωση ενός έργου απαιτείται η εκτέλεση ενός αριθμού δραστηριοτήτων. Μέθοδος CPM 1. Για την ολοκλήρωση ενός έργου απαιτείται η εκτέλεση ενός αριθμού δραστηριοτήτων. Αμέσως προηγούμενη (σε μήνες) Α - 4,0 Β - 2,0 Γ - 3,0 Δ Α 5,0 Ε Γ 4,5 Ζ Β, Δ 1,5 Η Β, Δ 2,5 Θ Ε, Ζ 4.0 Ι

Διαβάστε περισσότερα

Λάμπρος Καφίδας Εργασία Σχεδιασμός & Διοίκηση Έργου Ιανουάριος 2005 ΚΕΦΑΛΑΙΟ 1

Λάμπρος Καφίδας Εργασία Σχεδιασμός & Διοίκηση Έργου Ιανουάριος 2005 ΚΕΦΑΛΑΙΟ 1 ΚΕΦΑΛΑΙΟ 1 ΓΕΝΙΚΑ 1.1. Έννοια της Διοίκησης Έργου Ορισμός Έργου Η ανάγκη της Διοίκησης Έργου προκύπτει από την συνεχώς αυξανόμενη πολυπλοκότητα και πλήθος των απαιτούμενων διεργασιών, ώστε να οργανωθεί

Διαβάστε περισσότερα

SCHEDULE RISK ANALYSIS

SCHEDULE RISK ANALYSIS Κλεάνθης Συρακούλης Το κείμενο που ακολουθεί αποτελεί μια περίληψη της απόδοσης στην ελληνική γλώσσα του κεφαλαίου 5 του βιβλίου Vanhoucke, M. (2012). Project Management with Dynamic Scheduling: Baseline

Διαβάστε περισσότερα

(Θέματα που θα παραδοθούν σε οποιαδήποτε άλλη ημερομηνία ή με οποιοδήποτε άλλο τρόπο δεν θα μετρήσουν βαθμολογικά) Εκσκαφή.

(Θέματα που θα παραδοθούν σε οποιαδήποτε άλλη ημερομηνία ή με οποιοδήποτε άλλο τρόπο δεν θα μετρήσουν βαθμολογικά) Εκσκαφή. 7 o ΕΞΑΜΗΝΟ ΠΟΛΙΤΙΚΩΝ ΜΗΧΑΝΙΚΩΝ - ΑΣΚΗΣEIΣ ΓΙΑ ΣΠΙΤΙ (ΘΕΜΑ ΕΞΑΜΗΝΟΥ) ΗΜΕΡΟΜΗΝΙΑ ΠΑΡΑ ΟΣΗΣ 19- εκ- 2008 (με προφορική εξέταση) (Θέματα που θα παραδοθούν σε οποιαδήποτε άλλη ημερομηνία ή με οποιοδήποτε άλλο

Διαβάστε περισσότερα

3. Διαχείριση Εύρους Στόχοι Εύρος Δομή Εργασιών Πακέτα Εργασίας. Σύνοψη

3. Διαχείριση Εύρους Στόχοι Εύρος Δομή Εργασιών Πακέτα Εργασίας. Σύνοψη 3. Διαχείριση Εύρους Στόχοι Εύρος Δομή Εργασιών Πακέτα Εργασίας Σύνοψη 1. Διατύπωση στόχων του Οι στόχοι του έργου εκφράζουν τα αναμενόμενα αποτελέσματα που προκύπτουν από τα παραδοτέα του. Βασικοί Στόχοι:

Διαβάστε περισσότερα

ΣΥΣΤΗΜΑΤΑ ΑΠΟΦΑΣΕΩΝ ΣΤΗΝ ΠΑΡΑΓΩΓΗ

ΣΥΣΤΗΜΑΤΑ ΑΠΟΦΑΣΕΩΝ ΣΤΗΝ ΠΑΡΑΓΩΓΗ ΣΥΣΤΗΜΑΤΑ ΑΠΟΦΑΣΕΩΝ ΣΤΗΝ ΠΑΡΑΓΩΓΗ Η εταιρεία Ζ εξετάζει την πιθανότητα κατασκευής ενός νέου, πρόσθετου εργοστασίου για την παραγωγή ενός νέου προϊόντος. Έτσι έχει δυο επιλογές: Η πρώτη αφορά στην κατασκευή

Διαβάστε περισσότερα

Διαχείριση Έργων Πληροφορικής Εργαστήριο

Διαχείριση Έργων Πληροφορικής Εργαστήριο Διαχείριση Έργων Πληροφορικής Εργαστήριο «Microsoft Project - Παρακολούθηση Έργου» Μ.Τσικνάκης, Ρ.Χατζάκη Ε. Μανιαδή, Α. Μαριδάκη 1. Κρίσιμη διαδρομή Για να αποτυπώσουμε την κρίσιμη διαδρομή ενός έργου

Διαβάστε περισσότερα

Project Crashing & Resource Management Assignment 3 - Λύσεις

Project Crashing & Resource Management Assignment 3 - Λύσεις Project Crashing & Resource Management Assignment 3 - Λύσεις Issued: Τετάρτη, 7/6/2017 Due: Κυριακή, 18/6/2017 Άσκηση 1 - Project Crashing Έστω ότι ένα έργο Πληροφορικής αποτελείται από επτά δραστηριότητες,

Διαβάστε περισσότερα

ΠΡΟΛΟΓΟΣ ΕΛΛΗΝΙΚΗΣ ΕΚΔΟΣΗΣ... 13 ΕΙΣΑΓΩΓΗ... 15

ΠΡΟΛΟΓΟΣ ΕΛΛΗΝΙΚΗΣ ΕΚΔΟΣΗΣ... 13 ΕΙΣΑΓΩΓΗ... 15 ΠΡΟΛΟΓΟΣ ΕΛΛΗΝΙΚΗΣ ΕΚΔΟΣΗΣ... 13 ΕΙΣΑΓΩΓΗ... 15 I. ΟΙ ΠΑΓΙΔΕΣ ΠΟΥ ΠΡΕΠΕΙ ΝΑ ΑΠΟΦΕΥΓΟΥΝ ΟΙ PROJECT MANAGER... 17 Συχνά προβλήματα των project... 17 Παγίδες στα project... 18 Οι συνέπειες της κακής διοίκησης

Διαβάστε περισσότερα

ΤΕΙ ΔΥΤΙΚΗΣ ΕΛΛΑΔΑΣ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΟΥ ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΕΠΙΧΕΙΡΗΣΕΩΝ/ΜΕΣΟΛΟΓΓΙ ΕΡΓΑΣΙΑ ΑΚΑΔΗΜΑΪΚΟΥ ΕΤΟΥΣ

ΤΕΙ ΔΥΤΙΚΗΣ ΕΛΛΑΔΑΣ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΟΥ ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΕΠΙΧΕΙΡΗΣΕΩΝ/ΜΕΣΟΛΟΓΓΙ ΕΡΓΑΣΙΑ ΑΚΑΔΗΜΑΪΚΟΥ ΕΤΟΥΣ ΤΕΙ ΔΥΤΙΚΗΣ ΕΛΛΑΔΑΣ ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΕΠΙΧΕΙΡΗΣΕΩΝ/ΜΕΣΟΛΟΓΓΙ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΟΥ ΕΡΓΑΣΙΑ ΑΚΑΔΗΜΑΪΚΟΥ ΕΤΟΥΣ 2018-2019 Παράδοση Εργασίας: 18/1/2019 Γενικά: ΓΕΝΙΚΕΣ ΟΔΗΓΙΕΣ ΓΙΑ ΤΗΝ ΠΑΡΑΔΟΣΗ ΤΗΣ ΕΡΓΑΣΙΑΣ Η εργασία

Διαβάστε περισσότερα

Αποτελεσματική Διαχείριση Έργων

Αποτελεσματική Διαχείριση Έργων Έναρξη σεμιναρίου: Σάββατο, 19 Μαΐου, 09:30 15:30 Αποτελεσματική Διαχείριση Έργων Αποτελεσματική Διαχείριση Έργων στις Υπηρεσίες και τον Τραπεζικό και Χρηματοοικονομικό κλάδο Μάθετε τις τεχνικές, τα εργαλεία

Διαβάστε περισσότερα

ΔΙΟΙΚΗΣΗ ΠΑΡΑΓΩΓΗΣ & ΣΥΣΤΗΜΑΤΩΝ ΥΠΗΡΕΣΙΩΝ

ΔΙΟΙΚΗΣΗ ΠΑΡΑΓΩΓΗΣ & ΣΥΣΤΗΜΑΤΩΝ ΥΠΗΡΕΣΙΩΝ ΕΘΝΙΚΟ ΜΕΤΣΟΒΙΟ ΠΟΛΥΤΕΧΝΕΙΟ Σχολή Ηλεκτρολόγων Μηχανικών & Μηχανικών Υπολογιστών ΔΙΟΙΚΗΣΗ ΠΑΡΑΓΩΓΗΣ & ΣΥΣΤΗΜΑΤΩΝ ΥΠΗΡΕΣΙΩΝ Ασκήσεις Αθήνα, Ιανουάριος 2010 Εργαστήριο Συστημάτων Αποφάσεων & Διοίκησης ΣΥΣΤΗΜΑΤΑ

Διαβάστε περισσότερα

Διοίκηση Έργων Κτηματογράφησης

Διοίκηση Έργων Κτηματογράφησης Διοίκηση Έργων Κτηματογράφησης Άρια Ιωαννίδη Αγρ. Τοπογράφος Μηχανικός, ΕΜΠ MSc Περιβαλλοντικός Σχεδιασμός Έργων Υποδομής Διευθύντρια Διεύθυνσης Έργων ΕΚΧΑ Α.Ε. e-mail: aioannid@ktimatologio.gr Περιεχόμενα

Διαβάστε περισσότερα

Διαχείριση Έργων Πληροφορικής

Διαχείριση Έργων Πληροφορικής Διαχείριση Έργων Πληροφορικής WBS and CPA Μ. Τσικνάκης Βασικές έννοιες Δραστηριότητα: απλή επιμέρους εργασία του όλου έργου, για την εκτέλεση της οποίας απαιτείται κάποιος χρόνος και κάποιοι πόροι. Παράλληλες

Διαβάστε περισσότερα

Ποσοτική Ανάλυση Επιχειρηματικών Αποφάσεων Προγραμματισμός ιαχείριση Έργων. Μέρος B

Ποσοτική Ανάλυση Επιχειρηματικών Αποφάσεων Προγραμματισμός ιαχείριση Έργων. Μέρος B Ποσοτική Ανάλυση Επιχειρηματικών Αποφάσεων Προγραμματισμός ιαχείριση Έργων. Μέρος B Νίκος Τσάντας ιατμηματικό Πρόγραμμα Μεταπτυχιακών Σπουδών στη ιοίκηση Επιχειρήσεων Πανεπιστήμιο Μακεδονίας, Ακαδημαϊκό

Διαβάστε περισσότερα

Διοίκηση Έργων. Βασίλειος Ζεϊμπέκης, Επίκουρος Καθηγητής

Διοίκηση Έργων. Βασίλειος Ζεϊμπέκης, Επίκουρος Καθηγητής Διοίκηση Έργων Βασίλειος Ζεϊμπέκης, Επίκουρος Καθηγητής Εργαστηριακό Μάθημα: Διαχείριση Έργου με τη χρήση του MS Project Λεμονιά Αμυγδάλου, Ειδικό Τεχνικό Εργαστηριακό Προσωπικό Ακαδημαϊκό Έτος 2018-2019

Διαβάστε περισσότερα

1 Ο ΜΑΘΗΜΑ ΧΡΟΝΙΚΟΣ ΠΡΟΓΡΑΜΜΑΤΙΣΜΟΣ ΤΕΧΝΙΚΩΝ ΕΡΓΩΝ ΔΡ ΛΕΩΝΙΔΑΣ ΑΝΘΟΠΟΥΛΟΣ, ΕΠΙΚΟΥΡΟΣ ΚΑΘΗΓΗΤΗΣ ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΔΙΑΧΕΙΡΙΣΗΣ ΕΡΓΩΝ ΤΕΙ ΛΑΡΙΣΑΣ

1 Ο ΜΑΘΗΜΑ ΧΡΟΝΙΚΟΣ ΠΡΟΓΡΑΜΜΑΤΙΣΜΟΣ ΤΕΧΝΙΚΩΝ ΕΡΓΩΝ ΔΡ ΛΕΩΝΙΔΑΣ ΑΝΘΟΠΟΥΛΟΣ, ΕΠΙΚΟΥΡΟΣ ΚΑΘΗΓΗΤΗΣ ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΔΙΑΧΕΙΡΙΣΗΣ ΕΡΓΩΝ ΤΕΙ ΛΑΡΙΣΑΣ Διαχείριση Τεχνικών Έργων 1 Ο ΜΑΘΗΜΑ ΧΡΟΝΙΚΟΣ ΠΡΟΓΡΑΜΜΑΤΙΣΜΟΣ ΤΕΧΝΙΚΩΝ ΕΡΓΩΝ ΔΡ ΛΕΩΝΙΔΑΣ ΑΝΘΟΠΟΥΛΟΣ, ΕΠΙΚΟΥΡΟΣ ΚΑΘΗΓΗΤΗΣ ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΔΙΑΧΕΙΡΙΣΗΣ ΕΡΓΩΝ ΤΕΙ ΛΑΡΙΣΑΣ Βασικές αρχές τεχνικού έργου Σειρά

Διαβάστε περισσότερα

ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ

ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ «Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 10: Έλεγχος έργου, Διαχείριση κινδύνου, Διαχείριση αλλαγών, Αναφορές (μέρος 2ο) ΕΙΔΙΚΗΣ

Διαβάστε περισσότερα

Διαχείριση Έργων. Ενότητα 3: Διαχείριση εύρους έργου, δομή ανάλυσης εργασιών, μέθοδος CPM

Διαχείριση Έργων. Ενότητα 3: Διαχείριση εύρους έργου, δομή ανάλυσης εργασιών, μέθοδος CPM Διαχείριση Έργων Ενότητα 3: Διαχείριση εύρους έργου, δομή ανάλυσης εργασιών, μέθοδος CPM Μπεληγιάννης Γρηγόριος Σχολή Οργάνωσης και Διοίκησης Επιχειρήσεων Τμήμα Διοίκησης Επιχειρήσεων Αγροτικών Προϊόντων

Διαβάστε περισσότερα

ΠΑΝΕΠΙΣΤΗΜΙΟ ΑΙΓΑΙΟΥ

ΠΑΝΕΠΙΣΤΗΜΙΟ ΑΙΓΑΙΟΥ ΠΑΝΕΠΙΣΤΗΜΙΟ ΑΙΓΑΙΟΥ ΤΜΗΜΑ ΜΗΧΑΝΙΚΩΝ ΠΛΗΡΟΦΟΡΙΑΚΩΝ ΚΑΙ ΕΠΙΚΟΙΝΩΝΙΑΚΩΝ ΣΥΣΤΗΜΑΤΩΝ ΜΕΤΑΠΤΥΧΙΑΚΟ ΠΡΟΓΡΑΜΜΑ ΣΠΟΥ ΩΝ ΙΟΙΚΗΣΗ ΠΛΗΡΟΦΟΡΙΑΚΩΝ ΣΥΣΤΗΜΑΤΩΝ ΜΑΘΗΜΑ: Οικονοµικές, Εµπορικές και Παραγωγικές Λειτουργίες

Διαβάστε περισσότερα

Πρόλογος Κατανόηση της εφοδιαστικής αλυσίδας Σχεδιασμός δικτύου εφοδιαστικής αλυσίδας...41

Πρόλογος Κατανόηση της εφοδιαστικής αλυσίδας Σχεδιασμός δικτύου εφοδιαστικής αλυσίδας...41 Περιεχόμενα Πρόλογος...7 1 Κατανόηση της εφοδιαστικής αλυσίδας...9 2 Σχεδιασμός δικτύου εφοδιαστικής αλυσίδας...41 3 Πρόβλεψη της ζήτησης σε μια εφοδιαστική αλυσίδα...109 4 Συγκεντρωτικός προγραμματισμός

Διαβάστε περισσότερα

ΥΠΟΥΡΓΕΙΟ ΕΘΝΙΚΗΣ ΑΜΥΝΑΣ

ΥΠΟΥΡΓΕΙΟ ΕΘΝΙΚΗΣ ΑΜΥΝΑΣ ΥΠΟΥΡΓΕΙΟ ΕΘΝΙΚΗΣ ΑΜΥΝΑΣ ΓΕΝΙΚΗ ΔΙΕΥΘΥΝΣΗ ΑΜΥΝΤΙΚΩΝ ΕΞΟΠΛΙΣΜΩΝ & ΕΠΕΝΔΥΣΕΩΝ ΔΙΕΥΘΥΝΣΗ ΑΝΤΙΣΤΑΘΜΙΣΤΙΚΩΝ ΩΦΕΛΗΜΑΤΩΝ & ΔΙΑΣΦΑΛΙΣΗΣ ΠΟΙΟΤΗΤΑΣ Κατευθυντήριες Οδηγίες Υπολογισμού Κόστους Κύκλου Ζωής Υποψήφιων

Διαβάστε περισσότερα

Ποσοτικές Μέθοδοι στη Διοικητική Επιστήμη

Ποσοτικές Μέθοδοι στη Διοικητική Επιστήμη ΕΘΝΙΚΟ ΚΑΙ ΚΑΠΟΔΙΣΤΡΙΑΚΟ ΠΑΝΕΠΙΣΤΗΜΙΟ ΑΘΗΝΩΝ Προγράμματα Εκπαίδευσης με τη χρήση καινοτόμων μεθόδων εξ αποστάσεως εκπαίδευσης Ποσοτικές Μέθοδοι στη Διοικητική Επιστήμη Χρονικός προγραμματισμός έργων με

Διαβάστε περισσότερα

Πνευματικά Δικαιώματα 2013 Ίδρυμα ECDL (ECDL Foundation - www.ecdl.org)

Πνευματικά Δικαιώματα 2013 Ίδρυμα ECDL (ECDL Foundation - www.ecdl.org) PEOPLECERT Hellas A.E - Φορέας Πιστοποίησης Ανθρώπινου Δυναμικού Κοραή 3, 105 64 Αθήνα, Τηλ.: 210 372 9100, Fax: 210 372 9101, e-mail: info@peoplecert.org, www.peoplecert.org Πνευματικά Δικαιώματα 2013

Διαβάστε περισσότερα

ΔΙΑΡΚΕΙΑ (εβδομάδες) A -- 6 B -- 2 C A 3 D B 2 E C 4 F D 1 G E,F 1 H G 6 I H 3 J H 1 K I,J 1 ΔΡΑΣΤΗΡΙΟΤΗΤΑ

ΔΙΑΡΚΕΙΑ (εβδομάδες) A -- 6 B -- 2 C A 3 D B 2 E C 4 F D 1 G E,F 1 H G 6 I H 3 J H 1 K I,J 1 ΔΡΑΣΤΗΡΙΟΤΗΤΑ ΑΣΚΗΣΗ 1 Για την ολοκλήρωση ενός έργου απαιτείται η εκτέλεση ενός αριθμού δραστηριοτήτων. Οι δραστηριότητες αυτές, οι διάρκειές τους και οι περιορισμοί που υπάρχουν για την εκτέλεσή τους δίνονται στον

Διαβάστε περισσότερα

Τελική Εργασία. Παρατηρήσεις - Σχόλια

Τελική Εργασία. Παρατηρήσεις - Σχόλια Τελική Εργασία Παρατηρήσεις - Σχόλια Καταστατικό του Έργου Σχέδια Έργου Είναι κείμενα που δεσμεύουν: Κύριο του Έργου, Διαχειριστή και Ο.Ε. Καταστατικό έχει και Νομική υπόσταση Δεν είναι θεωρητικά κείμενα

Διαβάστε περισσότερα

Διοίκηση Παραγωγής και Συστημάτων Υπηρεσιών

Διοίκηση Παραγωγής και Συστημάτων Υπηρεσιών ΕΘΝΙΚΟ ΜΕΤΣΟΒΙΟ ΠΟΛΥΤΕΧΝΕΙΟ Σχολή Ηλεκτρολόγων Μηχανικών και Μηχανικών Η/Υ Διοίκηση Παραγωγής και Συστημάτων Υπηρεσιών Αθήνα, Οκτώβριος 2008 Εργαστήριο Συστημάτων Αποφάσεων και Διοίκησης 1. ΔΙΟΙΚΗΣΗ ΠΑΡΑΓΩΓΗΣ

Διαβάστε περισσότερα

ΤΕΥΧΟΣ VΙ: ΠΡΟΓΡΑΜΜΑΤΙΣΜΟΣ, ΔΙΑΧΕΙΡΙΣΗ ΚΑΙ ΕΚΜΕΤΑΛΛΕΥΣΗ

ΤΕΥΧΟΣ VΙ: ΠΡΟΓΡΑΜΜΑΤΙΣΜΟΣ, ΔΙΑΧΕΙΡΙΣΗ ΚΑΙ ΕΚΜΕΤΑΛΛΕΥΣΗ ΜΕΤΟΧΙΚΟ ΤΑΜΕΙΟ ΠΟΛΙΤΙΚΩΝ ΥΠΑΛΛΗΛΩΝ «ΣΥΜΒΑΣΗ ΠΑΡΑΧΩΡΗΣΗΣ ΔΙΑΧΕΙΡΙΣΗΣ (MANAGEMENT) ΓΙΑ ΟΡΙΣΜΕΝΟ ΧΡΟΝΟ ΤΟΥ ΔΙΑΤΗΡΗΤΕΟΥ ΚΤΙΡΙΟΥ ΙΔΙΟΚΤΗΣΙΑΣ Μ.Τ.Π.Υ. ΣΤΟΝ ΔΗΜΟ ΑΘΗΝΑΙΩΝ ΕΠΙ ΤΗΣ ΟΔΟΥ ΛΥΚΟΥΡΓΟΥ 10» ΤΕΥΧΟΣ VΙ:

Διαβάστε περισσότερα

ΜΙΝΙ ΓΛΩΣΣΑΡΙ 23ων ΒΑΣΙΚΩΝ ΟΡΩΝ ΤΟΥ PROJECT MANAGEMENT.

ΜΙΝΙ ΓΛΩΣΣΑΡΙ 23ων ΒΑΣΙΚΩΝ ΟΡΩΝ ΤΟΥ PROJECT MANAGEMENT. ΜΙΝΙ ΓΛΩΣΣΑΡΙ 23ων ΒΑΣΙΚΩΝ ΟΡΩΝ ΤΟΥ PROJECT MANAGEMENT www.dimitrazervaki.com Άδεια Χρήσης: Αναφορά Δημιουργού - Μη Εμπορική Χρήση - Παρόμοια Διανομή CC BY-NC-SA Αυτή η άδεια επιτρέπει στους άλλους να

Διαβάστε περισσότερα

Διοίκηση Έργων Πληροφορικής. Διάλεξη 7 η : Ανάθεση σε Ανθρώπινο Δυναµικό

Διοίκηση Έργων Πληροφορικής. Διάλεξη 7 η : Ανάθεση σε Ανθρώπινο Δυναµικό Διοίκηση Έργων Πληροφορικής Διάλεξη 7 η : Ανάθεση σε Ανθρώπινο Δυναµικό Μήνας και Ανθρωποµήνας Υπάρχουν tasks στα οποία δεν μπορούμε να μειώσουμε τη διάρκεια αν προσθέσουμε πολλά άτομα σε αυτό. Για παράδειγμα:

Διαβάστε περισσότερα

Βασικά Στοιχεία Διαχείρισης Έργων

Βασικά Στοιχεία Διαχείρισης Έργων Βασικά Στοιχεία Διαχείρισης Έργων Ενότητα 4- Σχεδιασμός της ποιότητας και της διαχείρισης κινδύνου Δρ. Δημήτριος Τσέλιος Καθηγητής Εφαρμογών Τμήμα Μηχανικών Πληροφορικής Τ.Ε.- ΤΕΙ Θεσσαλίας Μεταπτυχιακό

Διαβάστε περισσότερα

Διοίκηση Λειτουργιών. Διοίκηση Έργων II (Δίκτυα Έργων & Χρονοπρογραμματισμός) - 6 ο μάθημα -

Διοίκηση Λειτουργιών. Διοίκηση Έργων II (Δίκτυα Έργων & Χρονοπρογραμματισμός) - 6 ο μάθημα - Διοίκηση Λειτουργιών Διοίκηση Έργων II (Δίκτυα Έργων & Χρονοπρογραμματισμός) - 6 ο μάθημα - Θεματολογία Μορφές δικτύων έργων Χρονικός προγραμματισμός έργων Ανδρέας Νεάρχου Συμβολισμοί για δίκτυα έργων

Διαβάστε περισσότερα

5α. Έναρξη του Έργου : Σχεδιασμός Κόστος Εκτίμηση Κόστους 5.2. Προϋπολογισμός Έργου 5.3. Έλεγχος Κόστους

5α. Έναρξη του Έργου : Σχεδιασμός Κόστος Εκτίμηση Κόστους 5.2. Προϋπολογισμός Έργου 5.3. Έλεγχος Κόστους 5α. Έναρξη του Έργου : Σχεδιασμός Κόστος 5.1. Εκτίμηση Κόστους 5.2. Προϋπολογισμός Έργου 5.3. Έλεγχος Κόστους Διαδικασίες Διαχείρισης Κόστους Εκτίμηση Κόστους: Προσδιορισμός εκτίμησης του συνολικού κόστους

Διαβάστε περισσότερα

Ανασκόπηση Παρουσίασης (1 η Μέρα) Διεύθυνση Έργων για Μηχανικούς Construction Management

Ανασκόπηση Παρουσίασης (1 η Μέρα) Διεύθυνση Έργων για Μηχανικούς Construction Management Διεύθυνση Έργων για Μηχανικούς Construction Management Σίμος Χριστοδούλου, Ph.D. Επίκουρος Καθηγητής Πανεπιστήμιο Κύπρου schristo@ucy.ac.cy Κέντρο Εκπαίδευσης ΕΤΕΚ Ανασκόπηση Παρουσίασης ( η Μέρα) Σχεδιασμός

Διαβάστε περισσότερα

ΤΕΙ ΔΥΤΙΚΗΣ ΕΛΛΑΔΑΣ ΔΙΟΙΚΗΣΗ ΕΡΓΩΝ ΠΛΗΡΟΦΟΡΙΚΗΣ

ΤΕΙ ΔΥΤΙΚΗΣ ΕΛΛΑΔΑΣ ΔΙΟΙΚΗΣΗ ΕΡΓΩΝ ΠΛΗΡΟΦΟΡΙΚΗΣ ΤΕΙ ΔΥΤΙΚΗΣ ΕΛΛΑΔΑΣ ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΕΠΙΧΕΙΡΗΣΕΩΝ/ΜΕΣΟΛΟΓΓΙ ΔΙΟΙΚΗΣΗ ΕΡΓΩΝ ΠΛΗΡΟΦΟΡΙΚΗΣ ΓΡΑΠΤΗ ΕΡΓΑΣΙΑ ΑΚΑΔΗΜΑΪΚΟΥ ΕΤΟΥΣ 2014-2015 29/12/2014 Παράδοση Εργασίας: 31/01/2015 Γενικά: ΟΔΗΓΙΕΣ ΓΙΑ ΤΗΝ ΠΑΡΑΔΟΣΗ

Διαβάστε περισσότερα

ΑΡΧΕΙΟ ΠΡΙΝ ΤΙΣ ΔΙΟΡΘΩΣΕΙΣ

ΑΡΧΕΙΟ ΠΡΙΝ ΤΙΣ ΔΙΟΡΘΩΣΕΙΣ Περιεχόμενα Πρόλογος Σημείωμα του συγγραφέα Κεφάλαιο 1 Εισαγωγή στη διαχείριση έργου 18 1. Τι είναι έργο; 21 2. Έργο εναντίον γραμμής παραγωγής 23 3. Τύποι έργων 26 4. Τι είναι διαχείριση έργου; 29 5.

Διαβάστε περισσότερα

Διαχείριση Έργων Πληροφορικής

Διαχείριση Έργων Πληροφορικής Διαχείριση Έργων Πληροφορικής Διάλεξη 8 & 9 η Project Crashing & Διαχείριση Κόστους 1 Υπολογισμός πιθανότητας 2 Τι σημαίνει αυτό? Σημαίνει ότι υπάρχει 0,7157 πιθανότητα ή 71.57% πιθανότητα να ολοκληρωθεί

Διαβάστε περισσότερα

Περιεχόμενα. Πρόλογος... 15 Σημείωμα του συγγραφέα... 18 Υποστηρικτικό υλικό... 22

Περιεχόμενα. Πρόλογος... 15 Σημείωμα του συγγραφέα... 18 Υποστηρικτικό υλικό... 22 Περιεχόμενα Πρόλογος........................................................ 15 Σημείωμα του συγγραφέα............................................ 18 Υποστηρικτικό υλικό................................................

Διαβάστε περισσότερα

ΣΥΣΤΗΜΑΤΑ ΑΠΟΦΑΣΕΩΝ ΣΤΗΝ ΠΑΡΑΓΩΓΗ Άσκηση 1. Λύση

ΣΥΣΤΗΜΑΤΑ ΑΠΟΦΑΣΕΩΝ ΣΤΗΝ ΠΑΡΑΓΩΓΗ Άσκηση 1. Λύση ΣΥΣΤΗΜΑΤΑ ΑΠΟΦΑΣΕΩΝ ΣΤΗΝ ΠΑΡΑΓΩΓΗ Άσκηση 1 Η εταιρεία Ζ εξετάζει την πιθανότητα κατασκευής ενός νέου, πρόσθετου εργοστασίου για την παραγωγή ενός νέου προϊόντος. Έτσι έχει δυο επιλογές: Η πρώτη αφορά στην

Διαβάστε περισσότερα

Διαχείριση Έργων Πληροφορικής

Διαχείριση Έργων Πληροφορικής Διαχείριση Έργων Πληροφορικής Διάλεξη 4 η Ανάλυση Δικτύου, Υπολογισμός Κρίσιμης Διαδρομής (CPM) M. Τσικνάκης Ρ. Χατζάκη Ε. Μανιαδή & Ά. Μαριδάκη 1 Εξαρτήσεις δραστηριοτήτων Finish-to-start (FS): The predecessor

Διαβάστε περισσότερα

Διαχείριση κόστους. Κωνσταντίνος Κηρυττόπουλος Βρασίδας Λεώπουλος

Διαχείριση κόστους. Κωνσταντίνος Κηρυττόπουλος Βρασίδας Λεώπουλος Διαχείριση κόστους Κωνσταντίνος Κηρυττόπουλος Βρασίδας Λεώπουλος 1 Άδεια Χρήσης Το παρόν εκπαιδευτικό υλικό υπόκειται σε άδειες χρήσης Creative Commons. Για εκπαιδευτικό υλικό, όπως εικόνες, που υπόκειται

Διαβάστε περισσότερα

Δομική Ανάλυση Έργων Χρονικός Προγραμματισμός Έργων. Σύνταξη-επιμέλεια παρουσίασης: Αθανάσιος Χασιακός, Στέφανος Τσινόπουλος

Δομική Ανάλυση Έργων Χρονικός Προγραμματισμός Έργων. Σύνταξη-επιμέλεια παρουσίασης: Αθανάσιος Χασιακός, Στέφανος Τσινόπουλος ΔΙΑΧΕΙΡΙΣΗ ΤΕΧΝΙΚΩΝ ΕΡΓΩΝ Δομική Ανάλυση Έργων Χρονικός Προγραμματισμός Έργων Σύνταξη-επιμέλεια παρουσίασης: Αθανάσιος Χασιακός, Στέφανος Τσινόπουλος 1 Μέρος 1 ο : Ανάλυση δομής έργου Εισαγωγικές έννοιες

Διαβάστε περισσότερα

Ποσοτικές Μέθοδοι στη Διοίκηση Έργων (Y100) Διάλεξη #2 Παραδείγματα Μοντελοποίησης Γραμμικού Προγραμματισμού

Ποσοτικές Μέθοδοι στη Διοίκηση Έργων (Y100) Διάλεξη #2 Παραδείγματα Μοντελοποίησης Γραμμικού Προγραμματισμού Μεταπτυχιακό Πρόγραμμα Σπουδών Διοίκηση και Διαχείριση Έργων και Προγραμμάτων Ποσοτικές Μέθοδοι στη Διοίκηση Έργων (Y100) Διάλεξη #2 Παραδείγματα Μοντελοποίησης Γραμμικού Προγραμματισμού Ερμηνεία Λύσεων

Διαβάστε περισσότερα

ΤΕΙ ΚΡΗΤΗΣ ΣΧΟΛΗ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΟΙΚΟΝΟΜΙΑΣ ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΕΠΙΧΕΙΡΗΣΕΩΝ. ΔΙΟΙΚΗΣΗ ΠΑΡΑΓΩΓΗΣ ΔΙΑΧΕΙΡΗΣΗ ΑΠΟΘΕΜΑΤΩΝ ΕΝΟΤΗΤΑ 7η

ΤΕΙ ΚΡΗΤΗΣ ΣΧΟΛΗ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΟΙΚΟΝΟΜΙΑΣ ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΕΠΙΧΕΙΡΗΣΕΩΝ. ΔΙΟΙΚΗΣΗ ΠΑΡΑΓΩΓΗΣ ΔΙΑΧΕΙΡΗΣΗ ΑΠΟΘΕΜΑΤΩΝ ΕΝΟΤΗΤΑ 7η ΤΕΙ ΚΡΗΤΗΣ ΣΧΟΛΗ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΟΙΚΟΝΟΜΙΑΣ ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΕΠΙΧΕΙΡΗΣΕΩΝ ΔΙΟΙΚΗΣΗ ΠΑΡΑΓΩΓΗΣ ΔΙΑΧΕΙΡΗΣΗ ΑΠΟΘΕΜΑΤΩΝ ΕΝΟΤΗΤΑ 7η ΓΙΑΝΝΗΣ ΦΑΝΟΥΡΓΙΑΚΗΣ ΕΠΙΣΤΗΜΟΝΙΚΟΣ ΣΥΝΕΡΓΑΤΗΣ ΤΕΙ ΚΡΗΤΗΣ Τι ορίζεται ως απόθεμα;

Διαβάστε περισσότερα

Κεφάλαιο 5: Στρατηγική χωροταξικής διάταξης

Κεφάλαιο 5: Στρατηγική χωροταξικής διάταξης K.5.1 Γραμμή Παραγωγής Μια γραμμή παραγωγής θεωρείται μια διάταξη με επίκεντρο το προϊόν, όπου μια σειρά από σταθμούς εργασίας μπαίνουν σε σειρά με στόχο ο κάθε ένας από αυτούς να κάνει μια ή περισσότερες

Διαβάστε περισσότερα

ΑΝΤΙΚΕΙΜΕΝΟ Ι. ΓΙΑΝΝΑΤΣΗΣ

ΑΝΤΙΚΕΙΜΕΝΟ Ι. ΓΙΑΝΝΑΤΣΗΣ ΣΧΕΔΙΑΣΜΟΣ ΣΥΣΤΗΜΑΤΩΝ ΠΑΡΑΓΩΓΗΣ ΜΕΤΡΗΣΗ ΕΡΓΑΣΙΑΣ Ι. ΓΙΑΝΝΑΤΣΗΣ ΑΝΤΙΚΕΙΜΕΝΟ Η Μέτρηση Εργασίας (Work Measurement ή Time Study) έχει ως αντικείμενο τον προσδιορισμό του χρόνου που απαιτείται από ένα ειδικευμένο

Διαβάστε περισσότερα

Πληροφοριακά Συστήματα Διοίκησης (ΜΒΑ) Ενότητα 6: Συμπίεση Έργου

Πληροφοριακά Συστήματα Διοίκησης (ΜΒΑ) Ενότητα 6: Συμπίεση Έργου Πληροφοριακά Συστήματα Διοίκησης (ΜΒΑ) Ενότητα 6: Συμπίεση Έργου Μπεληγιάννης Γρηγόριος Σχολή Οργάνωσης και Διοίκησης Επιχειρήσεων Τμήμα Διοίκησης Επιχειρήσεων Αγροτικών Προϊόντων & Τροφίμων (Δ.Ε.Α.Π.Τ.)

Διαβάστε περισσότερα

Εξομάλυνση πόρων. Κωνσταντίνος Κηρυττόπουλος

Εξομάλυνση πόρων. Κωνσταντίνος Κηρυττόπουλος Κωνσταντίνος Κηρυττόπουλος 1 Άδεια Χρήσης Το παρόν εκπαιδευτικό υλικό υπόκειται σε άδειες χρήσης Creative Commons. Για εκπαιδευτικό υλικό, όπως εικόνες, που υπόκειται σε άδεια χρήσης άλλου τύπου, αυτή

Διαβάστε περισσότερα

Διαχείριση Έργων Πληροφορικής

Διαχείριση Έργων Πληροφορικής Διαχείριση Έργων Πληροφορικής Διαχείριση Πόρων Μ. Τσικνάκης Ε. Μανιαδή - Α. Μαριδάκη 1 Διαχείριση Χρήσης Πόρων Απαιτούμενοι πόροι στην ανάπτυξη ενός Πληροφοριακού Συστήματος: Ανθρώπινο δυναμικό (π.χ. αναλυτές,

Διαβάστε περισσότερα

ΕΚΠΑΙΔΕΥΤΙΚΗ ΔΡΑΣΤΗΡΙΟΤΗΤΑ βάφοντας το σαλόνι Ent-teach Kεφάλαιο 6 Διαχείριση Έργου

ΕΚΠΑΙΔΕΥΤΙΚΗ ΔΡΑΣΤΗΡΙΟΤΗΤΑ βάφοντας το σαλόνι Ent-teach Kεφάλαιο 6 Διαχείριση Έργου ΕΚΠΑΙΔΕΥΤΙΚΗ ΔΡΑΣΤΗΡΙΟΤΗΤΑ βάφοντας το σαλόνι Ent-teach Kεφάλαιο 6 Διαχείριση Έργου Περιγραφή της εκπαιδευτικής δραστηριότητας Εσύ μαζί με 3 φίλους σου αποφασίζετε να βάψετε το καθιστικό. Για να μπορέσετε

Διαβάστε περισσότερα

ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΟΥ PROJECT MANAGEMENT

ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΟΥ PROJECT MANAGEMENT 1. ΕΙΣΑΓΩΓΗ ΑΙΤΙΑ ΑΠΟΤΥΧΙΑΣ ΤΩΝ ΕΡΓΩΝ ΚΑΙ ΤΡΟΠΟΙ ΑΝΤΙΜΕΤΩΠΙΣΗΣ - Τρόποι πρόληψης της αποτυχίας Η ΣΑΝ ΔΙΕΡΓΑΣΙΑ Η ΣΗΜΑΣΙΑ ΤΗΣ ΥΠΟΣΤΗΡΙΞΗΣ ΑΠΟ ΤΗ ΔΙΟΙΚΗΣΗ ΓΙΑ ΤΗΝ ΕΠΙΤΥΧΗ ΥΛΟΠΟΙΗΣΗ ΕΡΓΟΥ Η ΕΙΣΑΓΩΓΗ ΤΗΣ ΑΝΤΙΛΗΨΗΣ

Διαβάστε περισσότερα

ΕΦΑΡΜΟΓΕΣ ΔΙΟΙΚΗΤΙΚΗΣ ΕΠΙΣΤΗΜΗΣ

ΕΦΑΡΜΟΓΕΣ ΔΙΟΙΚΗΤΙΚΗΣ ΕΠΙΣΤΗΜΗΣ ΕΦΑΡΜΟΓΕΣ ΔΙΟΙΚΗΤΙΚΗΣ ΕΠΙΣΤΗΜΗΣ Dr. Christos D. Tarantilis Associate Professor in Operations Research & Management Science http://tarantilis.dmst.aueb.gr/ ΕΦΑΡΜΟΓΕΣ ΙΟΙΚΗΤΙΚΗΣ ΕΠΙΣΤΗΜΗΣ Ι - 1- ΠΡΟΓΡΑΜΜΑΤΙΣΜΟΣ

Διαβάστε περισσότερα

Μέθοδος Παραγόμενης Αξίας (Earned Value Analysis) Μ. Τσικνάκης, Μαϊος 2018

Μέθοδος Παραγόμενης Αξίας (Earned Value Analysis) Μ. Τσικνάκης, Μαϊος 2018 Μέθοδος Παραγόμενης Αξίας (Earned Value Analysis) Μ. Τσικνάκης, Μαϊος 2018 Ο σχεδιασμός, η υλοποίηση, ο έλεγχος και η επιτυχής ολοκλήρωση ενός έργου αποτελούν από τη φύση τους πολύ σύνθετες διαδικασίες

Διαβάστε περισσότερα

Διοίκηση έργου και στοιχεία αξιολόγησης επένδυσης

Διοίκηση έργου και στοιχεία αξιολόγησης επένδυσης ΚΕΦΑΛΑΙΟ 5 Διοίκηση έργου και στοιχεία αξιολόγησης επένδυσης Σύνοψη Οι διαδικασίες παραγωγής έργων χαρακτηρίζονται από την ύπαρξη συγκεκριμένων σημείων έναρξης και περάτωσης, καθώς και από τη χρήση προσωρινών

Διαβάστε περισσότερα

ΕΛΛΗΝΙΚΟ ΑΝΟΙΚΤΟ ΠΑΝΕΠΙΣΤΗΜΙΟ. Θ.Ε. ΠΛΣ61 (2014 15) 1 η ΓΡΑΠΤΗ ΕΡΓΑΣΙΑ

ΕΛΛΗΝΙΚΟ ΑΝΟΙΚΤΟ ΠΑΝΕΠΙΣΤΗΜΙΟ. Θ.Ε. ΠΛΣ61 (2014 15) 1 η ΓΡΑΠΤΗ ΕΡΓΑΣΙΑ Θ.Ε. ΠΛΣ61 (2014 15) 1 η ΓΡΑΠΤΗ ΕΡΓΑΣΙΑ Ημερομηνία Παράδοσης Οδηγίες Ημερομηνία Παράδοσης:...31/10/2014 Τελική Ημερομηνία Παράδοσης * :...05/11/2014 Ημερομηνία Ανάρτησης Ενδεικτικών Λύσεων:... 24/11/2014

Διαβάστε περισσότερα

ΟΝΟΜΑΤΕΠΩΝΥΜΟ: (ii) Η διάρκεια της κρίσιμης διαδρομής στο δίκτυο που ακολουθεί είναι ίση με 10. (0,2 Μ) START B 2 E 4 G 3 END C 3 F 5 H 2

ΟΝΟΜΑΤΕΠΩΝΥΜΟ: (ii) Η διάρκεια της κρίσιμης διαδρομής στο δίκτυο που ακολουθεί είναι ίση με 10. (0,2 Μ) START B 2 E 4 G 3 END C 3 F 5 H 2 Πρόγραμμα Μεταπτυχιακών Σπουδών στην «Εφαρμοσμένη Οικονομική» Τμήμα Οικονομικών Επιστημών Πανεπιστημίου Θεσσαλίας ΚΑΤΕΥΘΥΝΣΗ: Άμυνα ΜΑΘΗΜΑ: Διοίκηση & Διαχείριση Έργων ΔΙΔΑΣΚΩΝ: Αναπληρωτής Καθηγητής Συρακούλης

Διαβάστε περισσότερα

RobotArmy Περίληψη έργου

RobotArmy Περίληψη έργου RobotArmy Περίληψη έργου Στην σημερινή εποχή η ανάγκη για αυτοματοποίηση πολλών διαδικασιών γίνεται όλο και πιο έντονη. Συνέχεια ακούγονται λέξεις όπως : βελτιστοποίηση ποιότητας ζωής, αυτοματοποίηση στον

Διαβάστε περισσότερα

9 ΕΝΑ ΣΥΝΟΛΙΚΟ ΠΑΡΑ ΕΙΓΜΑ

9 ΕΝΑ ΣΥΝΟΛΙΚΟ ΠΑΡΑ ΕΙΓΜΑ 9 ΕΝΑ ΣΥΝΟΛΙΚΟ ΠΑΡΑ ΕΙΓΜΑ Στο κεφάλαιο αυτό, αναλύεται πλήρως ένα τεχνικό έργο, συγκεκριµένα αυτό της κατασκευής ενός µικρού αντλιοστασίου. Για την ανάλυση του έργου χρησιµοποιείται το πακέτο λογισµικού

Διαβάστε περισσότερα

Διοίκηση Εργοταξίου. Διδάσκων: Γιάννης Χουλιάρας ΤΕΙ ΘΕΣΣΑΛΙΑΣ ΤΜΗΜΑ ΠΟΛΙΤΙΚΩΝ ΜΗΧΑΝΙΚΩΝ Τ.Ε.

Διοίκηση Εργοταξίου. Διδάσκων: Γιάννης Χουλιάρας ΤΕΙ ΘΕΣΣΑΛΙΑΣ ΤΜΗΜΑ ΠΟΛΙΤΙΚΩΝ ΜΗΧΑΝΙΚΩΝ Τ.Ε. ΤΕΙ ΘΕΣΣΑΛΙΑΣ ΤΜΗΜΑ ΠΟΛΙΤΙΚΩΝ ΜΗΧΑΝΙΚΩΝ Τ.Ε. Διοίκηση Εργοταξίου Διδάσκων: Γιάννης Χουλιάρας Κόστος της κατασκευής. Επιτάχυνση κατασκευής του έργου. Βελτιστοποίηση του κόστους. Επίλυση προβλημάτων κόστους

Διαβάστε περισσότερα

ΠΑΝΕΠΙΣΤΗΜΙΟ ΑΙΓΑIΟΥ & ΑΕΙ ΠΕΙΡΑΙΑ Τ.Τ.

ΠΑΝΕΠΙΣΤΗΜΙΟ ΑΙΓΑIΟΥ & ΑΕΙ ΠΕΙΡΑΙΑ Τ.Τ. ΔΙΙΔΡΥΜΑΤΙΚΟ ΠΡΟΓΡΑΜΜΑ ΜΕΤΑΠΤΥΧΙΑΚΩΝ ΣΠΟΥΔΩΝ «ΝΕΕΣ ΤΕΧΝΟΛΟΓΙΕΣ ΣΤΗ ΝΑΥΤΙΛΙΑ ΚΑΙ ΤΙΣ ΜΕΤΑΦΟΡΕΣ» Τίτλος Μαθήματος: Διοίκηση έργου Ονοματεπώνυμο Σπουδαστή: Αργύριος Κρουστάλλης Ονοματεπώνυμο Υπεύθυνου Καθηγητή:

Διαβάστε περισσότερα
