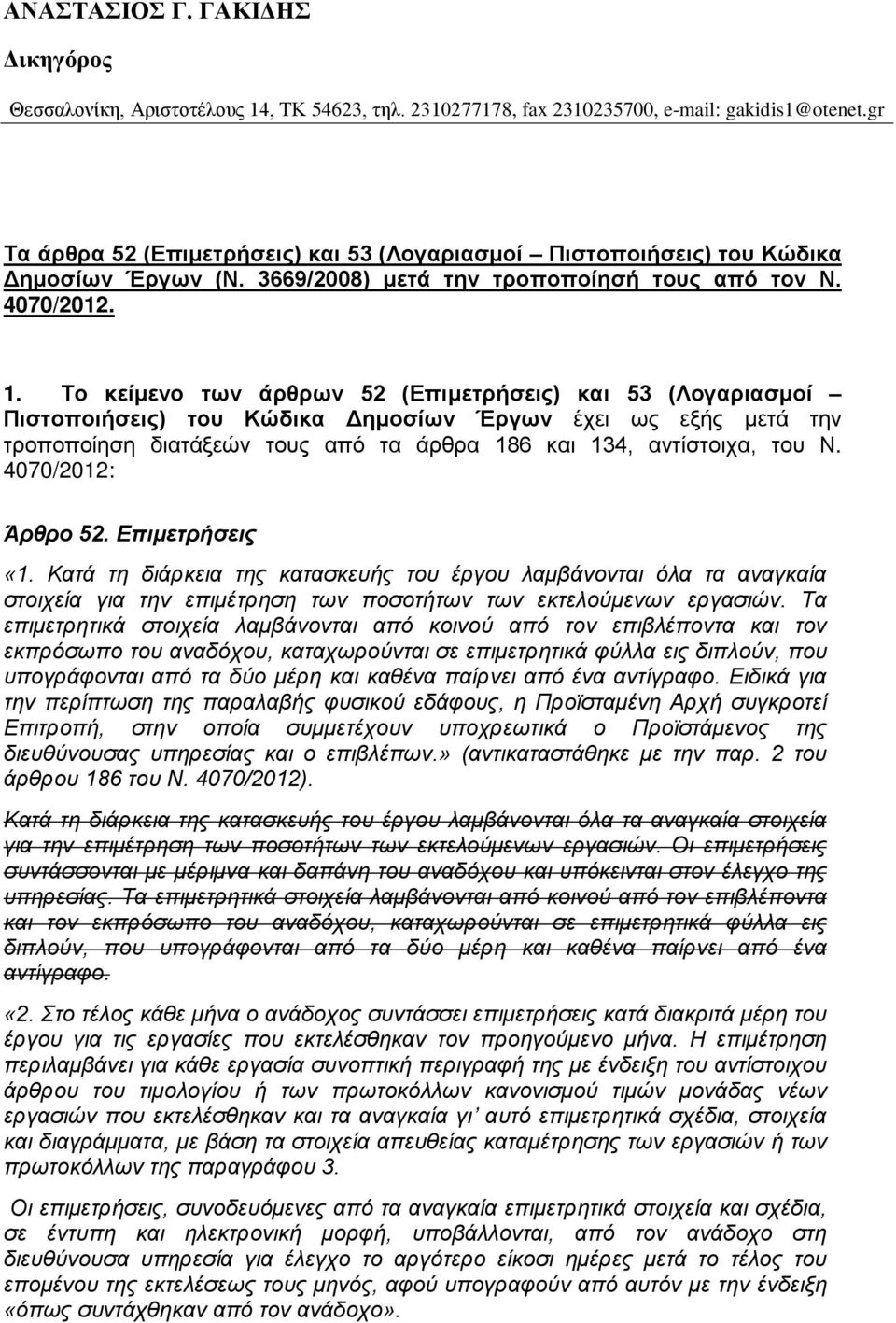

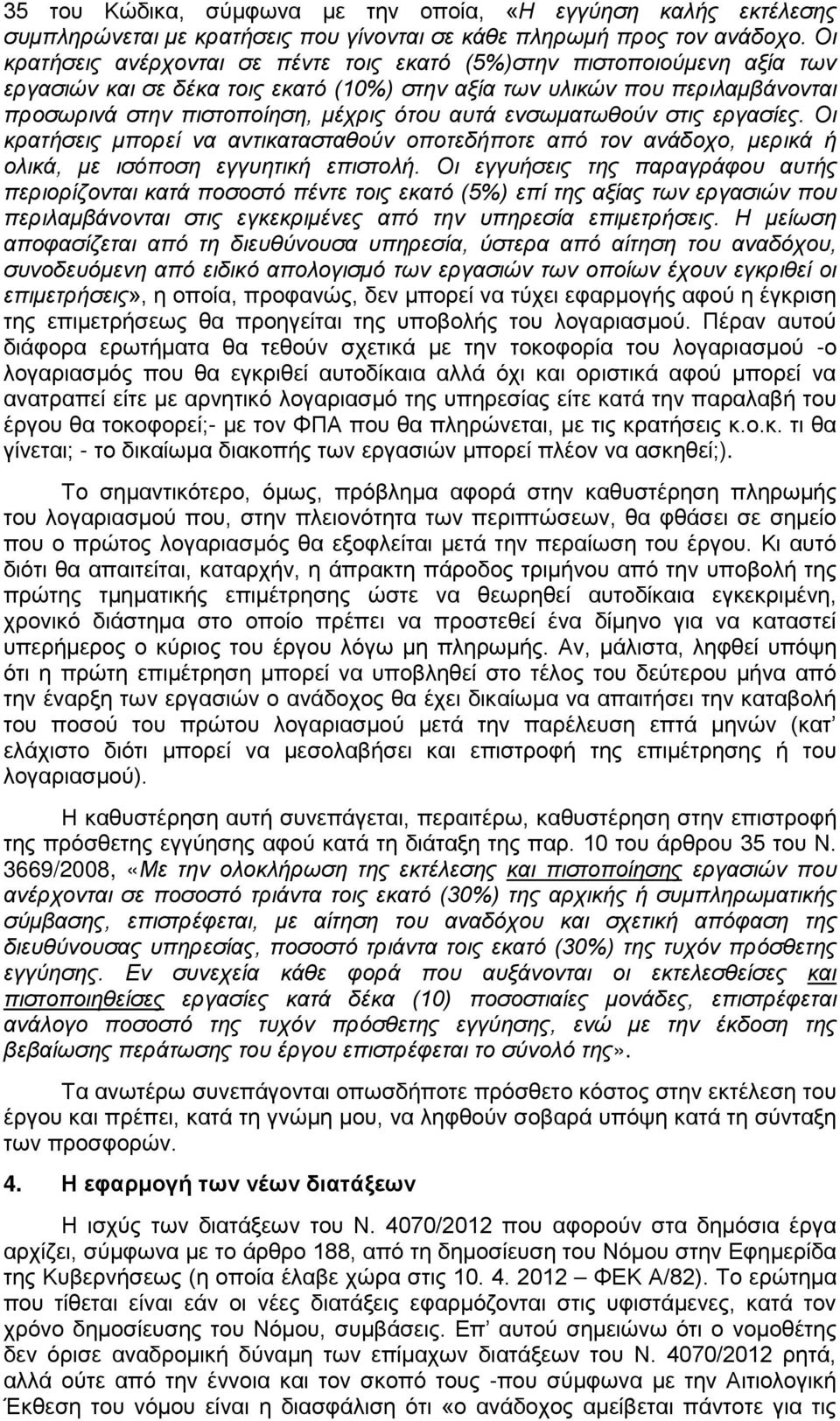

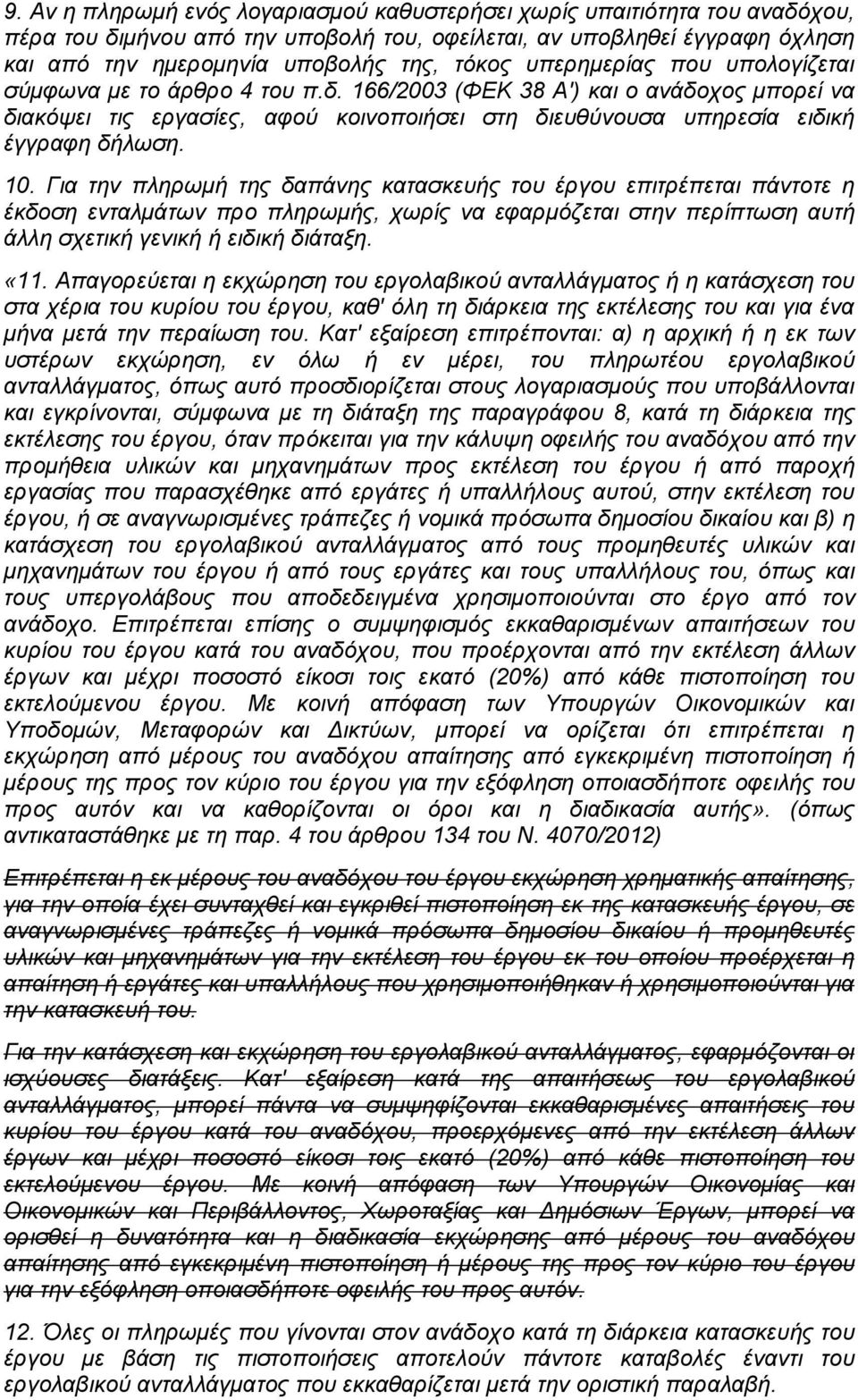

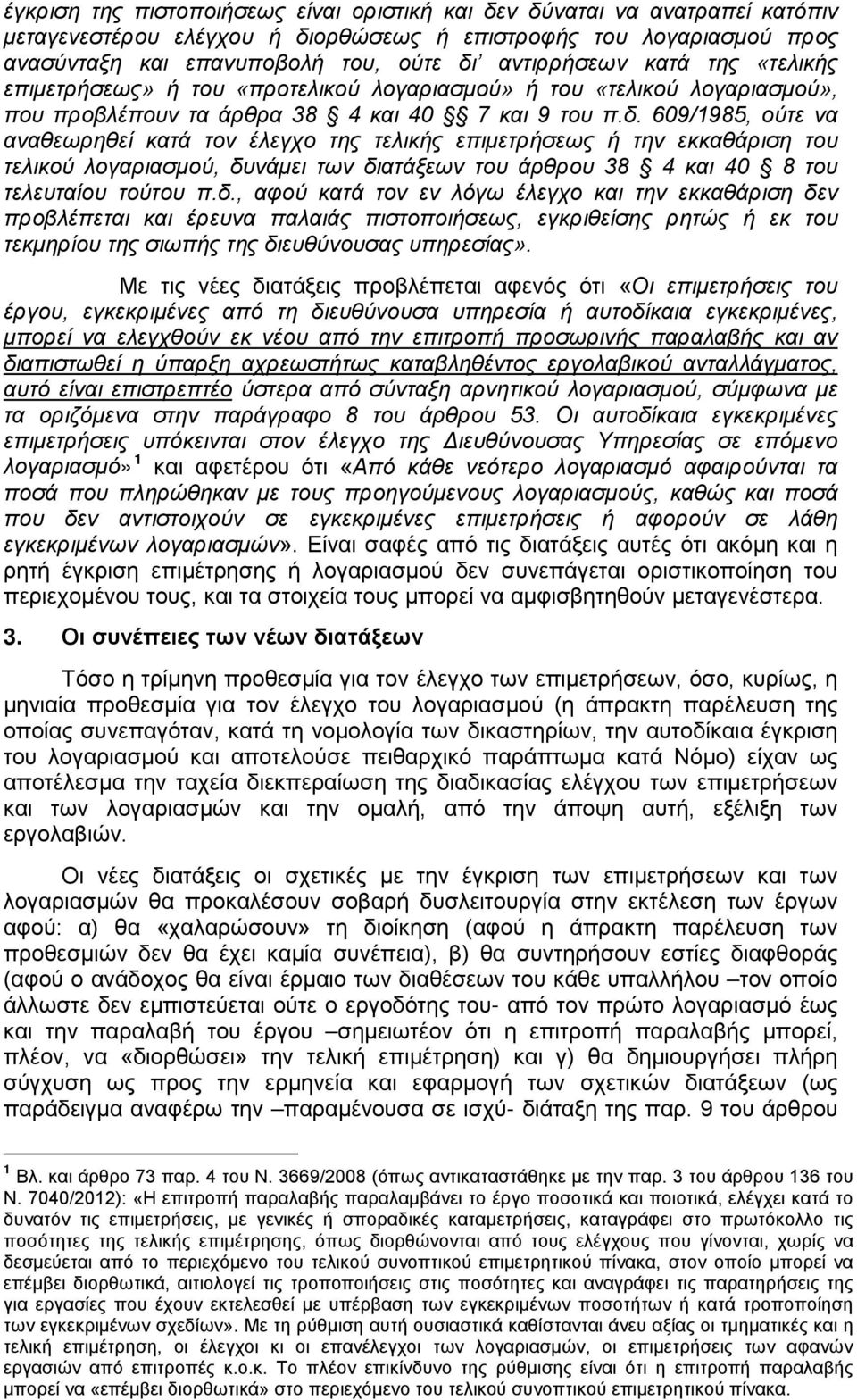

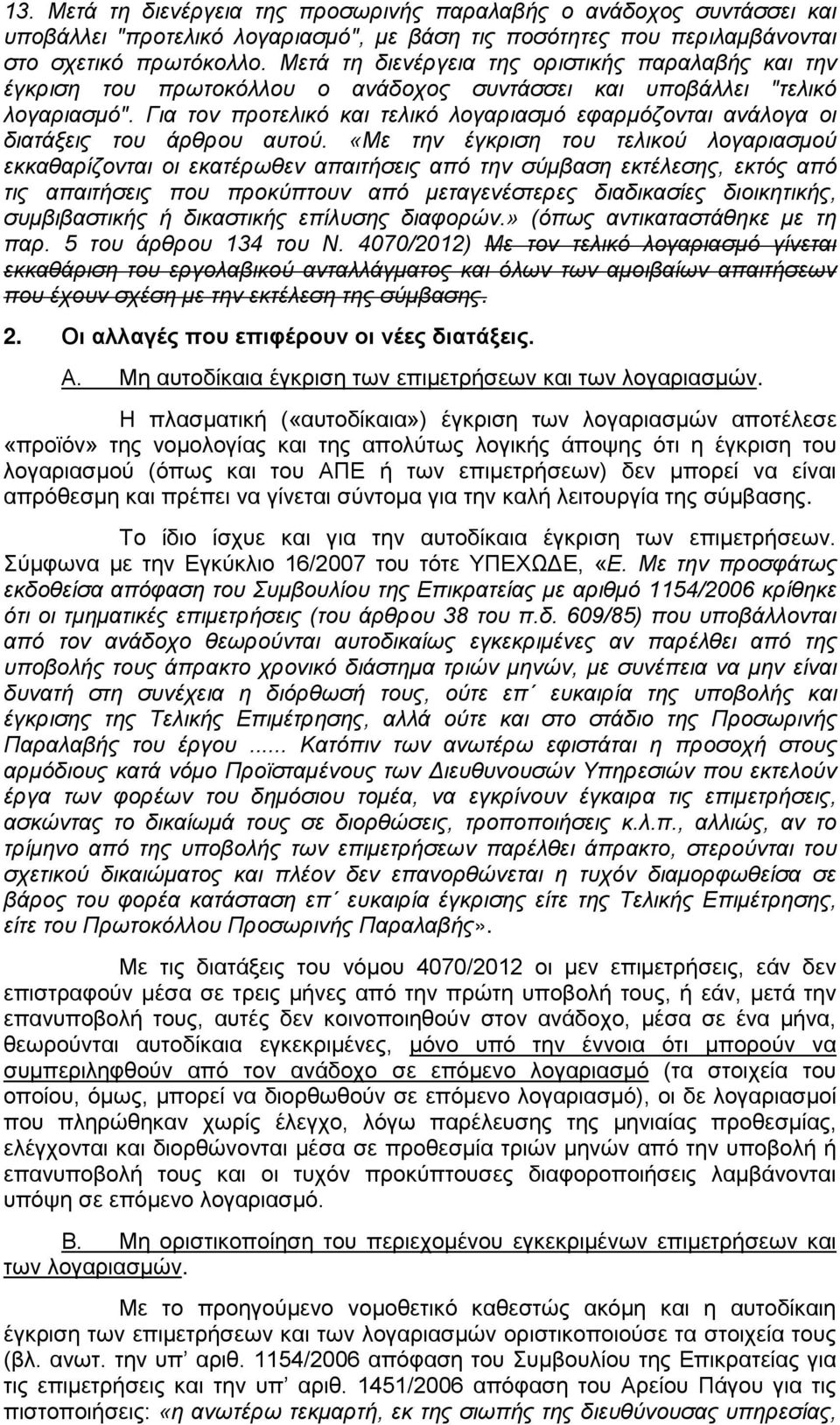

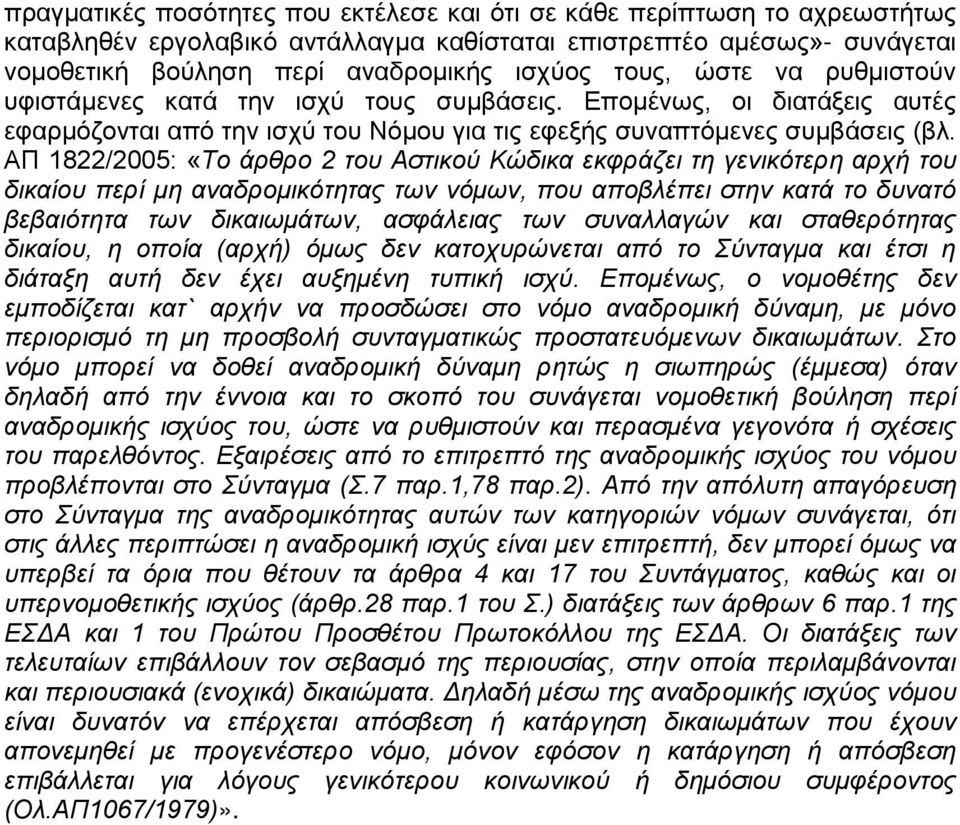

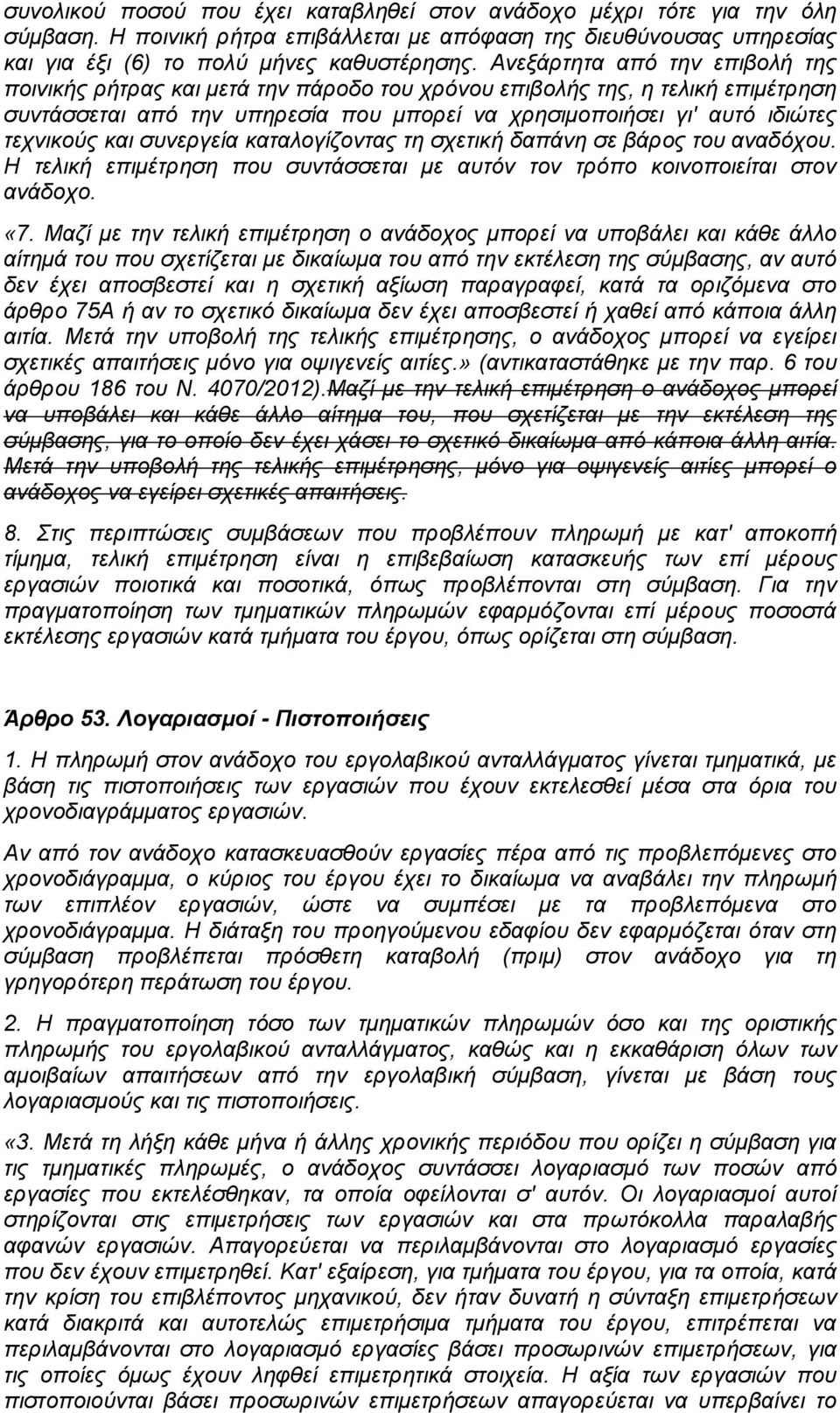

1 ΑΝΑΣΤΑΣΙΟΣ Γ. ΓΑΚΙΔΗΣ Δικηγόρος Θεσσαλονίκη, Αριστοτέλους 14, ΤΚ 54623, τηλ , fax , Τα άρθρα 52 (Επιμετρήσεις) και 53 (Λογαριασμοί Πιστοποιήσεις) του Κώδικα Δημοσίων Έργων (Ν. 3669/2008) μετά την τροποποίησή τους από τον Ν. 4070/ Το κείμενο των άρθρων 52 (Επιμετρήσεις) και 53 (Λογαριασμοί Πιστοποιήσεις) του Κώδικα Δημοσίων Έργων έχει ως εξής μετά την τροποποίηση διατάξεών τους από τα άρθρα 186 και 134, αντίστοιχα, του Ν. 4070/2012: Άρθρο 52. Επιμετρήσεις «1. Κατά τη διάρκεια της κατασκευής του έργου λαμβάνονται όλα τα αναγκαία στοιχεία για την επιμέτρηση των ποσοτήτων των εκτελούμενων εργασιών. Τα επιμετρητικά στοιχεία λαμβάνονται από κοινού από τον επιβλέποντα και τον εκπρόσωπο του αναδόχου, καταχωρούνται σε επιμετρητικά φύλλα εις διπλούν, που υπογράφονται από τα δύο μέρη και καθένα παίρνει από ένα αντίγραφο. Ειδικά για την περίπτωση της παραλαβής φυσικού εδάφους, η Προϊσταμένη Αρχή συγκροτεί Επιτροπή, στην οποία συμμετέχουν υποχρεωτικά ο Προϊστάμενος της διευθύνουσας υπηρεσίας και ο επιβλέπων.» (αντικαταστάθηκε με την παρ. 2 του άρθρου 186 του Ν. 4070/2012). Κατά τη διάρκεια της κατασκευής του έργου λαμβάνονται όλα τα αναγκαία στοιχεία για την επιμέτρηση των ποσοτήτων των εκτελούμενων εργασιών. Οι επιμετρήσεις συντάσσονται με μέριμνα και δαπάνη του αναδόχου και υπόκεινται στον έλεγχο της υπηρεσίας. Τα επιμετρητικά στοιχεία λαμβάνονται από κοινού από τον επιβλέποντα και τον εκπρόσωπο του αναδόχου, καταχωρούνται σε επιμετρητικά φύλλα εις διπλούν, που υπογράφονται από τα δύο μέρη και καθένα παίρνει από ένα αντίγραφο. «2. Στο τέλος κάθε μήνα ο ανάδοχος συντάσσει επιμετρήσεις κατά διακριτά μέρη του έργου για τις εργασίες που εκτελέσθηκαν τον προηγούμενο μήνα. Η επιμέτρηση περιλαμβάνει για κάθε εργασία συνοπτική περιγραφή της με ένδειξη του αντίστοιχου άρθρου του τιμολογίου ή των πρωτοκόλλων κανονισμού τιμών μονάδας νέων εργασιών που εκτελέσθηκαν και τα αναγκαία γι αυτό επιμετρητικά σχέδια, στοιχεία και διαγράμματα, με βάση τα στοιχεία απευθείας καταμέτρησης των εργασιών ή των πρωτοκόλλων της παραγράφου 3. Οι επιμετρήσεις, συνοδευόμενες από τα αναγκαία επιμετρητικά στοιχεία και σχέδια, σε έντυπη και ηλεκτρονική μορφή, υποβάλλονται, από τον ανάδοχο στη διευθύνουσα υπηρεσία για έλεγχο το αργότερο είκοσι ημέρες μετά το τέλος του επομένου της εκτελέσεως τους μηνός, αφού υπογραφούν από αυτόν με την ένδειξη «όπως συντάχθηκαν από τον ανάδοχο».

2 Οι επιμετρήσεις συντάσσονται με μέριμνα και δαπάνη του αναδόχου και υπόκεινται στον έλεγχο της διευθύνουσας υπηρεσίας, ο οποίος ολοκληρώνεται με την εγκριτική απόφαση της τελευταίας. Η διευθύνουσα υπηρεσία, μέσα σε τρεις μήνες από την υποβολή των επιμετρήσεων από τον ανάδοχο, έχει την υποχρέωση να προβεί σε έλεγχο και διόρθωση των υπολογισμών, να εγκρίνει τις επιμετρήσεις και να κοινοποιήσει στον ανάδοχο τις επιμετρήσεις που έχουν ελεγχθεί και διορθωθεί. Η κοινοποίηση αυτή θεωρείται πράξη της διευθύνουσας υπηρεσίας κατά την έννοια της παραγράφου 1 του άρθρου 76 και ο ανάδοχος, εάν δεν αποδέχεται τις διορθώσεις, μπορεί να ασκήσει το προβλεπόμενο δικαίωμα της ένστασης. Εάν οι υποβαλλόμενες επιμετρήσεις παρουσιάζουν ελλείψεις, που καθιστούν αδύνατο τον έλεγχο ή τη διόρθωση τους, η διευθύνουσα υπηρεσία επιστρέφει τις επιμετρήσεις στον ανάδοχο μέσα στην πιο πάνω τρίμηνη προθεσμία και τον καλεί για τη συμπλήρωση των συγκεκριμένων ελλείψεων. Τα στοιχεία που λείπουν και κρίνονται απαραίτητα από τη διευθύνουσα υπηρεσία πρέπει να αναφέρονται στην πρόσκληση συγκεκριμένα και αριθμημένα. Ο ανάδοχος, μέσα σε ένα μήνα, υποχρεούται να επανυποβάλει τις επιμετρήσεις συμπληρώνοντας όλα τα στοιχεία που του ζητήθηκαν με την πρόσκληση. Μετά την πιο πάνω επανυποβολή των επιμετρήσεων, η διευθύνουσα υπηρεσία δεν μπορεί να τις επιστρέψει εκ νέου στον ανάδοχο προς συμπλήρωση, αλλά υποχρεούται μέσα σε ένα μήνα να τις ελέγξει, να τις διορθώσει, να τις εγκρίνει και να τις κοινοποιήσει στον ανάδοχο. Οι επιμετρήσεις, εάν δεν επιστραφούν εγκεκριμένες ή διορθωμένες ή για συμπλήρωση μέσα στην πιο πάνω τρίμηνη προθεσμία, ή εάν, μετά την επανυποβολή τους, αυτές δεν ελεγχθούν, διορθωθούν, εγκριθούν και κοινοποιηθούν στον ανάδοχο, μέσα στην πιο πάνω μηνιαία προθεσμία, θεωρούνται αυτοδίκαια εγκεκριμένες, μόνο υπό την έννοια ότι μπορούν να συμπεριληφθούν από τον ανάδοχο σε επόμενο λογαριασμό. Οι επιμετρήσεις του έργου, εγκεκριμένες από τη διευθύνουσα υπηρεσία ή αυτοδίκαια εγκεκριμένες, μπορεί να ελεγχθούν εκ νέου από την επιτροπή προσωρινής παραλαβής και αν διαπιστωθεί η ύπαρξη αχρεωστήτως καταβληθέντος εργολαβικού ανταλλάγματος, αυτό είναι επιστρεπτέο ύστερα από σύνταξη αρνητικού λογαριασμού, σύμφωνα με τα οριζόμενα στην παράγραφο 8 του άρθρου 53. Οι αυτοδίκαια εγκεκριμένες επιμετρήσεις υπόκεινται στον έλεγχο της Διευθύνουσας Υπηρεσίας σε επόμενο λογαριασμό.» (αντικαταστάθηκε με την παρ. 3 του άρθρου 186 του Ν. 4070/2012) Στο τέλος κάθε μήνα ο ανάδοχος συντάσσει επιμετρήσεις κατά διακριτά μέρη του έργου για τις εργασίες που εκτελέσθηκαν τον προηγούμενο μήνα. Η επιμέτρηση περιλαμβάνει για κάθε εργασία συνοπτική περιγραφή της με ένδειξη του αντίστοιχου άρθρου του τιμολογίου ή των πρωτοκόλλων κανονισμού τιμών μονάδας νέων εργασιών, που εκτελέσθηκαν και τα αναγκαία γι' αυτό επιμετρητικά σχέδια και διαγράμματα, με βάση τα στοιχεία απευθείας καταμέτρησης των εργασιών ή των πρωτοκόλλων της επόμενης παραγράφου. Οι επιμετρήσεις, συνοδευόμενες από τα αναγκαία επιμετρητικά σχέδια, υποβάλλονται από τον ανάδοχο στη διευθύνουσα υπηρεσία για έλεγχο, αφού υπογραφούν από αυτόν με την ένδειξη "όπως συντάχθηκαν από τον ανάδοχο". Η διευθύνουσα υπηρεσία μετά την παραβολή προς τα επιμετρητικά στοιχεία, τον έλεγχο και τυχόν διόρθωση των υπολογισμών, εγκρίνει τις επιμετρήσεις και τις κοινοποιεί στον ανάδοχο. Η κοινοποίηση αυτή θεωρείται πράξη της διευθύνουσας υπηρεσίας κατά την έννοια της παραγράφου 1 του άρθρου 76 του παρόντος και ο ανάδοχος αν δεν αποδέχεται τις διορθώσεις μπορεί να ασκήσει το προβλεπόμενο δικαίωμα της ένστασης. 3. «3. Όταν πρόκειται για εργασίες, η ποσοτική επαλήθευση των οποίων δεν είναι δυνατή στην τελική μορφή του έργου, όπως εργασίες που πρόκειται να επικαλυφθούν από άλλες και δεν είναι τελικά εμφανείς, ποσότητες που

3 παραλαμβάνονται με ζύγιση ή άλλα παρόμοια, ο ανάδοχος υποχρεούται να καλέσει την επιτροπή της παραγράφου 2 του άρθρου 36 και τον επιβλέποντα, προκειμένου να προβούν από κοινού στην καταμέτρηση ή ζύγιση και να συντάξουν πρωτόκολλο παραλαβής αφανών εργασιών ή πρωτόκολλο ζυγίσεως αντίστοιχα. Το πρωτόκολλο αυτό, υπογραφόμενο από τον ανάδοχο, τον επιβλέποντα και τα μέλη της επιτροπής, αποτελεί προϋπόθεση για την πιστοποίηση των σχετικών εργασιών.» (αντικαταστάθηκε με την παρ. 4 του άρθρου 186 του Ν. 4070/2012) Όταν πρόκειται για εργασίες που η ποσοτική τους επαλήθευση δεν θα είναι δυνατή στην τελική μορφή του έργου, όπως εργασίες που πρόκειται να επικαλυφθούν από άλλες και δεν θα είναι τελικά εμφανείς, ποσότητες που παραλαμβάνονται με ζύγιση ή άλλα παρόμοια, ο ανάδοχος υποχρεούται να καλέσει τον επιβλέποντα να προβούν από κοινού στην καταμέτρηση ή ζύγιση και να συντάξουν πρωτόκολλο παραλαβής αφανών εργασιών ή πρωτόκολλο ζυγίσεως αντίστοιχα. Η διευθύνουσα υπηρεσία μπορεί σε σοβαρές περιπτώσεις να ορίσει επιτροπή για την παραλαβή των εργασιών και τη σύνταξη των πιο πάνω πρωτοκόλλων. Σε εξαιρετικές περιπτώσεις μπορεί επίσης και η προϊσταμένη αρχή να παραγγείλει τη συγκρότηση τέτοιων επιτροπών. 4. Ειδικώς ο χαρακτηρισμός των εδαφών που κατασκευάζεται το έργο, γίνεται από δύο ή περισσότερους τεχνικούς υπαλλήλους, που ορίζονται από τη διευθύνουσα υπηρεσία. Ο ορισμός της επιτροπής αυτής ανακοινώνεται στην προϊσταμένη αρχή, η οποία μπορεί να ορίσει και άλλον υπάλληλο να συμμετέχει στο έργο της επιτροπής. Η προϊσταμένη αρχή μπορεί σε κάθε περίπτωση να ορίσει άλλη επιτροπή για επανέλεγχο και χαρακτηρισμό εδαφών. Σε περίπτωση που δεν επαρκεί το τεχνικό προσωπικό ή σε περίπτωση αδυναμίας να ληφθεί απόφαση, λόγω διαφωνίας των υπαλλήλων που ορίζονται σε άρτιο αριθμό, ο ανωτέρω χαρακτηρισμός εδαφών γίνεται κατά τον προσφορότερο τρόπο με απόφαση της προϊσταμένης αρχής. 5. Δύο (2) μήνες το αργότερο μετά τη βεβαιωμένη περάτωση του έργου ο ανάδοχος είναι υποχρεωμένος να υποβάλει στη διευθύνουσα υπηρεσία τυχόν επί μέρους επιμετρήσεις που λείπουν και την "τελική επιμέτρηση", δηλαδή τελικό συνοπτικό πίνακα που ανακεφαλαιώνει τις ποσότητες όλων των τμηματικών επιμετρήσεων και των πρωτοκόλλων της παραγράφου 3. Αν αυτές έχουν ελεγχθεί από τη διευθύνουσα υπηρεσία, οι ποσότητες τίθενται όπως διορθώθηκαν, έστω και αν εκκρεμούν κατ' αυτών ενστάσεις του αναδόχου ή αιτήσεις θεραπείας. Η καταχώρηση αυτή στην τελική επιμέτρηση δεν αποτελεί παραίτηση του αναδόχου από τέτοιες αιτήσεις ή ενστάσεις που έχουν ασκηθεί νόμιμα, ούτε παρέχει το δικαίωμα σε αυτόν να υποβάλει νέες. «Για τις επί μέρους επιμετρήσεις, που δεν έχουν ακόμη ελεγχθεί από την υπηρεσία, καταχωρούνται οι ποσότητες των επιμετρήσεων όπως συντάχθηκαν από τον ανάδοχο πριν από τον έλεγχο της υπηρεσίας.» (αντικαταστάθηκε με την παρ. 5 του άρθρου 186 του Ν. 4070/2012). Για τις επί μέρους επιμετρήσεις που δεν έχουν ακόμη ελεγχθεί από την υπηρεσία ή γι' αυτές που τυχόν υποβάλλονται για πρώτη φορά μαζί με την τελική επιμέτρηση, καταχωρούνται οι ποσότητες των επιμετρήσεων όπως συντάχθηκαν από τον ανάδοχο πριν από τον έλεγχο της υπηρεσίας. Η τελική επιμέτρηση υπογράφεται από τον ανάδοχο με την ένδειξη "όπως συντάχθηκε από τον ανάδοχο". Η διευθύνουσα υπηρεσία έχει υποχρέωση να προβεί στον έλεγχο της τελικής επιμέτρησης, μέσα σε δύο (2) μήνες από την υποβολή της και να κοινοποιήσει στον ανάδοχο την ελεγμένη και τυχόν διορθωμένη επιμέτρηση. Το τελευταίο εδάφιο της παραγράφου 2 έχει εφαρμογή για την τελική επιμέτρηση. 6. Σε περίπτωση που δεν υποβληθεί εμπρόθεσμα από τον ανάδοχο η τελική επιμέτρηση επιβάλλεται σε βάρος του, για κάθε συμπληρωμένο μήνα καθυστέρησης, ειδική ποινική ρήτρα ποσοστού δύο χιλιοστών (2%ο) επί του

4 συνολικού ποσού που έχει καταβληθεί στον ανάδοχο μέχρι τότε για την όλη σύμβαση. Η ποινική ρήτρα επιβάλλεται με απόφαση της διευθύνουσας υπηρεσίας και για έξι (6) το πολύ μήνες καθυστέρησης. Ανεξάρτητα από την επιβολή της ποινικής ρήτρας και μετά την πάροδο του χρόνου επιβολής της, η τελική επιμέτρηση συντάσσεται από την υπηρεσία που μπορεί να χρησιμοποιήσει γι' αυτό ιδιώτες τεχνικούς και συνεργεία καταλογίζοντας τη σχετική δαπάνη σε βάρος του αναδόχου. Η τελική επιμέτρηση που συντάσσεται με αυτόν τον τρόπο κοινοποιείται στον ανάδοχο. «7. Μαζί με την τελική επιμέτρηση ο ανάδοχος μπορεί να υποβάλει και κάθε άλλο αίτημά του που σχετίζεται με δικαίωμα του από την εκτέλεση της σύμβασης, αν αυτό δεν έχει αποσβεστεί και η σχετική αξίωση παραγραφεί, κατά τα οριζόμενα στο άρθρο 75Α ή αν το σχετικό δικαίωμα δεν έχει αποσβεστεί ή χαθεί από κάποια άλλη αιτία. Μετά την υποβολή της τελικής επιμέτρησης, ο ανάδοχος μπορεί να εγείρει σχετικές απαιτήσεις μόνο για οψιγενείς αιτίες.» (αντικαταστάθηκε με την παρ. 6 του άρθρου 186 του Ν. 4070/2012).Μαζί με την τελική επιμέτρηση ο ανάδοχος μπορεί να υποβάλει και κάθε άλλο αίτημα του, που σχετίζεται με την εκτέλεση της σύμβασης, για το οποίο δεν έχει χάσει το σχετικό δικαίωμα από κάποια άλλη αιτία. Μετά την υποβολή της τελικής επιμέτρησης, μόνο για οψιγενείς αιτίες μπορεί ο ανάδοχος να εγείρει σχετικές απαιτήσεις. 8. Στις περιπτώσεις συμβάσεων που προβλέπουν πληρωμή με κατ' αποκοπή τίμημα, τελική επιμέτρηση είναι η επιβεβαίωση κατασκευής των επί μέρους εργασιών ποιοτικά και ποσοτικά, όπως προβλέπονται στη σύμβαση. Για την πραγματοποίηση των τμηματικών πληρωμών εφαρμόζονται επί μέρους ποσοστά εκτέλεσης εργασιών κατά τμήματα του έργου, όπως ορίζεται στη σύμβαση. Άρθρο 53. Λογαριασμοί - Πιστοποιήσεις 1. Η πληρωμή στον ανάδοχο του εργολαβικού ανταλλάγματος γίνεται τμηματικά, με βάση τις πιστοποιήσεις των εργασιών που έχουν εκτελεσθεί μέσα στα όρια του χρονοδιαγράμματος εργασιών. Αν από τον ανάδοχο κατασκευασθούν εργασίες πέρα από τις προβλεπόμενες στο χρονοδιάγραμμα, ο κύριος του έργου έχει το δικαίωμα να αναβάλει την πληρωμή των επιπλέον εργασιών, ώστε να συμπέσει με τα προβλεπόμενα στο χρονοδιάγραμμα. Η διάταξη του προηγούμενου εδαφίου δεν εφαρμόζεται όταν στη σύμβαση προβλέπεται πρόσθετη καταβολή (πριμ) στον ανάδοχο για τη γρηγορότερη περάτωση του έργου. 2. Η πραγματοποίηση τόσο των τμηματικών πληρωμών όσο και της οριστικής πληρωμής του εργολαβικού ανταλλάγματος, καθώς και η εκκαθάριση όλων των αμοιβαίων απαιτήσεων από την εργολαβική σύμβαση, γίνεται με βάση τους λογαριασμούς και τις πιστοποιήσεις. «3. Μετά τη λήξη κάθε μήνα ή άλλης χρονικής περιόδου που ορίζει η σύμβαση για τις τμηματικές πληρωμές, ο ανάδοχος συντάσσει λογαριασμό των ποσών από εργασίες που εκτελέσθηκαν, τα οποία οφείλονται σ' αυτόν. Οι λογαριασμοί αυτοί στηρίζονται στις επιμετρήσεις των εργασιών και στα πρωτόκολλα παραλαβής αφανών εργασιών. Απαγορεύεται να περιλαμβάνονται στο λογαριασμό εργασίες που δεν έχουν επιμετρηθεί. Κατ' εξαίρεση, για τμήματα του έργου, για τα οποία, κατά την κρίση του επιβλέποντος μηχανικού, δεν ήταν δυνατή η σύνταξη επιμετρήσεων κατά διακριτά και αυτοτελώς επιμετρήσιμα τμήματα του έργου, επιτρέπεται να περιλαμβάνονται στο λογαριασμό εργασίες βάσει προσωρινών επιμετρήσεων, για τις οποίες όμως έχουν ληφθεί επιμετρητικά στοιχεία. Η αξία των εργασιών που πιστοποιούνται βάσει προσωρινών επιμετρήσεων απαγορεύεται να υπερβαίνει το

5 20% της αξίας του συνόλου των εργασιών του λογαριασμού». (όπως αντικαταστάθηκε με τη παρ. 1 του άρθρου 134 του Ν. 4070/2012) Μετά τη λήξη κάθε μήνα ή άλλης χρονικής περιόδου που τυχόν ορίζει η σύμβαση για τις τμηματικές πληρωμές, ο ανάδοχος συντάσσει λογαριασμό των οφειλόμενων σε αυτόν ποσών από εργασίες που εκτελέσθηκαν. Οι λογαριασμοί αυτοί στηρίζονται στις καταμετρήσεις των εργασιών και στα πρωτόκολλα παραλαβής αφανών εργασιών. Κατ' αρχήν απαγορεύεται να περιλαμβάνονται στο λογαριασμό εργασίες που δεν έχουν καταμετρηθεί. Για τμήματα του έργου που, κατά την κρίση του επιβλέποντα μηχανικού, δεν ήταν δυνατή η σύνταξη επιμετρήσεων κατά διακριτά και αυτοτελώς επιμετρήσιμα τμήματα του έργου, επιτρέπεται να περιλαμβάνονται στο λογαριασμό εργασίες βάσει προσωρινών επιμετρήσεων, για τις οποίες όμως έχουν ληφθεί επιμετρητικά στοιχεία. Η τελευταία αυτή εξαίρεση γίνεται μόνο για τον πρώτο μήνα, μετά την εκτέλεση της εργασίας. 4. Αν δεν προβλέπεται διαφορετικά στη σύμβαση, ημιτελείς εργασίες μπορεί να περιληφθούν στο λογαριασμό με έγκριση της υπηρεσίας, αν η φύση τους είναι τέτοια που, τυχόν διακοπή του έργου, δε θα κατέστρεφε την ημιτελή εργασία. Οι εργασίες αυτές καταχωρούνται σε χωριστό μέρος του λογαριασμού και περιλαμβάνονται με προσωρινή τιμή μειωμένη, ώστε να είναι δυνατή η αυτοτελής αποπεράτωση της εργασίας με το υπόλοιπο της προβλεπόμενης τιμής. 5. Στο λογαριασμό μπορεί να περιληφθούν, επίσης, τα υλικά που εισκομίσθηκαν με έγκριση της υπηρεσίας στα εργοτάξια ή σε αποθήκες που δηλώθηκαν και εγκρίθηκαν. Οι ποσότητες των υλικών αυτών δεν μπορεί να υπερβαίνουν αυτές που απαιτούνται για την εκτέλεση των προσεχών εργασιών του εγκεκριμένου προγράμματος, εκτός αν ορίζεται διαφορετικά στη σύμβαση. Οι ποσότητες των υλικών περιλαμβάνονται χωριστά στο συνοπτικό πίνακα εργασιών που συνοδεύει το λογαριασμό, στον οποίο αναφέρονται επίσης και οι θέσεις αποθήκευσης των υλικών. Για τα περιλαμβανόμενα στους λογαριασμούς υλικά ο ανάδοχος έχει ακέραιη την ευθύνη, μέχρι την ενσωμάτωση τους και την παραλαβή του έργου. Τα υλικά περιλαμβάνονται σε χωριστό τμήμα των λογαριασμών, με τιμές που δεν μπορεί να είναι ανώτερες των τιμών πρακτικού της Επιτροπής Διαπίστωσης Τιμών Δημοσίων Έργων (ΕΔΤΔΕ) του χρόνου της δημοπρασίας και που βρίσκονται σε συνάρτηση προς την αντίστοιχη συμβατική τιμή, ώστε το υπόλοιπο μέρος της τιμής να αρκεί για την ολοκλήρωση της εργασίας, στην οποία θα ενσωματωθούν τα υλικά. Ποσοστά γενικών εξόδων και οφέλους της επόμενης παραγράφου δεν υπολογίζονται στα υλικά. 6. Στους λογαριασμούς περιλαμβάνονται επίσης η αναθεώρηση τιμών, αποζημιώσεις κάθε είδους που έχουν εγκριθεί, αντίτιμο απολογιστικών εργασιών που εκτελέσθηκαν μέσω της εργολαβίας και κάθε άλλη εγκεκριμένη δαπάνη που καταβάλλεται στον ανάδοχο. Στο λογαριασμό περιλαμβάνεται ακόμη και το ποσοστό γενικών εξόδων και οφέλους του εργολάβου της παραγράφου 7 του άρθρου 17 του παρόντος, αν αυτό δεν περιλαμβάνεται στις συμβατικές τιμές, και το σύνολο μειώνεται κατά το ποσοστό έκπτωσης της δημοπρασίας, αν συντρέχει περίπτωση. Από τους λογαριασμούς αφαιρούνται όλες οι εκκαθαρισμένες απαιτήσεις του εργοδότη και ιδίως ποινικές ρήτρες, περικοπές τιμών των άρθρων 60 και 73 του παρόντος, συμπληρωματική κράτηση εγγύησης, αν γι' αυτή δεν έχουν κατατεθεί εγγυητικές επιστολές, οπότε γίνεται σχετική μνεία, απόσβεση προκαταβολών, παρακράτηση αξίας τυχόν χορηγούμενων υλικών, πληρωμές που έγιναν σε βάρος και για λογαριασμό του αναδόχου και γενικά κάθε απαίτηση του εργοδότη που δεν έχει ικανοποιηθεί με άλλον τρόπο. 7. Οι λογαριασμοί συντάσσονται πάντοτε ανακεφαλαιωτικοί και για την πληρωμή συνοδεύονται μόνο από ανακεφαλαιωτικό συνοπτικό πίνακα των εργασιών που εκτελέσθηκαν από την αρχή του έργου, τα παραστατικά στοιχεία των τυχόν

6 απολογιστικών εργασιών, το συνοπτικό πίνακα του υπολογισμού της αναθεώρησης και από τις αποφάσεις που αναγνωρίζουν αποζημιώσεις ή επιβάλλουν ποινικές ρήτρες ή περικοπές ή άλλες απαιτήσεις του εργοδότη. «Από κάθε νεότερο λογαριασμό αφαιρούνται τα ποσά που πληρώθηκαν με τους προηγούμενους λογαριασμούς, καθώς και ποσά που δεν αντιστοιχούν σε εγκεκριμένες επιμετρήσεις ή αφορούν σε λάθη εγκεκριμένων λογαριασμών». (όπως αντικαταστάθηκε με τη παρ. 2 του άρθρου 134 του Ν. 4070/2012) Από κάθε νεότερο λογαριασμό αφαιρούνται τα ποσά που πληρώθηκαν με τους προηγούμενους λογαριασμούς. «8. Οι λογαριασμοί υποβάλλονται στη διευθύνουσα υπηρεσία που τους ελέγχει και τους διορθώνει μέσα σε ένα μήνα. Αν ο λογαριασμός που έχει υποβληθεί έχει ασάφειες ή ανακρίβειες, σε βαθμό που να είναι δυσχερής η διόρθωση του, η διευθύνουσα υπηρεσία, με εντολή της προς τον ανάδοχο, επισημαίνει τις ανακρίβειες ή ασάφειες που διαπιστώθηκαν από τον έλεγχο και παραγγέλλει την ανασύνταξη και επανυποβολη του. Στην περίπτωση αυτή η οριζόμενη μηνιαία προθεσμία για τον έλεγχο του λογαριασμού αρχίζει από την επανυποβολη, ύστερα από την ανασύνταξη από τον ανάδοχο. Ο έλεγχος του λογαριασμού μπορεί να γίνει και από συνεργείο της υπηρεσίας, στο οποίο συμμετέχει ο επιβλέπων το έργο. Ο επιβλέπων υπογράφει το λογαριασμό, βεβαιώνοντας έτσι ότι οι ποσότητες είναι σύμφωνες με τις επιμετρήσεις και τα επιμετρητικά στοιχεία, οι τιμές σύμφωνες με τη σύμβαση και τις σχετικές διατάξεις και γενικά ότι έχουν διενεργηθεί στο λογαριασμό όλες οι περικοπές ή εκπτώσεις ποσών, που προκύπτουν από το νόμο και την εφαρμογή της σύμβασης. Ο λογαριασμός, μετά τον έλεγχο, εγκρίνεται από τη διευθύνουσα υπηρεσία. Ο εγκεκριμένος λογαριασμός αποτελεί την πιστοποίηση για την πληρωμή του αναδόχου («πληρωτέο εργολαβικό αντάλλαγμα»). Λογαριασμός που πληρώθηκε χωρίς έλεγχο, λόγω παρέλευσης της πιο πάνω μηνιαίας προθεσμίας (πλασματική έγκριση), ελέγχεται, διορθώνεται και εγκρίνεται μέσα σε προθεσμία τριών μηνών από την υποβολή ή επανυποβολη του και οι τυχόν προκύπτουσες διαφοροποιήσεις λαμβάνονται υπόψη σε επόμενο λογαριασμό. Η διευθύνουσα υπηρεσία μπορεί να εγκρίνει τον λογαριασμό και χωρίς την υπογραφή του επιβλέποντος. Όταν συντρέχει περίπτωση σύνταξης αρνητικού λογαριασμού, αυτός μπορεί να συνταχθεί από τη διευθύνουσα υπηρεσία και το ποσό του πρέπει να καταβληθεί από τον ανάδοχο μέσα σε ένα μήνα από την κοινοποίηση του λογαριασμού σε αυτόν, άλλως καταπίπτει αναλόγως σε βάρος του η εγγυητική επιστολή. Αν ασκηθεί ένσταση κατά του αρνητικού λογαριασμού, η κατάπτωση της εγγυητικής επιστολής αναστέλλεται μέχρι την έκδοση απόφασης επ' αυτής» (όπως αντικαταστάθηκε με τη παρ. 3 του άρθρου 134 του Ν. 4070/2012) Οι λογαριασμοί υποβάλλονται στη διευθύνουσα υπηρεσία που τους ελέγχει και τους διορθώνει, αν είναι ανάγκη, μέσα σε έναν (1) μήνα. Αν ο λογαριασμός που έχει υποβληθεί έχει ασάφειες ή ανακρίβειες, σε βαθμό που να είναι δυσχερής η διόρθωση του, η διευθύνουσα υπηρεσία, με διαταγή της προς τον ανάδοχο, επισημαίνει τις ανακρίβειες ή ασάφειες που διαπιστώθηκαν από τον έλεγχο και παραγγέλλει την ανασύνταξη και επανυποβολή του. Στην περίπτωση αυτή η οριζόμενη μηνιαία προθεσμία για τον έλεγχο του λογαριασμού αρχίζει από την επανυποβολή, ύστερα από την ανασύνταξη από τον ανάδοχο. Ο έλεγχος του λογαριασμού μπορεί να γίνει από συνεργείο της υπηρεσίας, στο οποίο συμμετέχει ο επιβλέπων το έργο. Ο επιβλέπων υπογράφει το λογαριασμό, βεβαιώνοντας έτσι ότι οι ποσότητες είναι σύμφωνες με τις επιμετρήσεις και τα επιμετρητικά στοιχεία, οι τιμές σύμφωνες με τη σύμβαση και τις σχετικές διατάξεις και γενικά ότι έχουν διενεργηθεί στο λογαριασμό όλες οι περικοπές ή εκπτώσεις ποσών, που προκύπτουν από το νόμο και την εφαρμογή της σύμβασης. Ο λογαριασμός, μετά τον έλεγχο, εγκρίνεται από τη διευθύνουσα υπηρεσία και έτσι εγκεκριμένος αποτελεί την πιστοποίηση για την πληρωμή του αναδόχου. Η έγκριση του λογαριασμού από τη διευθύνουσα υπηρεσία είναι δυνατή και χωρίς την υπογραφή του επιβλέποντα.

7 9. Αν η πληρωμή ενός λογαριασμού καθυστερήσει χωρίς υπαιτιότητα του αναδόχου, πέρα του διμήνου από την υποβολή του, οφείλεται, αν υποβληθεί έγγραφη όχληση και από την ημερομηνία υποβολής της, τόκος υπερημερίας που υπολογίζεται σύμφωνα με το άρθρο 4 του π.δ. 166/2003 (ΦΕΚ 38 Α') και ο ανάδοχος μπορεί να διακόψει τις εργασίες, αφού κοινοποιήσει στη διευθύνουσα υπηρεσία ειδική έγγραφη δήλωση. 10. Για την πληρωμή της δαπάνης κατασκευής του έργου επιτρέπεται πάντοτε η έκδοση ενταλμάτων προ πληρωμής, χωρίς να εφαρμόζεται στην περίπτωση αυτή άλλη σχετική γενική ή ειδική διάταξη. «11. Απαγορεύεται η εκχώρηση του εργολαβικού ανταλλάγματος ή η κατάσχεση του στα χέρια του κυρίου του έργου, καθ' όλη τη διάρκεια της εκτέλεσης του και για ένα μήνα μετά την περαίωση του. Κατ' εξαίρεση επιτρέπονται: α) η αρχική ή η εκ των υστέρων εκχώρηση, εν όλω ή εν μέρει, του πληρωτέου εργολαβικού ανταλλάγματος, όπως αυτό προσδιορίζεται στους λογαριασμούς που υποβάλλονται και εγκρίνονται, σύμφωνα με τη διάταξη της παραγράφου 8, κατά τη διάρκεια της εκτέλεσης του έργου, όταν πρόκειται για την κάλυψη οφειλής του αναδόχου από την προμήθεια υλικών και μηχανημάτων προς εκτέλεση του έργου ή από παροχή εργασίας που παρασχέθηκε από εργάτες ή υπαλλήλους αυτού, στην εκτέλεση του έργου, ή σε αναγνωρισμένες τράπεζες ή νομικά πρόσωπα δημοσίου δικαίου και β) η κατάσχεση του εργολαβικού ανταλλάγματος από τους προμηθευτές υλικών και μηχανημάτων του έργου ή από τους εργάτες και τους υπαλλήλους του, όπως και τους υπεργολάβους που αποδεδειγμένα χρησιμοποιούνται στο έργο από τον ανάδοχο. Επιτρέπεται επίσης ο συμψηφισμός εκκαθαρισμένων απαιτήσεων του κυρίου του έργου κατά του αναδόχου, που προέρχονται από την εκτέλεση άλλων έργων και μέχρι ποσοστό είκοσι τοις εκατό (20%) από κάθε πιστοποίηση του εκτελούμενου έργου. Με κοινή απόφαση των Υπουργών Οικονομικών και Υποδομών, Μεταφορών και Δικτύων, μπορεί να ορίζεται ότι επιτρέπεται η εκχώρηση από μέρους του αναδόχου απαίτησης από εγκεκριμένη πιστοποίηση ή μέρους της προς τον κύριο του έργου για την εξόφληση οποιασδήποτε οφειλής του προς αυτόν και να καθορίζονται οι όροι και η διαδικασία αυτής». (όπως αντικαταστάθηκε με τη παρ. 4 του άρθρου 134 του Ν. 4070/2012) Επιτρέπεται η εκ μέρους του αναδόχου του έργου εκχώρηση χρηματικής απαίτησης, για την οποία έχει συνταχθεί και εγκριθεί πιστοποίηση εκ της κατασκευής έργου, σε αναγνωρισμένες τράπεζες ή νομικά πρόσωπα δημοσίου δικαίου ή προμηθευτές υλικών και μηχανημάτων για την εκτέλεση του έργου εκ του οποίου προέρχεται η απαίτηση ή εργάτες και υπαλλήλους που χρησιμοποιήθηκαν ή χρησιμοποιούνται για την κατασκευή του. Για την κατάσχεση και εκχώρηση του εργολαβικού ανταλλάγματος, εφαρμόζονται οι ισχύουσες διατάξεις. Κατ' εξαίρεση κατά της απαιτήσεως του εργολαβικού ανταλλάγματος, μπορεί πάντα να συμψηφίζονται εκκαθαρισμένες απαιτήσεις του κυρίου του έργου κατά του αναδόχου, προερχόμενες από την εκτέλεση άλλων έργων και μέχρι ποσοστό είκοσι τοις εκατό (20%) από κάθε πιστοποίηση του εκτελούμενου έργου. Με κοινή απόφαση των Υπουργών Οικονομίας και Οικονομικών και Περιβάλλοντος, Χωροταξίας και Δημόσιων Έργων, μπορεί να ορισθεί η δυνατότητα και η διαδικασία εκχώρησης από μέρους του αναδόχου απαίτησης από εγκεκριμένη πιστοποίηση ή μέρους της προς τον κύριο του έργου για την εξόφληση οποιασδήποτε οφειλής του προς αυτόν. 12. Όλες οι πληρωμές που γίνονται στον ανάδοχο κατά τη διάρκεια κατασκευής του έργου με βάση τις πιστοποιήσεις αποτελούν πάντοτε καταβολές έναντι του εργολαβικού ανταλλάγματος που εκκαθαρίζεται μετά την οριστική παραλαβή.

8 13. Μετά τη διενέργεια της προσωρινής παραλαβής ο ανάδοχος συντάσσει και υποβάλλει "προτελικό λογαριασμό", με βάση τις ποσότητες που περιλαμβάνονται στο σχετικό πρωτόκολλο. Μετά τη διενέργεια της οριστικής παραλαβής και την έγκριση του πρωτοκόλλου ο ανάδοχος συντάσσει και υποβάλλει "τελικό λογαριασμό". Για τον προτελικό και τελικό λογαριασμό εφαρμόζονται ανάλογα οι διατάξεις του άρθρου αυτού. «Με την έγκριση του τελικού λογαριασμού εκκαθαρίζονται οι εκατέρωθεν απαιτήσεις από την σύμβαση εκτέλεσης, εκτός από τις απαιτήσεις που προκύπτουν από μεταγενέστερες διαδικασίες διοικητικής, συμβιβαστικής ή δικαστικής επίλυσης διαφορών.» (όπως αντικαταστάθηκε με τη παρ. 5 του άρθρου 134 του Ν. 4070/2012) Με τον τελικό λογαριασμό γίνεται εκκαθάριση του εργολαβικού ανταλλάγματος και όλων των αμοιβαίων απαιτήσεων που έχουν σχέση με την εκτέλεση της σύμβασης. 2. Οι αλλαγές που επιφέρουν οι νέες διατάξεις. Α. Μη αυτοδίκαια έγκριση των επιμετρήσεων και των λογαριασμών. Η πλασματική («αυτοδίκαια») έγκριση των λογαριασμών αποτέλεσε «προϊόν» της νομολογίας και της απολύτως λογικής άποψης ότι η έγκριση του λογαριασμού (όπως και του ΑΠΕ ή των επιμετρήσεων) δεν μπορεί να είναι απρόθεσμη και πρέπει να γίνεται σύντομα για την καλή λειτουργία της σύμβασης. Το ίδιο ίσχυε και για την αυτοδίκαια έγκριση των επιμετρήσεων. Σύμφωνα με την Εγκύκλιο 16/2007 του τότε ΥΠΕΧΩΔΕ, «Ε. Με την προσφάτως εκδοθείσα απόφαση του Συμβουλίου της Επικρατείας με αριθμό 1154/2006 κρίθηκε ότι οι τμηματικές επιμετρήσεις (του άρθρου 38 του π.δ. 609/85) που υποβάλλονται από τον ανάδοχο θεωρούνται αυτοδικαίως εγκεκριμένες αν παρέλθει από της υποβολής τους άπρακτο χρονικό διάστημα τριών μηνών, με συνέπεια να μην είναι δυνατή στη συνέχεια η διόρθωσή τους, ούτε επ ευκαιρία της υποβολής και έγκρισης της Τελικής Επιμέτρησης, αλλά ούτε και στο στάδιο της Προσωρινής Παραλαβής του έργου... Κατόπιν των ανωτέρω εφιστάται η προσοχή στους αρμόδιους κατά νόμο Προϊσταμένους των Διευθυνουσών Υπηρεσιών που εκτελούν έργα των φορέων του δημόσιου τομέα, να εγκρίνουν έγκαιρα τις επιμετρήσεις, ασκώντας το δικαίωμά τους σε διορθώσεις, τροποποιήσεις κ.λ.π., αλλιώς, αν το τρίμηνο από της υποβολής των επιμετρήσεων παρέλθει άπρακτο, στερούνται του σχετικού δικαιώματος και πλέον δεν επανορθώνεται η τυχόν διαμορφωθείσα σε βάρος του φορέα κατάσταση επ ευκαιρία έγκρισης είτε της Τελικής Επιμέτρησης, είτε του Πρωτοκόλλου Προσωρινής Παραλαβής». Με τις διατάξεις του νόμου 4070/2012 οι μεν επιμετρήσεις, εάν δεν επιστραφούν μέσα σε τρεις μήνες από την πρώτη υποβολή τους, ή εάν, μετά την επανυποβολή τους, αυτές δεν κοινοποιηθούν στον ανάδοχο, μέσα σε ένα μήνα, θεωρούνται αυτοδίκαια εγκεκριμένες, μόνο υπό την έννοια ότι μπορούν να συμπεριληφθούν από τον ανάδοχο σε επόμενο λογαριασμό (τα στοιχεία του οποίου, όμως, μπορεί να διορθωθούν σε επόμενο λογαριασμό), οι δε λογαριασμοί που πληρώθηκαν χωρίς έλεγχο, λόγω παρέλευσης της μηνιαίας προθεσμίας, ελέγχονται και διορθώνονται μέσα σε προθεσμία τριών μηνών από την υποβολή ή επανυποβολή τους και οι τυχόν προκύπτουσες διαφοροποιήσεις λαμβάνονται υπόψη σε επόμενο λογαριασμό. Β. Μη οριστικοποίηση του περιεχομένου εγκεκριμένων επιμετρήσεων και των λογαριασμών. Με το προηγούμενο νομοθετικό καθεστώς ακόμη και η αυτοδίκαιη έγκριση των επιμετρήσεων και των λογαριασμών οριστικοποιούσε τα στοιχεία τους (βλ. ανωτ. την υπ αριθ. 1154/2006 απόφαση του Συμβουλίου της Επικρατείας για τις επιμετρήσεις και την υπ αριθ. 1451/2006 απόφαση του Αρείου Πάγου για τις πιστοποιήσεις: «η ανωτέρω τεκμαρτή, εκ της σιωπής της διευθύνουσας υπηρεσίας,

9 έγκριση της πιστοποιήσεως είναι οριστική και δεν δύναται να ανατραπεί κατόπιν μεταγενεστέρου ελέγχου ή διορθώσεως ή επιστροφής του λογαριασμού προς ανασύνταξη και επανυποβολή του, ούτε δι αντιρρήσεων κατά της «τελικής επιμετρήσεως» ή του «προτελικού λογαριασμού» ή του «τελικού λογαριασμού», που προβλέπουν τα άρθρα 38 4 και 40 7 και 9 του π.δ. 609/1985, ούτε να αναθεωρηθεί κατά τον έλεγχο της τελικής επιμετρήσεως ή την εκκαθάριση του τελικού λογαριασμού, δυνάμει των διατάξεων του άρθρου 38 4 και 40 8 του τελευταίου τούτου π.δ., αφού κατά τον εν λόγω έλεγχο και την εκκαθάριση δεν προβλέπεται και έρευνα παλαιάς πιστοποιήσεως, εγκριθείσης ρητώς ή εκ του τεκμηρίου της σιωπής της διευθύνουσας υπηρεσίας». Με τις νέες διατάξεις προβλέπεται αφενός ότι «Οι επιμετρήσεις του έργου, εγκεκριμένες από τη διευθύνουσα υπηρεσία ή αυτοδίκαια εγκεκριμένες, μπορεί να ελεγχθούν εκ νέου από την επιτροπή προσωρινής παραλαβής και αν διαπιστωθεί η ύπαρξη αχρεωστήτως καταβληθέντος εργολαβικού ανταλλάγματος, αυτό είναι επιστρεπτέο ύστερα από σύνταξη αρνητικού λογαριασμού, σύμφωνα με τα οριζόμενα στην παράγραφο 8 του άρθρου 53. Οι αυτοδίκαια εγκεκριμένες επιμετρήσεις υπόκεινται στον έλεγχο της Διευθύνουσας Υπηρεσίας σε επόμενο λογαριασμό» 1 και αφετέρου ότι «Από κάθε νεότερο λογαριασμό αφαιρούνται τα ποσά που πληρώθηκαν με τους προηγούμενους λογαριασμούς, καθώς και ποσά που δεν αντιστοιχούν σε εγκεκριμένες επιμετρήσεις ή αφορούν σε λάθη εγκεκριμένων λογαριασμών». Είναι σαφές από τις διατάξεις αυτές ότι ακόμη και η ρητή έγκριση επιμέτρησης ή λογαριασμού δεν συνεπάγεται οριστικοποίηση του περιεχομένου τους, και τα στοιχεία τους μπορεί να αμφισβητηθούν μεταγενέστερα. 3. Οι συνέπειες των νέων διατάξεων Τόσο η τρίμηνη προθεσμία για τον έλεγχο των επιμετρήσεων, όσο, κυρίως, η μηνιαία προθεσμία για τον έλεγχο του λογαριασμού (η άπρακτη παρέλευση της οποίας συνεπαγόταν, κατά τη νομολογία των δικαστηρίων, την αυτοδίκαια έγκριση του λογαριασμού και αποτελούσε πειθαρχικό παράπτωμα κατά Νόμο) είχαν ως αποτέλεσμα την ταχεία διεκπεραίωση της διαδικασίας ελέγχου των επιμετρήσεων και των λογαριασμών και την ομαλή, από την άποψη αυτή, εξέλιξη των εργολαβιών. Οι νέες διατάξεις οι σχετικές με την έγκριση των επιμετρήσεων και των λογαριασμών θα προκαλέσουν σοβαρή δυσλειτουργία στην εκτέλεση των έργων αφού: α) θα «χαλαρώσουν» τη διοίκηση (αφού η άπρακτη παρέλευση των προθεσμιών δεν θα έχει καμία συνέπεια), β) θα συντηρήσουν εστίες διαφθοράς (αφού ο ανάδοχος θα είναι έρμαιο των διαθέσεων του κάθε υπαλλήλου τον οποίο άλλωστε δεν εμπιστεύεται ούτε ο εργοδότης του- από τον πρώτο λογαριασμό έως και την παραλαβή του έργου σημειωτέον ότι η επιτροπή παραλαβής μπορεί, πλέον, να «διορθώσει» την τελική επιμέτρηση) και γ) θα δημιουργήσει πλήρη σύγχυση ως προς την ερμηνεία και εφαρμογή των σχετικών διατάξεων (ως παράδειγμα αναφέρω την παραμένουσα σε ισχύ- διάταξη της παρ. 9 του άρθρου 1 Βλ. και άρθρο 73 παρ. 4 του Ν. 3669/2008 (όπως αντικαταστάθηκε με την παρ. 3 του άρθρου 136 του Ν. 7040/2012): «Η επιτροπή παραλαβής παραλαμβάνει το έργο ποσοτικά και ποιοτικά, ελέγχει κατά το δυνατόν τις επιμετρήσεις, με γενικές ή σποραδικές καταμετρήσεις, καταγράφει στο πρωτόκολλο τις ποσότητες της τελικής επιμέτρησης, όπως διορθώνονται από τους ελέγχους που γίνονται, χωρίς να δεσμεύεται από το περιεχόμενο του τελικού συνοπτικού επιμετρητικού πίνακα, στον οποίο μπορεί να επέμβει διορθωτικά, αιτιολογεί τις τροποποιήσεις στις ποσότητες και αναγράφει τις παρατηρήσεις της για εργασίες που έχουν εκτελεσθεί με υπέρβαση των εγκεκριμένων ποσοτήτων ή κατά τροποποίηση των εγκεκριμένων σχεδίων». Με τη ρύθμιση αυτή ουσιαστικά καθίστανται άνευ αξίας οι τμηματικές και η τελική επιμέτρηση, οι έλεγχοι κι οι επανέλεγχοι των λογαριασμών, οι επιμετρήσεις των αφανών εργασιών από επιτροπές κ.ο.κ. Το πλέον επικίνδυνο της ρύθμισης είναι ότι η επιτροπή παραλαβής μπορεί να «επέμβει διορθωτικά» στο περιεχόμενο του τελικού συνοπτικού επιμετρητικού πίνακα.

10 35 του Κώδικα, σύμφωνα με την οποία, «Η εγγύηση καλής εκτέλεσης συμπληρώνεται με κρατήσεις που γίνονται σε κάθε πληρωμή προς τον ανάδοχο. Οι κρατήσεις ανέρχονται σε πέντε τοις εκατό (5%)στην πιστοποιούμενη αξία των εργασιών και σε δέκα τοις εκατό (10%) στην αξία των υλικών που περιλαμβάνονται προσωρινά στην πιστοποίηση, μέχρις ότου αυτά ενσωματωθούν στις εργασίες. Οι κρατήσεις μπορεί να αντικατασταθούν οποτεδήποτε από τον ανάδοχο, μερικά ή ολικά, με ισόποση εγγυητική επιστολή. Οι εγγυήσεις της παραγράφου αυτής περιορίζονται κατά ποσοστό πέντε τοις εκατό (5%) επί της αξίας των εργασιών που περιλαμβάνονται στις εγκεκριμένες από την υπηρεσία επιμετρήσεις. Η μείωση αποφασίζεται από τη διευθύνουσα υπηρεσία, ύστερα από αίτηση του αναδόχου, συνοδευόμενη από ειδικό απολογισμό των εργασιών των οποίων έχουν εγκριθεί οι επιμετρήσεις», η οποία, προφανώς, δεν μπορεί να τύχει εφαρμογής αφού η έγκριση της επιμετρήσεως θα προηγείται της υποβολής του λογαριασμού. Πέραν αυτού διάφορα ερωτήματα θα τεθούν σχετικά με την τοκοφορία του λογαριασμού -ο λογαριασμός που θα εγκριθεί αυτοδίκαια αλλά όχι και οριστικά αφού μπορεί να ανατραπεί είτε με αρνητικό λογαριασμό της υπηρεσίας είτε κατά την παραλαβή του έργου θα τοκοφορεί;- με τον ΦΠΑ που θα πληρώνεται, με τις κρατήσεις κ.ο.κ. τι θα γίνεται; - το δικαίωμα διακοπής των εργασιών μπορεί πλέον να ασκηθεί;). Το σημαντικότερο, όμως, πρόβλημα αφορά στην καθυστέρηση πληρωμής του λογαριασμού που, στην πλειονότητα των περιπτώσεων, θα φθάσει σε σημείο που ο πρώτος λογαριασμός θα εξοφλείται μετά την περαίωση του έργου. Κι αυτό διότι θα απαιτείται, καταρχήν, η άπρακτη πάροδος τριμήνου από την υποβολή της πρώτης τμηματικής επιμέτρησης ώστε να θεωρηθεί αυτοδίκαια εγκεκριμένη, χρονικό διάστημα στο οποίο πρέπει να προστεθεί ένα δίμηνο για να καταστεί υπερήμερος ο κύριος του έργου λόγω μη πληρωμής. Αν, μάλιστα, ληφθεί υπόψη ότι η πρώτη επιμέτρηση μπορεί να υποβληθεί στο τέλος του δεύτερου μήνα από την έναρξη των εργασιών ο ανάδοχος θα έχει δικαίωμα να απαιτήσει την καταβολή του ποσού του πρώτου λογαριασμού μετά την παρέλευση επτά μηνών (κατ ελάχιστο διότι μπορεί να μεσολαβήσει και επιστροφή της επιμέτρησης ή του λογαριασμού). Η καθυστέρηση αυτή συνεπάγεται, περαιτέρω, καθυστέρηση στην επιστροφή της πρόσθετης εγγύησης αφού κατά τη διάταξη της παρ. 10 του άρθρου 35 του Ν. 3669/2008, «Με την ολοκλήρωση της εκτέλεσης και πιστοποίησης εργασιών που ανέρχονται σε ποσοστό τριάντα τοις εκατό (30%) της αρχικής ή συμπληρωματικής σύμβασης, επιστρέφεται, με αίτηση του αναδόχου και σχετική απόφαση της διευθύνουσας υπηρεσίας, ποσοστό τριάντα τοις εκατό (30%) της τυχόν πρόσθετης εγγύησης. Εν συνεχεία κάθε φορά που αυξάνονται οι εκτελεσθείσες και πιστοποιηθείσες εργασίες κατά δέκα (10) ποσοστιαίες μονάδες, επιστρέφεται ανάλογο ποσοστό της τυχόν πρόσθετης εγγύησης, ενώ με την έκδοση της βεβαίωσης περάτωσης του έργου επιστρέφεται το σύνολό της». Τα ανωτέρω συνεπάγονται οπωσδήποτε πρόσθετο κόστος στην εκτέλεση του έργου και πρέπει, κατά τη γνώμη μου, να ληφθούν σοβαρά υπόψη κατά τη σύνταξη των προσφορών. 4. Η εφαρμογή των νέων διατάξεων Η ισχύς των διατάξεων του Ν. 4070/2012 που αφορούν στα δημόσια έργα αρχίζει, σύμφωνα με το άρθρο 188, από τη δημοσίευση του Νόμου στην Εφημερίδα της Κυβερνήσεως (η οποία έλαβε χώρα στις ΦΕΚ Α/82). Το ερώτημα που τίθεται είναι εάν οι νέες διατάξεις εφαρμόζονται στις υφιστάμενες, κατά τον χρόνο δημοσίευσης του Νόμου, συμβάσεις. Επ αυτού σημειώνω ότι ο νομοθέτης δεν όρισε αναδρομική δύναμη των επίμαχων διατάξεων του Ν. 4070/2012 ρητά, αλλά ούτε από την έννοια και τον σκοπό τους -που σύμφωνα με την Αιτιολογική Έκθεση του νόμου είναι η διασφάλιση ότι «ο ανάδοχος αμείβεται πάντοτε για τις

11 πραγματικές ποσότητες που εκτέλεσε και ότι σε κάθε περίπτωση το αχρεωστήτως καταβληθέν εργολαβικό αντάλλαγμα καθίσταται επιστρεπτέο αμέσως»- συνάγεται νομοθετική βούληση περί αναδρομικής ισχύος τους, ώστε να ρυθμιστούν υφιστάμενες κατά την ισχύ τους συμβάσεις. Επομένως, οι διατάξεις αυτές εφαρμόζονται από την ισχύ του Νόμου για τις εφεξής συναπτόμενες συμβάσεις (βλ. ΑΠ 1822/2005: «Το άρθρο 2 του Αστικού Κώδικα εκφράζει τη γενικότερη αρχή του δικαίου περί μη αναδρομικότητας των νόμων, που αποβλέπει στην κατά το δυνατό βεβαιότητα των δικαιωμάτων, ασφάλειας των συναλλαγών και σταθερότητας δικαίου, η οποία (αρχή) όμως δεν κατοχυρώνεται από το Σύνταγμα και έτσι η διάταξη αυτή δεν έχει αυξημένη τυπική ισχύ. Επομένως, ο νομοθέτης δεν εμποδίζεται κατ` αρχήν να προσδώσει στο νόμο αναδρομική δύναμη, με μόνο περιορισμό τη μη προσβολή συνταγματικώς προστατευόμενων δικαιωμάτων. Στο νόμο μπορεί να δοθεί αναδρομική δύναμη ρητώς η σιωπηρώς (έμμεσα) όταν δηλαδή από την έννοια και το σκοπό του συνάγεται νομοθετική βούληση περί αναδρομικής ισχύος του, ώστε να ρυθμιστούν και περασμένα γεγονότα ή σχέσεις του παρελθόντος. Εξαιρέσεις από το επιτρεπτό της αναδρομικής ισχύος του νόμου προβλέπονται στο Σύνταγμα (Σ.7 παρ.1,78 παρ.2). Από την απόλυτη απαγόρευση στο Σύνταγμα της αναδρομικότητας αυτών των κατηγοριών νόμων συνάγεται, ότι στις άλλες περιπτώσει η αναδρομική ισχύς είναι μεν επιτρεπτή, δεν μπορεί όμως να υπερβεί τα όρια που θέτουν τα άρθρα 4 και 17 του Συντάγματος, καθώς και οι υπερνομοθετικής ισχύος (άρθρ.28 παρ.1 του Σ.) διατάξεις των άρθρων 6 παρ.1 της ΕΣΔΑ και 1 του Πρώτου Προσθέτου Πρωτοκόλλου της ΕΣΔΑ. Οι διατάξεις των τελευταίων επιβάλλουν τον σεβασμό της περιουσίας, στην οποία περιλαμβάνονται και περιουσιακά (ενοχικά) δικαιώματα. Δηλαδή μέσω της αναδρομικής ισχύος νόμου είναι δυνατόν να επέρχεται απόσβεση ή κατάργηση δικαιωμάτων που έχουν απονεμηθεί με προγενέστερο νόμο, μόνον εφόσον η κατάργηση ή απόσβεση επιβάλλεται για λόγους γενικότερου κοινωνικού ή δημόσιου συμφέροντος (Ολ.ΑΠ1067/1979)».

ΣΕΜΙΝΑΡΙΑ ΤΕΕ 2013 "ΛΟΓΑΡΙΑΣΜΟΙ ΠΛΗΡΩΜΕΣ - ΑΝΑΘΕΩΡΗΣΕΙΣ" Μιχάλης Παπαστεργίου Πολιτικός Μηχανικός

ΣΕΜΙΝΑΡΙΑ ΤΕΕ 2013 ΛΟΓΑΡΙΑΣΜΟΙ ΠΛΗΡΩΜΕΣ - ΑΝΑΘΕΩΡΗΣΕΙΣ Μιχάλης Παπαστεργίου Πολιτικός Μηχανικός ΣΕΜΙΝΑΡΙΑ ΤΕΕ 2013 "ΛΟΓΑΡΙΑΣΜΟΙ ΠΛΗΡΩΜΕΣ - ΑΝΑΘΕΩΡΗΣΕΙΣ" Μιχάλης Παπαστεργίου Πολιτικός Μηχανικός ΣΥΝΟΠΤΙΚΗ ΚΑΤΑΓΡΑΦΗ ΤΗΣ ΝΟΜΟΘΕΣΙΑΣ Ν.. 3669/18.06.2008, (ΦΕΚ( ΦΕΚ116Α), "Κύρωση" της Κωδικοποίησης της

Διαβάστε περισσότερα

EΓΚΡΙΣΗ ΠΠΑΕ- ΤΕΛΙΚΗ ΕΠΙΜΕΤΡΗΣΗ ΠΡΟΘΕΣΜΙΕΣ ΥΠΟΒΟΛΗΣ ΚΑΙ ΕΓΚΡΙΣΕΩΝ ΕΙΣΗΓΗΣΗ ΓΙΑΝΝΗΣ ΜΗΔΙΑΤΗΣ ΠΟΛΙΤΙΚΟΣ ΜΗΧΑΝΙΚΟΣ

EΓΚΡΙΣΗ ΠΠΑΕ- ΤΕΛΙΚΗ ΕΠΙΜΕΤΡΗΣΗ ΠΡΟΘΕΣΜΙΕΣ ΥΠΟΒΟΛΗΣ ΚΑΙ ΕΓΚΡΙΣΕΩΝ ΕΙΣΗΓΗΣΗ ΓΙΑΝΝΗΣ ΜΗΔΙΑΤΗΣ ΠΟΛΙΤΙΚΟΣ ΜΗΧΑΝΙΚΟΣ ΣΕΜΙΝΑΡΙΑ ΤΕΕ/ΤΚΜ 12-16 ΟΚΤΩΒΡΙΟΥ 2009 EΓΚΡΙΣΗ ΠΠΑΕ- ΤΕΛΙΚΗ ΕΠΙΜΕΤΡΗΣΗ ΠΡΟΘΕΣΜΙΕΣ ΥΠΟΒΟΛΗΣ ΚΑΙ ΕΓΚΡΙΣΕΩΝ ΕΙΣΗΓΗΣΗ ΓΙΑΝΝΗΣ ΜΗΔΙΑΤΗΣ ΠΟΛΙΤΙΚΟΣ ΜΗΧΑΝΙΚΟΣ Α. Δημόσια έργα-νομοθεσία Ν.1418/84 περί Δημοσίων

Διαβάστε περισσότερα

ημερολογιακό τρίμηνο. Κατ εξαίρεση η σταθερότητα των τιμών περιορίζεται μόνο στο ημερολογιακό τρίμηνο εκκίνησης όταν πρόκειται για έργα οποιασδήποτε

ημερολογιακό τρίμηνο. Κατ εξαίρεση η σταθερότητα των τιμών περιορίζεται μόνο στο ημερολογιακό τρίμηνο εκκίνησης όταν πρόκειται για έργα οποιασδήποτε Ερώτηση: Σε περίπτωση που από την εφαρμογή του προβλεπόμενου στο άρθρο 10 του Ν. 1418/1984 μαθηματικού τύπου προκύψει αρνητική αναθεώρηση, η οποία οδηγεί σε μειωτική αναπροσαρμογή των συμβατικών τιμών,

Διαβάστε περισσότερα

ΘEMA: Τροποποιήσεις νομοθετικού πλαισίου εκτέλεσης δημοσίων έργων

ΘEMA: Τροποποιήσεις νομοθετικού πλαισίου εκτέλεσης δημοσίων έργων ΑΝΑΡΤΗΤΕΑ ΕΓΚΥΚΛΙΟΣ 11 ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΥΠΟΔΟΜΩΝ ΜΕΤΑΦΟΡΩΝ ΚΑΙ ΔΙΚΤΥΩΝ ΓΕΝΙΚΗ ΓΡΑΜ. ΔΗΜΟΣΙΩΝ ΕΡΓΩΝ ΓΕΝ. Δ/ΝΣΗ ΔΙΟΙΚΗΣΗΣ & ΠΡΟΓΡ/ΤΟΣ Δ/ΝΣΗ ΝΟΜΟΘΕΤΙΚΟΥ ΣΥΝΤΟΝΙΣΜΟΥ & ΚΩΔΙΚΟΠΟΙΗΣΗΣ (Δ17) Τμήμα

Διαβάστε περισσότερα

2. Επειδή, το άρθρο 53 του ν.3669/2008 «Κύρωση κωδικοποίησης της νομοθεσίας κατασκευής δημοσίων έργων» (Α Ί16) όριζε ότι, «1.Η πληρωμή στον ανάδοχο

2. Επειδή, το άρθρο 53 του ν.3669/2008 «Κύρωση κωδικοποίησης της νομοθεσίας κατασκευής δημοσίων έργων» (Α Ί16) όριζε ότι, «1.Η πληρωμή στον ανάδοχο 2. Επειδή, το άρθρο 53 του ν.3669/2008 «Κύρωση κωδικοποίησης της νομοθεσίας κατασκευής δημοσίων έργων» (Α Ί16) όριζε ότι, «1.Η πληρωμή στον ανάδοχο του εργολαβικού ανταλλάγματος γίνεται τμηματικά, με βάση

Διαβάστε περισσότερα

ΠΡΟΤΕΙΝΟΜΕΝΕΣ ΑΛΛΑΓΕΣ ΣΤΟ ΝΟΜΟ ΠΕΡΙ ΕΚΤΕΛΕΣΕΩΣ ΔΗΜΟΣΙΩΝ ΈΡΓΩΝ

ΠΡΟΤΕΙΝΟΜΕΝΕΣ ΑΛΛΑΓΕΣ ΣΤΟ ΝΟΜΟ ΠΕΡΙ ΕΚΤΕΛΕΣΕΩΣ ΔΗΜΟΣΙΩΝ ΈΡΓΩΝ ΠΡΟΤΕΙΝΟΜΕΝΕΣ ΑΛΛΑΓΕΣ ΣΤΟ ΝΟΜΟ ΠΕΡΙ ΕΚΤΕΛΕΣΕΩΣ ΔΗΜΟΣΙΩΝ ΈΡΓΩΝ ΑΡΘΡΑ ΝΟΜΟΥ ΥΦΙΣΤΑΜΕΝΗ ΝΟΜΟΘΕΣΙΑ ΠΡΟΤΕΙΝΟΜΕΝΗ ΝΟΜΟΘΕΣΙΑ Άρθρο 2 παρ. 2 Βεβαίωση από την Αρχή Ελέγχου της Παραγωγής Έργων (Α.Ε.Π.Ε.) Η απόφαση

Διαβάστε περισσότερα

Ν. 4412/2016 ΤΑ ΚΑΘΗΚΟΝΤΑ ΤΟΥ ΕΠΙΒΛΕΠΟΝΤΑ ΚΑΤΑ ΤΗΝ ΕΚΤΕΛΕΣΗ ΔΗΜΟΣΙΑΣ ΣΥΜΒΑΣΗΣ ΕΡΓΟΥ ΚΑΙ ΜΕΛΕΤΗΣ

Ν. 4412/2016 ΤΑ ΚΑΘΗΚΟΝΤΑ ΤΟΥ ΕΠΙΒΛΕΠΟΝΤΑ ΚΑΤΑ ΤΗΝ ΕΚΤΕΛΕΣΗ ΔΗΜΟΣΙΑΣ ΣΥΜΒΑΣΗΣ ΕΡΓΟΥ ΚΑΙ ΜΕΛΕΤΗΣ ΑΝΑΣΤΑΣΙΟΣ Γ. ΓΑΚΙΔΗΣ Δικηγόρος Θεσσαλονίκη, Αριστοτέλους 14, ΤΚ 54623, τηλ. 2310277178, fax 2310235700, e-mail: gakidis1@otenet.gr Ν. 4412/2016 ΤΑ ΚΑΘΗΚΟΝΤΑ ΤΟΥ ΕΠΙΒΛΕΠΟΝΤΑ ΚΑΤΑ ΤΗΝ ΕΚΤΕΛΕΣΗ ΔΗΜΟΣΙΑΣ

Διαβάστε περισσότερα

Παράλληλα την ίδια περίοδο σημειώθηκε και σημαντική μεταστροφή της νομολογίας σε διάφορα ζητήματα, που άπτονται της δραστηριότητας των ΕΔΕ

Παράλληλα την ίδια περίοδο σημειώθηκε και σημαντική μεταστροφή της νομολογίας σε διάφορα ζητήματα, που άπτονται της δραστηριότητας των ΕΔΕ Επιμέλεια : Ευθύμιος Αναγνωστόπουλος Νομικός Σύμβουλος ΠΕΔΜΕΔΕ Πρόσφατα ψηφίστηκαν μια σειρά νομοθετημάτων που έχουν άμεση ή έμμεση σχέση με την άσκηση της δραστηριότητας των ΕΔΕ.Τα νομοθετήματα αυτά που

Διαβάστε περισσότερα

ΓΕΝΙΚΗ - ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΓΕΝΙΚΗ - ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΔΙΕΥΘΥΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΤΜΗΜΑ Η-Μ ΕΡΓΩΝ & ΣΥΝΤΗΡΗΣΗΣ ΕΡΓΟ: ΕΠΙΣΚΕΥΕΣ-ΣΥΝΤΗΡΗΣΕΙΣ ΘΕΡΜΑΝΣΗΣ ΣΧΟΛΙΚΩΝ ΚΤΙΡΙΩΝ ΓΕΝΙΚΗ - ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ Περιεχόμενα ΚΕΦΑΛΑΙΟ Α ΕΙΔΙΚΟΙ

Διαβάστε περισσότερα

ΓΕΝΙΚΗ -ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΓΕΝΙΚΗ -ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜOΚΡΑΤΙΑ ΔΙΕΥΘΥΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΕΡΓΟ: ΑΝΑΚΑΤΑΣΚΕΥΗ ΟΔΟΥ ΜΠΟΥΚΟΥΒΑΛΑ ΤΜΗΜΑ ΟΔΟΠΟΙΙΑΣ ΙΩΝΟΣ ΔΡΑΓΟΥΜΗ 1 ΠΡΟΫΠΟΛΟΓΙΣΜΟΣ: 74.399,90 ΤΚ 412 22, ΛΑΡΙΣΑ (59.999,92+14.399,98 ΦΠΑ) ΠΛΗΡΟΦΟΡΙΕΣ :

Διαβάστε περισσότερα

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜOΚΡΑΤΙΑ ΕΡΓΟ: ΚΡΑΣΠΕΔΟΡΕΙΘΡΑ ΚΑΙ ΥΠΟΔΟΜΗ ΔΗΜΟΤΙΚΗΣ EΝΟΤΗΤΑΣ ΛΑΡΙΣΑΣ ΔΙΕΥΘΥΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΤΜΗΜΑ ΟΔΟΠΟΙΙΑΣ ΙΩΝΟΣ ΔΡΑΓΟΥΜΗ 1 ΤΚ 412 22, ΛΑΡΙΣΑ ΠΛΗΡΟΦΟΡΙΕΣ : Γ. ΣΚΟΥΜΗΣ Τηλ. : 2413 500272

Διαβάστε περισσότερα

"Δρόμος προς τα νέα κοιμητήρια Χαλκηδόνας"

Δρόμος προς τα νέα κοιμητήρια Χαλκηδόνας ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΠΕΡ. ΕΝ. ΘΕΣΣΑΛΟΝΙΚΗΣ ΔΗΜΟΣ ΧΑΛΚΗΔΟΝΟΣ Δ/ΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ Αρ. Μελέτης 27/2016 "Δρόμος προς τα νέα κοιμητήρια Χαλκηδόνας" ΠΡΟΫΠΟΛΟΓΙΣΜΟΣ: 46.997,05 με το ΦΠΑ ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

Διαβάστε περισσότερα

ΓΕΝΙΚΗ & ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΓΕΝΙΚΗ & ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜOΚΡΑΤΙΑ ΔΗΜΟΣ ΛΑΡΙΣΑΙΩΝ Δ/ΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΕΡΓΟ: ΕΠΙΣΚΕΥΕΣ ΣΥΝΤΗΡΗΣΕΙΣ ΙΕΡΟΥ ΝΑΟΥ ΚΟΙΜΗΤΗΡΙΟΥ ΛΑΡΙΣΑΣ ΧΡΗΜΑΤΟΔΟΤΗΣΗ: ΣΑΤΑ ΓΕΝΙΚΗ & ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ 1 Άρθρο 1 : Αντικείμενο

Διαβάστε περισσότερα

ΓΕΝΙΚΗ & ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΓΕΝΙΚΗ & ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜOΚΡΑΤΙΑ ΔΗΜΟΣ ΛΑΡΙΣΑΙΩΝ Δ/ΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΕΡΓΟ: ΚΑΤΑΣΚΕΥΗ ΓΗΠΕΔΩΝ ΣΤΗ ΣΥΝΟΙΚΙΑ ΤΟΥΜΠΑΣ ΧΡΗΜΑΤΟΔΟΤΗΣΗ: ΙΔΙΟΙ ΠΟΡΟΙ ΓΕΝΙΚΗ & ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ 1 Άρθρο 1 : Αντικείμενο Στο παρόν

Διαβάστε περισσότερα

ΠΑΡΑΛΑΒΗ ΤΟΥ ΕΡΓΟΥ. Κωδικός: Δ.TTY.170 Αρ. Έκδ.: 1 Ημ/νία Έκδ.: Σελ. 1 από 5

ΠΑΡΑΛΑΒΗ ΤΟΥ ΕΡΓΟΥ. Κωδικός: Δ.TTY.170 Αρ. Έκδ.: 1 Ημ/νία Έκδ.: Σελ. 1 από 5 Κωδικός: Δ.TTY.170 Αρ. Έκδ.: 1 Ημ/νία Έκδ.: 01-07-09 Σελ. 1 από 5 1. Εισαγωγή Σκοπός της παρούσας διαδικασίας είναι η εξασφάλιση ότι το έργο που θα παραληφθεί είναι σύμφωνο με τις εγκεκριμένες μελέτες

Διαβάστε περισσότερα

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ (Ε.Σ.Υ.)

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ (Ε.Σ.Υ.) ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΗΜΑΘΙΑΣ ΔΗΜΟΣ ΗΡΩΙΚΗΣ ΠΟΛΗΣ ΝΑΟΥΣΑΣ ΔΙΕΥΘΥΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΤΜΗΜΑ ΜΕΛΕΤΩΝ & Δ.Δ. Δ/νση: Δημαρχίας 30, 592 00, Νάουσα ΤΗΛ. 2332050300 FAX: 2332024260 E-MAIL:info@naoussa.gr

Διαβάστε περισσότερα

ΕΙ ΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΕΙ ΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΔΗΜΟΣ ΤΕΜΠΩΝ TMHMA ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΕΥΡΩΠΑΪΚΗ ΕΝΩΣΗ ΕΥΡΩΠΑΪΚΟ ΤΑΜΕΙΟ ΠΕΡΙΦΕΡΙΑΚΗΣ ΑΝΑΠΤΥΞΗΣ ΕΡΓΟ: 4o ΤΜΗΜΑ ΑΠΟΧΕΤΕΥΣΗΣ ΑΚΑΘΑΡΤΩΝ ΥΔΑΤΩΝ ΠΥΡΓΕΤΟΥ ΚΡΑΝΙΑΣ ΧΡΗΜΑΤΟΔΟΤΗΣΗ: ΠΕΠ ΘΕΣΣΑΛΙΑΣ

Διαβάστε περισσότερα

ΔΙΑΚΗΡΥΞΗ ΔΑΠΜ ΕΡΓΟ :

ΔΙΑΚΗΡΥΞΗ ΔΑΠΜ ΕΡΓΟ : Αριθ. Ημ. : ΔΑΠΜ/ ΔΙΑΚΗΡΥΞΗ ΔΑΠΜ-41620 ΕΡΓΟ : Εργασίες Ανακαίνισης των Χώρων Υγιεινής (WC) του Κτιρίου των Κεντρικών Υπηρεσιών του ΑΔΜΗΕ, επί των οδών Δυρραχίου 89 & Κηφισού. ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ Σ Υ Μ Φ Ω

Διαβάστε περισσότερα

ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ Μοίρες, Οκτώβριος 2018 ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ για την: «Έλεγχος και επικαιροποίηση των γεωμετρικών και υδραυλικών στοιχείων της «Μελέτη διαμόρφωσης πλέγματος πεζοδρόμων περιοχής πλατείας

Διαβάστε περισσότερα

ΤΕΥΧΟΣ 4 ΕΙ ΙΚΟΙ ΟΡΟΙ

ΤΕΥΧΟΣ 4 ΕΙ ΙΚΟΙ ΟΡΟΙ ΙΑΚΗΡΥΞΗ ΑΠΜ-41408 ΕΡΓΟ : ΠΡΟΜΗΘΕΙΑ ΚΑΙ ΕΓΚΑΤΑΣΤΑΣΗ ΣΥΣΤΗΜΑΤΩΝ ΕΞΩΤΕΡΙΚΗΣ ΣΚΙΑΣΗΣ (ΡΟΛΕΡ) ΣΤΟ ΚΤΗΡΙΟ ΤΟΥ Α ΜΗΕ, ΥΡΡΑΧΙΟΥ 81 & ΣΜΟΛΙΚΑ, ΣΕΠΟΛΙΑ ΤΕΥΧΟΣ 4 ΕΙ ΙΚΟΙ ΟΡΟΙ Π Ι Ν Α Κ Α Σ Π Ε Ρ Ι Ε Χ Ο Μ Ε Ν Ω

Διαβάστε περισσότερα

ΕΛΛΗΝΙΚΗ ΗΜΟΚΡΑΤΙΑ Π.Ε ΑΡΤΑΣ ΗΜΟΣ ΚΕΝΤΡΙΚΩΝ ΤΖΟΥΜΕΡΚΩΝ ΑΥΤΟΤΕΛΕΣ ΤΜΗΜΑ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΑΡΙΘ. ΜΕΛΕΤΗΣ 1 /2018 Μ Ε Λ Ε Τ Η ΠΡΟΫΠΟΛΟΓΙΣΜΟΣ 50.

ΕΛΛΗΝΙΚΗ ΗΜΟΚΡΑΤΙΑ Π.Ε ΑΡΤΑΣ ΗΜΟΣ ΚΕΝΤΡΙΚΩΝ ΤΖΟΥΜΕΡΚΩΝ ΑΥΤΟΤΕΛΕΣ ΤΜΗΜΑ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΑΡΙΘ. ΜΕΛΕΤΗΣ 1 /2018 Μ Ε Λ Ε Τ Η ΠΡΟΫΠΟΛΟΓΙΣΜΟΣ 50. ΕΛΛΗΝΙΚΗ ΗΜΟΚΡΑΤΙΑ Π.Ε ΑΡΤΑΣ ΗΜΟΣ ΚΕΝΤΡΙΚΩΝ ΤΖΟΥΜΕΡΚΩΝ ΑΥΤΟΤΕΛΕΣ ΤΜΗΜΑ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΑΡΙΘ. ΜΕΛΕΤΗΣ 1 /2018 Μ Ε Λ Ε Τ Η «"ΒΕΛΤΙΩΣΗ ΒΑΤΟΤΗΤΑΣ ΕΣΩΤΕΡΙΚΗΣ Ο ΟΠΟΙΙΑΣ Τ..Κ.. ΒΟΥΡΓΑΡΕΛΙΟΥ - ΟΙΚΙΣΜΟΣ ΠΑΛΑΙΟΧΩΡΙΟΥ"

Διαβάστε περισσότερα

Παράρτημα Γ. Λίστες ελέγχου ολοκλήρωσης υποέργων

Παράρτημα Γ. Λίστες ελέγχου ολοκλήρωσης υποέργων Παράρτημα Γ Λίστες ελέγχου ολοκλήρωσης υποέργων Έργων κατασκευών Μελετών και Υπηρεσιών Ν. 3316 Προμηθειών/Υπηρεσιών Υλοποίησης με ίδια μέσα Αρχαιολογικών εργασιών και ερευνών, που υλοποιούνται με την μέθοδο

Διαβάστε περισσότερα

ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΔΗΜΟΣ ΣΗΤΕΙΑΣ ΤΕΧΝΙΚΗ ΥΠΗΡΕΣΙΑ ΤΑΧ. ΔΙΕΥΘΥΝΣΗ : Βαρθολομαίου 9 72300 ΣΗΤΕΙΑ Τηλ.: 2843.3.41341 Fax: 2843.0.20821 Αντικείμενο: «ΜΕΛΕΤΗ ΤΟΠΙΚΟΥ ΡΥΜΟΤΟΜΙΚΟΥ ΣΤΗΝ ΠΕΡΙΟΧΗ ΓΥΜΝΑΣΙΟΥ ΤΚ ΠΑΛΑΙΚΑΣΤΡΟΥ» ΧΡΗΜ/ΣΗ:

Διαβάστε περισσότερα

Ε Ι Δ Ι Κ Η Σ Υ Γ Γ Ρ Α Φ Η Υ Π Ο Χ Ρ Ε Ω Σ Ε Ω Ν

Ε Ι Δ Ι Κ Η Σ Υ Γ Γ Ρ Α Φ Η Υ Π Ο Χ Ρ Ε Ω Σ Ε Ω Ν ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΕΡΓΟ: ΕΡΓΟΤΑΞΙΑΚΗ ΣΗΜΑΝΣΗ ΚΑΙ ΝΟΜΟΣ ΠΡΕΒΕΖΑΣ ΡΥΘΜΙΣΕΙΣ ΚΥΚΛΟΦΟΡΙΑΣ ΔΗΜΟΣ ΖΗΡΟΥ ΣΤΗΝ Ε.Ο. ΙΩΑΝΝΙΝΩΝ-ΑΡΤΑΣ ΔΙΕΥΘΥΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΣΤΗ ΘΕΣΗ ΦΙΛΙΠΠΙΑΔΑ ΧΘ 60+800 & ΠΟΛΕΟΔΟΜΙΑΣ ΑΡΙΘΜ.

Διαβάστε περισσότερα

ΣΥΝΤΑΞΗ - ΕΓΚΡΙΣΗ ΑΝΑΚΕΦΑΛΑΙΩΤΙΚΟΥ ΠΙΝΑΚΑ ΕΡΓΑΣΙΩΝ

ΣΥΝΤΑΞΗ - ΕΓΚΡΙΣΗ ΑΝΑΚΕΦΑΛΑΙΩΤΙΚΟΥ ΠΙΝΑΚΑ ΕΡΓΑΣΙΩΝ ΣΥΝΤΑΞΗ - ΕΓΚΡΙΣΗ ΑΝΑΚΕΦΑΛΑΙΩΤΙΚΟΥ Ο Συντάξας: Ο Ελέγξας: Ο Εγκρίνων: Ηµεροµηνία: Ηµεροµηνία: Ηµεροµηνία: Αριθµός Έγκρισης: 1 από 1 Έκδοση : 0 1 1. ΣΚΟΠΟΣ Η παρούσα διαδικασία αφορά στη σύνταξη και έγκριση

Διαβάστε περισσότερα

ΙΑΚΗΡΥΞΗ ΑΠΜ ΓΙΑ ΤΟ ΕΡΓΟ : ΤΕΥΧΟΣ 3 ΣΧΕ ΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ

ΙΑΚΗΡΥΞΗ ΑΠΜ ΓΙΑ ΤΟ ΕΡΓΟ : ΤΕΥΧΟΣ 3 ΣΧΕ ΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΙΑΚΗΡΥΞΗ ΑΠΜ 41402 ΓΙΑ ΤΟ ΕΡΓΟ : «ΠΡΟΜΗΘΕΙΑ & ΕΓΚΑΤΑΣΤΑΣΗ ΠΛΑΤΦΟΡΜΑΣ ΤΗΛΕΚΠΑΙ ΕΥΣΗΣ ΚΑΙ ΗΜΙΟΥΡΓΙΑ ΗΛΕΚΤΡΟΝΙΚΟΥ ΜΑΘΗΜΑΤΟΣ ΜΕ ΘΕΜΑ : ΑΣΦΑΛΕΙΑ ΠΛΗΡΟΦΟΡΙΑΚΩΝ ΣΥΣΤΗΜΑΤΩΝ» ΤΕΥΧΟΣ 3 ΣΧΕ ΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΠΙΝΑΚΑΣ

Διαβάστε περισσότερα

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΡΓΟ: ΕΡΓΑ ΕΠΕΚΤΑΣΗΣ ΥΦΙΣΤΑΜΕΝΟΥ ΧΥΤΑ ΚΕΝΤΡΙΚΗΣ ΕΥΒΟΙΑΣ

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΡΓΟ: ΕΡΓΑ ΕΠΕΚΤΑΣΗΣ ΥΦΙΣΤΑΜΕΝΟΥ ΧΥΤΑ ΚΕΝΤΡΙΚΗΣ ΕΥΒΟΙΑΣ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΔΗΜΟΣ ΧΑΛΚΙΔΕΩΝ ΤΕΧΝΙΚΗ ΥΠΗΡΕΣΙΑ ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΡΓΟ: ΕΡΓΑ ΕΠΕΚΤΑΣΗΣ ΥΦΙΣΤΑΜΕΝΟΥ ΧΥΤΑ ΚΕΝΤΡΙΚΗΣ ΕΥΒΟΙΑΣ ΔΗΜΟΣ ΧΑΛΚΙΔΕΩΝ ΑΥΓΟΥΣΤΟΣ 2013 1 2 ΠΕΡΙΕΧΟΜΕΝΑ ΚΕΦΑΛΑΙΟ Α' - ΕΙΔΙΚΟΙ

Διαβάστε περισσότερα

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΔΗΜΟΣ ΛΑΡΙΣΑΙΩΝ ΔΙΕΥΘΥΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΕΡΓΟ: ΧΡΗΜΑΤΟΔΟΤΗΣΗ: ΚΑΤΑΣΚΕΥΗ ΔΙΑΔΡΟΜΩΝ ΣΤΟ ΠΑΡΚΟ ΑΛΚΑΖΑΡ ΙΔΙΟΙ ΠΟΡΟΙ ΔΗΜΟΥ ΑΡΙΣΑΙΩΝ ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ 1 Άρθρο 1 : Αντικείμενο

Διαβάστε περισσότερα

ΓΕΝΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΓΕΝΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΠΕΡΙΦΕΡΕΙΑ ΑΤΤΙΚΗΣ ΔΗΜΟΣΦΥΛΗΣ ΤΕΧΝΙΚΗ ΥΠΗΡΕΣΙΑ Έργο: «ΚΑΤΑΣΚΕΥΗ ΤΩΝ ΟΔΩΝ ΖΑΦΕΙΡΑΚΗ ΜΠΑΛΗ - ΖΑΙΜΗ ΣΤΗΝ Π.Ε. ΑΓ. ΓΕΩΡΓΙΟΣ TΗΣ ΔΗΜΟΤΙΚΗΣ ΕΝΟΤΗΤΑΣ ΑΝΩ ΛΙΟΣΙΩΝ ΤΟΥ Δ. ΦΥΛΗΣ» ΑΡ. ΜΕΛΕΤΗΣ

Διαβάστε περισσότερα

ΠΡΟΫΠΟΛΟΓΙΣΜΟΥ ,00 ΜΕ Φ.Π.Α.

ΠΡΟΫΠΟΛΟΓΙΣΜΟΥ ,00 ΜΕ Φ.Π.Α. ΠΡΟΫΠΟΛΟΓΙΣΜΟΥ 15.000,00 ΜΕ Φ.Π.Α. ΠΕΡΙΕΧΟΜΕΝΑ 1. Τεχνική Έκθεση 2. Συγγραφή Υποχρεώσεων 3. Τεχνικές Προδιαγραφές 4. Ενδεικτικός Προϋπολογισμός Τ Ε Χ Ν Ι ΚΗ Ε Κ Θ Ε Σ Η Η μελέτη συντάχτηκε σύμφωνα με την

Διαβάστε περισσότερα

ΚΑΤΑΛΟΓΟΣ ΣΗΜΕΙΩΝ ΕΛΕΓΧΟΥ ΛΟΓΑΡΙΑΣΜΟΥ

ΚΑΤΑΛΟΓΟΣ ΣΗΜΕΙΩΝ ΕΛΕΓΧΟΥ ΛΟΓΑΡΙΑΣΜΟΥ ΚΑΤΑΛΟΓΟΣ ΣΗΜΕΙΩΝ ΕΛΕΓΧΟΥ ΛΟΓΑΡΙΑΣΜΟΥ (Συνοδεύει τον Ν ο λογαριασµό) 1. Γενικά 1.1 Ο Λογαριασµός περιλαµβάνει εργασίες που έχουν εκτελεστεί µέσα στα όρια του χρονοδιαγράµµατος. 1.2 Έχουν υποβληθεί οι επιµετρήσεις

Διαβάστε περισσότερα

ΓΕΝΙΚΗ ΚΑΙ ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΓΕΝΙΚΗ ΚΑΙ ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΠΕΡΙΦΕΡΕΙΑ ΑΤΤΙΚΗΣ ΔΗΜΟΣ ΝΕΑΣ ΣΜΥΡΝΗΣ Δ/ΝΣΗ : ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ. ΕΡΓΟ : ΔΙΑΜΟΡΦΩΣΗ ΧΩΡΟΥ ΜΟΥΣΕΙΟΥ ΘΕΑΤΡΟΥ ΣΚΙΩΝ ΠΡΟΫΠΟΛ : 74.300 ΜΕ φπα ΓΕΝΙΚΗ ΚΑΙ ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ 1 ΠΙΝΑΚΑΣ

Διαβάστε περισσότερα

«ΧΩΜΑΤΟΥΡΓΙΚΕΣ ΕΡΓΑΣΙΕΣ & ΕΚΣΚΑΦΕΣ Γ.Μ. 150kV ΜΟΙΡΕΣ ΙΕΡΑΠΕΤΡΑ» ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ

«ΧΩΜΑΤΟΥΡΓΙΚΕΣ ΕΡΓΑΣΙΕΣ & ΕΚΣΚΑΦΕΣ Γ.Μ. 150kV ΜΟΙΡΕΣ ΙΕΡΑΠΕΤΡΑ» ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΔΙΑΚΗΡΥΞΗ ΔΑΠΜ - 41710 ΓΙΑ ΤΟ ΕΡΓΟ: «ΧΩΜΑΤΟΥΡΓΙΚΕΣ ΕΡΓΑΣΙΕΣ & ΕΚΣΚΑΦΕΣ Γ.Μ. 150kV ΜΟΙΡΕΣ ΙΕΡΑΠΕΤΡΑ» ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΠΙΝΑΚΑΣ ΠΕΡΙΕΧΟΜΕΝΩΝ Άρθρο 1 : Άρθρο 2 : Άρθρο 3 : Άρθρο 4 : Άρθρο 5 : Άρθρο

Διαβάστε περισσότερα

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ. Ειδική Συγγραφή Υποχρεώσεων Σελίδα 1 από 9

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ. Ειδική Συγγραφή Υποχρεώσεων Σελίδα 1 από 9 Ειδική Συγγραφή Υποχρεώσεων Σελίδα 1 από 9 ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ Υ.Π.Ε.Θ. ΤΕΙ ΑΜΘ Διεύθυνση Πληροφορικής και Τεχνικών Υπηρεσιών ΕΡΓΟ: ΧΡΗΜΑΤΟΔΟΤΗΣΗ: Προϋπολογισμός: Στεγανοποίηση δωμάτων Α, Β, και Δ της

Διαβάστε περισσότερα

ΠΡΟΜΗΘΕΙΑ ΣΚΥΡΟΔΕΜΑΤΟΣ ΓΙΑ ΒΕΛΤΙΩΣΗ ΟΔΟΣΤΡΩΜΑΤΟΣ ΔΗΜΟΤΙΚΗΣ ΟΔΟΠΟΙΙΑΣ (ΣΑΤΑ 2016) CPV ΠΡΟΫΠΟΛΟΓΙΣΜΟΥ ,60 ΜΕ Φ.Π.Α.

ΠΡΟΜΗΘΕΙΑ ΣΚΥΡΟΔΕΜΑΤΟΣ ΓΙΑ ΒΕΛΤΙΩΣΗ ΟΔΟΣΤΡΩΜΑΤΟΣ ΔΗΜΟΤΙΚΗΣ ΟΔΟΠΟΙΙΑΣ (ΣΑΤΑ 2016) CPV ΠΡΟΫΠΟΛΟΓΙΣΜΟΥ ,60 ΜΕ Φ.Π.Α. ΑΜΦΙΣΣΑ Τ.Κ. 33 100 ΒΕΛΤΙΩΣΗ ΟΔΟΣΤΡΩΜΑΤΟΣ CPV 44114100-3 ΠΡΟΫΠΟΛΟΓΙΣΜΟΥ 19.827,60 ΜΕ Φ.Π.Α. ΠΕΡΙΕΧΟΜΕΝΑ 1. Τεχνική Έκθεση 2. Συγγραφή Υποχρεώσεων 3. Τεχνικές Προδιαγραφές 4. Ενδεικτικός Προϋπολογισμός

Διαβάστε περισσότερα

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΡΓΟ: ΑΠΟΚΑΤΑΣΤΑΣΗ ΤΕΣΣΑΡΩΝ ΧΑΔΑ ΤΟΥ ΔΗΜΟΥ ΚΥΜΗΣ - ΑΛΙΒΕΡΙΟΥ

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΡΓΟ: ΑΠΟΚΑΤΑΣΤΑΣΗ ΤΕΣΣΑΡΩΝ ΧΑΔΑ ΤΟΥ ΔΗΜΟΥ ΚΥΜΗΣ - ΑΛΙΒΕΡΙΟΥ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΔΗΜΟΣ ΚΥΜΗΣ - ΑΛΙΒΕΡΙΟΥ ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΡΓΟ: ΑΠΟΚΑΤΑΣΤΑΣΗ ΤΕΣΣΑΡΩΝ ΧΑΔΑ ΤΟΥ ΔΗΜΟΥ ΚΥΜΗΣ - ΑΛΙΒΕΡΙΟΥ ΔΗΜΟΣ ΚΥΜΗΣ - ΑΛΙΒΕΡΙΟΥ ΑΠΡΙΛΙΟΣ 2013 1 2 ΠΕΡΙΕΧΟΜΕΝΑ ΚΕΦΑΛΑΙΟ Α' -

Διαβάστε περισσότερα

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ (Ε.Σ.Υ.)

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ (Ε.Σ.Υ.) ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΗΜΑΘΙΑΣ ΔΗΜΟΣ ΗΡΩΙΚΗΣ ΠΟΛΗΣ ΝΑΟΥΣΑΣ ΔΙΕΥΘΥΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΤΜΗΜΑ ΜΕΛΕΤΩΝ & Δ.Δ. Δ/νση: Δημαρχίας 30, 592 00, Νάουσα ΤΗΛ. 2332050300 FAX: 2332024260 E-MAIL:info@naoussa.gr

Διαβάστε περισσότερα

ΔΙΑΚΗΡΥΞΗ : ΔΣΣΜ-1305 ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ

ΔΙΑΚΗΡΥΞΗ : ΔΣΣΜ-1305 ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΔΣΣΜ/ΠΕΡΙΦΕΡΕΙΑΚΟΣ ΤΟΜΕΑΣ ΔΥΤΙΚΗΣ ΜΑΚΕΔΟΝΙΑΣ ΔΙΑΚΗΡΥΞΗ : ΔΣΣΜ-1305 ΕΡΓΟ : " Μεταλλικά προβολικά στέγαστρα στάθμευσης υπηρεσιακών οχημάτων στο ΚΥΤ ΚΑΡΔΙΑΣ." ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΠΙΝΑΚΑΣ ΠΕΡΙΕΧΟΜΕΝΩΝ

Διαβάστε περισσότερα

ΔΗΜΟΣ ΚΥΘΝΟΥ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΔΗΜΟΣ ΚΥΘΝΟΥ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ Κύθνος, 08 / 11 / 2016 ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΚΥΚΛΑΔΩΝ ΤΕΧΝΙΚΗ ΥΠΗΡΕΣΙΑ ΤΙΤΛΟΣ ΜΕΛΕΤΗΣ ΕΡΓΑΣΙΑΣ: «Λειτουργία του χώρου υγειονομικής ταφής απορριμμάτων και του σταθμού μεταφόρτωσης ανακυκλώσιμων υλικών

Διαβάστε περισσότερα

ΔΙΟΙΚΗΣΗ ΤΕΧΝΙΚΩΝ ΕΡΓΩΝ

ΔΙΟΙΚΗΣΗ ΤΕΧΝΙΚΩΝ ΕΡΓΩΝ ΤΕΙ ΛΑΡΙΣΑΣ- ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΔΙΑΧΕΙΡΙΣΗΣ ΕΡΓΩΝ (ΔΔΕ) ΜΕΤΑΠΤΥΧΙΑΚΟ ΠΡΟΓΡΑΜΜΑ ΣΠΟΥΔΩΝ (MASTER) ΣΤΗΝ «ΔΙΟΙΚΗΣΗ ΚΑΙ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ ΚΑΙ ΠΡΟΓΡΑΜΜΑΤΩΝ» ΔΙΟΙΚΗΣΗ ΤΕΧΝΙΚΩΝ ΕΡΓΩΝ Σύμβαση Κατασκευής Έργου.

Διαβάστε περισσότερα

ΕΛΛΗΝΙΚΗ ΗΜΟΚΡΑΤΙΑ ΠΡΟΤΥΠΑ ΤΕΥΧΗ ΕΛΑΧΙΣΤΩΝ ΑΠΑΙΤΗΣΕΩΝ ΓΙΑ ΠΕΡΙΦΕΡΕΙΑΚΑ ΕΡΓΑ ΒΑΣΙΚΕΣ ΙΟΙΚΗΤΙΚΕΣ ΠΡΑΞΕΙΣ Β. ΚΑΤΑΣΚΕΥΕΣ (B Π-Β.

ΕΛΛΗΝΙΚΗ ΗΜΟΚΡΑΤΙΑ ΠΡΟΤΥΠΑ ΤΕΥΧΗ ΕΛΑΧΙΣΤΩΝ ΑΠΑΙΤΗΣΕΩΝ ΓΙΑ ΠΕΡΙΦΕΡΕΙΑΚΑ ΕΡΓΑ ΒΑΣΙΚΕΣ ΙΟΙΚΗΤΙΚΕΣ ΠΡΑΞΕΙΣ Β. ΚΑΤΑΣΚΕΥΕΣ (B Π-Β. ΥΠΟΥΡΓΕΙΟ ΟΙΚΟΝΟΜΙΑΣ KAI ΟΙΚΟΝΟΜΙΚΩΝ ΓΕΝΙΚΗ ΓΡΑΜΜΑΤΕΙΑ ΕΠΕΝ ΥΣΕΩΝ ΚΑΙ ΑΝΑΠΤΥΞΗΣ ΕΛΛΗΝΙΚΗ ΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΠΕΡΙΒΑΛΛΟΝΤΟΣ, ΧΩΡΟΤΑΞΙΑΣ ΠΡΟΤΥΠΑ ΤΕΥΧΗ ΕΛΑΧΙΣΤΩΝ ΑΠΑΙΤΗΣΕΩΝ ΓΙΑ ΠΕΡΙΦΕΡΕΙΑΚΑ ΕΡΓΑ ΒΑΣΙΚΕΣ ΙΟΙΚΗΤΙΚΕΣ

Διαβάστε περισσότερα

Βόλος Αρ. Πρωτ.: ΠΡΟΣ: Τον Πρόεδρο του. και προτείνω να συµπεριληφθεί στα θέµατα ηµερησίας διάταξης της επόµενης συνεδρίασης του Ο ΑΝΤΙ ΗΜΑΡΧΟΣ

Βόλος Αρ. Πρωτ.: ΠΡΟΣ: Τον Πρόεδρο του. και προτείνω να συµπεριληφθεί στα θέµατα ηµερησίας διάταξης της επόµενης συνεδρίασης του Ο ΑΝΤΙ ΗΜΑΡΧΟΣ ΕΛΛΗΝΙΚΗ ΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΜΑΓΝΗΣΙΑΣ ΗΜΟΣ ΒΟΛΟΥ ΙΕΥΘΥΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΓΡΑΦΕΙΟ ΑΝΤΙ ΗΜΑΡΧΟΥ Βόλος Αρ. Πρωτ.: ΠΡΟΣ: Τον Πρόεδρο του ηµοτικού Συµβουλίου Σας διαβιβάζω το υπ αριθµ. 126783/TY 8545 (3-12-2012)

Διαβάστε περισσότερα

ΤΕΧΝΙΚΟ ΕΠΙΜΕΛΗΤΗΡΙΟ ΕΛΛΑΔΑΣ / ΤΜΗΜΑ ΚΕΝΤΡΙΚΗΣ ΜΑΚΕΔΟΝΙΑΣ ΣΕΜΙΝΑΡΙΟ ΕΙΣΑΓΩΓΙΚΑ ΕΝΝΟΙΕΣ ΔΗΜΟΣΙΩΝ ΕΡΓΩΝ ΕΠΙΒΛΕΨΗ ΕΡΓΩΝ - ΔΙΟΙΚΗΣΗ

ΤΕΧΝΙΚΟ ΕΠΙΜΕΛΗΤΗΡΙΟ ΕΛΛΑΔΑΣ / ΤΜΗΜΑ ΚΕΝΤΡΙΚΗΣ ΜΑΚΕΔΟΝΙΑΣ ΣΕΜΙΝΑΡΙΟ ΕΙΣΑΓΩΓΙΚΑ ΕΝΝΟΙΕΣ ΔΗΜΟΣΙΩΝ ΕΡΓΩΝ ΕΠΙΒΛΕΨΗ ΕΡΓΩΝ - ΔΙΟΙΚΗΣΗ ΤΕΧΝΙΚΟ ΕΠΙΜΕΛΗΤΗΡΙΟ ΕΛΛΑΔΑΣ / ΤΜΗΜΑ ΚΕΝΤΡΙΚΗΣ ΜΑΚΕΔΟΝΙΑΣ ΣΕΜΙΝΑΡΙΟ 8-4-2013 ΔΗΜΟΣΙΑ ΕΡΓΑ ΚΑΙ ΜΕΛΕΤΕΣ ΔΗΜΟΣΙΩΝ ΕΡΓΩΝ ΕΙΣΑΓΩΓΙΚΑ ΕΝΝΟΙΕΣ ΔΗΜΟΣΙΩΝ ΕΡΓΩΝ ΕΠΙΒΛΕΨΗ ΕΡΓΩΝ - ΔΙΟΙΚΗΣΗ ΠΡΟΘΕΣΜΙΕΣ ΕΓΓΥΗΣΕΙΣ - ΑΣΦΑΛΙΣΕΙΣ

Διαβάστε περισσότερα

ΕΝΗΜΕΡΩΤΙΚΗ ΕΚ ΗΛΩΣΗ ΣΑΤΕ ΤΡΟΠΟΠΟΙΗΣΕΙΣ ΤΗΣ ΝΟΜΟΘΕΣΙΑΣ ΗΜΟΣΙΩΝ ΕΡΓΩΝ & ΜΕΤΑΣΤΡΟΦΕΣ ΣΤΗ ΝΟΜΟΛΟΓΙΑ ΤΩΝ ΙΚΑΣΤΗΡΙΩΝ

ΕΝΗΜΕΡΩΤΙΚΗ ΕΚ ΗΛΩΣΗ ΣΑΤΕ ΤΡΟΠΟΠΟΙΗΣΕΙΣ ΤΗΣ ΝΟΜΟΘΕΣΙΑΣ ΗΜΟΣΙΩΝ ΕΡΓΩΝ & ΜΕΤΑΣΤΡΟΦΕΣ ΣΤΗ ΝΟΜΟΛΟΓΙΑ ΤΩΝ ΙΚΑΣΤΗΡΙΩΝ Νοµική Υπηρεσία ΣΑΤΕ Σταµάτης Σ. Σταµόπουλος, ικηγόρος, Νοµικός Σύµβουλος ΣΑΤΕ Αθήνα, 23.5.2012 ΕΝΗΜΕΡΩΤΙΚΗ ΕΚ ΗΛΩΣΗ ΣΑΤΕ ΤΡΟΠΟΠΟΙΗΣΕΙΣ ΤΗΣ ΝΟΜΟΘΕΣΙΑΣ ΗΜΟΣΙΩΝ ΕΡΓΩΝ & ΜΕΤΑΣΤΡΟΦΕΣ ΣΤΗ ΝΟΜΟΛΟΓΙΑ ΤΩΝ ΙΚΑΣΤΗΡΙΩΝ

Διαβάστε περισσότερα

ΔΙΑΚΗΡΥΞΗ : ΔΣΣΜ-830 ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ

ΔΙΑΚΗΡΥΞΗ : ΔΣΣΜ-830 ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΔΣΣΜ/ΠΕΡΙΦΕΡΕΙΑΚΟΣ ΤΟΜΕΑΣ ΔΥΤΙΚΗΣ ΜΑΚΕΔΟΝΙΑΣ ΔΙΑΚΗΡΥΞΗ : ΔΣΣΜ-830 ΕΡΓΟ : " Κατασκευή δαπέδου συλλογής λαδιών στον ΠΤΔΜ της Διεύθυνσης Συντήρησης Συστήματος Μεταφοράς" ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΠΙΝΑΚΑΣ

Διαβάστε περισσότερα

ΓΕΝΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΓΕΝΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΓΕΝΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΑΡΘΡΟ 1 ο : Αντικείμενο της προμήθειας. Η παρούσα Γενική Συγγραφή Υποχρεώσεων, αφορά στην προμήθεια σωλήνων ύδρευσης αποχ/σης, όπως περιγράφεται στις τεχνικές προδιαγραφές της

Διαβάστε περισσότερα

ΑΝΕΞΑΡΤΗΤΟΣ ΔΙΑΧΕΙΡΙΣΤΗΣ ΜΕΤΑΦΟΡΑΣ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ Α.Ε. Δ/ΝΣΗ ΝΕΩΝ ΕΡΓΩΝ ΜΕΤΑΦΟΡΑΣ ΣΥΜΦΩΝΗΤΙΚΟ

ΑΝΕΞΑΡΤΗΤΟΣ ΔΙΑΧΕΙΡΙΣΤΗΣ ΜΕΤΑΦΟΡΑΣ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ Α.Ε. Δ/ΝΣΗ ΝΕΩΝ ΕΡΓΩΝ ΜΕΤΑΦΟΡΑΣ ΣΥΜΦΩΝΗΤΙΚΟ ΑΝΕΞΑΡΤΗΤΟΣ ΔΙΑΧΕΙΡΙΣΤΗΣ ΜΕΤΑΦΟΡΑΣ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ Α.Ε. Δ/ΝΣΗ ΝΕΩΝ ΕΡΓΩΝ ΜΕΤΑΦΟΡΑΣ ΣΥΜΦΩΝΗΤΙΚΟ ΣΥΜΦΩΝΗΤΙΚΟ ΠΙΝΑΚΑΣ ΠΕΡΙΕΧΟΜΕΝΩΝ 1 : Τεύχη της Σύμβασης 2 : Αντικείμενο της Σύμβασης 3 : Συμβατικό Τίμημα

Διαβάστε περισσότερα

14SYMV

14SYMV ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΧΑΝΙΩΝ ΔΗΜΟΣ ΑΠΟΚΟΡΩΝΟΥ Διεύθυνση: Βρύσες, 730 07 Τηλέφωνο: 2825340307 Fax: 2825051261 Email: vana@0460.syzefxis.gov.gr Πληροφορίες: Καστρινάκη Ε. Πολ. Μηχ. Βρύσες, 30 Οκτωβρίου

Διαβάστε περισσότερα

ΠΡΟΫΠΟΛΟΓΙΣΜΟΣ: ,92 µε το ΦΠΑ ΕΙ ΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΠΡΟΫΠΟΛΟΓΙΣΜΟΣ: ,92 µε το ΦΠΑ ΕΙ ΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΛΛΗΝΙΚΗ ΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΘΕΣΣΑΛΟΝΙΚΗΣ ΗΜΟΣ ΧΑΛΚΗ ΟΝΟΣ /ΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ Αρ. Μελέτης 22/2018 "ΑΣΦΑΛΤΟΣΤΡΩΣΕΙΣ ΗΜΟΤΙΚΩΝ ΡΟΜΩΝ ΣΕ ΟΙΚΙΣΜΟΥΣ ΤΟΥ ΗΜΟΥ ΧΑΛΚΗ ΟΝΟΣ" ΠΡΟΫΠΟΛΟΓΙΣΜΟΣ: 266.396,92 µε το ΦΠΑ

Διαβάστε περισσότερα

ΔΙΑΚΗΡΥΞΗ ΔAΠΜ για την παροχή Υπηρεσίας με αντικείμενο την. «Παροχή Υπηρεσιών Πρόβλεψης και ιστορικών μετεωρολογικών δεδομένων» ΤΕΥΧΟΣ 4

ΔΙΑΚΗΡΥΞΗ ΔAΠΜ για την παροχή Υπηρεσίας με αντικείμενο την. «Παροχή Υπηρεσιών Πρόβλεψης και ιστορικών μετεωρολογικών δεδομένων» ΤΕΥΧΟΣ 4 Διακήρυξη ΔAΠΜ-41604 Τεύχος 4 «ΕΙΔΙΚΟΙ ΟΡΟΙ» ΔΙΑΚΗΡΥΞΗ ΔAΠΜ 41604 για την παροχή Υπηρεσίας με αντικείμενο την «Παροχή Υπηρεσιών Πρόβλεψης και ιστορικών μετεωρολογικών δεδομένων» ΤΕΥΧΟΣ 4 ΕΙΔΙΚΟΙ ΟΡΟΙ Π

Διαβάστε περισσότερα

ΠΑΡΑΤΗΡΗΣΕΙΣ ΕΠΙ ΤΟΥ ΣΧΕΔΙΟΥ ΝΟΜΟΥ «Τροποποίηση των διατάξεων του Κώδικα Δημοσίων Έργων (ν. 3669/2008) και άλλες διατάξεις».

ΠΑΡΑΤΗΡΗΣΕΙΣ ΕΠΙ ΤΟΥ ΣΧΕΔΙΟΥ ΝΟΜΟΥ «Τροποποίηση των διατάξεων του Κώδικα Δημοσίων Έργων (ν. 3669/2008) και άλλες διατάξεις». ΠΑΡΑΤΗΡΗΣΕΙΣ ΕΠΙ ΤΟΥ ΣΧΕΔΙΟΥ ΝΟΜΟΥ «Τροποποίηση των διατάξεων του Κώδικα Δημοσίων Έργων (ν. 3669/2008) και άλλες διατάξεις». 1) Το άρθρο 1 του Σ.Ν., με το οποίο προβλέπεται η έκδοση απόφασης του Υπουργού

Διαβάστε περισσότερα

ΓΕΝΙΚΗ ΚΑΙ ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΓΕΝΙΚΗ ΚΑΙ ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΠΕΡΙΦΕΡΕΙΑ ΑΤΤΙΚΗΣ ΔΗΜΟΣ ΝΕΑΣ ΣΜΥΡΝΗΣ Δ/ΝΣΗ : ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ. ΕΡΓΟ : ΑΝΑΠΛΑΣΗ ΠΕΡΙΟΧΗΣ ΛΟΥΤΡΩΝ ΠΡΟΫΠΟΛ : 3.230.583,35 ΓΕΝΙΚΗ ΚΑΙ ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ 1 ΠΙΝΑΚΑΣ ΠΕΡΙΕΧΟΜΕΝΩΝ

Διαβάστε περισσότερα

ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ Καλλιθέα 03/07/2017 Αριθμός απόφασης: 3651 ΑΠΟΦΑΣΗ Ο ΠΡΟΪΣΤΑΜΕΝΟΣ ΤΗΣ ΔΙΕΥΘΥΝΣΗΣ ΕΠΙΛΥΣΗΣ ΔΙΑΦΟΡΩΝ

ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ Καλλιθέα 03/07/2017 Αριθμός απόφασης: 3651 ΑΠΟΦΑΣΗ Ο ΠΡΟΪΣΤΑΜΕΝΟΣ ΤΗΣ ΔΙΕΥΘΥΝΣΗΣ ΕΠΙΛΥΣΗΣ ΔΙΑΦΟΡΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ Καλλιθέα 03/07/2017 Αριθμός απόφασης: 3651 ΔΙΕΥΘΥΝΣΗ ΕΠΙΛΥΣΗΣ ΔΙΑΦΟΡΩΝ ΥΠΟΔΙΕΥΘΥΝΣΗ ΕΠΑΝΕΞΕΤΑΣΗΣ ΤΜΗΜΑ : Α2 Επανεξέτασης Ταχ. Δ/νση : Αριστογείτονος 19 Ταχ. Κώδικας : 176 71 - Καλλιθέα

Διαβάστε περισσότερα

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ Ειδική Συγγραφή Υποχρεώσεων Σελίδα 1 από 8 Υπουργείο Παιδείας και Θρησκευμάτων Τ.Ε.Ι. Ανατολικής Μακεδονίας και Θράκης Διεύθυνση Πλ. & Τ.Υ. ΕΡΓΟ: ΧΡΗΜΑΤΟΔΟΤΗΣΗ: «Διαμόρφωση χώρου στο Σ1 για την λειτουργία

Διαβάστε περισσότερα

ΣΥΜΒΑΣΗ ΥΠ. ΑΡΙΘ. Στην Καβάλα σήμερα την 21 Ιανουαρίου του έτους 2016, οι πιο κάτω συμβαλλόμενοι: Αφενός

ΣΥΜΒΑΣΗ ΥΠ. ΑΡΙΘ. Στην Καβάλα σήμερα την 21 Ιανουαρίου του έτους 2016, οι πιο κάτω συμβαλλόμενοι: Αφενός ΣΥΜΒΑΣΗ ΥΠ. ΑΡΙΘ Στην Καβάλα σήμερα την 21 Ιανουαρίου του έτους 2016, οι πιο κάτω συμβαλλόμενοι: Αφενός Το Γενικό Νοσοκομείο Καβάλας που εδρεύει στην Καβάλα, και εκπροσωπείται νόμιμα για την υπογραφή της

Διαβάστε περισσότερα

ΠΑΡΑΚΟΛΟΥΘΗΣΗ ΤΗΣ ΕΚΤΕΛΕΣΗΣ ΤΟΥ ΕΡΓΟΥ. Κωδικός: Δ.TTY.160 Αρ. Έκδ.: 1 Ημ/νία Έκδ.: Σελ. 1 από 7

ΠΑΡΑΚΟΛΟΥΘΗΣΗ ΤΗΣ ΕΚΤΕΛΕΣΗΣ ΤΟΥ ΕΡΓΟΥ. Κωδικός: Δ.TTY.160 Αρ. Έκδ.: 1 Ημ/νία Έκδ.: Σελ. 1 από 7 Κωδικός: Δ.TTY.160 Αρ. Έκδ.: 1 Ημ/νία Έκδ.: 01-07-09 Σελ. 1 από 7 1. Εισαγωγή Σκοπός της παρούσας διαδικασίας είναι η σύννομη, έγκαιρη και έντεχνη υλοποίηση των ανατιθεμένων εργολαβιών κατασκευής μέσω

Διαβάστε περισσότερα

ΓΕΝΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΓΕΝΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΓΕΝΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΑΡΘΡΟ 1 ο : Αντικείμενο της προμήθειας Η παρούσα Γενική Συγγραφή Υποχρεώσεων αφορά στην προμήθεια μεμβρανών αντίστροφης όσμωσης, όπως περιγράφεται στις τεχνικές προδιαγραφές

Διαβάστε περισσότερα

Σ Υ Μ Β Α Σ Η. «Σχεδιασμός-Ανάπτυξη-Εφαρμογή Συστήματος Διαχείρισης Ποιότητας κατά το πρότυπο ΙSO 9001:2008» Επιμελητηρίου Ηρακλείου ΓΙΑ ΤΟ ΕΡΓΟ

Σ Υ Μ Β Α Σ Η. «Σχεδιασμός-Ανάπτυξη-Εφαρμογή Συστήματος Διαχείρισης Ποιότητας κατά το πρότυπο ΙSO 9001:2008» Επιμελητηρίου Ηρακλείου ΓΙΑ ΤΟ ΕΡΓΟ Σ Υ Μ Β Α Σ Η Επιμελητηρίου Ηρακλείου & ΓΙΑ ΤΟ ΕΡΓΟ «Σχεδιασμός-Ανάπτυξη-Εφαρμογή Συστήματος Διαχείρισης Ποιότητας κατά το πρότυπο ΙSO 9001:2008» Σχεδιασμός-Ανάπτυξη-Εφαρμογή Συστήματος Διαχείρισης Ποιότητας

Διαβάστε περισσότερα

ΕΡΓΟ : «Επέκταση με επαύξηση του Υ/Σ Ζακύνθου- Έργα Πολιτικού Μηχανικού, Προμήθεια και Εγκατάσταση Η/Μ Εξοπλισμού» ΤΕΥΧΟΣ Α

ΕΡΓΟ : «Επέκταση με επαύξηση του Υ/Σ Ζακύνθου- Έργα Πολιτικού Μηχανικού, Προμήθεια και Εγκατάσταση Η/Μ Εξοπλισμού» ΤΕΥΧΟΣ Α ΔΙΑΧΕΙΡΙΣΤΗΣ ΕΛΛΗΝΙΚΟΥ ΔΙΚΤΥΟΥ ΔΙΑΝΟΜΗΣ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ Α.Ε. ΔΙΕΥΘΥΝΣΗ ΕΙΔΙΚΩΝ ΕΓΚΑΤΑΣΤΑΣΕΩΝ ΔΙΚΤΥΟΥ ΔΙΑΚΗΡΥΞΗ ΔΕΕΔ-27 ΣΥΜΒΑΣΗ :... ΕΡΓΟ : «Επέκταση με επαύξηση του Υ/Σ Ζακύνθου- Έργα Πολιτικού Μηχανικού,

Διαβάστε περισσότερα

ΔΙΑΚΗΡΥΞΗ ΔΑΠΜ 41410 ΓΙΑ ΤΟ ΕΡΓΟ «ΠΡΟΜΗΘΕΙΑ & ΕΓΚΑΤΑΣΤΑΣΗ ΕΞΟΠΛΙΣΜΟΥ ΓΙΑ ΤΟ ΣΥΣΤΗΜΑ ΣΥΛΛΟΓΗΣ ΔΕΔΟΜΕΝΩΝ ΜΕΤΡΗΣΗΣ ΤΟΥ ΑΔΜΗΕ» ΤΕΥΧΟΣ 3

ΔΙΑΚΗΡΥΞΗ ΔΑΠΜ 41410 ΓΙΑ ΤΟ ΕΡΓΟ «ΠΡΟΜΗΘΕΙΑ & ΕΓΚΑΤΑΣΤΑΣΗ ΕΞΟΠΛΙΣΜΟΥ ΓΙΑ ΤΟ ΣΥΣΤΗΜΑ ΣΥΛΛΟΓΗΣ ΔΕΔΟΜΕΝΩΝ ΜΕΤΡΗΣΗΣ ΤΟΥ ΑΔΜΗΕ» ΤΕΥΧΟΣ 3 ΔΙΑΚΗΡΥΞΗ ΔΑΠΜ 41410 ΓΙΑ ΤΟ ΕΡΓΟ «ΠΡΟΜΗΘΕΙΑ & ΕΓΚΑΤΑΣΤΑΣΗ ΕΞΟΠΛΙΣΜΟΥ ΓΙΑ ΤΟ ΣΥΣΤΗΜΑ ΣΥΛΛΟΓΗΣ ΔΕΔΟΜΕΝΩΝ ΜΕΤΡΗΣΗΣ ΤΟΥ ΑΔΜΗΕ» ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΠΙΝΑΚΑΣ ΠΕΡΙΕΧΟΜΕΝΩΝ Άρθρο 1 : Τεύχη της Σύμβασης

Διαβάστε περισσότερα

ΙΑΚΗΡΥΞΗ ΑΠΜ ΓΙΑ ΤΟ ΕΡΓΟ: ΤΕΥΧΟΣ 3 ΣΧΕ ΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ

ΙΑΚΗΡΥΞΗ ΑΠΜ ΓΙΑ ΤΟ ΕΡΓΟ: ΤΕΥΧΟΣ 3 ΣΧΕ ΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΙΑΚΗΡΥΞΗ ΑΠΜ 41312 ΓΙΑ ΤΟ ΕΡΓΟ: «ΑΝΑΒΑΘΜΙΣΗ ΣΥΣΤΗΜΑΤΟΣ ΙΣΤΟΡΙΚΗΣ ΚΑΤΑΓΡΑΦΗΣ & ΣΤΑΤΙΣΤΙΚΗΣ ΑΝΑΛΥΣΗΣ (DATAWAREHOUSE)» ΤΕΥΧΟΣ 3 ΣΧΕ ΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΠΙΝΑΚΑΣ ΠΕΡΙΕΧΟΜΕΝΩΝ Άρθρο 1: Άρθρο 2: Άρθρο 3: Άρθρο 4:

Διαβάστε περισσότερα

Βέροια 02/03/2016 ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΗΜΑΘΙΑΣ ΔΗΜΟΣ ΒΕΡΟΙΑΣ ΔΙΕΥΘΥΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΤΜΗΜΑ ΤΕΧΝΙΚΟ ΣΥΝΤΗΡΗΣΗΣ ΕΡΓΩΝ

Βέροια 02/03/2016 ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΗΜΑΘΙΑΣ ΔΗΜΟΣ ΒΕΡΟΙΑΣ ΔΙΕΥΘΥΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΤΜΗΜΑ ΤΕΧΝΙΚΟ ΣΥΝΤΗΡΗΣΗΣ ΕΡΓΩΝ Βέροια 02/03/2016 ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΗΜΑΘΙΑΣ ΔΗΜΟΣ ΒΕΡΟΙΑΣ ΔΙΕΥΘΥΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΤΜΗΜΑ ΤΕΧΝΙΚΟ ΣΥΝΤΗΡΗΣΗΣ ΕΡΓΩΝ Προς : Δημοτικό Συμβούλιο Βέροιας ΕΡΓΟ: «Κατασκευή Γέφυρας Αφών Κούσιου» ΘΕΜΑ:

Διαβάστε περισσότερα

ΓΕΝΙΚΗ & ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΓΕΝΙΚΗ & ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΔΗΜΟΣ ΛΑΡΙΣΑΙΩΝ ΔΙΕΥΘΥΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΕΡΓΟ: ΧΡΗΜΑΤΟΔΟΤΗΣΗ: ΒΡΕΦΟΝΗΠΙΑΚΟΣ ΣΤΑΘΜΟΣ ΑΝΘΟΥΠΟΛΗΣ ΙΔΙΟΙ ΠΟΡΟΙ ΓΕΝΙΚΗ & ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ 1 Άρθρο 1 : Αντικείμενο Στο παρόν

Διαβάστε περισσότερα

ΠΡΟΣΩΡΙΝΗ ΠΑΡΑΛΑΒΗ. Αριθµός Έγκρισης:

ΠΡΟΣΩΡΙΝΗ ΠΑΡΑΛΑΒΗ. Αριθµός Έγκρισης: ΠΡΟΣΩΡΙΝΗ ΠΑΡΑΛΑΒΗ Ο Συντάξας: Ο Ελέγξας: Ο Εγκρίνων: Ηµεροµηνία: Ηµεροµηνία: Ηµεροµηνία: Αριθµός Έγκρισης: 1 από 1 Έκδοση : 0 1 1. ΣΚΟΠΟΣ Σκοπός αυτής της πράξης είναι η εξασφάλιση του Κυρίου του Έργου

Διαβάστε περισσότερα

Νόµος υπ αριθµ... Τροποποίηση των διατάξεων του Κώδικα ηµοσίων Έργων (ν. 3669/2008) και άλλες διατάξεις. Άρθρο 1

Νόµος υπ αριθµ... Τροποποίηση των διατάξεων του Κώδικα ηµοσίων Έργων (ν. 3669/2008) και άλλες διατάξεις. Άρθρο 1 Νόµος υπ αριθµ.... Τροποποίηση των διατάξεων του Κώδικα ηµοσίων Έργων (ν. 3669/2008) και άλλες διατάξεις. Άρθρο 1 Μετά το τέλος του δευτέρου εδαφίου της παραγράφου 1 του άρθρου 1 του ν. 3669/2008 προστίθεται

Διαβάστε περισσότερα

Αποτελούμενο από την Πρόεδρο του Τμήματος Ανδρονίκη. Θεοτοκάτου, Αντιπρόεδρο, τους Συμβούλους Σταμάτιο Πουλή και

Αποτελούμενο από την Πρόεδρο του Τμήματος Ανδρονίκη. Θεοτοκάτου, Αντιπρόεδρο, τους Συμβούλους Σταμάτιο Πουλή και Πράξεως 0046 Αριθμ. Συν/σεως 5 η /7.2.2012 ΤΜΗΜΑ VIΙ Αποτελούμενο από την Πρόεδρο του Τμήματος Ανδρονίκη Θεοτοκάτου, Αντιπρόεδρο, τους Συμβούλους Σταμάτιο Πουλή και Κωνσταντίνα Ζώη (εισηγήτρια) και τις

Διαβάστε περισσότερα

ΑΔΑ: ΒΛΩΨ7ΛΡ-Ξ3Β ΑΝΑΡΤΗΤΕΑ ΣΤΟ ΔΙΑΔΙΚΤΥΟ

ΑΔΑ: ΒΛΩΨ7ΛΡ-Ξ3Β ΑΝΑΡΤΗΤΕΑ ΣΤΟ ΔΙΑΔΙΚΤΥΟ ΑΝΑΡΤΗΤΕΑ ΣΤΟ ΔΙΑΔΙΚΤΥΟ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΠΕΡΙΦΕΡΕΙΑ ΘΕΣΣΑΛΙΑΣ ΟΙΚΟΝΟΜΙΚΗ ΕΠΙΤΡΟΠΗ ΠΡΑΚΤΙΚΟ 17 ο /1-8-2013 ΑΠΟΦΑΣΗ 847/2013 ΘΕΜΑ: 30 ο Λήψη Απόφασης επί της από 22-4-2013 ενστάσεως της κοινοπραξίας «Κουτή

Διαβάστε περισσότερα

Αθήνα 2 Οκτωβρίου 2009 Αρ. Πρωτ /7501/1166/Α0014 ΠΟΛ.1133

Αθήνα 2 Οκτωβρίου 2009 Αρ. Πρωτ /7501/1166/Α0014 ΠΟΛ.1133 Α. ΓΕΝΙΚΗ ΓΡΑΜΜΑΤΕΙΑ ΦΟΡΟΛΟΓΙΚΩΝ & ΤΕΛΩΝEΙΑΚΩΝ ΘΕΜΑΤΩΝ ΓΕΝΙΚΗ Δ/ΝΣΗ ΦΟΡΟΛΟΓΙΑΣ 1.ΔΙΕΥΘΥΝΣΗ 14 η Φ.Π.Α. ΤΜΗΜΑ Α 2. ΔΙΕΥΘΥΝΣΗ 15 η Κ.Β.Σ. 3. ΔΙΕΥΘΥΝΣΗ 16 η Είσπραξης Δημοσίων Εσόδων Β. Γ.Γ.Π.Σ. 1. Δ/ΝΣΗ

Διαβάστε περισσότερα

ΑΝΕΞΑΡΤΗΤΟΣ ΔΙΑΧΕΙΡΙΣΤΗΣ ΜΕΤΑΦΟΡΑΣ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ Α.Ε. Δ/ΝΣΗ ΝΕΩΝ ΕΡΓΩΝ ΜΕΤΑΦΟΡΑΣ ΣΥΜΦΩΝΗΤΙΚΟ

ΑΝΕΞΑΡΤΗΤΟΣ ΔΙΑΧΕΙΡΙΣΤΗΣ ΜΕΤΑΦΟΡΑΣ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ Α.Ε. Δ/ΝΣΗ ΝΕΩΝ ΕΡΓΩΝ ΜΕΤΑΦΟΡΑΣ ΣΥΜΦΩΝΗΤΙΚΟ ΑΝΕΞΑΡΤΗΤΟΣ ΔΙΑΧΕΙΡΙΣΤΗΣ ΜΕΤΑΦΟΡΑΣ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ Α.Ε. Δ/ΝΣΗ ΝΕΩΝ ΕΡΓΩΝ ΜΕΤΑΦΟΡΑΣ ΣΥΜΦΩΝΗΤΙΚΟ ΣΥΜΦΩΝΗΤΙΚΟ ΠΙΝΑΚΑΣ ΠΕΡΙΕΧΟΜΕΝΩΝ 1 : Τεύχη της Σύμβασης 2 : Αντικείμενο της Σύμβασης 3 : Συμβατικό Τίμημα

Διαβάστε περισσότερα

Πρακτικό της με αριθμό 20ης/2012 συνεδρίασης της Οικονομικής Επιτροπής του Δήμου Καισαριανής, την 3η του μηνός ΑΥΓΟΥΣΤΟΥ έτους 2012.

Πρακτικό της με αριθμό 20ης/2012 συνεδρίασης της Οικονομικής Επιτροπής του Δήμου Καισαριανής, την 3η του μηνός ΑΥΓΟΥΣΤΟΥ έτους 2012. ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΑΤΤΙΚΗΣ ΔΗΜΟΣ ΚΑΙΣΑΡΙΑΝΗΣ ΔΙΕΥΘΥΝΣΗ ΔΙΟΙΚΗΤΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΓΡΑΦΕΙΟ:ΟΙΚΟΝΟΜΙΚΗΣ ΕΠΙΤΡΟΠΗΣ Πληροφορίες: Γ.Χουδετσανάκη Ταχ. Δ/νση: Βρυούλων 125 & Φιλαδελφείας, Τ.Κ.16121 ΚΑΙΣΑΡΙΑΝΗ

Διαβάστε περισσότερα

ΑΝΑΛΗΨΕΙΣ ΔΗΜΟΣΙΩΝ ΕΡΓΩΝ ΠΕΡΙΛΗΨΗ

ΑΝΑΛΗΨΕΙΣ ΔΗΜΟΣΙΩΝ ΕΡΓΩΝ ΠΕΡΙΛΗΨΗ ΠΕΡΙΛΗΨΗ Η εργασία αναφέρεται στα Δημόσια Έργα και πώς συντάσσονται οι προσφορές από τις εργοληπτικές επιχειρήσεις για ανάθεση έργου σε αυτές. Γίνεται αναφορά στον τρόπο κατασκευής των δημοσίων έργων,

Διαβάστε περισσότερα

TΡΟΠΟΛΟΓΙΑ ΠΡΟΣΘΗΚΗ. Στο σ.ν.

TΡΟΠΟΛΟΓΙΑ ΠΡΟΣΘΗΚΗ. Στο σ.ν. TΡΟΠΟΛΟΓΙΑ ΠΡΟΣΘΗΚΗ Στο σ.ν. Ταμείο Εγγύησης Καταθέσεων και Επενδύσεων (ΤΕΚΕ), ενσωμάτωση των Οδηγιών 2005/14/ΕΚ για την υποχρεωτική ασφάλιση οχημάτων και 2005/68/ΕΚ σχετικά με τις αντασφαλίσεις και λοιπές

Διαβάστε περισσότερα

ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΡΕΘΥΜΝΗΣ ΑΡΙΘ. ΠΡΩΤ.: ΕΡΓΟΛΑΒΙΚΗ ΣΥΜΒΑΣΗ

ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΡΕΘΥΜΝΗΣ ΑΡΙΘ. ΠΡΩΤ.: ΕΡΓΟΛΑΒΙΚΗ ΣΥΜΒΑΣΗ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΡΕΘΥΜΝΗΣ ΔΗΜΟΣ ΜΥΛΟΠΟΤΑΜΟΥ ΑΡΙΘ. ΠΡΩΤ.: - 2163 - ΑΝΑΡΤΗΤΕΑ ΣΤΟ ΔΙΑΔΙΚΤΥΟ ΕΡΓΟΛΑΒΙΚΗ ΣΥΜΒΑΣΗ Στο Πέραμα σήμερα ημέρα της εβδομάδας Τρίτη, 19 Φεβρουαρίου 2013 στα γραφεία του Δήμου

Διαβάστε περισσότερα

ΔΙΑΚΗΡΥΞΗ ΔΑΠΜ-41623

ΔΙΑΚΗΡΥΞΗ ΔΑΠΜ-41623 ΔΙΑΚΗΡΥΞΗ ΔΑΠΜ-41623 «ΕΚΠΟΝΗΣΗ ΜΕΛΕΤΗΣ ΚΟΣΤΟΥΣ ΟΦΕΛΟΥΣ ΚΑΙ ΕΚΤΙΜΗΣΗ ΟΙΚΟΝΟΜΙΚΗΣ ΒΙΩΣΙΜΟΤΗΤΑΣ ΤΟΥ ΕΡΓΟΥ ΚΟΙΝΟΥ ΕΝΔΙΑΦΕΡΟΝΤΟΣ 3.7.1 MARITSA EAST 1 (BG)- N.SANTA (EL)» ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ Σ Υ Μ Φ Ω Ν Η Τ Ι Κ

Διαβάστε περισσότερα

Νόμος υπ αριθμ... Τροποποίηση των διατάξεων του Κώδικα Δημοσίων Έργων (ν. 3669/2008) και άλλες διατάξεις. Άρθρο 1

Νόμος υπ αριθμ... Τροποποίηση των διατάξεων του Κώδικα Δημοσίων Έργων (ν. 3669/2008) και άλλες διατάξεις. Άρθρο 1 Νόμος υπ αριθμ.... Τροποποίηση των διατάξεων του Κώδικα Δημοσίων Έργων (ν. 3669/2008) και άλλες διατάξεις. Άρθρο 1 Μετά το τέλος του δευτέρου εδαφίου της παραγράφου 1 του άρθρου 1 του ν. 3669/2008 προστίθεται

Διαβάστε περισσότερα

ΔΙΑΚΗΡΥΞΗ ΤΠΚΕΕΒΕ ΓΙΑ ΤΗΝ ΠΑΡΟΧΗ ΥΠΗΡΕΣΙΩΝ «ΚΑΘΑΡΙΣΜΟΣ ΚΤΙΡΙΟΥ ΤΗΣ ΑΔΜΗΕ Α.Ε.» ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ

ΔΙΑΚΗΡΥΞΗ ΤΠΚΕΕΒΕ ΓΙΑ ΤΗΝ ΠΑΡΟΧΗ ΥΠΗΡΕΣΙΩΝ «ΚΑΘΑΡΙΣΜΟΣ ΚΤΙΡΙΟΥ ΤΗΣ ΑΔΜΗΕ Α.Ε.» ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΔΙΑΚΗΡΥΞΗ ΤΠΚΕΕΒΕ - 20035 ΓΙΑ ΤΗΝ ΠΑΡΟΧΗ ΥΠΗΡΕΣΙΩΝ «ΚΑΘΑΡΙΣΜΟΣ ΚΤΙΡΙΟΥ ΤΗΣ ΑΔΜΗΕ Α.Ε.» ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΠΕΡΙΕΧΟΜΕΝΑ Άρθρο 1 - Τεύχη της Σύμβασης Άρθρο 2 - Αντικείμενο Σύμβασης Άρθρο 3 - Συμβατικό

Διαβάστε περισσότερα

ΠΕΡΙΕΧΟΜΕΝΑ ΠΑΡΟΥΣΙΑΣΗΣ

ΠΕΡΙΕΧΟΜΕΝΑ ΠΑΡΟΥΣΙΑΣΗΣ Εκδήλωση Εκδήλωση Περιφερειακού Περιφερειακού Γραφείου Γραφείου ΣΑΤΕ ΣΑΤΕ Λάρισα Λάρισα 31 31 Μαΐου Μαΐου 2012 2012 Σταµάτης Σταµάτης ΣΣ.. Σταµόπουλος Σταµόπουλος Νοµικός Νοµικός Σύµβουλος Σύµβουλος ΣΑΤΕ

Διαβάστε περισσότερα

ΣΥΜΒΑΣΗ ΕΡΓΟΥ ΑΝΑΘΕΣΗΣ ΑΝΑΛΗΨΗΣ ΤΗΣ ΕΠΙΒΛΕΨΗΣ

ΣΥΜΒΑΣΗ ΕΡΓΟΥ ΑΝΑΘΕΣΗΣ ΑΝΑΛΗΨΗΣ ΤΗΣ ΕΠΙΒΛΕΨΗΣ ΣΥΜΒΑΣΗ ΕΡΓΟΥ ΑΝΑΘΕΣΗΣ ΑΝΑΛΗΨΗΣ ΤΗΣ ΕΠΙΒΛΕΨΗΣ (Τίτλος του Έργου) Στ... σήμερα.... ημέρα.οι παρακάτω συμβαλλόμενοι : (Στοιχεία Φυσικού ή Νομικού προσώπου) 1. Ο., που θα ονομάζεται στο εξής, για συντομία,

Διαβάστε περισσότερα

Θεµιστοκλέους Αθήνα & Fax

Θεµιστοκλέους Αθήνα & Fax Προς Υπουργό Οικονομίας, Ανάπτυξης & Τουρισμού κον Γ. Σταθάκη Υπουργό Υποδομών, Μεταφορών & Δικτύων κον Χ. Σπίρτζη Κοινοποίηση: Γ.Γ. Υποδοµών Κον Γ. Δέδε Ε.Α.Α.ΔΗ.ΣΥ. Υπ όψη κου Προέδρου & κας Αντιπροέδρου

Διαβάστε περισσότερα

ΣΥΜΒΑΣΗ ΑΝΑΘΕΣΗΣ ΠΑΡΟΧΗΣ ΥΠΗΡΕΣΙΑΣ. ΑΜΟΙΒΗ: ,00 (με Φ.Π.Α. 24%) Στη Σαμοθράκη σήμερα 30/05/2018 ημέρα Τετάρτη και ώρα 13:00 μεταξύ:

ΣΥΜΒΑΣΗ ΑΝΑΘΕΣΗΣ ΠΑΡΟΧΗΣ ΥΠΗΡΕΣΙΑΣ. ΑΜΟΙΒΗ: ,00 (με Φ.Π.Α. 24%) Στη Σαμοθράκη σήμερα 30/05/2018 ημέρα Τετάρτη και ώρα 13:00 μεταξύ: ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΕΒΡΟΥ ΔΗΜΟΣ ΣΑΜΟΘΡΑΚΗΣ ΑΡ. ΠΡΩΤ: 2699 ΣΥΜΒΑΣΗ ΑΝΑΘΕΣΗΣ ΠΑΡΟΧΗΣ ΥΠΗΡΕΣΙΑΣ ΑΜΟΙΒΗ: 19.000,00 (με Φ.Π.Α. 24%) Στη Σαμοθράκη σήμερα 30/05/2018 ημέρα Τετάρτη και ώρα 13:00 μεταξύ:

Διαβάστε περισσότερα

ΔΙΑΚΗΡΥΞΗ ΔAΠΜ ΓΙΑ ΤΗΝ «ΠΑΡΟΧΗ ΜΙΣΘΩΜΕΝΩΝ ΚΥΚΛΩΜΑΤΩΝ ΓΙΑ ΤΗ ΛΕΙΤΟΥΡΓΙΑ ΤΟΥ ΕΚΣΥΓΧΡΟΝΙΣΜΕΝΟΥ ΣΥΣΤΗΜΑΤΟΣ ΕΛΕΓΧΟΥ ΕΝΕΡΓΕΙΑΣ ΤΗΣ ΑΔΜΗΕ Α.Ε.

ΔΙΑΚΗΡΥΞΗ ΔAΠΜ ΓΙΑ ΤΗΝ «ΠΑΡΟΧΗ ΜΙΣΘΩΜΕΝΩΝ ΚΥΚΛΩΜΑΤΩΝ ΓΙΑ ΤΗ ΛΕΙΤΟΥΡΓΙΑ ΤΟΥ ΕΚΣΥΓΧΡΟΝΙΣΜΕΝΟΥ ΣΥΣΤΗΜΑΤΟΣ ΕΛΕΓΧΟΥ ΕΝΕΡΓΕΙΑΣ ΤΗΣ ΑΔΜΗΕ Α.Ε. ΔΙΑΚΗΡΥΞΗ ΔAΠΜ 41523 ΓΙΑ ΤΗΝ «ΠΑΡΟΧΗ ΜΙΣΘΩΜΕΝΩΝ ΚΥΚΛΩΜΑΤΩΝ ΓΙΑ ΤΗ ΛΕΙΤΟΥΡΓΙΑ ΤΟΥ ΕΚΣΥΓΧΡΟΝΙΣΜΕΝΟΥ ΣΥΣΤΗΜΑΤΟΣ ΕΛΕΓΧΟΥ ΕΝΕΡΓΕΙΑΣ ΤΗΣ ΑΔΜΗΕ Α.Ε.» ΤΕΥΧΟΣ 4 ΕΙΔΙΚΟΙ ΟΡΟΙ Π Ι Ν Α Κ Α Σ Π Ε Ρ Ι Ε Χ Ο Μ Ε Ν Ω

Διαβάστε περισσότερα

ΓΕΝΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΑΡΘΡΟ 3 0

ΓΕΝΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΑΡΘΡΟ 3 0 ΕΡΓΟ: ΠΡΟΜΗΘΕΙΑ ΣΑΡΩΘΡΟΥ 2m3 ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΗΡΑΚΛΕΙΟΥ ΔΗΜΟΣ ΗΡΑΚΛΕΙΟΥ Ταχ. Δ/νση: Βιομηχανική Περιοχή Ταχ. Κωδ. :. Τηλ : 2813409630 Fax : 2813409619 ΠΡΟΫΠ. :165000,00 με το Φ.Π.Α. ΓΕΝΙΚΗ ΣΥΓΓΡΑΦΗ

Διαβάστε περισσότερα

ΕΙΔΙΚΟΙ ΟΡΟΙ ΤΗΣ ΣΥΜΒΑΣΗΣ

ΕΙΔΙΚΟΙ ΟΡΟΙ ΤΗΣ ΣΥΜΒΑΣΗΣ ΔΙΑΧΕΙΡΙΣΤΗΣ ΕΛΛΗΝΙΚΟΥ ΔΙΚΤΥΟΥ ΔΙΑΝΟΜΗΣ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ Α.Ε Διεύθυνση Περιφέρειας Μακεδονίας-Θράκης Τομέας Τεχνικών Εργασιών Δικτύου Ιουλιανού 2 & Αρμενοπούλου Θεσσαλονίκη 546 35 ΔΙΑΚΗΡΥΞΗ : ΔΠΜ-Θ/ΤΤΕΔ/ΥΔΕ/Ε-84/2017

Διαβάστε περισσότερα

ΑΠΟΦΑΣΗ Ο ΠΡΟΪΣΤΑΜΕΝΟΣ ΤΗΣ ΔΙΕΥΘΥΝΣΗΣ ΕΠΙΛΥΣΗΣ ΔΙΑΦΟΡΩΝ

ΑΠΟΦΑΣΗ Ο ΠΡΟΪΣΤΑΜΕΝΟΣ ΤΗΣ ΔΙΕΥΘΥΝΣΗΣ ΕΠΙΛΥΣΗΣ ΔΙΑΦΟΡΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΟΙΚΟΝΟΜΙΚΩΝ ΓΕΝΙΚΗ ΓΡΑΜΜΑΤΕΙΑ ΔΗΜΟΣΙΩΝ ΕΣΟΔΩΝ ΔΙΕΥΘΥΝΣΗ ΕΠΙΛΥΣΗΣ ΔΙΑΦΟΡΩΝ ΥΠΟΔΙΕΥΘΥΝΣΗ ΕΠΑΝΕΞΕΤΑΣΗΣ ΤΜΗΜΑ ΕΠΑΝΕΞΕΤΑΣΗΣ Α6 Ταχ. Δ/νση : Αριστογείτονος 19 Ταχ. Κώδικας : 176

Διαβάστε περισσότερα

ΣΧΟΛΙΟ ΤΟΥ ΝΟΜΙΚΟΥ ΣΥΜΒΟΥΛΟΥ ΤΗΣ ΠΕΣΕΔΕ ΤΑΣΟΥ ΓΑΚΙΔΗ: Με το υπ αριθ. πρωτ. 94292/ΕΥΘΥ738/14.9. 2015 έγγραφό του (με θέμα:

ΣΧΟΛΙΟ ΤΟΥ ΝΟΜΙΚΟΥ ΣΥΜΒΟΥΛΟΥ ΤΗΣ ΠΕΣΕΔΕ ΤΑΣΟΥ ΓΑΚΙΔΗ: Με το υπ αριθ. πρωτ. 94292/ΕΥΘΥ738/14.9. 2015 έγγραφό του (με θέμα: ΣΧΟΛΙΟ ΤΟΥ ΝΟΜΙΚΟΥ ΣΥΜΒΟΥΛΟΥ ΤΗΣ ΠΕΣΕΔΕ ΤΑΣΟΥ ΓΑΚΙΔΗ: Με το υπ αριθ. πρωτ. 94292/ΕΥΘΥ738/14.9. 2015 έγγραφό του (με θέμα: «Αντιμετώπιση θεμάτων λόγω κεφαλαιακών ελέγχων») ο Προϊστάμενος της Ειδικής Υπηρεσίας

Διαβάστε περισσότερα

Προϋπολογισμός: ,00 ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

Προϋπολογισμός: ,00 ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΠΕΡΙΦΕΡΕΙΑ ΑΤΤΙΚΗΣ ΔΗΜΟΣ ΚΗΦΙΣΙΑΣ Δ/ΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ Έργο: «Κατασκευή μεταλλικής γέφυρας διέλευσης πεζών στο ρέμα Σαπφούς στην περιοχή της Άνω Κηφισιάς»και «Κατασκευή και κρέμαση

Διαβάστε περισσότερα

Ε Ν Σ Τ Α Σ Η ΚΑΤΑ Α ΣΥΝΤΟΜΟ ΙΣΤΟΡΙΚΟ

Ε Ν Σ Τ Α Σ Η ΚΑΤΑ Α ΣΥΝΤΟΜΟ ΙΣΤΟΡΙΚΟ ΕΝΩΠΙΟΝ ΤΟΥ Α ΚΛΙΜΑΚΙΟΥ ΤΟΥ ΕΛΕΓΚΤΙΚΟΥ ΣΥΝΕΔΡΙΟΥ ΔΙΑ ΜΕΣΟΥ ΤΗΣ ΔΙΕΥΘΥΝΣΗΣ ΚΑΝΟΝΙΣΜΟΥ ΚΑΙ ΕΝΤΟΛΗΣ ΠΛΗΡΩΜΗΣ ΣΤΡΑΤΙΩΤΙΚΩΝ ΚΑΙ ΠΟΛΕΜΙΚΩΝ ΣΥΝΤΑΞΕΩΝ ΤΗΣ ΓΕΝΙΚΗΣ ΔΙΕΥΘΥΝΣΗΣ ΤΟΥ ΓΕΝΙΚΟΥ ΛΟΓΙΣΤΗΡΙΟΥ ΤΟΥ ΚΡΑΤΟΥΣ

Διαβάστε περισσότερα

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΥΠΟΥΡΓΕΙΟ ΥΓΕΙΑΣ 3 η ΥΓΕΙΟΝΟΜΙΚΗ ΠΕΡΙΦΕΡΕΙΑ (ΜΑΚΕΔΟΝΙΑΣ) ΓΕΝΙΚΟ ΝΟΣΟΚΟΜΕΙΟ ΘΕΣΣΑΛΟΝΙΚΗΣ «Γ. ΠΑΠΑΝΙΚΟΛΑΟΥ» ΕΡΓΟ: " ΑΠΟΚΑΤΑΣΤΑΣΗ ΚΑΤΕΣΤΡΑΜΜΕΝΩΝ ΠΕΖΟΔΡΟΜΙΩΝ ΕΝΤΟΣ ΤΟΥ ΓΗΠΕΔΟΥ ΤΟΥ ΝΟΣΟΚΟΜΕΙΟΥ" ΑΡΙΘΜΟΣ ΜΕΛΕΤΗΣ:

Διαβάστε περισσότερα

ΠΟΛ /06/2009 Published on TaxExperts (

ΠΟΛ /06/2009 Published on TaxExperts ( Πίνακας περιεχομένων Α. ΠΕΡΑΙΩΣΗ ΕΚΚΡΕΜΩΝ ΥΠΟΘΕΣΕΩΝ ΠΟΥ ΑΦΟΡΟΥΝ ΑΚΙΝΗΤΑ ΠΟΥ ΒΡΙΣΚΟΝΤΑΙ ΣΕ ΠΕΡΙΟΧΕΣ ΟΠΟΥ ΕΦΑΡΜΟΣΤΗΚΕ ΤΟ ΑΝΤΙΚΕΙΜΕΝΙΚΟ ΣΥΣΤΗΜΑ ΜΕΤΑ ΤΟ ΧΡΟΝΟ ΦΟΡΟΛΟΓΙΑΣ. ΘΕΜΑ : Κοινοποίηση των διατάξεων των

Διαβάστε περισσότερα

ΑΠΟΦΑΣΗ Ο ΠΡΟΪΣΤΑΜΕΝΟΣ ΤΗΣ ΔΙΕΥΘΥΝΣΗΣ ΕΠΙΛΥΣΗΣ ΔΙΑΦΟΡΩΝ

ΑΠΟΦΑΣΗ Ο ΠΡΟΪΣΤΑΜΕΝΟΣ ΤΗΣ ΔΙΕΥΘΥΝΣΗΣ ΕΠΙΛΥΣΗΣ ΔΙΑΦΟΡΩΝ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΟΙΚΟΝΟΜΙΚΩΝ Καλλιθέα, 20/01/2016 ΓΕΝΙΚΗ ΓΡΑΜΜΑΤΕΙΑ ΔΗΜΟΣΙΩΝ ΕΣΟΔΩΝ ΔΙΕΥΘΥΝΣΗ ΕΠΙΛΥΣΗΣ ΔΙΑΦΟΡΩΝ Αριθμός απόφασης: 79 Ταχ. Δ/νση : Αριστογείτονος 19 Ταχ. Κώδικας : 176 71 -

Διαβάστε περισσότερα

ΠΡΟΫΠΟΛΟΓΙΣΜΟΣ: ,00 (ΜΕ ΦΠΑ 24%) (υπάρχουσα πίστωση : ,00 ) CPV: , ΑΡ. ΜΕΛΕΤΗΣ : 57 / 2018 ΧΡΗΣΗ: 2018

ΠΡΟΫΠΟΛΟΓΙΣΜΟΣ: ,00 (ΜΕ ΦΠΑ 24%) (υπάρχουσα πίστωση : ,00 ) CPV: , ΑΡ. ΜΕΛΕΤΗΣ : 57 / 2018 ΧΡΗΣΗ: 2018 ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΕΥΡΥΤΑΝΙΑΣ ΔΗΜΟΣ ΚΑΡΠΕΝΗΣΙΟΥ Δ/ΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΕΡΓΟ: ΧΡΗΜΑΤΟΔΟΤΗΣΗ: ΕΣΩΤΕΡΙΚΗ ΟΔΟΠΟΙΪΑ Τ.Κ. ΔΕΡΜΑΤΙΟΥ, ΚΑΡΙΤΣΑΣ ΚΑΙ ΧΕΛΙΔΟΝΑΣ ΣΑΤΑ ΠΡΟΫΠΟΛΟΓΙΣΜΟΣ: 24.000,00 (ΜΕ ΦΠΑ 24%)

Διαβάστε περισσότερα

ΑΔΑ: 45ΠΝΩΚΞ-Φ9Ω ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΡΕΘΥΜΝΗΣ ΔΗΜΟΣ ΜΥΛΟΠΟΤΑΜΟΥ ΑΡΙΘ. ΠΡΩΤ.: - 19115 - ΕΡΓΟΛΑΒΙΚΗ ΣΥΜΒΑΣΗ

ΑΔΑ: 45ΠΝΩΚΞ-Φ9Ω ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΡΕΘΥΜΝΗΣ ΔΗΜΟΣ ΜΥΛΟΠΟΤΑΜΟΥ ΑΡΙΘ. ΠΡΩΤ.: - 19115 - ΕΡΓΟΛΑΒΙΚΗ ΣΥΜΒΑΣΗ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΡΕΘΥΜΝΗΣ ΔΗΜΟΣ ΜΥΛΟΠΟΤΑΜΟΥ ΑΡΙΘ. ΠΡΩΤ.: - 19115 - ΑΔΑ: 45ΠΝΩΚΞ-Φ9Ω ΕΡΓΟΛΑΒΙΚΗ ΣΥΜΒΑΣΗ Στο Πέραμα σήμερα ημέρα της εβδομάδας Τρίτη, 04 Οκτωβρίου 2011 στα γραφεία του Δήμου Μυλοποτάμου,

Διαβάστε περισσότερα

ΓΕΝΙΚΗ & ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ

ΓΕΝΙΚΗ & ΕΙΔΙΚΗ ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ EΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΑΡ. ΜΕΛ.: 44/2018 ΝΟΜΟΣ ΑΤΤΙΚΗΣ ΔΗΜΟΣ ΝΕΑΣ ΣΜΥΡΝΗΣ ΕΡΓΟ : ΕΠΙΣΚΕΥΗ - ΣΥΝΤΗΡΗΣΗ ΤΕΧΝΙΚΗ ΥΠΗΡΕΣΙΑ ΣΧΟΛΙΚΩΝ ΕΓΚΑΤΑΣΤΑΣΕΩΝ ΑΡΘΡΟ 1 ΑΝΤΙΚΕΙΜΕΝΟ ΣΥΓΓΡΑΦΗΣ 2 ΙΣΧΥΟΥΣΕΣ ΔΙΑΤΑΞΕΙΣ 3 ΠΡΟΫΠΟΛΟΓΙΣΜΟΣ

Διαβάστε περισσότερα

ΤΕΧΝΙΚΗ ΕΚΘΕΣΗ. Ηλιούπολη 24/04/2017 O Συντάξας. Μητσιώνης Γιώργος Α.Μ.ΠΛΗΡ : 5/2017 Κ.Ε. : ΧΡΗΜΑΤΟΔΟΤΗΣΗ : ΙΔΙΟΙ ΠΟΡΟΙ

ΤΕΧΝΙΚΗ ΕΚΘΕΣΗ. Ηλιούπολη 24/04/2017 O Συντάξας. Μητσιώνης Γιώργος Α.Μ.ΠΛΗΡ : 5/2017 Κ.Ε. : ΧΡΗΜΑΤΟΔΟΤΗΣΗ : ΙΔΙΟΙ ΠΟΡΟΙ Μελέτη: «Ψηφιοποίηση αρχείου Δήμου Ηλιούπολης>> Α.Μ.ΠΛΗΡ : 5/2017 Κ.Ε. : ΤΕΧΝΙΚΗ ΕΚΘΕΣΗ Η παρούσα τεχνική έκθεση αφορά το έργο: «Ψηφιοποίηση αρχείου του Δήμου Ηλιούπολης» για τις ανάγκες των Τεχνικών,

Διαβάστε περισσότερα

«Γ. Μ.150kV πέριξ ΛΑΓΚΑΔΑ (Χωματουργικές εργασίες & εκσκαφές)» ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ

«Γ. Μ.150kV πέριξ ΛΑΓΚΑΔΑ (Χωματουργικές εργασίες & εκσκαφές)» ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΔΙΑΚΗΡΥΞΗ ΔΝΕΜ 563 ΓΙΑ ΤΟ ΕΡΓΟ: «Γ. Μ.150kV πέριξ ΛΑΓΚΑΔΑ (Χωματουργικές εργασίες & εκσκαφές)» ΤΕΥΧΟΣ 3 ΣΧΕΔΙΟ ΣΥΜΦΩΝΗΤΙΚΟΥ ΠΙΝΑΚΑΣ ΠΕΡΙΕΧΟΜΕΝΩΝ Άρθρο 1 : Άρθρο 2 : Άρθρο 3 : Άρθρο 4 : Άρθρο 5 : Άρθρο

Διαβάστε περισσότερα

ΕΡΓΟΛΑΒΙΚΗ ΣΥΜΒΑΣΗ. Προοίμιο

ΕΡΓΟΛΑΒΙΚΗ ΣΥΜΒΑΣΗ. Προοίμιο ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΡΕΘΥΜΝΗΣ ΔΗΜΟΣ ΜΥΛΟΠΟΤΑΜΟΥ ΑΡΙΘ. ΠΡΩΤ.: - 19077 - ΑΔΑ: ΒΛΛΤΩΚΞ-Φ6Ρ ΕΡΓΟΛΑΒΙΚΗ ΣΥΜΒΑΣΗ Στο Πέραμα σήμερα ημέρα της εβδομάδας Πέμπτη 24 Οκτωβρίου 2013 στα γραφεία του Δήμου Μυλοποτάμου,

Διαβάστε περισσότερα

ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΠΡΟΧΕΙΡΟΥ (ΣΥΝΟΠΤΙΚΟΥ) ΔΙΑΓΩΝΙΣΜΟΥ 11/13:

ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΠΡΟΧΕΙΡΟΥ (ΣΥΝΟΠΤΙΚΟΥ) ΔΙΑΓΩΝΙΣΜΟΥ 11/13: ΣΥΓΓΡΑΦΗ ΥΠΟΧΡΕΩΣΕΩΝ ΠΡΟΧΕΙΡΟΥ (ΣΥΝΟΠΤΙΚΟΥ) ΔΙΑΓΩΝΙΣΜΟΥ 11/13: ΣΥΜΒΟΥΛΟΣ ΕΥΡΩΠΑΪΚΩΝ ΟΠΤΙΚΟΑΚΟΥΣΤΙΚΩΝ ΠΡΟΓΡΑΜΜΑΤΩΝ ΤΟΥ ΦΕΣΤΙΒΑΛ ΚΙΝΗΜΑΤΟΓΡΑΦΟΥ ΘΕΣΣΑΛΟΝΙΚΗΣ ΓΙΑ ΤΑ ΕΤΗ 2014 ΚΑΙ 2015 Συνολικός προϋπολογισμός:

Διαβάστε περισσότερα

ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΑΡ. ΜΕΛΕΤΗΣ: 11 /2017 ΝΟΜΟΣ ΑΤΤΙΚΗΣ

ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΑΡ. ΜΕΛΕΤΗΣ: 11 /2017 ΝΟΜΟΣ ΑΤΤΙΚΗΣ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΑΡ. ΜΕΛΕΤΗΣ: 11 /2017 ΝΟΜΟΣ ΑΤΤΙΚΗΣ ΔΗΜΟΣ ΣΑΛΑΜΙΝΑΣ ΕΡΓΟ: ΠΡΟΜΗΘΕΙΑ ΚΑΥΣΙΜΩΝ ------------------------------------ ΚΙΝΗΣΗΣ ΘΕΡΜΑΝΣΗΣ & ΔΙΕΥΘΥΝΣΗ ΟΙΚΟΝΟΜΙΚΩΝ ΕΛΑΙΟΛΙΠΑΝΤΙΚΩΝ ΕΤΟΥΣ 2018

Διαβάστε περισσότερα

ΓΝΩΜΟ ΟΤΗΣΗ. ΘΕΜΑ: Έκδοση στοιχείων κατά την καταβολή δικαστικής δαπάνης και τόκων υπερηµερίας.

ΓΝΩΜΟ ΟΤΗΣΗ. ΘΕΜΑ: Έκδοση στοιχείων κατά την καταβολή δικαστικής δαπάνης και τόκων υπερηµερίας. Αθήνα 13/7/2013 ΓΝΩΜΟ ΟΤΗΣΗ ΘΕΜΑ: Έκδοση στοιχείων κατά την καταβολή δικαστικής δαπάνης και τόκων υπερηµερίας. Εταιρεία Α.Ε µέλος του ΣΑΤΕ, έθεσε τα εξής ερωτήµατα: Εις βάρος της εταιρείας και υπέρ προµηθευτή

Διαβάστε περισσότερα

ΕΡΓΟΛΑΒΙΚΗ ΣΥΜΒΑΣΗ ΕΥΡΩ : ,87 (πλέον ΦΠΑ)

ΕΡΓΟΛΑΒΙΚΗ ΣΥΜΒΑΣΗ ΕΥΡΩ : ,87 (πλέον ΦΠΑ) ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΑΤΤΙΚΗΣ ΔΗΜΟΣ ΒΑΡΗΣ-ΒΟΥΛΑΣ -ΒΟΥΛΙΑΓΜΕΝΗΣ ΔΙΕΥΘΥΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ Ταχ. Δ/νση: Βασ. Κων/νου 25, Βάρη Ταχ. Κώδικας:166 72 Πληρ.: Μ. Καπετανάκη Τηλ.: 213 2030428 Fax : 213 2030439

Διαβάστε περισσότερα
