Πρόγραμμα Ανάπτυξης Ε.Σ.Φ.Α Αθήνα, Φεβρουάριος Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 1 από 36
|
|
- Τίμω Σκλαβούνος
- 8 χρόνια πριν
- Προβολές:
Transcript
1 Πρόγραμμα Ανάπτυξης Ε.Σ.Φ.Α Αθήνα, Φεβρουάριος 2014 Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 1 από 36
2 ΠΕΡΙΕΧΟΜΕΝΑ ΣΥΝΤΟΜΟΓΡΑΦΙΕΣ... 4 ΚΕΦΑΛΑΙΟ 1: ΕΙΣΑΓΩΓΗ... 5 ΚΕΦΑΛΑΙΟ 1.1. ΣΥΜΒΑΤΟΤΗΤΑ ΠΡΟΓΡΑΜΜΑΤΟΣ ΑΝΑΠΤΥΞΗΣ ΕΣΦΑ ΜΕ ΤΟ ΔΙΑΚΟΙΝΟΤΙΚΟ ΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ ΚΑΙ ΤΑ ΠΕΡΙΦΕΡΕΙΑΚΑ ΕΠΕΝΔΥΤΙΚΑ ΠΡΟΓΡΑΜΜΑΤΑ... 6 ΚΕΦΑΛΑΙΟ 2: ΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ ΕΣΦΑ ΚΕΦΑΛΑΙΟ 2.1. ΕΡΓΑ ΤΑ ΟΠΟΙΑ ΠΕΡΙΛΑΜΒΑΝΟΝΤΑΙ ΓΙΑ ΠΡΩΤΗ ΦΟΡΑ ΣΤΟ ΣΧΕΔΙΟ ΠΡΟΓΡΑΜΜΑΤΟΣ ΑΝΑΠΤΥΞΗΣ Έργα Σύνδεσης Χρηστών (αρ. 92 παρ. 4Α. του Κώδικα Διαχείρισης ΕΣΦΑ όπως ισχύει) Έργα Ανάπτυξης ΕΣΦΑ (αρ. 92 παρ. 4Β του Κώδικα Διαχείρισης ΕΣΦΑ όπως ισχύει) ΚΕΦΑΛΑΙΟ 2.2. ΠΡΟΓΡΑΜΜΑΤΙΣΜΕΝΑ ΕΡΓΑ... 7 ΚΕΦΑΛΑΙΟ ΕΡΓΑ ΠΟΥ ΠΕΡΙΛΑΜΒΑΝΟΝΤΑΙ ΣΤΟ ΕΓΚΕΚΡΙΜΕΝΟ ΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ ΚΑΙ ΣΥΝΕΧΙΖΕΤΑΙ Η ΥΛΟΠΟΙΗΣΗ ΤΟΥΣ ΣΤΗΝ ΠΕΡΙΟΔΟ ΑΝΑΦΟΡΑΣ ΤΟΥ ΥΠΟΒΛΗΘΕΝΤΟΣ ΠΡΟΓΡΑΜΜΑΤΟΣ ΑΝΑΠΤΥΞΗΣ Κατασκευή αγωγού υψηλής πίεσης από τη Μάνδρα Αττικής ως την εγκατάσταση των ΕΛΠΕ στην Ελευσίνα για τη σύνδεση με το ΕΣΦΑ και του σχετικού μετρητικού σταθμού Κατασκευή αγωγού Υψηλής πίεσης Μαυρομάτι (Βάγια)-Λάρυμνα και του απαραίτητου Μετρητικού Σταθμού για τη σύνδεση της ΛΑΡΚΟ Γ.Μ.Μ Α.Ε με το ΕΣΦΑ Σταθμός Συμπίεσης στους Κήπους και Μ/Ρ σταθμός στην Κομοτηνή Μετρητικός/Ρυθμιστικός σταθμός στη Ν. Μεσημβρία η αναβάθμιση του τερματικού σταθμού ΥΦΑ της νήσου Ρεβυθούσας Νέοι σταθμοί Μέτρησης ή και Ρύθμισης Επέκταση ΕΣΦΑ στην Πελοπόννησο μέχρι την Μεγαλόπολη (Άγιοι Θεόδωροι Μεγαλόπολη) Σύνδεση μονάδας Η/Π της PROTERGIA A.E. στον Άγιο Νικόλαο Βοιωτίας Επέκταση του ΕΣΜΦΑ από τον κεντρικό αγωγό προς Θίσβη Σύνδεση της μονάδας Η/Π της Κorinthos Power Α.Ε στους Αγ. Θεοδώρους η Αναβάθμιση Μετρητικού Συνοριακού Σταθμού (ΜΣΣ) Σιδηροκάστρου Μελέτη, προμήθεια, εγκατάσταση και θέση σε λειτουργία εξοπλισμού SCADA Πεδίου Αναβάθμιση ηλεκτρολογικού και ηλεκτρονικού εξοπλισμού, συστήματος τιμολόγησης και εξοπλισμού SCADA πεδίου σε Σταθμούς M/R 1ης γενιάς ( ) Επεκτάσεις και αναβαθμίσεις μετρητικών σταθμών Βόρειας και Ανατολικής Θεσ/νίκης Αναβάθμιση του συστήματος σταθερών επικοινωνιών του ΕΣΦΑ Έργα Πληροφορικής & Τηλεπικοινωνιών Έργα εκσυγχρονισμού ΕΣΦΑ Έργα Εκσυγχρονισμού ΕΣΦΑ-2η Ομάδα Εγκατάσταση Μ/R Φαρσάλων Εγκατάσταση Μ/R Καβάλας Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 2 από 36
3 ΚΕΦΑΛΑΙΟ ΕΡΓΑ ΠΟΥ ΕΝΤΑΧΘΗΚΑΝ ΣΤΟ ΚΑΤΑΛΟΓΟ ΜΙΚΡΩΝ ΕΡΓΩΝ ΚΑΙ ΣΥΝΕΧΙΖΕΤΑΙ Η ΥΛΟΠΟΙΗΣΗ ΤΟΥΣ ΣΤΗΝ ΠΕΡΙΟΔΟ ΑΝΑΦΟΡΑΣ ΤΟΥ ΥΠΟΒΛΗΘΕΝΤΟΣ ΠΡΟΓΡΑΜΜΑΤΟΣ ΑΝΑΠΤΥΞΗΣ ΚΕΦΑΛΑΙΟ 2.3. ΕΡΓΑ ΤΡΙΕΤΟΥΣ ΠΕΡΙΟΔΟΥ ΑΝΑΠΤΥΞΗΣ ΚΕΦΑΛΑΙΟ 3. ΠΡΟΓΡΑΜΜΑΤΙΣΜΕΝΑ ΕΡΓΑ ΠΟΥ ΔΕΝ ΣΥΜΠΕΡΙΛΗΦΘΗΚΑΝ ΣΤΟ ΣΧΕΔΙΟ ΠΡΟΓΡΑΜΜΑΤΟΣ ΑΝΑΠΤΥΞΗΣ Παράρτημα Ι Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 3 από 36
4 ΣΥΝΤΟΜΟΓΡΑΦΙΕΣ ΑΣΦΑ: Ανεξάρτητο Σύστημα Φυσικού Αερίου Β/Σ: Βανοστάσιο ΔΕΣΦΑ: Διαχειριστής Εθνικού Συστήματος Φυσικού Αερίου ΕΣMΦΑ: Εθνικό Σύστημα Μεταφοράς Φυσικού Αερίου ΕΣΠΑ : Εθνικό Στρατηγικό Πλαίσιο Αναφοράς ΕΣΦΑ: Εθνικό Σύστημα Φυσικού Αερίου ΕΤΕπ: Ευρωπαϊκή Τράπεζα Επενδύσεων ΠΠΕΑ: Προκαταρτική Περιβαλλοντική Εκτίμηση και Αξιολόγηση ΣΕΣ : Σύμφωνο Εταιρικής Σχέσης ΣΗΘ: Συμπαραγωγή Ηλεκτρισμού και Θερμότητας Η/Π: Ηλεκτροπαραγωγός ΚΛΣ: Κέντρα Λειτουργίας & Συντήρησης ΜΣΣ: Μετρητικός Συνοριακός Σταθμός ΟΠΣΦΑ: Ολοκληρωμένο Πληροφοριακό Σύστημα Φυσικού Αερίου ΡΑΕ: Ρυθμιστική Αρχή Ενέργειας ΡΠΒ: Ρυθμιζόμενη Περιουσιακή Βάση ΥΦΑ: Υγροποιημένο Φυσικό Αέριο ΥΠ: Υψηλή Πίεση Bcma: Βillion cubic meter per annum BCC: Back up Control Center CCTV: Closed Circuit Television DCS: Distributed Control System GCC: Gas Control Center IGB: Interconnector Greece Bulgaria IGI: Interconnector Greece Italy Νm3: Normal Cubic meter PLC: Programmable Logic Controller REM: Remote RTU: Remote Terminal Unit SCADA: Supervisory Control and Data Acquisition Σύστημα Εποπτικού Ελέγχου και Συλλογής Δεδομένων TAP: Trans Adriatic Pipeline TDM/PDH: Time Division Multiplexing/ Plesiochronous Digital Hierarchy Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 4 από 36
5 ΚΕΦΑΛΑΙΟ 1: ΕΙΣΑΓΩΓΗ Όπως ορίζεται στο άρθρο 69 παράγραφος 2ζ του νόμου 4001/2011 (ΦΕΚ 179 Α / ) ο Διαχειριστής του Εθνικού Συστήματος Φυσικού Αερίου (ΔΕΣΦΑ) καταρτίζει και η Ρυθμιστική Αρχή Ενέργειας (ΡΑΕ) εγκρίνει και παρακολουθεί την υλοποίησή του Προγράμματος Ανάπτυξης, το οποίο καθορίζει τα έργα ανάπτυξης, ενίσχυσης και διασύνδεσης του Εθνικού Συστήματος Φυσικού Αερίου (ΕΣΦΑ) για τα επόμενα δέκα (10) έτη. Οι προαναφερθείσες διατάξεις του Ν. 4001/2011 εξειδικεύονται με τις παρ. 1-7 του άρθρου 92 της του Κώδικα Διαχείρισης ΕΣΦΑ όπως ισχύει. Κατά την κατάρτιση του λαμβάνει υπόψη την Μελέτη Ανάπτυξης ΕΣΦΑ καθώς και: «α. στοιχεία της υφιστάμενης και της προβλεπόμενης προσφοράς και ζήτησης φυσικού αερίου β. την εκπλήρωση υποχρεώσεων παροχής υπηρεσιών κοινής ωφελείας και την ασφάλεια εφοδιασμού με φυσικό αέριο, κατά τρόπο αξιόπιστο και οικονομικά αποτελεσματικό γ. τη βελτίωση της αποδοτικότητας του Ε.Σ.Φ.Α. και τη διασφάλιση της εύρυθμης λειτουργίας του, με στόχο την πρόληψη συμφορήσεων, καταστάσεων έκτακτης ανάγκης και άρνησης πρόσβασης δ. την τροφοδοσία νέων περιοχών με φυσικό αέριο και τη διασφάλιση της δυνατότητας πρόσβασης νέων Χρηστών ε. την προστασία του περιβάλλοντος στ. το διακοινοτικό πρόγραμμα ανάπτυξης και τα περιφερειακά επενδυτικά προγράμματα σύμφωνα με τις διατάξεις του στοιχείου (β) της παραγράφου 3 του άρθρου 8 και της παραγράφου 1 του άρθρου 12 του Καν. 715/2009 ζ. την βιωσιμότητα των έργων που εντάσσονται στο Πρόγραμμα και τη δυνατότητα χρηματοδότησής τους, εκτός του πλαισίου του Προγράμματος Ανάπτυξης.» Στο Πρόγραμμα Ανάπτυξης περιλαμβάνονται τα έργα εκείνα που η έναρξη κατασκευής τους προβλέπεται εντός του χρονικού ορίζοντα του Προγράμματος (δηλ. για την περίοδο ), καθώς και τα Προγραμματισμένα Έργα των οποίων δεν έχει ολοκληρωθεί η κατασκευή τους. Ο Διαχειριστής τεκμηριώνει την σκοπιμότητα ένταξης των προτεινόμενων έργων που περιλαμβάνονται για πρώτη φορά στο Πρόγραμμα Ανάπτυξης και αναφέρει τον τρόπο κατασκευής, το προϋπολογιζόμενο κόστος, το χρονοδιάγραμμα υλοποίησης και τους τρόπους χρηματοδότησης και ανάκτησης των αντίστοιχων επενδύσεων. Στη συνέχεια καταγράφονται τα έργα του Προγράμματος Ανάπτυξης ΕΣΦΑ , περιλαμβάνοντας για κάθε έργο τα στοιχεία που είναι απαραίτητα σύμφωνα με τον Κώδικα Διαχείρισης ΕΣΦΑ (Άρθρο 92). Το Πρόγραμμα Ανάπτυξης δομείται ως εξής: I. Έργα τα οποία περιλαμβάνονται για πρώτη φορά στο σχέδιο (Κεφ. 2.1) i. Έργα Σύνδεσης Χρηστών ii. Έργα Ανάπτυξης ΕΣΦΑ IΙ. Προγραμματισμένα Έργα (Κεφ. 2.2) i. Έργα που περιλαμβάνονται στο εγκεκριμένο Πρόγραμμα Ανάπτυξης και συνεχίζεται η υλοποίησή τους στην περίοδο αναφοράς του υποβληθέντος Προγράμματος Ανάπτυξης. ii. Έργα που εντάχθηκαν στο Κατάλογο Μικρών Έργων και συνεχίζεται η υλοποίησή τους στην περίοδο αναφοράς του υποβληθέντος Προγράμματος Ανάπτυξης. Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 5 από 36
6 IΙΙ. Έργα τριετούς περιόδου ανάπτυξης (Κεφ. 2.3.) Σύμφωνα με την παράγραφο 3 του άρθρου 92 ο Διαχειριστής υποχρεούται κατά τη σύνταξη του Σχεδίου Προγράμματος Ανάπτυξης να αιτιολογήσει πλήρως τους λόγους για τους οποίους δεν συμπεριέλαβε στο Σχέδιο οποιοδήποτε. Επίσης, υπό μορφή συνοπτικού πίνακα, όπως φαίνεται παρακάτω, αναφέρεται για κάθε έργο η κατηγορία στην οποία ανήκει (/ Έργο Ανάπτυξης ΕΣΦΑ/Έργο Σύνδεσης Χρηστών), ο τύπος της επένδυσης (Αγωγός, μετρητικός σταθμός, ΥΦΑ/CNG, υπόγεια αποθήκη, συμπιεστής, εξοπλισμός), το αναμενόμενο όφελος σύμφωνα με τα κριτήρια του αρ. 95 παρ. 2 του Κώδικα Διαχείρισης ΕΣΦΑ όπως ισχύει, η τρέχουσα κατάσταση (υπό μελέτη σκοπιμότητας, σε διαδικασία ανάθεσης τεχνικής μελέτης, υπό τεχνική μελέτη/αδειοδότηση, σε διαδικασία ανάθεσης κατασκευής/υλοποίησης, υπό κατασκευή), ο τρέχων προϋπολογισμός του έργου και τέλος ο χρόνος ετοιμότητας για εμπορική λειτουργία. Τρέχουσα κατάσταση Προϋπολογισμός Ετοιμότητα για εμπορική λειτουργία Επί πλέον, για κάθε έργο αναφέρεται ο τρόπος χρηματοδότησης του καθώς, και ο τρόπος ανάκτησης των αντίστοιχων κεφαλαίων επένδυσης και η αναμενόμενη επίπτωση στο τιμολόγιο χρήσης του ΕΣΦΑ. Τα στοιχεία αυτά παρουσιάζονται συγκεντρωτικά στο Παράρτημα Ι. Ως χρόνος ολοκλήρωσης ορίζεται ο χρόνος ετοιμότητας για εμπορική λειτουργία (Ready for commercial operation date) για το σύνολο των επί μέρους έργων από τα οποία αποτελείται αυτό. Επί μέρους έργα ενδεχομένως τίθενται σε λειτουργία νωρίτερα. ΚΕΦΑΛΑΙΟ 1.1. ΣΥΜΒΑΤΟΤΗΤΑ ΠΡΟΓΡΑΜΜΑΤΟΣ ΑΝΑΠΤΥΞΗΣ ΕΣΦΑ ΜΕ ΤΟ ΔΙΑΚΟΙΝΟΤΙΚΟ ΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ ΚΑΙ ΤΑ ΠΕΡΙΦΕΡΕΙΑΚΑ ΕΠΕΝΔΥΤΙΚΑ ΠΡΟΓΡΑΜΜΑΤΑ Σε συνάφεια με τον Κανονισμό 715/2009/ΕΚ οι Διαχειριστές Συστημάτων μεταφοράς οφείλουν να συνεργάζονται σε περιφερειακό επίπεδο στο πλαίσιο του Ευρωπαϊκού Δικτύου Διαχειριστών Συστημάτων Μεταφοράς Αερίου (European Network of Transmission System Operators for Gas, ENTSO-G). Ειδικότερα, καλούνται να δημοσιεύουν μη δεσμευτικό δεκαετές κοινοτικό πρόγραμμα ανάπτυξης δικτύων («διακοινοτικό σχέδιο ανάπτυξης δικτύων») καθώς και περιφερειακό επενδυτικό πρόγραμμα ανά διετία. Σκοπός και των δύο κειμένων είναι να ενημερώσουν τους Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 6 από 36
7 ενδιαφερόμενους για τα νέα έργα που θα υλοποιηθούν και θα σημειώσουν μελλοντικές ευκαιρίες μεταφοράς αερίου σε κάθε χώρα. Το Πρόγραμμα Ανάπτυξης ΕΣΦΑ για την χρονική περίοδο είναι συμβατό με το τελευταίο εγκεκριμένο διακοινοτικό πρόγραμμα ανάπτυξης. Αντίστοιχα λαμβάνεται υπόψη το εγκεκριμένο κατά το παρόν περιφερειακό επενδυτικό πρόγραμμα κατά την σύνταξη του Προγράμματος Ανάπτυξης Σημειώνεται ότι στο περιφερειακό επενδυτικό πρόγραμμα περιλαμβάνονται μόνο τα έργα που δίνουν προστιθέμενη αξία σε περιφερειακό και όχι σε εθνικό επίπεδο. ΚΕΦΑΛΑΙΟ 2: ΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ Ε.Σ.Φ.Α ΚΕΦΑΛΑΙΟ 2.1. ΕΡΓΑ ΤΑ ΟΠΟΙΑ ΠΕΡΙΛΑΜΒΑΝΟΝΤΑΙ ΓΙΑ ΠΡΩΤΗ ΦΟΡΑ ΣΤΟ ΣΧΕΔΙΟ ΠΡΟΓΡΑΜΜΑΤΟΣ ΑΝΑΠΤΥΞΗΣ Έργα Σύνδεσης Χρηστών (αρ. 92 παρ. 4Α του Κώδικα Διαχείρισης ΕΣΦΑ όπως ισχύει) Δεν προτείνονται έργα προς ένταξη Έργα Ανάπτυξης ΕΣΦΑ (αρ. 92 παρ. 4Β του Κώδικα Διαχείρισης ΕΣΦΑ όπως ισχύει) Δεν προτείνονται έργα προς ένταξη. ΚΕΦΑΛΑΙΟ 2.2. ΠΡΟΓΡΑΜΜΑΤΙΣΜΕΝΑ ΕΡΓΑ ΚΕΦΑΛΑΙΟ ΕΡΓΑ ΠΟΥ ΠΕΡΙΛΑΜΒΑΝΟΝΤΑΙ ΣΤΟ ΕΓΚΕΚΡΙΜΕΝΟ ΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ 1 ΚΑΙ ΣΥΝΕΧΙΖΕΤΑΙ Η ΥΛΟΠΟΙΗΣΗ ΤΟΥΣ ΣΤΗΝ ΠΕΡΙΟΔΟ ΑΝΑΦΟΡΑΣ ΤΟΥ ΥΠΟΒΛΗΘΕΝΤΟΣ ΠΡΟΓΡΑΜΜΑΤΟΣ ΑΝΑΠΤΥΞΗΣ Κατασκευή αγωγού υψηλής πίεσης από τη Μάνδρα Αττικής ως την εγκατάσταση των ΕΛΠΕ στην Ελευσίνα για τη σύνδεση με το ΕΣΦΑ και του σχετικού μετρητικού σταθμού Τρέχουσα κατάσταση Προϋπολογισμός 5,69 εκ. Αγωγός Μετρητικός Σταθμός Δυνατότητα πρόσβασης νέων Χρηστών Διαδικασία ανάθεσης κατασκευής /υλοποίησης Ιαν-15 1 Απόφαση ΡΑΕ 525/2013 της 31 ης Οκτωβρίου 2013 σχετικά με την «Έγκριση του προγράμματος ανάπτυξης ΕΣΦΑ ». Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 7 από 36
8 Ετοιμότητα για εμπορική λειτουργία Ιαν-15 Το απαιτούμενο έργο συνίσταται στην κατασκευή: Αγωγού μήκους 6,5 km και διαμέτρου 10 in ο οποίος θα ξεκινήσει από το βανοστάσιο Μάνδρα και αφού διέλθει, με υπόγεια διάτρηση, κάτω από τις σιδηροδρομικές γραμμές και τη Νέα Εθνική Οδό Αθηνών-Κορίνθου, θα καταλήξει στις εγκαταστάσεις των ΕΛΠΕ Μετρητικού σταθμού ο οποίος θα εγκατασταθεί σε χώρο που θα παραχωρήσουν τα ΕΛΠΕ Βάσει του ισχύοντος χρονοδιαγράμματος, το έργο προβλέπεται να τεθεί σε λειτουργία τον Ιανουάριο του Ήδη σε εξέλιξη βρίσκονται οι διαδικασίες ανάθεσης της εργολαβίας κατασκευής και της προμήθειας σωλήνων και λοιπού εξοπλισμού. Η διαδικασία ανάθεσης της εργολαβίας θα λάβει χώρα μετά την ανάληψη συμβατικών δεσμεύσεων των ΕΛΠΕ προς τον ΔΕΣΦΑ. Το κόστος του έργου εκτιμήθηκε στο ποσό των 5,69 εκ. εκ των οποίων το ποσό των 3,8 εκ. θα επιβαρύνει τον αιτούντα την σύνδεση ως Τέλος Σύνδεσης ενώ το υπόλοιπο ποσό θα ενταχθεί στη Ρυθμιζόμενη Περιουσιακή Βάση (ΡΠΒ) και θα ανακτηθεί βάσει των χρεώσεων που θα προκύψουν με την εφαρμογή των διατάξεων του Κανονισμού Τιμολόγησης Κατασκευή αγωγού Υψηλής πίεσης Μαυρομάτι (Βάγια)-Λάρυμνα και του απαραίτητου Μετρητικού Σταθμού για τη σύνδεση της ΛΑΡΚΟ Γ.Μ.Μ Α.Ε. με το ΕΣΦΑ Τρέχουσα κατάσταση Αγωγός Μετρητικός Σταθμός Προϋπολογισμός 17,17 εκ. Ετοιμότητα για εμπορική λειτουργία Δυνατότητα πρόσβασης νέων Χρηστών Υπό τεχνική μελέτη/αδειοδότηση Ιουν-13 Δεκ-16 Το απαιτούμενο έργο συνίσταται στην κατασκευή: Αγωγού μήκους 36 km και διαμέτρου 10in ο οποίος θα ξεκινά από το βανοστάσιο «Μαυρομάτι (Βάγια)» του Κεντρικού Αγωγού του Συστήματος Μεταφοράς και θα καταλήγει στις εγκαταστάσεις της εταιρείας ΛΑΡΚΟ Α.Ε. στη Λάρυμνα. Μετρητικού σταθμού ο οποίος θα κατασκευαστεί σε χώρο που θα παραχωρήσει η ΛΑΡΚΟ. Βάσει του χρονοδιαγράμματος το έργο προβλέπεται να τεθεί σε λειτουργία το Σημειώνεται ότι η ημερομηνία αυτή ενδέχεται να τροποποιηθεί. Η ανάθεση κατασκευής θα πραγματοποιηθεί μετά την ανάληψη των συμβατικών δεσμεύσεων της ΛΑΡΚΟ προς τον ΔΕΣΦΑ. Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 8 από 36
9 Το κόστος του έργου εκτιμήθηκε στο ποσό των Από το συνολικό κόστος του έργου το ποσό των θα επιβαρύνει τον αιτούντα τη σύνδεση ως Τέλος Σύνδεσης ενώ το υπόλοιπο ποσό θα ενταχθεί στη ΡΠΒ και θα ανακτηθεί βάσει των χρεώσεων που θα προκύψουν από την εφαρμογή του Κανονισμού Τιμολόγησης Σταθμός Συμπίεσης στους Κήπους και Μ/Ρ σταθμός στην Κομοτηνή Συμπιεστής Τεχνική επάρκεια ΕΣΦΑ, αύξηση ευελιξίας ΕΣΦΑ, ενίσχυση ανταγωνισμού Τρέχουσα κατάσταση Υπό μελέτη σκοπιμότητας 2 Προϋπολογισμός 72 εκατ. Ετοιμότητα για εμπορική λειτουργία Ιουλ-07 {Αποτελεί τμήμα του Προγραμματισμένου Έργου « Σταθμός Συμπίεσης στους Κήπους και μετρητικοί σταθμοί» που είχε συμπεριληφθεί στο Πρόγραμμα Ανάπτυξης , το οποίο παρουσιάζεται διακριτά στο παρόν Σχέδιο Προγράμματος Ανάπτυξης } Το έργο έχει ως στόχο την αύξηση της Μεταφορικής Ικανότητας του ΕΣΦΑ προκειμένου να γίνει εφικτή τόσο η δυνατότητα τροφοδοσίας της ελληνικής αγοράς με μεγαλύτερες ποσότητες φυσικού αερίου όσο και η δυνατότητα διαμετακόμισης ποσοτήτων φυσικού αερίου προς την ευρωπαϊκή αγορά με την χρήση κατάντη συστημάτων μεταφοράς φυσικού αερίου με τη μορφή ΑΣΦΑ που υπάρχει δυνατότητα να αναπτυχθούν στην περιοχή (Trans Adriatic Pipeline-TAP, IGB). Στην περίπτωση αυτή θα απαιτηθεί η εγκατάσταση σταθμού συμπίεσης που θα αποτελείται από 3 μονάδες συμπίεσης αποτελούμενες από φυγοκεντρικό συμπιεστή και αεριοστρόβιλο ισχύος έως 9,7 MW έκαστη (περίπτωση μέγιστης ροής για εξυπηρέτηση και διαμετακόμισης). Σημειώνεται ότι το κόστος των τεχνικών μελετών για το έργο συγχρηματοδοτήθηκαν από το Πρόγραμμα των Διευρωπαϊκών Δικτύων Ενέργειας της Ε.Ε., με ποσοστό 50% επί του κόστους. Ο Βασικός Σχεδιασμός του σταθμού συμπίεσης «Κήποι» (τμήμα του Βασικού Σχεδιασμού του αγωγού Κομοτηνής Θεσπρωτίας) ολοκληρώθηκε τον Απρίλιο του 2012 για την περίπτωση μεταφοράς από τους Κήπους ως την Κομοτηνή 11 bcma (με ημερήσιο συντελεστή φόρτισης 0,9), συμπεριλαμβανομένων στην ανωτέρω ποσότητα 8 bcma για διαμετακόμιση μέσω ΑΣΦΑ συνδεόμενων στην Κομοτηνή. Η Μελέτη Προκαταρκτικής Εκτίμησης και Αξιολόγησης (ΠΠΕΑ) εγκρίθηκε το Δεκέμβριο Ο προκαταρκτικός προϋπολογισμός του έργου ανήλθε στα 72 εκ. συμπεριλαμβανομένης της σχετικής αναβάθμισης του Μετρητικού Σταθμού «Κήποι» και του μετρητικού / ρυθμιστικού σταθμού στην Κομοτηνή. Ο εκτιμώμενος χρόνος ολοκλήρωσης του έργου είναι κατ αρχήν το έτος 2019, δεδομένου όμως ότι δεν έχουν ληφθεί ακόμα οι τελικές επενδυτικές αποφάσεις όσον αφορά τη χρήση του τμήματος Κήποι-Κομοτηνή του ΕΣΦΑ για διαμετακόμιση ποσοτήτων φυσικού αερίου, δεν είναι εφικτή η λήψη απόφασης άμεσης υλοποίησης του έργου και το ανωτέρω χρονοδιάγραμμα είναι ενδεικτικό. 2 Έχει γίνει η τεχνική μελέτη / αδειοδότηση για την περίπτωση μέγιστης ροής Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 9 από 36
10 Σημειώνεται ότι η λειτουργία συμπιεστή στους Κήπους (μικρότερης ισχύος) δύναται να εξυπηρετήσει και μόνο την ελληνική αγορά δυτικά της Κομοτηνής εφόσον υπάρξουν αιτήματα για εισαγωγή αερίου από την Τουρκία, και για ποσότητες άνω των 4,3 mnm3/day, σε συνδυασμό με περαιτέρω ενισχύσεις του ΕΣΦΑ ανάλογα με την γεωγραφική κατανομή των καταναλώσεων φυσικού αερίου. Για το ανωτέρω έργο θα επιδιωχθεί συγχρηματοδότηση από το πλαίσιο του Σύμφωνου Εταιρικής Σχέσης (ΣΕΣ) της προγραμματικής περιόδου Το υπόλοιπο κόστος θα καλυφθεί από δανεισμό και ίδια κεφάλαια. Ειδικότερα θα επιδιωχθεί η σύναψη σύμβασης με την ΕΤΕπ για το σύνολο ή μέρος του απαιτούμενου δανεισμού. Το κόστος του έργου εξαιρούμενων τυχόν επιχορηγήσεων, θα ενταχθεί στη ΡΠΒ του ΕΣΦΑ. Ήδη το κόστος των μελετών εξαιρουμένης της Κοινοτικής Επιχορήγησης έχει ενταχθεί στη ΡΠΒ Μετρητικός/Ρυθμιστικός σταθμός στη Ν. Μεσημβρία Τρέχουσα κατάσταση Προϋπολογισμός 13 εκ. Ετοιμότητα για εμπορική λειτουργία 2019 Μετρητικός Σταθμός Ασφάλεια τροφοδοσίας Υπό μελέτη σκοπιμότητας 30-Νοε-13 {Αποτελεί τμήμα του Προγραμματισμένου Έργου « Σταθμός Συμπίεσης στους Κήπους και μετρητικοί σταθμοί» που είχε συμπεριληφθεί στο Πρόγραμμα Ανάπτυξης , το οποίο παρουσιάζεται διακριτά στο παρόν Σχέδιο Προγράμματος Ανάπτυξης } Σύμφωνα με τα οριζόμενα στο σημείο 7.2a της Συμφωνίας Φιλοξενούσας Χώρας (Host Government Agreement-HGA) καθώς και την παράγραφο της απόφασης εξαίρεσης της ΡΑΕ 269/2013, προκύπτει ότι πρέπει να υλοποιηθεί τουλάχιστον ένα (1) σημείο διασύνδεσης (Tie In Point) των αγωγών ΕΣΦΑ ΤΑΡ με τεχνική δυναμικότητα τουλάχιστον 10 εκατ. Νm3 / ημέρα και δυνατότητα αμφίδρομης ροής. Το κόστος των παραπάνω επενδύσεων θα καλυφθεί από τον ΔΕΣΦΑ και θα ανακτηθεί μέσω των τιμολογίων χρήσης του Εθνικού Συστήματος Φυσικού Αερίου. Ο ΔΕΣΦΑ εκπόνησε μελέτη για την εύρεση του βέλτιστου τεχνικά και οικονομικά σημείου διασύνδεσης. Η μελέτη εστάλη στην ΡΑΕ με το υπ αριθμό / έγγραφο του ΔΕΣΦΑ και προσαρτάται στη Μελέτη Ανάπτυξης Το βέλτιστο χωροταξικά σημείο διασύνδεσης είναι αυτό της Ν. Μεσημβρίας καθώς έτσι βελτιστοποιείται λειτουργικά η διασύνδεση, αφού ο αγωγός TAP θα έχει υψηλότερη πίεση λειτουργίας από το ΕΣΜΦΑ σε κανονική λειτουργία. Με βάση την ανωτέρω μελέτη, ο ΔΕΣΦΑ κατέληξε ότι ο βέλτιστος τρόπος υλοποίησης της ανωτέρω αμφίδρομης διασύνδεσης είναι η υλοποίηση της μόνιμης δυνατότητας ροής από τον αγωγό TAP στο ΕΣΦΑ, με εκτιμώμενο κόστος 13 εκ. (περιλαμβάνει σταθμό Μ/Ρ) με την αντίστροφη ροή (από το ΕΣΦΑ στο TAP) να είναι επίσης δυνατή σε περίπτωση έκτακτης ανάγκης Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 10 από 36
11 όταν η πίεση στον αγωγό TAP είναι μικρότερη από την πίεση στο ΕΣΦΑ. Παράλληλα, θα υπάρχει δυνατότητα ανάστροφης ροής (backhaul flow) από το ΕΣΦΑ στον αγωγό TAP. Σημειώνεται ότι μια ενδεχόμενη μόνιμη δυνατότητα αντίστροφης ροής από το ΕΣΦΑ στο TAP, απαιτεί την εγκατάσταση σταθμού συμπιεστή με εκτιμώμενο πρόσθετο κόστος 62 εκ., το οποίο δεν μπορεί να δικαιολογηθεί παρά μόνο εάν υπάρχει επαρκής ζήτηση για μια τέτοια υπηρεσία (δεν αναμένεται). Η ασφάλεια τροφοδοσίας της ελληνικής αγοράς δεν δικαιολογεί επίσης μια τέτοια επένδυση, αφού αναφέρεται σε ροή από το ΕΣΦΑ προς διαμετακομιστικό αγωγό. Για την υλοποίηση του έργου θα επιδιωχθεί συγχρηματοδότηση από το ΣΕΣ Το υπόλοιπο κόστος θα καλυφθεί από δανεισμό και ίδια κεφάλαια. Παράλληλα θα επιδιωχθεί η σύναψη σύμβασης με την ΕΤΕπ για το σύνολο ή μέρος του απαιτούμενου δανεισμού. Το κόστος του έργου εξαιρουμένων τυχόν επιχορηγήσεων, θα ενταχθεί στη ΡΠΒ του ΕΣΦΑ η αναβάθμιση του τερματικού σταθμού ΥΦΑ της νήσου Ρεβυθούσας Τρέχουσα κατάσταση ΥΦΑ Προϋπολογισμός 159 εκατ. Ετοιμότητα για εμπορική λειτουργία Επάρκεια αποδοτικότητας ΕΣΦΑ, εύρυθμη λειτουργία Διαδικασία ανάθεσης κατασκευής/υλοποίησης (3η δεξαμενή, αναβάθμιση ρυθμού αεριοποίησης, M/R Αγ. Τριάδας) Υπό τεχνική μελέτη/αδειοδότηση (λιμενικά) 09-Απρ-10 Μαρ-16 Το αντικείμενο του έργου συμπεριλαμβάνει: α. Αύξηση αποθηκευτικού χώρου του σταθμού με την εγκατάσταση νέας δεξαμενής χωρητικότητας m3. Με την προσθήκη της τρίτης δεξαμενής ο συνολικός χώρος αποθήκευσης θα αυξηθεί από τα m3 στα m3 και ο διατιθέμενος στους Χρήστες αποθηκευτικός χώρος από m3 σε περίπου m3 (δηλ. κατά 82%) Η εγκατάσταση τρίτης δεξαμενής θα ενισχύσει περαιτέρω το επίπεδο ασφάλειας τροφοδοσίας του ΕΣΜΦΑ σε περιπτώσεις διατάραξης της τροφοδοσίας των βόρειων σημείων εισόδου. Η τεχνική λύση που επελέγη για την κατασκευή συνδυάζει υψηλές προδιαγραφές ασφαλείας και τη μικρότερη δυνατή οπτική όχληση. β. Αναβάθμιση των λιμενικών εγκαταστάσεων για την υποδοχή μεγαλύτερων πλοίων Τα έργα αναβάθμισης των λιμενικών εγκαταστάσεων θα οδηγήσουν στη δυνατότητα υποδοχής μεγαλύτερων πλοίων. Συγκεκριμένα θα καταστεί εφικτός ο ελλιμενισμός πλοίων χωρητικότητας έως και m3 από m3 που είναι σήμερα. Επομένως, θα μπορεί να ελλιμενίζεται σχεδόν το σύνολο των πλοίων μεταφοράς ΥΦΑ. Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 11 από 36
12 Το παρών έργο αναμένεται να συνεισφέρει στην αύξηση του ανταγωνισμού λόγω ενεργοποίησης περισσότερων μεταφορέων ΥΦΑ. Επίσης θα προκύψει όφελος για τους Χρήστες από το γεγονός ότι το ανά μονάδα όγκου μεταφορικό κόστος του ΥΦΑ θα μειώνεται όσο μεγαλύτερο είναι το φορτίο παραλαβής. Συνεπώς, το έργο αναμένεται να οδηγήσει σε χαμηλότερες τιμές φυσικού αερίου για τον καταναλωτή. γ. Περαιτέρω αύξηση του Ρυθμού Αεριοποίησης Το έργο περιλαμβάνει την εγκατάσταση κρυογενικού εξοπλισμού ο οποίος θα αυξήσει τον ρυθμό αεριοποίησης σε κανονικές συνθήκες (Sustained Maximum Send-out Rate SMSR, δηλ. χωρίς τη χρήση του εφεδρικού εξοπλισμού), από 1000 m3/h LNG 3 σήμερα, σε 1400 m3/h LNG (δηλ. αύξηση κατά 40%). Παραμένει ως έχει ο εφεδρικός εξοπλισμός των 250 m3/h LNG. Με την προτεινόμενη αναβάθμιση του ρυθμού αεριοποίησης του σταθμού, ο ρυθμός αεριοποίησης SMSR θα αυξηθεί από τα 12,47 στα 19,15 εκ. Νm3/day, ενώ σε περιπτώσεις έκτακτης ανάγκης (δηλ. με τη χρήση και του εφεδρικού εξοπλισμού), ο συνολικός ρυθμός αεριοποίησης θα είναι εφικτό να ανέλθει στα 22,57 εκ. Νm3/day. Η τεχνική λύση που επελέγη για την αύξηση του ρυθμού αεριοποίησης ΥΦΑ είναι αυτή της προσθήκης ενός αεριοποιητή θαλάσσης (Open Rack Vaporizer), η λειτουργία του οποίου δεν επιφέρει περιβαλλοντικές επιπτώσεις. Επίσης θα αντικατασταθούν τρεις αντλίες θαλάσσιου ύδατος, και θα πραγματοποιηθεί αναβάθμιση του αντλιοστασίου θαλασσινού νερού. δ. Αναβάθμιση του Μετρητικού Σταθμού της Αγ. Τριάδας Το έργο αυτό είναι απαραίτητο συμπλήρωμα της αναβάθμισης του ρυθμού αεριοποίησης, όπως αναφέρθηκε προηγουμένως. Τον Ιούνιο του 2013, υπεγράφη η σύμβαση κατασκευής της τρίτης δεξαμενής ενώ σε εξέλιξη βρίσκονται ο διαγωνισμός για την αναβάθμιση του ρυθμού αεριοποίησης του σταθμού και ο διαγωνισμός της αναβάθμισης του μετρητικού σταθμού της Αγίας Τριάδας. Το έργο της αναβάθμισης των λιμενικών εγκαταστάσεων βρίσκεται σε φάση τεχνικής μελέτης. Βάσει του τρέχοντος χρονοδιαγράμματος η ολοκλήρωση του συνολικού έργου αναμένεται να ολοκληρωθεί τον Μάρτιο του Ο τρέχων προϋπολογισμός του έργου ανέρχεται σε 159 εκατ.. Ο ΔΕΣΦΑ έχει αιτηθεί τη συγχρηματοδότηση του έργου από το ΕΣΠΑ προκειμένου να ελαχιστοποιηθεί η επιβάρυνση των τιμολογίων χρήσης του ΕΣΦΑ από την επένδυση αυτή. Εγκρίθηκε ποσοστό επιχορήγησης (δημόσια δαπάνη) 35% του επιλέξιμου κόστους μέσω του Προγράμματος Δημοσίων Επενδύσεων (ΠΔΕ) στο πλαίσιο του ΕΣΠΑ. Το υπόλοιπο ποσό (65%) του συνολικού προϋπολογισμού που δεν θα συγχρηματοδοτηθεί από το ΠΔΕ θα καλυφθεί από ίδια κεφάλαια και δανεισμό. Όσον αφορά στο δανεισμό, ο ΔΕΣΦΑ αιτήθηκε τη χορήγηση δανείου ύψους 80 εκ. από την ΕΤΕπ το οποίο εγκρίθηκε από το Διοικητικό Συμβούλιο της τελευταίας. Το κόστος της επένδυσης που δεν θα επιδοτηθεί από το ΠΔΕ θα ενταχθεί στη ΡΠΒ και θα ανακτηθεί μέσω των τιμολογίων χρήσης του ΕΣΦΑ. 3 1 m 3 ΥΦΑ = 570 Nm3 Φ.Α Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 12 από 36

13 Εικόνα 1: Εναέρια προσεγγιστική όψη τερματικού σταθμού νήσου Ρεβυθούσας με την εγκατάσταση της 3 ης δεξαμενής Νέοι σταθμοί Μέτρησης ή και Ρύθμισης Τρέχουσα κατάσταση Μετρητικός Σταθμός Τροφοδοσία νέων περιοχών Υπό κατασκευή Προϋπολογισμός 6,41 εκατ. Ετοιμότητα για εμπορική λειτουργία Τρίκαλα, Καρδίτσα: 13-Ιουν-05, Αγ. Θεόδωροι: 8-Ιουν-04 Τρίκαλα: Μαρ-14 Καρδίτσα: Φεβ-14 Αγ. Θεόδωροι: Ιουλ-13 4 Ο ΔΕΣΦΑ ανέθεσε την κατασκευή τριών (3) επιπλέον σταθμών για την τροφοδότηση των περιοχών της Καρδίτσας των Τρικάλων και της Κορίνθου (Αγ. Θεοδώρων). Οι δυο σταθμοί αναμένεται να έχουν κατασκευαστεί στο σύνολο τους έως τον Μάρτιο του 2014, ενώ η κατασκευή του σταθμού της Κορίνθου έχει ολοκληρωθεί. Οι σταθμοί Τρικάλων και Καρδίτσας δεν είχαν συμπεριληφθεί στο έργο Επέκταση του ΕΣΜΦΑ από τον κεντρικό αγωγό προς Δυτική Θεσσαλία, καθώς στο κόστος του έργου είχε συμπεριληφθεί μόνο η εγκατάσταση προσωρινών σταθμών για την τροφοδότηση των περιοχών αυτών. Το εκτιμώμενο κόστος με βάση τα σημερινά δεδομένα ανέρχεται σε 6,41 εκατ.. Για το έργο αυτό εγκρίθηκε συγχρηματοδότηση από το ΠΔΕ στα πλαίσια του ΕΣΠΑ με ποσοστό 35% επί του επιλέξιμου κόστους. Το υπόλοιπο κόστος του έργου θα καλυφθεί από ίδια κεφάλαια του ΔΕΣΦΑ και δανεισμό από την ΕΤΕπ και θα ανακτηθεί μέσω των Τιμολογίων Μεταφοράς ΕΣΦΑ Επέκταση ΕΣΦΑ στην Πελοπόννησο μέχρι την Μεγαλόπολη (Άγιοι Θεόδωροι Μεγαλόπολη) 4 Επισημαίνεται ότι για το M/R Αγ. Θεοδώρων (Κόρινθος) έχει επέλθει η μηχανική ολοκλήρωση και ο σταθμός είναι έτοιμος να τροφοδοτήσει αστικούς και βιομηχανικούς καταναλωτές. Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 13 από 36
14 Αγωγός Μετρητικός Σταθμός Τροφοδοσία νέων περιοχών Τρέχουσα κατάσταση Υπό κατασκευή (αγωγός ΥΠ, σταθμός Μ) Προϋπολογισμός 109,73 εκατ. Ετοιμότητα για εμπορική λειτουργία 19-Ιουλ-07 Απρ-14 Σκοπός της κατασκευής του έργου είναι η τροφοδοσία των ευρύτερων βιοτεχνικών / αστικών περιοχών από τις οποίες διέρχεται ο αγωγός υψηλής πίσεης(περιοχές Κορίνθου, Άργους Ναυπλίου, Τρίπολης και Μεγαλόπολης) καθώς και η τροφοδοσία με καύσιμο φυσικό αέριο του θερμικού σταθμού ηλεκτροπαραγωγής της ΔΕΗ που κατασκευάζεται στη Μεγαλόπολη. Το έργο σχεδιάστηκε με τρόπο ώστε να είναι εφικτή η μελλοντική επέκταση του αγωγού στην ευρύτερη περιοχή της Πελοποννήσου (Πάτρα, Καλαμάτα, Σπάρτη και Πύργος), με προοπτική να ολοκληρωθεί γεωγραφικά το χερσαίο Σύστημα Υψηλής Πίεσης και στις Περιφέρειες Πελοποννήσου και Δυτικής Ελλάδος. Για την υλοποίηση των εν λόγω επεκτάσεων ο ΔΕΣΦΑ εκπόνησε μελέτη σκοπιμότητας. Η αξιολόγηση της τεχνικής και οικονομικής βιωσιμότητάς τους ακολουθεί τις διατάξεις που θέτουν ο Κανονισμός Τιμολόγησης Βασικών Δραστηριοτήτων ΕΣΦΑ και ο Κώδικας Διαχείρισης ΕΣΦΑ. Επίσης, επισημαίνεται ο αναπτυξιακός ρόλος του έργου, δεδομένου ότι θα δοθεί η δυνατότητα ανάπτυξης νέων ενεργειακών τεχνολογιών στην Πελοπόννησο. Η εν λόγω επέκταση του ΕΣΦΑ θα πραγματοποιηθεί με την κατασκευή αγωγού υψηλής πίεσης που θα ξεκινά από την περιοχή των Αγίων Θεοδώρων και θα καταλήγει στις εγκαταστάσεις της ΔΕΗ στη Μεγαλόπολη συνολικού μήκους 167,84 km. Ο υπό κατασκευή αγωγός ΥΠ θα αποτελείται από το τμήμα Αγίων Θεοδώρων Εξαμιλίων διαμέτρου 30 in και μήκους 12,22 km και από το τμήμα Εξαμιλίων Μεγαλόπολης διαμέτρου 24 in και μήκους 155,62 km. Η όδευση του έργου παρουσιάζεται στην Εικόνα 2. Η εργολαβία για την κατασκευή του έργου ανατέθηκε τον Φεβρουάριο του 2012 και η υλοποίηση του έργου είναι σε εξέλιξη. Το σύνολο του έργου (αγωγός και μετρητικός σταθμός) αναμένεται να ολοκληρωθεί τον Απρίλιο του έτους Εικόνα 2: Όδευση αγωγού Άγιοι Θεόδωροι Μεγαλόπολη Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 14 από 36
15 Ο κλάδος της Πελοποννήσου όπως προαναφέρθηκε θα καλύπτει τη ζήτηση των αστικών και βιομηχανικών καταναλωτών κατά μήκος της όδευσης. Το έτος 2014, εκτιμάται ότι θα τεθεί σε εμπορική λειτουργία ο νέος θερμικός σταθμός ηλεκτροπαραγωγής της ΔΕΗ με καύσιμο φυσικό αέριο στο ενεργειακό πάρκο της Μεγαλόπολης. Ο τρέχων προϋπολογισμός του έργου ανέρχεται σε περίπου 109,73 εκατ. (περίπου 107,6 εκατ. για τον αγωγό και 2,1 εκατ. για τον μετρητικό σταθμό στον ΑΗΣ Μεγαλόπολης). Από το προαναφερθέν ποσό, η ΔΕΗ θα καταβάλει το Τέλος Σύνδεσης που εκτιμάται σε περίπου 3,5 εκατ.. Για το έργο έχει εγκριθεί χρηματοδότηση 35% επί του επιλέξιμου κόστους από το ΠΔΕ στα πλαίσια του ΕΣΠΑ Το υπόλοιπο κόστος του έργου θα καλυφθεί από ίδια κεφάλαια του ΔΕΣΦΑ και δανεισμό. Έχει υπογραφεί σχετική δανειακή σύμβαση με την ΕΤΕπ, το ποσό του δανείου ανέρχεται σε 55 εκατ. και έχει ήδη εκταμιευτεί σε δύο δόσεις. Η πρώτη δόση (30 εκατ. ) εκταμιεύτηκε τον Δεκέμβριο του 2012 ενώ η δεύτερη δόση (25 εκατ. ) ) εκταμιεύτηκε το Η ανάκτηση του μη συγχρηματοδοτούμενου ποσού της επένδυσης θα προέλθει από τα τιμολόγια μεταφοράς Σύνδεση μονάδας Η/Π της PROTERGIA A.E. στον Άγιο Νικόλαο Βοιωτίας Μετρητικός Σταθμός Δυνατότητα πρόσβασης νέων Χρηστών Τρέχουσα κατάσταση Υπό Κατασκευή (Λεπτομερής Σχεδιασμός) Προϋπολογισμός 2,13 εκατ. 31-Ιουλ-08 Ετοιμότητα για εμπορική λειτουργία Ιουλ-14 Η μονάδα ηλεκτροπαραγωγής (Η/Π) που κατασκευάστηκε στον Άγιο Νικόλαο Βοιωτίας έχει ονομαστική ισχύ 444,5 MW και ετέθη σε δοκιμαστική λειτουργία στα τέλη Νοεμβρίου του Δεδομένου ότι η μονάδα Η/Π κατασκευάστηκε στην ίδια περιοχή με την υφιστάμενη μονάδα Συμπαραγωγής Ηλεκτρισμού και Θερμότητας (ΣΗΘ) της Αλουμίνιον Α.Ε, που ήδη τροφοδοτείται με φυσικό αέριο, η απαιτούμενη επένδυση αφορά κυρίως στην κατασκευή του Μετρητικού Σταθμού, αφού ο αγωγός τροφοδοσίας της (αγωγός ΥΠ Μαυρονέρι Αντίκυρα, διαμέτρου 20in) υφίσταται ήδη. Για την πρώτη φάση λειτουργίας της μονάδας ως μετρητική διάταξη χρησιμοποιείται αυτή της μονάδας ηλεκτροπαραγωγής καθώς ο ΔΕΣΦΑ με την κατάλληλη διάταξη σωληναγωγών (by pass) προέκρινε προκαταρκτικά αυτή την προσωρινή τεχνική λύση. Η σύμβαση για την κατασκευή και εγκατάσταση του εν λόγω Μετρητικού Σταθμού έχει ήδη υπογραφεί και η υλοποίηση της επένδυσης αναμένεται να ολοκληρωθεί τον Ιούλιο του Ο τρέχων προϋπολογισμός του έργου ανέρχεται σε περίπου 2,13 εκατ.. Το κόστος θα καλυφθεί από τον ηλεκτροπαραγωγό ως Τέλος Σύνδεσης. Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 15 από 36
16 Επέκταση του ΕΣΜΦΑ από τον κεντρικό αγωγό προς Θίσβη Αγωγός Μετρητικός Σταθμός Δυνατότητα πρόσβασης νέων Χρηστών Τρέχουσα κατάσταση Υπό Κατασκευή (σταθμός Μ) Προϋπολογισμός 14,4 εκατ. Ετοιμότητα για εμπορική λειτουργία 24-Ιαν-08 Ιουν-14 Το έργο έχει ως στόχο την εξυπηρέτηση των ενεργειακών αναγκών του βιομηχανικού, οικιακού και εμπορικού τομέα στην ευρύτερη περιοχή της Θίσβης και της Δόμβραιναςκαθώς και την τροφοδοσία της νέας μονάδας Η/Π της ELPEDISON ΕΝΕΡΓΕΙΑΚΗ II στην Θίσβη, ισχύος 421,6 MW. Για τη σύνδεση της εν λόγω μονάδας με το ΕΣΦΑ, ο ΔΕΣΦΑ έχει ήδη κατασκευάσει αγωγό Υψηλής Πίεσης (ΥΠ) μήκους 26,3 km και διαμέτρου 20in και θα κατασκευάσει τον απαραίτητο Μετρητικό Σταθμό για την τροφοδότηση της μονάδας. Η μονάδα ηλεκτροπαραγωγής ήδη τροφοδοτείται με φυσικό αέριο μέσω παράκαμψης (By Pass) που έχει κατασκευαστεί και η μέτρηση πραγματοποιείται από το αντίστοιχο σύστημα της μονάδας ηλεκτροπαραγωγής. Το σημείο σύνδεσης του αγωγού τροφοδοσίας της μονάδας με τον κύριο αγωγό ΥΠ είναι το Βανοστάσιο (Β/Σ) στα Βάγια. Το έργο του Μετρητικού Σταθμού αναμένεται να ολοκληρωθεί τον Ιούνιο του Το κόστος του έργου ανήλθε σε 12,3 εκατ. πλέον του προϋπολογιστικού κόστους 2,1 εκατ. για το σταθμό μέτρησης της νέας μονάδας. Το Τέλος Σύνδεσης θα καλυφθεί από τον ηλεκτροπαραγωγό (τμήμα του αγωγού και μετρητικός σταθμός) και εκτιμάται σε 3,45 εκ.. Το υπόλοιπο ποσό πλην του κόστους Τέλους Σύνδεσης θα καλυφθεί από ίδια κεφάλαια του ΔΕΣΦΑ, ενώ η ανάκτηση της επένδυσης θα γίνει μέσω των τιμολογίων μεταφοράς, καθώς εντάσσεται στη ΡΠΒ. Το κόστος του Μετρητικού Σταθμού, που είναι η μόνη εκκρεμότητα όσον αφορά την ολοκλήρωση του συνόλου του έργου, δεν επιβαρύνει τα τιμολόγια χρήσης ΕΣΦΑ αφού καλύπτεται πλήρως από το Τέλος Σύνδεσης Σύνδεση της μονάδας Η/Π της Κorinthos Power Α.Ε στους Αγ. Θεοδώρους Μετρητικός Σταθμός Δυνατότητα πρόσβασης νέων Χρηστών Τρέχουσα κατάσταση Υπό Κατασκευή (Λεπτομερής Σχεδιασμός) Προϋπολογισμός 1,8 εκατ. 10-Φεβ-11 Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 16 από 36
17 Ετοιμότητα για εμπορική λειτουργία Απρ-14 Η εταιρεία Κόρινθος Power Α.Ε. προχώρησε στην υλοποίηση νέας θερμικής μονάδας ηλεκτροπαραγωγής με καύσιμο φυσικό αέριο, στην περιοχή των Αγίων Θεοδώρων Κορινθίας, δίπλα στις εγκαταστάσεις της Motor Oil. Η μονάδα ήδη λειτουργεί καθώς η μέτρηση των ποσοτήτων φυσικού αερίου γίνεται από τη μετρητική εγκατάσταση της μονάδας ηλεκτροπαραγωγής. Ο τρέχων προϋπολογισμός του έργου είναι 1,8 εκατ. και θα καλυφθεί από τον Χρήστη ως Τέλος Σύνδεσης μη επιβαρύνοντας τα τιμολόγια χρήσης του ΕΣΦΑ. Το έργο αναμένεται να ολοκληρωθεί τον Απρίλιο του η Αναβάθμιση Μετρητικού Συνοριακού Σταθμού (ΜΣΣ) Σιδηροκάστρου Τρέχουσα κατάσταση Εξοπλισμός Προϋπολογισμός 3,3 εκατ. Ετοιμότητα για εμπορική λειτουργία Ασφάλεια τροφοδοσίας, Επάρκεια αποδοτικότητας ΕΣΦΑ, εύρυθμη λειτουργία Υπό τεχνική μελέτη (i-iii) 15-Μαΐου-12 1 ο στάδιο: Μαϊ-14 5 (iv) 2 ο στάδιο: Φεβ-15 (i-iii) Το έργο περιλαμβάνει: i) Τον τηλεχειρισμό του Μετρητικού Σταθμού Συνόρων (ΜΣΣ) Σιδηροκάστρου μέσω του συστήματος Εποπτικού Ελέγχου και Συλλογής Δεδομένων (Supervisory Control and Data Acquisition SCADA) από το κέντρο ελέγχου του Πατήματος (Gas Control Center) και το εφεδρικό κέντρο ελέγχου (Back up Control Center) της Νέας Μεσημβρίας,. Ο τηλεχειρισμός επιτυγχάνεται με τον εκσυγχρονισμό και την αυτοματοποίηση των επιμέρους συστημάτων του Σταθμού, τα οποία τεχνολογικά έχουν πλέον ξεπερασθεί, αλλά και με την αναβάθμιση του τοπικού συστήματος ελέγχου & παρακολούθησης (Distributed Control System) ii) Αντικατάσταση των υφιστάμενων μετρητών τύπου διαφράγματος με μετρητές υπερήχων ώστε να υπάρχει συμβατότητα με τις απαιτήσεις των αντίστοιχων προτύπων μέτρησης. Το μετρητικό σύστημα έχει κατασκευαστεί σύμφωνα με το πρότυπο ISO 5167:1991 iii) Αναβάθμιση των βοηθητικών συστημάτων (station utilities) σύμφωνα με τις απαιτήσεις του τηλεχειρισμού, λαμβάνοντας υπόψη τον κύκλο ζωής του εγκατεστημένου εξοπλισμού iv)δυνατότητα μόνιμης ικανότητας αμφίδρομης ροής μέσω του ΜΣΣ Σιδηροκάστρου ώστε να καθίσταται δυνατή η εξαγωγή ποσοτήτων από το ΕΣΜΦΑ προς την Βουλγαρία είτε στα πλαίσια του Ευρωπαϊκού Κανονισμού περί ασφάλειας εφοδιασμού 994/2010/ΕΚ, είτε στα πλαίσια του 3 ου ενεργειακού πακέτου για την απελευθέρωση των αγορών ενέργειας. Ο τρέχων προϋπολογισμός του έργου είναι 3,3 εκατ. και το έργο αναμένεται να ολοκληρωθεί το Το αντικείμενο εργασιών (iv) ολοκληρώθηκε μηχανικά τον Νοέμβριο του 2013 και θα τεθεί σε λειτουργία τον Μάιο ή τον Αύγουστο του 2014, σε συνεννόηση με τον ανάντη Διαχειριστή 5 Έχει επέλθει μηχανική ολοκλήρωση στις Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 17 από 36
18 (BULGARTRANSGAZ). Η επιλογή αυτή προκύπτει από την (τεχνική) απαίτηση για διακοπή της τροφοδοσίας του σταθμού προκειμένου η νέα επένδυση να τεθεί σε εμπορική λειτουργία, διαδικασία που για λόγους ασφάλειας εφοδιασμού δεν μπορεί να πραγματοποιηθεί σε περιόδους υψηλής φόρτισης του συστήματος Μελέτη, προμήθεια, εγκατάσταση και θέση σε λειτουργία εξοπλισμού SCADA Πεδίου Τρέχουσα κατάσταση Εξοπλισμός Προϋπολογισμός 1,5 εκατ. Ετοιμότητα για εμπορική λειτουργία Επάρκεια αποδοτικότητας ΕΣΦΑ, εύρυθμη λειτουργία Διαδικασία ανάθεσης κατασκευής 16-Μαΐου-12 Ιουλ-15 Το έργο αφορά στη μελέτη, προμήθεια, εγκατάσταση και θέση σε λειτουργία εξοπλισμού SCADA Πεδίου (Remote Terminal Unit), τεχνολογίας IP, σε σταθμούς τύπου M/R, M, R, LV και REM του ΕΣΦΑ. Ο ανωτέρω εξοπλισμός θα αντικαταστήσει τον εξοπλισμό RTU που τέθηκε σε λειτουργία μέχρι το 2000, καθώς ο υπάρχων είναι μη εμπορεύσιμος από την κατασκευάστρια εταιρεία, η οποία δεν διατηρεί πλέον απόθεμα ασφαλείας για αυτόν. Σήμερα η συντήρηση του εξοπλισμού SCADA πεδίου επιτυγχάνεται μέσω του απομειούμενου αποθέματος ασφαλείας του ΔΕΣΦΑ. Ο προϋπολογισμός του έργου είναι 1,5 εκατ. και αναμένεται να ολοκληρωθεί τον Ιούλιο του Αναβάθμιση ηλεκτρολογικού και ηλεκτρονικού εξοπλισμού, συστήματος τιμολόγησης και εξοπλισμού SCADA πεδίου σε Σταθμούς M/R 1ης γενιάς ( ) Τρέχουσα κατάσταση Εξοπλισμός Προϋπολογισμός 5,12 εκατ. Ετοιμότητα για εμπορική λειτουργία Επάρκεια αποδοτικότητας ΕΣΦΑ, εύρυθμη λειτουργία Υπό διαδικασία ανάθεσης κατασκευής 16-Μαΐου-12 Απρ-15 Το έργο αυτό αφορά σε 15 Σταθμούς του ΕΣΜΦΑ (M VFL, M/R PPC Komotini, M/R Eko, M/R Platy, M/R Larissa North, M/R Larissa South, M/R Volos, M/R Athens North, R Ano Liossia, M/R Athens Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 18 από 36
19 East, M PPC Lavrio, M/R Thriassio,M/R Athens West, M Agia Triada, M/R Inofita) των οποίων ο εξοπλισμός του συστήματος μέτρησης και διαχείρισης τιμολόγησης & σηματοδοσίας έχει ξεπεράσει τη δεκαετή λειτουργία με αποτέλεσμα να δημιουργούνται προβλήματα συντήρησης αφενός λόγω μη διαθεσιμότητας ανταλλακτικών από τους κατασκευαστές και αφετέρου λόγω ζητημάτων συμβατότητας εξοπλισμού. Ο εξοπλισμός SCADA πεδίου στους συγκεκριμένους Σταθμούς είναι μη εμπορεύσιμος από την κατασκευάστρια εταιρία, η οποία δεν διατηρεί πλέον απόθεμα ασφαλείας ανταλλακτικών, καθιστώντας τη συντήρηση του εξοπλισμού δαπανηρή ή αδύνατη σε κάποιες περιπτώσεις. Αυτό έχει ως αποτέλεσμα την αύξηση των λειτουργικών εξόδων και τη χαμηλή απόδοση του εξοπλισμού. Η επένδυση θα συνδυάσει τη χρήση κοινού εξοπλισμού που θα εξυπηρετεί ταυτόχρονα τις λειτουργικές ανάγκες του σταθμού αλλά και του συστήματος SCADA και θα διασφαλίσει την απρόσκοπτη λειτουργία του εξοπλισμού με το χαμηλότερο δυνατό λειτουργικό κόστος, ικανοποιώντας το βασικό στόχο της εταιρείας για ασφαλή και αξιόπιστη μεταφορά ΦΑ. Ο τρέχων προϋπολογισμός του έργου είναι 5,12 εκατ. και το έργο αναμένεται να ολοκληρωθεί τον Απρίλιο του Επεκτάσεις και αναβαθμίσεις μετρητικών σταθμών Βόρειας και Ανατολικής Θεσ/νίκης Τρέχουσα κατάσταση Εξοπλισμός Επάρκεια αποδοτικότητας ΕΣΦΑ, εύρυθμη λειτουργία Υπό τεχνική μελέτη Προϋπολογισμός 1,8 εκατ. 16-Μαΐου 12 Ετοιμότητα για εμπορική λειτουργία Μαρ-15 Οι μετρητικοί ρυθμιστικοί σταθμοί Βορείου και Ανατολικής Θεσσαλονίκης σχεδιάστηκαν ώστε να εγκατασταθούν σε δύο φάσεις. Η πρώτη φάση, (η οποία έχει υλοποιηθεί), περιελάμβανε εγκατάσταση δύο γραμμών ρύθμισης μέτρησης (μία σε λειτουργία μία σε αναμονή), ενώ η δεύτερη φάση προέβλεπε την εγκατάσταση και τρίτης γραμμής ρύθμισης μέτρησης, (δύο σε λειτουργία και μία σε αναμονή). H μέγιστη δυναμικότητα της πρώτης φάσης έχει ήδη χρησιμοποιηθεί αρκετές φορές σε αιχμιακά φορτία, κατά συνέπεια κρίνεται απαραίτητη η αναβάθμιση των δύο σταθμών ώστε να εξασφαλιστεί ο προβλεπόμενος βαθμός εφεδρείας του εξοπλισμού, με στόχο την ασφάλεια τροφοδοσίας ΦΑ. Το έργο περιλαμβάνει την μελέτη, προμήθεια και εγκατάσταση της τρίτης ρυθμιστικής μετρητικής γραμμής στις υπάρχουσες αναμονές, συμπεριλαμβανομένου και όλου του παρελκόμενου ηλεκτρολογικού-ηλεκτρονικού εξοπλισμού. Επίσης το έργο περιλαμβάνει την αναβάθμιση SCADA των μετρητικών σταθμών Βόρειας και Ανατολικής Θες/νίκης των οποίων ο εξοπλισμός είναι πεπαλαιωμένος με αποτέλεσμα να δημιουργούνται προβλήματα συντήρησης. Ο τρέχων προϋπολογισμός του έργου είναι 1,8 εκατ. και η υλοποίησή του αναμένεται να ολοκληρωθεί τον Μάρτιο του Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 19 από 36
20 Αναβάθμιση του συστήματος σταθερών επικοινωνιών του ΕΣΦΑ Τρέχουσα κατάσταση Εξοπλισμός Επάρκεια αποδοτικότητας ΕΣΦΑ, εύρυθμη λειτουργία Υπό τεχνική μελέτη Προϋπολογισμός 5,3 εκατ. Ετοιμότητα για εμπορική λειτουργία 30-Σεπ-11 Ιουν-16 Το σύστημα σταθερών επικοινωνιών του ΕΣΦΑ αποτελείται σήμερα από καλώδιο οπτικών ινών κατά μήκος του ΕΣΦΑ, ογδόντα τέσσερις (84) κόμβους πολυπλεξίας οπτικών ινών σε σταθμούς φυσικού αερίου για την εξυπηρέτηση των τοπικών αναγκών σε επικοινωνίες (τηλεφωνία, τηλεποπτεία και τηλεχειρισμός, δίκτυα υπολογιστών πεδίου και γραφείων), δικτυακό εξοπλισμό σε είκοσι τέσσερις (24) σταθμούς φυσικού αερίου, καθώς και επτά (7) τηλεφωνικά κέντρα εγκατεστημένα στα Κέντρα Λειτουργίας & Συντήρησης (ΚΛΣ) και στον Τερματικό Σταθμό ΥΦΑ Ρεβυθούσας. Στο ΚΛΣ Πατήματος βρίσκονται επιπλέον τα κέντρα διαχείρισης των κόμβων πολυπλεξίας, των τηλεφωνικών κέντρων και του δικτυακού εξοπλισμού. Οι επικοινωνίες μέσω οπτικών ινών βασίζονται σε τεχνολογία πολυπλεξίας τύπου TDM/PDH και έχουν συνολική χωρητικότητα 34 Mbps, η οποία, αν και επαρκής κατά το έτος εγκατάστασης (1996), καλύπτει οριακά τις τρέχουσες ανάγκες του ΕΣΦΑ, ενώ δεν αναμένεται να είναι σε θέση να καλύψει τις μελλοντικές. Ενδεικτικά αναφέρεται ότι για τις ανάγκες του εσωτερικού δικτύου υπολογιστών και του κλειστού κυκλώματος τηλεόρασης των σταθμών φυσικού αερίου, απαιτείται διασύνδεση των ΚΛΣ με φορείς Mbps. Επιπλέον, τα τηλεφωνικά κέντρα που εξυπηρετούν σήμερα το ΕΣΦΑ δεν είναι πλέον εμπορεύσιμα και η υποστήριξή τους από την κατασκευάστρια εταιρία λήγει στα επόμενα έτη. Για την κάλυψη των ανωτέρω αναγκών, είναι σκόπιμο να εγκατασταθεί νέα τεχνολογία πολυπλεξίας οπτικών ινών με χωρητικότητα 1 10 Gbps. Οι απαιτήσεις σε χωρητικότητα δεν είναι ίδιες σε όλα τα τμήματα του ΕΣΦΑ. Ο τρέχων προϋπολογισμός του έργου είναι 5,3 εκατ. και το έργο αναμένεται να ολοκληρωθεί τον Ιούνιο του Έργα Πληροφορικής & Τηλεπικοινωνιών Τρέχουσα κατάσταση Εξοπλισμός Επάρκεια αποδοτικότητας ΕΣΦΑ, εύρυθμη λειτουργία Υπό τεχνική μελέτη (Πιν. 1. α/α. 2) Υπό διαδικασία ανάθεσης κατασκευής / υλοποίησης (Πιν. 1. α/α. 1) Πρόγραμμα Ανάπτυξης ΕΣΦΑ Σελ 20 από 36
Κατάλογος Μικρών Έργων
Κατάλογος Μικρών Έργων Αρ. Έκδοσης: 10/ 26.05.2016 Η έκδοση αφορά σε: Προσθήκη έργου Αφαίρεση έργου X Άλλο Δημόσια διαβούλευση Σχεδίου Προγράμματος Ανάπτυξης ΕΣΦΑ 2016-2025. Επικαιροποίηση έργων με βάση
Διαβάστε περισσότεραΚατάλογος Μικρών Έργων
Κατάλογος Μικρών Έργων Αρ. Έκδοσης: 11/17.03.2017 Η έκδοση αφορά σε: Προσθήκη έργου Χ X Αφαίρεση έργου Άλλο Έγκριση Προγράμματος Ανάπτυξης ΕΣΦΑ 2016-2025 από την ΡΑΕ (ΦΕΚ 436 Β /15-2-17), επικαιροποίηση
Διαβάστε περισσότεραΚατάλογος Μικρών Έργων
Κατάλογος Μικρών Έργων Αρ. Έκδοσης: 12/20.09.2017 Η έκδοση αφορά σε: Προσθήκη έργου Χ X Αφαίρεση έργου Άλλο Eπικαιροποίηση λόγω ολοκλήρωσης έργων και με βάση τα πλέον πρόσφατα στοιχεία λόγω αποστολής του
Διαβάστε περισσότεραΚατάλογος Μικρών Έργων
Κατάλογος Μικρών Έργων Αρ. Έκδοσης: 13/31.10.2017 Η έκδοση αφορά σε: Προσθήκη έργου Χ Αφαίρεση έργου Άλλο Αφαίρεση του έργου «Επεκτάσεις και αναβαθμίσεις μετρητικών σταθμών Θεσσαλονίκης» λόγω ολοκλήρωσής
Διαβάστε περισσότεραΠρόγραμμα Ανάπτυξης Ε.Σ.Φ.Α. 2015-2024. Αθήνα, 8 Απριλίου 2015. Πρόγραμμα Ανάπτυξης ΕΣΦΑ 2015-2024 Σελ 1 από 33
Πρόγραμμα Ανάπτυξης Ε.Σ.Φ.Α. 2015-2024 Αθήνα, 8 Απριλίου 2015 Πρόγραμμα Ανάπτυξης ΕΣΦΑ 2015-2024 Σελ 1 από 33 ΠΕΡΙΕΧΟΜΕΝΑ ΣΥΝΤΟΜΟΓΡΑΦΙΕΣ... 4 ΚΕΦΑΛΑΙΟ 1: ΕΙΣΑΓΩΓΗ... 5 ΚΕΦΑΛΑΙΟ 1.1. ΣΥΜΒΑΤΟΤΗΤΑ ΠΡΟΓΡΑΜΜΑΤΟΣ
Διαβάστε περισσότεραΠρόγραμμα Ανάπτυξης Ε.Σ.Φ.Α. 2015-2024. Αθήνα, 8 Απριλίου 2015. Πρόγραμμα Ανάπτυξης ΕΣΦΑ 2015-2024 Σελ 1 από 33
Πρόγραμμα Ανάπτυξης Ε.Σ.Φ.Α. 2015-2024 Αθήνα, 8 Απριλίου 2015 Πρόγραμμα Ανάπτυξης ΕΣΦΑ 2015-2024 Σελ 1 από 33 ΠΕΡΙΕΧΟΜΕΝΑ ΣΥΝΤΟΜΟΓΡΑΦΙΕΣ... 4 ΚΕΦΑΛΑΙΟ 1: ΕΙΣΑΓΩΓΗ... 5 ΚΕΦΑΛΑΙΟ 1.1. ΣΥΜΒΑΤΟΤΗΤΑ ΠΡΟΓΡΑΜΜΑΤΟΣ
Διαβάστε περισσότεραΤελικό σχέδιο. Πρόταση ΔΕΣΦΑ προς ΡΑΕ
Πρόγραμμα Ανάπτυξης Ε.Σ.Φ.Α. 2014-2023 Τελικό σχέδιο Πρόταση ΔΕΣΦΑ προς ΡΑΕ Αθήνα, 10 Νοεμβρίου 2014 Πρόγραμμα Ανάπτυξης ΕΣΦΑ 2014-2023 Σελ 1 από 34 ΠΕΡΙΕΧΟΜΕΝΑ ΣΥΝΤΟΜΟΓΡΑΦΙΕΣ... 4 ΚΕΦΑΛΑΙΟ 1: ΕΙΣΑΓΩΓΗ...
Διαβάστε περισσότεραΣΧΕΔΙΟ. Πρόταση ΔΕΣΦΑ προς ΡΑΕ
Πρόγραμμα Ανάπτυξης Ε.Σ.Φ.Α. 2014 2023 ΣΧΕΔΙΟ Πρόταση ΔΕΣΦΑ προς ΡΑΕ Αθήνα, 2 Ιουνίου 2014 Πρόγραμμα Ανάπτυξης ΕΣΦΑ 2014 2023 Σελ 1 από 37 ΠΕΡΙΕΧΟΜΕΝΑ ΣΥΝΤΟΜΟΓΡΑΦΙΕΣ... 4 ΚΕΦΑΛΑΙΟ 1: ΕΙΣΑΓΩΓΗ... 5 ΚΕΦΑΛΑΙΟ
Διαβάστε περισσότεραΠρόγραμμα Ανάπτυξης Ε.Σ.Φ.Α. 2013-2022
Πρόγραμμα Ανάπτυξης Ε.Σ.Φ.Α. 2013-2022 Αθήνα, Οκτώβριος 2013 ΠΕΡΙΕΧΟΜΕΝΑ ΚΕΦΑΛΑΙΟ 1: ΕΙΣΑΓΩΓΗ... 4 ΚΕΦΑΛΑΙΟ 1.1. ΣΥΜΒΑΤΟΤΗΤΑ ΠΡΟΓΡΑΜΜΑΤΟΣ ΑΝΑΠΤΥΞΗΣ ΕΣΦΑ ΜΕ ΤΟ ΔΙΑΚΟΙΝΟΤΙΚΟ ΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ ΚΑΙ ΤΑ ΠΕΡΙΦΕΡΕΙΑΚΑ
Διαβάστε περισσότεραΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ Ε.Σ.Φ.Α.
ΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ Ε.Σ.Φ.Α. 2016-2025 Αθήνα, Ιούλιος 2016 Πρόγραμμα Ανάπτυξης ΕΣΦΑ 2016-2025 Σελ 1 από 40 ΠΕΡΙΕΧΟΜΕΝΑ ΣΥΝΤΟΜΟΓΡΑΦΙΕΣ... 5 ΚΕΦΑΛΑΙΟ 1: ΕΙΣΑΓΩΓΗ... 6 ΚΕΦΑΛΑΙΟ 1.1. ΣΥΜΒΑΤΟΤΗΤΑ ΠΡΟΓΡΑΜΜΑΤΟΣ
Διαβάστε περισσότεραΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ Ε.Σ.Φ.Α.
ΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ Ε.Σ.Φ.Α. 2016-2025 Αθήνα, Μάιος 2016 Πρόγραμμα Ανάπτυξης ΕΣΦΑ 2016-2025 Σελ 1 από 40 ΠΕΡΙΕΧΟΜΕΝΑ ΣΥΝΤΟΜΟΓΡΑΦΙΕΣ... 4 ΚΕΦΑΛΑΙΟ 1: ΕΙΣΑΓΩΓΗ... 5 ΚΕΦΑΛΑΙΟ 1.1. ΣΥΜΒΑΤΟΤΗΤΑ ΠΡΟΓΡΑΜΜΑΤΟΣ
Διαβάστε περισσότεραΣΧΕΔΙΟ ΠΡΟΓΡΑΜΜΑΤΟΣ ΑΝΑΠΤΥΞΗΣ Ε.Σ.Φ.Α. 2013-2022
ΣΧΕΔΙΟ ΠΡΟΓΡΑΜΜΑΤΟΣ ΑΝΑΠΤΥΞΗΣ Ε.Σ.Φ.Α. 2013-2022 Αθήνα, Ιούλιος 2012 ΠΕΡΙΕΧΟΜΕΝΑ ΚΕΦΑΛΑΙΟ 1: ΕΙΣΑΓΩΓΗ... 2 ΚΕΦΑΛΑΙΟ 2: ΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ ΕΣΦΑ 2013-2022... 4 ΚΕΦΑΛΑΙΟ 2.1. ΕΡΓΑ ΠΟΥ ΕΙΧΑΝ ΣΥΜΠΕΡΙΛΗΦΘΕΙ
Διαβάστε περισσότεραΕπικαιροποιημένος Ετήσιος Σχεδιασμός Εξισορρόπησης Φορτίου για το έτος 2010
Επικαιροποιημένος Ετήσιος Σχεδιασμός Εξισορρόπησης Φορτίου για το έτος 2010 Διαχειριστής Εθνικού Συστήματος Φυσικού Αερίου (ΔΕΣΦΑ) Α.Ε Φεβρουάριος 2010 1. Εισαγωγή Το παρόν πρόγραμμα συντάσσεται βάσει
Διαβάστε περισσότεραΑΣΦΑΛΕΙΑ ΕΦΟΔΙΑΣΜΟΥ ΤΗΣ ΧΩΡΑΣ ΜΕ ΦΥΣΙΚΟ ΑΕΡΙΟ
ΑΣΦΑΛΕΙΑ ΕΦΟΔΙΑΣΜΟΥ ΤΗΣ ΧΩΡΑΣ ΜΕ ΦΥΣΙΚΟ ΑΕΡΙΟ του Κωνσταντίνου Ε. Μαρούλη Γενικού Δντή Μεταφοράς. Διοικητικών και Οικονομικών του Διαχειριστή του Εθνικού Συστήματος Φυσικού Αερίου (ΔΕΣΦΑ) Α.Ε Οκτώβριος
Διαβάστε περισσότεραΠρόγραμμα Ανάπτυξης Ε.Σ.Φ.Α.
Πρόγραμμα Ανάπτυξης Ε.Σ.Φ.Α. 2013 2022 Αθήνα, Φεβρουάριος 2013 ΠΕΡΙΕΧΟΜΕΝΑ ΚΕΦΑΛΑΙΟ 1: ΕΙΣΑΓΩΓΗ... 4 ΚΕΦΑΛΑΙΟ 2: ΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ ΕΣΦΑ 2013 2022... 6 ΚΕΦΑΛΑΙΟ 2.1. ΕΡΓΑ ΠΟΥ ΕΙΧΑΝ ΣΥΜΠΕΡΙΛΗΦΘΕΙ ΣΤΟ ΠΡΟΓΡΑΜΜΑ
Διαβάστε περισσότεραΕτήσιος Σχεδιασµός Εξισορρόπησης Φορτίου για το Έτος 2015 Απρίλιος 2014 ΕΣΦΑ Α. Ε. Σελ.1/14
Ετήσιος Σχεδιασµός Εξισορρόπησης Φορτίου για το Έτος 2015 Απρίλιος 2014 Σελ.1/14 1. Εισαγωγή Η παρούσα έκθεση συντάσσεται στο πλαίσιο των διατάξεων της παραγράφου 2.γ του Άρθρου 68 του Νόµου 4001/2011,
Διαβάστε περισσότερα(1) 2010
Επιχειρηµατική Συνάντηση «Ενέργεια Β2Β» 25 27 Νοεµβρίου 2010 Νίκος Κατσής ιευθυντής ραστηριότητας Στρατηγικής & Επιχειρησιακού Σχεδιασµού, ΕΣΦΑ Α.Ε. ΠΕΡΙΕΧΟΜΕΝΑ Ο ΕΣΦΑ ΑΕ Οικονοµικές Καταστάσεις ΕΣΦΑ Επενδυτικό
Διαβάστε περισσότεραΕτήσιος Σχεδιασµός Εξισορρόπησης Φορτίου για το Έτος 2018 Απρίλιος 2017 ΕΣΦΑ Α. Ε. Σελ.1/14
Ετήσιος Σχεδιασµός Εξισορρόπησης Φορτίου για το Έτος 2018 Απρίλιος 2017 Σελ.1/14 1. Εισαγωγή Η παρούσα εισήγηση συντάσσεται στο πλαίσιο των διατάξεων της παραγράφου 2.γ του Άρθρου 68 του Νόµου 4001/2011,
Διαβάστε περισσότεραΕτήσιος Σχεδιασµός Εξισορρόπησης Φορτίου για το Έτος 2017 Απρίλιος 2016 ΕΣΦΑ Α. Ε. Σελ.1/14
Ετήσιος Σχεδιασµός Εξισορρόπησης Φορτίου για το Έτος 2017 Απρίλιος 2016 Σελ.1/14 1. Εισαγωγή Η παρούσα εισήγηση συντάσσεται στο πλαίσιο των διατάξεων της παραγράφου 2.γ του Άρθρου 68 του Νόµου 4001/2011,
Διαβάστε περισσότεραΣχέδιο ΠΡΟΓΡΑΜΜΑΤΟΣ ΑΝΑΠΤΥΞΗΣ ΕΣΦΑ
Σχέδιο ΠΡΟΓΡΑΜΜΑΤΟΣ ΑΝΑΠΤΥΞΗΣ ΕΣΦΑ 2017-2026 ΙΟΥΛΙΟΣ 2017 ΠΕΡΙΕΧΟΜΕΝΑ ΣΥΝΤΟΜΟΓΡΑΦΙΕΣ ---------------------------------------------------------------------------------------------------------------- 4 ΚΕΦΑΛΑΙΟ
Διαβάστε περισσότεραΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘΜ. 525/2013. έγκριση του Προγράµµατος Ανάπτυξης ΕΣΦΑ ». Η Ρυθµιστική Αρχή Ενέργειας. Λαµβάνοντας υπόψη: ».
Πειραιώς 132 118 54 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr ΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘΜ. 525/2013 Έγκριση του Προγράµµατος Ανάπτυξης Ε.Σ.Φ.Α. 2013-2022 Η Ρυθµιστική Αρχή Ενέργειας
Διαβάστε περισσότεραΕΦΗΜΕΡΙ Α ΤΗΣ ΚΥΒΕΡΝΗΣΕΩΣ
E ΕΦΗΜΕΡΙ Α ΤΗΣ ΚΥΒΕΡΝΗΣΕΩΣ ΤΗΣ ΕΛΛΗΝΙΚΗΣ ΗΜΟΚΡΑΤΙΑΣ 13455 2 Απριλίου 2019 ΤΕΥΧΟΣ ΔΕΥΤΕΡΟ Αρ. Φύλλου 1089 ΑΠΟΦΑΣΕΙΣ Αριθμ. απόφ. 236/2019 Έγκριση του Προγράμματος Ανάπτυξης ΕΣΦΑ 2017-2026. Η ΡΥΘΜΙΣΤΙΚΗ
Διαβάστε περισσότεραΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘΜ. 3293/2009. Έγκριση Ετήσιου Σχεδιασμού Εξισορρόπησης Φορτίου του Εθνικού Συστήματος Μεταφοράς Φυσικού Αερίου (ΕΣΜΦΑ) για το Έτος 2009
Πειραιώς 132 118 54 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr ΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘΜ. 3293/2009 Έγκριση Ετήσιου Σχεδιασμού Εξισορρόπησης Φορτίου του Εθνικού Συστήματος Μεταφοράς
Διαβάστε περισσότερα/13
Ετήσιος Σχεδιασµός Εξισορρόπησης Φορτίου για το Έτος 2012 και Τροποποίησή του για το Έτος 2011 Μάιος 2011 Σελ.1/13 1. Εισαγωγή Το παρόν πρόγραµµα συντάσσεται βάσει των διατάξεων της παραγράφου 2.γ του
Διαβάστε περισσότεραΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘΜ. 121/2007. Έγκριση Ετήσιου Σχεδιασµού Εξισορρόπησης Φορτίου του ΕΣΜΦΑ. Η Ρυθµιστική Αρχή Ενέργειας
ΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘΜ. 121/2007 Έγκριση Ετήσιου Σχεδιασµού Εξισορρόπησης Φορτίου του ΕΣΜΦΑ Η Ρυθµιστική Αρχή Ενέργειας Κατά την τακτική συνεδρίασή της, στην έδρα της, την 22 Ιουνίου 2007 και Λαµβάνοντας υπόψη:
Διαβάστε περισσότεραΈργα Διαμετακόμισης του ΔΕΣΦΑ στη Νοτιοανατολική Ευρώπη
Έργα Διαμετακόμισης του ΔΕΣΦΑ στη Νοτιοανατολική Ευρώπη Νίκος Κατσής Διευθυντής Δραστηριότητας Ρυθμιστικών Θεμάτων & Στρατηγικού Σχεδιασμού, ΔΕΣΦΑ Α.Ε. ΙΕΝΕ, Αθήνα 11 Νοεμβρίου 2009 Περιεχόμενα Η Εταιρία
Διαβάστε περισσότεραΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘΜ. 1784/2010
Πειραιώς 132 118 54 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr ΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘΜ. 1784/2010 1. Έγκριση Ετήσιου Σχεδιασμού Εξισορρόπησης Φορτίου του Εθνικού Συστήματος Μεταφοράς
Διαβάστε περισσότεραΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘΜ. 2099/2010
Πειραιώς 132 118 54 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr ΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘΜ. 2099/2010 Έγκριση Τροποποίησης Ετήσιου Σχεδιασμού Εξισορρόπησης Φορτίου του Εθνικού Συστήματος
Διαβάστε περισσότεραΓιώργος Παπαρσένος Διευθύνων Σύμβουλος ΔΕΣΦΑ
Στρατηγική και πολιτική του ΔΕΣΦΑ για την ασφάλεια εφοδιασμού και την λειτουργία της αγοράς φυσικού αερίου Συνέδριο: Η κρίση ως ευκαιρία: Επενδύσεις στην Ελλάδα σήμερα ΚΕΠΠ / Capital Link Απρίλιος 2011
Διαβάστε περισσότεραΕΚΘΕΣΗ ΤΟΥ ΔΙΑΧΕΙΡΙΣΤΗ ΤΟΥ ΕΘΝΙΚΟΥ ΣΥΣΤΗΜΑΤΟΣ ΦΥΣΙΚΟΥ ΑΕΡΙΟΥ ΓΙΑ ΤΗΝ ΕΦΑΡΜΟΓΗ ΠΡΟΣΩΡΙΝΩΝ ΜΕΤΡΩΝ
ΕΚΘΕΣΗ ΤΟΥ ΔΙΑΧΕΙΡΙΣΤΗ ΤΟΥ ΕΘΝΙΚΟΥ ΣΥΣΤΗΜΑΤΟΣ ΦΥΣΙΚΟΥ ΑΕΡΙΟΥ ΓΙΑ ΤΗΝ ΕΦΑΡΜΟΓΗ ΠΡΟΣΩΡΙΝΩΝ ΜΕΤΡΩΝ ΣΤΟ ΠΛΑΙΣΙΟ ΤΟΥ ΚΑΝΟΝΙΣΜΟΥ (ΕΕ) 312/214 ΓΙΑ ΤΗ ΘΕΣΠΙΣΗ ΚΩΔΙΚΑ ΔΙΚΤΥΟΥ ΟΣΟΝ ΑΦΟΡΑ ΤΗΝ ΕΞΙΣΟΡΡΟΠΗΣΗ ΤΟΥ ΦΥΣΙΚΟΥ
Διαβάστε περισσότεραεφοδιασµού και την λειτουργία της αγοράς φ.α.
Επιχειρηµατική Συνάντηση «Ενέργεια Β2Β» 25 27 Νοεµβρίου 2010 Στρατηγική και πολιτική του ΕΣΦΑ για την ασφάλεια εφοδιασµού και την λειτουργία της αγοράς φ.α. Γιαννακόπουλος Αλέξιος ιευθυντής ραστηριοτήτων
Διαβάστε περισσότεραΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘΜ. 637/2013
Πειραιώς 132118 54 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr ΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘΜ. 637/2013 1. Έγκριση Ετήσιου Σχεδιασµού Εξισορρόπησης Φορτίου του Εθνικού Συστήµατος Μεταφοράς
Διαβάστε περισσότεραΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘΜ. 532/2010
Πειραιώς 132 118 54 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr ΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘΜ. 532/2010 1. Έγκριση Ετήσιου Σχεδιασμού Εξισορρόπησης Φορτίου του Εθνικού Συστήματος Μεταφοράς
Διαβάστε περισσότεραΕΦΗΜΕΡΙΣ ΤΗΣ ΚΥΒΕΡΝΗΣΕΩΣ
39111 ΕΦΗΜΕΡΙΣ ΤΗΣ ΚΥΒΕΡΝΗΣΕΩΣ ΤΗΣ ΕΛΛΗΝΙΚΗΣ ΔΗΜΟΚΡΑΤΙΑΣ ΤΕΥΧΟΣ ΔΕΥΤΕΡΟ Αρ. Φύλλου 2385 27 Αυγούστου 2012 ΑΠΟΦΑΣΕΙΣ Αριθμ. απόφ. 722/2012 Έγκριση Τιμολογίου Χρήσης του Εθνικού Συστήματος Φυσικού Αερίου.
Διαβάστε περισσότεραNATIONAL NATURAL GAS SYSTEM DRAFT DEVELOPMENT PLAN
NATIONAL NATURAL GAS SYSTEM DRAFT DEVELOPMENT PLAN Ioannis Chomatas, Projects Management Division Director September 2019 1 Περιεχόμενα Εθνικό Σύστημα Μεταφοράς Φυσικού Αερίου Κύρια Εργα που ολοκληρώθηκαν
Διαβάστε περισσότεραΕΦΗΜΕΡΙ Α ΤΗΣ ΚΥΒΕΡΝΗΣΕΩΣ
E ΕΦΗΜΕΡΙ Α ΤΗΣ ΚΥΒΕΡΝΗΣΕΩΣ ΤΗΣ ΕΛΛΗΝΙΚΗΣ ΗΜΟΚΡΑΤΙΑΣ 31275 14 Σεπτεμβρίου 2016 ΤΕΥΧΟΣ ΔΕΥΤΕΡΟ Αρ. Φύλλου 2935 ΑΠΟΦΑΣΕΙΣ Αριθμ. απόφ. 282/2016 Έγκριση Ετήσιου Σχεδιασμού Εξισορρόπησης Φορτίου του Εθνικού
Διαβάστε περισσότεραΕξελίξεις στο θεσμικό πλαίσιο οργάνωσης της αγοράς φυσικού αερίου
Εξελίξεις στο θεσμικό πλαίσιο οργάνωσης της αγοράς φυσικού αερίου Γ. Αυλωνίτης Επικεφαλής Μονάδας Ανάλυσης Συστημάτων Συνέδριο ΤΕΕ - Μάρτιος 2010 Ενέργεια: Σημερινή Εικόνα - Σχεδιασμός - Προοπτικές Δομή
Διαβάστε περισσότεραΟΙ ΠΕΡΙ ΡΥΘΜΙΣΗΣ ΤΗΣ ΑΓΟΡΑΣ ΦΥΣΙΚΟΥ ΑΕΡΙΟΥ ΝΟΜΟΙ ΤΟΥ 2004 ΕΩΣ 2018 (Ν.183(Ι)/2004 & Ν.103(Ι)/2006 & 199(Ι)/2007 & 219(Ι)/2012 &148(Ι)/2018)
ΟΙ ΠΕΡΙ ΡΥΘΜΙΣΗΣ ΤΗΣ ΑΓΟΡΑΣ ΦΥΣΙΚΟΥ ΑΕΡΙΟΥ ΝΟΜΟΙ ΤΟΥ 2004 ΕΩΣ 2018 (Ν.183(Ι)/2004 & Ν.103(Ι)/2006 & 199(Ι)/2007 & 219(Ι)/2012 &148(Ι)/2018) ΚΑΙ ΣΧΕΤΙΚΟΙ ΚΑΝΟΝΙΣΜΟΙ Πρότυποι Όροι Άδεια Κατασκευής, Ιδιοκτησίας,
Διαβάστε περισσότεραΤροποποίηση των ενοτήτων 7 και 8 του Ετήσιου Σχεδιασµού Εξισορρόπησης 2012 εκέµβριος 2011 ΕΣΦΑ Α. Ε. Σελ.1/5
Τροποποίηση των ενοτήτων 7 και 8 του Ετήσιου Σχεδιασµού Εξισορρόπησης 2012 εκέµβριος 2011 Σελ.1/5 Εισαγωγή Η παρούσα τροποποίηση των ενοτήτων 7 και 8 του Ετήσιου Σχεδιασµού Εξισορρόπησης Έτους 2012 συντάσσεται
Διαβάστε περισσότεραΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ ΕΣΦΑ ΠΕΡΙΟ ΟΥ 2010-2014
ΠΡΟΓΡΑΜΜΑ ΑΝΑΠΤΥΞΗΣ ΕΣΦΑ ΠΕΡΙΟ ΟΥ 2010-2014 ΑΘΗΝΑ ΕΚΕΜΒΡΙΟΣ 2010 ΠΕΡΙΕΧΟΜΕΝΑ ΚΕΦΑΛΑΙΟ 1: ΑΝΑΠΤΥΞΗ ΣΥΣΤΗΜΑΤΟΣ ΜΕΤΑΦΟΡΑΣ... 4 1.1. ΚΑΤΑΛΟΓΟΣ ΠΡΟΓΡΑΜΜΑΤΙΣΜΕΝΩΝ ΕΠΕΚΤΑΣΕΩΝ ΕΣΦΑ... 5 1.1.1. ΕΓΚΑΤΑΣΤΑΣΗ ΣΤΑΘΜΟΥ
Διαβάστε περισσότεραΕΦΗΜΕΡΙ Α ΤΗΣ ΚΥΒΕΡΝΗΣΕΩΣ
E ΕΦΗΜΕΡΙ Α ΤΗΣ ΚΥΒΕΡΝΗΣΕΩΣ ΤΗΣ ΕΛΛΗΝΙΚΗΣ ΗΜΟΚΡΑΤΙΑΣ 70493 31 Δεκεμβρίου 2018 ΤΕΥΧΟΣ ΔΕΥΤΕΡΟ Αρ. Φύλλου 5969 ΑΠΟΦΑΣΕΙΣ Αριθμ. απόφ. 1126/2018 Έγκριση Συντελεστή Απωλειών Εγκατάστασης ΥΦΑ για το Έτος 2018.
Διαβάστε περισσότεραΠΑΡΑΤΗΡΗΣΕΙΣ ΤΗΣ ΔΗΜΟΣΙΑΣ ΕΠΙΧΕΙΡΗΣΗΣ ΗΛΕΚΤΡΙΣΜΟΥ Α.Ε. ΕΠΙ ΤΩΝ:
ΠΑΡΑΤΗΡΗΣΕΙΣ ΤΗΣ ΔΗΜΟΣΙΑΣ ΕΠΙΧΕΙΡΗΣΗΣ ΗΛΕΚΤΡΙΣΜΟΥ Α.Ε. ΕΠΙ ΤΩΝ: ΚΑΝΟΝΙΣΜΟΥ ΜΕΤΡΗΣΕΩΝ ΕΓΧΕΙΡΙΔΙΟΥ ΔΙΑΔΙΚΑΣΙΩΝ ΛΕΙΤΟΥΡΓΙΑΣ ΕΣΦΑ ΕΓΧΕΙΡΙΔΙΟΥ ΤΙΜΟΛΟΓΙΩΝ ΚΑΙ ΧΡΕΩΣΕΩΝ ΠΡΟΣΒΑΣΗΣ ΣΤΟ ΕΣΦΑ ΣΧΕΔΙΟΥ ΠΡΟΤΥΠΗΣ ΣΥΜΦΩΝΙΑΣ
Διαβάστε περισσότεραΕΤΚΛ ΕΜΠ. Τεχνολογία Πετρελαίου και. Μεταφορά, Διανομή, Αποθήκευση Φυσικού. Εργαστήριο Τεχνολογίας Καυσίμων Και Λιπαντικών ΕΜΠ.
Φυσικού Μεταφορά,, Διανομή, Αποθήκευση Φυσικού Φυσικού Αγωγοί Μεταφοράς Φυσικού Οι αγωγοί μεταφοράς φυσικού αερίου διακρίνονται ανάλογα με την πίεση σε: Αγωγούς μεταφοράς Υψηλής Πίεσης (40 100 bar) Αγωγούς
Διαβάστε περισσότερα1. Ιστορικό ίδρυσης ΑΔΜΗΕ. 2. Ρόλος του ΑΔΜΗΕ στην αγορά ηλεκτρικής ενέργειας. 3. Βασικές εταιρικές αρχές λειτουργίας ΑΔΜΗΕ
1. Ιστορικό ίδρυσης ΑΔΜΗΕ 2. Ρόλος του ΑΔΜΗΕ στην αγορά ηλεκτρικής ενέργειας 3. Βασικές εταιρικές αρχές λειτουργίας ΑΔΜΗΕ 2 Ο ΑΔΜΗΕ είναι θυγατρική εταιρεία της ΔΕΗ που δημιουργήθηκε μετά τη συγχώνευση
Διαβάστε περισσότεραO Κανονισμός αδειών παραγωγής και προμήθειας ηλεκτρικής ενέργειας συμπληρώνεται ως ακολούθως:
O Κανονισμός αδειών παραγωγής και προμήθειας ηλεκτρικής ενέργειας συμπληρώνεται ως ακολούθως: Άρθρο 4 Προστίθεται η ακόλουθη παράγραφος 5: Η αίτηση για χορήγηση άδειας διανομής θερμότητας σε τρίτους υποβάλλεται
Διαβάστε περισσότεραΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘ. 1118/2018
Πειραιώς 132 118 54 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr ΑΠΟΦΑΣΗ ΥΠ ΑΡΙΘ. 1118/2018 Έγκριση της τιμής προμήθειας του υγροποιημένου φυσικού αερίου (ΥΦΑ) ιδιοκατανάλωσης
Διαβάστε περισσότερα1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ
ΜΗΝΙΑΙΟ ΔΕΛΤΙΟ ΕΝΕΡΓΕΙΑΣ - ΟΚΤΩΒΡΙΟΣ 217 - v1 1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ 1.1. ΟΚΤΩΒΡΙΟΣ 217 ΕΚΤΙΜΗΣΗ ΣΥΝΟΛΙΚΗΣ ΖΗΤΗΣΗΣ () 3,848 Υ/Σ ΟΡΙΩΝ ΣΥΣΤΗΜΑΤΟΣ- ΔΙΚΤΥΟΥ
Διαβάστε περισσότεραΣτρατηγικές κινήσεις του ΔΕΣΦΑ για την ενίσχυση της ελληνικής οικονομίας
Στρατηγικές κινήσεις του ΔΕΣΦΑ για την ενίσχυση της ελληνικής οικονομίας Γράφει η Ευσταθία Χρυσοβέργη, Παρασκευή, 26 Σεπτεμβρίου 2014 Το epixeiro.gr εξασφάλισε μια επίσκεψη στα γραφεία ενός από τους καίριους
Διαβάστε περισσότεραΔΗΜΟΣΙΑ ΕΠΙΧΕΙΡΗΣΗ ΔΙΚΤΥΩΝ ΔΙΑΝΟΜΗΣ ΑΕΡΙΟΥ Α.Ε.
ΔΗΜΟΣΙΑ ΕΠΙΧΕΙΡΗΣΗ ΔΙΚΤΥΩΝ ΔΙΑΝΟΜΗΣ ΑΕΡΙΟΥ Α.Ε. Πρόγραμμα Ανάπτυξης Δικτύου Διανομής της Δημόσιας Επιχείρησης Δικτύων Διανομής Αερίου Α.Ε. για την περίοδο 2018-2022 ΠΥΡΓΟΣ ΑΘΗΝΩΝ, Λ. ΜΕΣΟΓΕΙΩΝ 2-4, 11527
Διαβάστε περισσότεραΑΠΟΦΑΣΗ ΡΑΕ ΥΠ ΑΡΙΘΜ. 722/2012. Έγκριση Τιµολογίου Χρήσης του Εθνικού Συστήµατος Φυσικού Αερίου. Η Ρυθµιστική Αρχή Ενέργειας
Πειραιώς 132, 11854 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr ΑΠΟΦΑΣΗ ΡΑΕ ΥΠ ΑΡΙΘΜ. 722/2012 Έγκριση Τιµολογίου Χρήσης του Εθνικού Συστήµατος Φυσικού Αερίου Η Ρυθµιστική
Διαβάστε περισσότεραΑΠΟΦΑΣΗ ΡΑΕ ΥΠ ΑΡΙΘΜ.
Πειραιώς 132, 118 54 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: Web: www.rae.gr ΑΠΟΦΑΣΗ ΡΑΕ ΥΠ ΑΡΙΘΜ. 175/2019 Μεθοδολογία Εκτίμησης του Συντελεστή Μετατροπής της Ποσότητας Μέγιστης Ημερήσιας Κατανάλωσης
Διαβάστε περισσότερα1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ
ΜΗΝΙΑΙΟ ΔΕΛΤΙΟ ΕΝΕΡΓΕΙΑΣ - ΙΟΥΛΙΟΣ 218 - v1 1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ 1.1. ΙΟΥΛΙΟΣ 218 ΕΚΤΙΜΗΣΗ ΣΥΝΟΛΙΚΗΣ ΖΗΤΗΣΗΣ () 4.951 Υ/Σ ΟΡΙΩΝ ΣΥΣΤΗΜΑΤΟΣ- ΔΙΚΤΥΟΥ 3.69
Διαβάστε περισσότερα1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ
ΜΗΝΙΑΙΟ ΔΕΛΤΙΟ ΕΝΕΡΓΕΙΑΣ - ΣΕΠΤΕΜΒΡΙΟΣ 213 1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ 1.1. ΣΕΠΤΕΜΒΡΙΟΣ 213 ΕΚΤΙΜΗΣΗ ΣΥΝΟΛΙΚΗΣ ΖΗΤΗΣΗΣ (GWh) 3.997 GWh Υ/Σ ΟΡΙΩΝ ΣΥΣΤΗΜΑΤΟΣ- ΔΙΚΤΥΟΥ
Διαβάστε περισσότεραΑΠΟΦΑΣΗ ΡΑΕ ΥΠ ΑΡΙΘ. 452/2013. Η Ρυθμιστική Αρχή Ενέργειας
Πειραιώς 132 118 54 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr ΑΠΟΦΑΣΗ ΡΑΕ ΥΠ ΑΡΙΘ. 452/2013 Αποδοχή της κοινής πρότασης των Διαχειριστών Συστημάτων Φυσικού Αερίου της
Διαβάστε περισσότεραΕΦΗΜΕΡΙΣ ΤΗΣ ΚΥΒΕΡΝΗΣΕΩΣ
28677 ΕΦΗΜΕΡΙΣ ΤΗΣ ΚΥΒΕΡΝΗΣΕΩΣ ΤΗΣ ΕΛΛΗΝΙΚΗΣ ΔΗΜΟΚΡΑΤΙΑΣ ΤΕΥΧΟΣ ΔΕΥΤΕΡΟ Αρ. Φύλλου 2294 27 Αυγούστου 2014 ΑΠΟΦΑΣΕΙΣ Αριθμ. απόφ. 422/2014 1. Έγκριση Ετήσιου Σχεδιασμού Εξισορρόπησης Φορ τίου του Εθνικού
Διαβάστε περισσότερα1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ
ΜΗΝΙΑΙΟ ΔΕΛΤΙΟ ΕΝΕΡΓΕΙΑΣ - ΦΕΒΡΟΥΑΡΙΟΣ 218 - v1 1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ 1.1. ΦΕΒΡΟΥΑΡΙΟΣ 218 ΕΚΤΙΜΗΣΗ ΣΥΝΟΛΙΚΗΣ ΖΗΤΗΣΗΣ () 4.17 Υ/Σ ΟΡΙΩΝ ΣΥΣΤΗΜΑΤΟΣ- ΔΙΚΤΥΟΥ
Διαβάστε περισσότερα1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ
ΜΗΝΙΑΙΟ ΔΕΛΤΙΟ ΕΝΕΡΓΕΙΑΣ - ΜΑΙΟΣ 218 - v1 1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ 1.1. ΜΑΙΟΣ 218 ΕΚΤΙΜΗΣΗ ΣΥΝΟΛΙΚΗΣ ΖΗΤΗΣΗΣ () 3.896 Υ/Σ ΟΡΙΩΝ ΣΥΣΤΗΜΑΤΟΣ- ΔΙΚΤΥΟΥ 2.651 68%
Διαβάστε περισσότεραΚΩΔΙΚΑΣ ΔΙΑΧΕΙΡΙΣΗΣ ΤΟΥ ΕΘΝΙΚΟΥ ΣΥΣΤΗΜΑΤΟΣ ΦΥΣΙΚΟΥ ΑΕΡΙΟΥ
ΚΩΔΙΚΑΣ ΔΙΑΧΕΙΡΙΣΗΣ ΤΟΥ ΕΘΝΙΚΟΥ ΣΥΣΤΗΜΑΤΟΣ ΦΥΣΙΚΟΥ ΑΕΡΙΟΥ 3 Η 4 Η ΑΝΑΘΕΩΡΗΣΗ (ΚΩΔΙΚΟΠΟΙΗΜΕΝΟ ΚΕΙΜΕΝΟ) ΠΙΝΑΚΑΣ ΠΕΡΙΕΧΟΜΕΝΩΝ ΚΕΦΑΛΑΙΟ 1... 19 ΓΕΝΙΚΕΣ ΔΙΑΤΑΞΕΙΣ... 19 Άρθρο 1... 19 Ορισμοί... 19 Άρθρο 2...
Διαβάστε περισσότεραΦυσικό αέριο Επενδύσεις στην Ελλάδα. Χάρης Σαχίνης Πρόεδρος & Δ/νων Σύμβουλος ΔΕΠΑ
Φυσικό αέριο Επενδύσεις στην Ελλάδα Χάρης Σαχίνης Πρόεδρος & Δ/νων Σύμβουλος ΔΕΠΑ Ενέργεια και Επενδύσεις στην Ελλάδα Αθήνα, 15 Μαΐου 2012 Ο Όμιλος ΔΕΠΑ Ελληνικά Πετρέλαια Ελληνικό Δημόσιο 35% 65% Εμπορία
Διαβάστε περισσότερα1 Γενική περιγραφή του Εθνικού Συστήματος Φυσικού Αερίου 3 2 Έκθεση για τη λειτουργία του ΕΣΦΑ 5
Έκθεση Λειτουργίας του ΕΣΦΑ για το Έτος 2015 (Σύµφωνα µε τις διατάξεις της παραγράφου 2.ζ του Άρθρου 68 του Ν. 4001/2011 για τη λειτουργία Ενεργειακών Αγορών Ηλεκτρισµού και Φυσικού Αερίου, για Έρευνα,
Διαβάστε περισσότεραΓΝΩΜΟΔΟΤΗΣΗ ΡΑΕ ΥΠ ΑΡΙΘΜ. 217/2010
Πειραιώς 132, 11854 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr ΓΝΩΜΟΔΟΤΗΣΗ ΡΑΕ ΥΠ ΑΡΙΘΜ. 217/2010 Για την τροποποίηση της υπ αριθμ. 4955/27.03.06 απόφασης του Υπουργού
Διαβάστε περισσότερα1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ
1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ 1.1. ΑΠΡΙΛΙΟΣ 219 ΕΚΤΙΜΗΣΗ ΣΥΝΟΛΙΚΗΣ ΖΗΤΗΣΗΣ () 3.918 Υ/Σ ΟΡΙΩΝ ΣΥΣΤΗΜΑΤΟΣ- ΔΙΚΤΥΟΥ 2.71 69% ΖΗΤΗΣΗ ΠΟΥ ΚΑΛΥΠΤΕΤΑΙ ΑΠΟ ΜΟΝΑΔΕΣ ΠΑΡΑΓΩΓΗΣ
Διαβάστε περισσότεραΣυνέδριο: «Ενέργεια & Ανάπτυξη 2017»
Συνέδριο: «Ενέργεια & Ανάπτυξη 2017» Λεωνίδας Μπακούρας Γενικός Διευθυντής 24 Νοεμβρίου 2017 www.edathess.gr Εταιρεία Διανομής Αερίου Θεσσαλονίκης Θεσσαλίας Από την 30/12/2016 και σύμφωνα με το ισχύον
Διαβάστε περισσότεραΠΙΝΑΚΑΣ ΠΕΡΙΕΧΟΜΕΝΩΝ 1 Γενική περιγραφή του Εθνικού Συστήµατος Φυσικού Αερίου 3 2 Έκθεση για τη λειτουργία του ΕΣΦΑ Τεχνικά χαρακτηριστικά του Σ
Έκθεση Λειτουργίας του ΕΣΦΑ για το Έτος 2016 (Σύµφωνα µε τις διατάξεις της παραγράφου 2.ζ του Άρθρου 68 του Ν. 4001/2011 για τη λειτουργία Ενεργειακών Αγορών Ηλεκτρισµού και Φυσικού Αερίου, για Έρευνα,
Διαβάστε περισσότεραΓΝΩΜΟ ΟΤΗΣΗ ΡΑΕ ΥΠ ΑΡΙΘΜ. 7/2011. Σύµφωνη Γνώµη της ΡΑΕ για την έγκριση του Προγράµµατος Ανάπτυξης Ε.Σ.Φ.Α Η Ρυθµιστική Αρχή Ενέργειας
ΑΔΑ: 4Α1ΙΙΔΞ-Ξ Πειραιώς 132 118 54 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr ΓΝΩΜΟ ΟΤΗΣΗ ΡΑΕ ΥΠ ΑΡΙΘΜ. 7/2011 Σύµφωνη Γνώµη της ΡΑΕ για την έγκριση του Προγράµµατος Ανάπτυξης
Διαβάστε περισσότερα1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ
1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ 1.1. ΜΑΡΤΙΟΣ 219 ΕΚΤΙΜΗΣΗ ΣΥΝΟΛΙΚΗΣ ΖΗΤΗΣΗΣ () 4.251 Υ/Σ ΟΡΙΩΝ ΣΥΣΤΗΜΑΤΟΣ- ΔΙΚΤΥΟΥ 2.929 69% ΖΗΤΗΣΗ ΠΟΥ ΚΑΛΥΠΤΕΤΑΙ ΑΠΟ ΜΟΝΑΔΕΣ ΠΑΡΑΓΩΓΗΣ
Διαβάστε περισσότεραΑ Π Ο Φ Α Σ Η Ρ Α Ε Υ Π Α Ρ Ι Θ Μ /
Πειραιώς 132 118 54 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr Α Π Ο Φ Α Σ Η Ρ Α Ε Υ Π Α Ρ Ι Θ Μ. 6 4 3 / 2 0 1 8 Πλαίσιο Ανάπτυξης Απομακρυσμένων Δικτύων Διανομής με
Διαβάστε περισσότεραΑ Π Ο Φ Α Σ Η Ρ Α Ε Υ Π Α Ρ Ι Θ Μ. / Πλαίσιο Ανάπτυξης Απομακρυσμένων Δικτύων Διανομής με χρήση Συμπιεσμένου/Υγροποιημένου Φυσικού Αερίου
Πειραιώς 132 118 54 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr Α Π Ο Φ Α Σ Η Ρ Α Ε Υ Π Α Ρ Ι Θ Μ. / 2 0 1 8 Πλαίσιο Ανάπτυξης Απομακρυσμένων Δικτύων Διανομής με χρήση
Διαβάστε περισσότερα1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ
1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ 1.1. ΦΕΒΡΟΥΑΡΙΟΣ 219 ΕΚΤΙΜΗΣΗ ΣΥΝΟΛΙΚΗΣ ΖΗΤΗΣΗΣ () 4.346 Υ/Σ ΟΡΙΩΝ ΣΥΣΤΗΜΑΤΟΣ- ΔΙΚΤΥΟΥ 3.292 76% ΑΠΩΛΕΙΕΣ ΣΥΣΤΗΜΑΤΟΣ 92 2% ΑΝΤΛΗΣΗ
Διαβάστε περισσότεραΈκθεση Λειτουργίας του ΕΣΦΑ για το Έτος 2013 (Σύµφωνα µε τις διατάξεις της παραγράφου 2.ζ του Άρθρου 68 του Ν. 4001/2011 για τη λειτουργία Ενεργειακών Αγορών Ηλεκτρισµού και Φυσικού Αερίου, για Έρευνα,
Διαβάστε περισσότεραΟΙ ΜΕΤΑΡΡΥΘΜΙΣΕΙΣ ΤΟΥ ΕΝΕΡΓΕΙΑΚΟΥ ΝΟΜΙΚΟΥ ΠΛΑΙΣΙΟΥ ΒΑΣΕΙ ΤΟΥ ΝΕΟΥ ΜΝΗΜΟΝΙΟΥ
ΟΙ ΜΕΤΑΡΡΥΘΜΙΣΕΙΣ ΤΟΥ ΕΝΕΡΓΕΙΑΚΟΥ ΝΟΜΙΚΟΥ ΠΛΑΙΣΙΟΥ ΒΑΣΕΙ ΤΟΥ ΝΕΟΥ ΜΝΗΜΟΝΙΟΥ Dr. Antonis Metaxas, Managing Partner, M & A Law Firm Lecturer of EU Law, University of Athens Εισαγωγή Δομή Παρουσίασης I. Η
Διαβάστε περισσότερα1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ
1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ 1.1. ΔΕΚΕΜΒΡΙΟΣ 218 ΕΚΤΙΜΗΣΗ ΣΥΝΟΛΙΚΗΣ ΖΗΤΗΣΗΣ () 4.785 Υ/Σ ΟΡΙΩΝ ΣΥΣΤΗΜΑΤΟΣ- ΔΙΚΤΥΟΥ 3.73 78% ΑΠΩΛΕΙΕΣ ΣΥΣΤΗΜΑΤΟΣ 115 3% ΑΝΤΛΗΣΗ
Διαβάστε περισσότεραΕνέργεια &Ανάπτυξη 2011, Νοεµβρίου 2011, Αθήνα
Νέο Θεσµικό πλαίσιο για την ανάπτυξη υποδοµών και τη λειτουργία της αγοράς φυσικού αερίου ρ. Μιχάλης Θωµαδάκης Μέλος της Ολοµέλειας Ρυθµιστική Αρχή Ενέργειας Ενέργεια &Ανάπτυξη 2011, 22-23 Νοεµβρίου 2011,
Διαβάστε περισσότεραΜπορεί η διανομή του φυσικού αερίου να συμβάλει στον μετασχηματισμό της ενεργειακής αγοράς; Η συμμετοχή της ΔΕΔΑ
22 ο Εθνικό Συνέδριο «Ενέργεια & Ανάπτυξη 2017: Οι Αγορές Ενέργειας σε Πορεία Μετασχηματισμού» Αθήνα, 23-24 Νοεμβρίου 2017 Μπορεί η διανομή του φυσικού αερίου να συμβάλει στον μετασχηματισμό της ενεργειακής
Διαβάστε περισσότεραΣΥΝΟΛΟ. Πίνακας 1: ιάµετρος και µήκος των αγωγών Φυσικού Αερίου του ΕΣΜΦΑ
Έκθεση Λειτουργίας του ΕΣΦΑ για το Έτος 2014 (Σύµφωνα µε τις διατάξεις της παραγράφου 2.ζ του Άρθρου 68 του Ν. 4001/2011 για τη λειτουργία Ενεργειακών Αγορών Ηλεκτρισµού και Φυσικού Αερίου, για Έρευνα,
Διαβάστε περισσότεραΚΩΔΙΚΑΣ ΔΙΑΧΕΙΡΙΣΗΣ ΤΟΥ ΕΘΝΙΚΟΥ ΣΥΣΤΗΜΑΤΟΣ ΦΥΣΙΚΟΥ ΑΕΡΙΟΥ
ΚΩΔΙΚΑΣ ΔΙΑΧΕΙΡΙΣΗΣ ΤΟΥ ΕΘΝΙΚΟΥ ΣΥΣΤΗΜΑΤΟΣ ΦΥΣΙΚΟΥ ΑΕΡΙΟΥ 2 Η ΑΝΑΘΕΩΡΗΣΗ (ΚΩΔΙΚΟΠΟΙΗΜΕΝΟ ΚΕΙΜΕΝΟ) ΠΙΝΑΚΑΣ ΠΕΡΙΕΧΟΜΕΝΩΝ ΚΕΦΑΛΑΙΟ 1... 9 Γενικές Διατάξεις...9 ΆΡΘΡΟ 1... 9 Ορισμοί... 9 ΆΡΘΡΟ 2... 13 Σημεία
Διαβάστε περισσότεραΠΙΝΑΚΑΣ ΠΕΡΙΕΧΟΜΕΝΩΝ
ΠΙΝΑΚΑΣ ΠΕΡΙΕΧΟΜΕΝΩΝ ΠΡΟΛΟΓΟΣ... 7 ΠΙΝΑΚΑΣ ΠΕΡΙΕΧΟΜΕΝΩΝ... 11 ΣΥΝΤΟΜΟΓΡΑΦΙΕΣ... 19 ΜΕΡΟΣ 1 - Η ΕΝΕΡΓΕΙΑ ΩΣ ΔΙΟΙΚΗΤΙΚΗ ΔΡΑΣΗ... 21 ΚΕΦΑΛΑΙΟ 1 - Η ΔΙΑΡΘΡΩΣΗ ΤΩΝ ΔΙΟΙΚΗΤΙΚΩΝ ΥΠΗ- ΡΕΣΙΩΝ ΣΤΟΝ ΤΟΜΕΑ ΤΗΣ ΕΝΕΡΓΕΙΑΣ

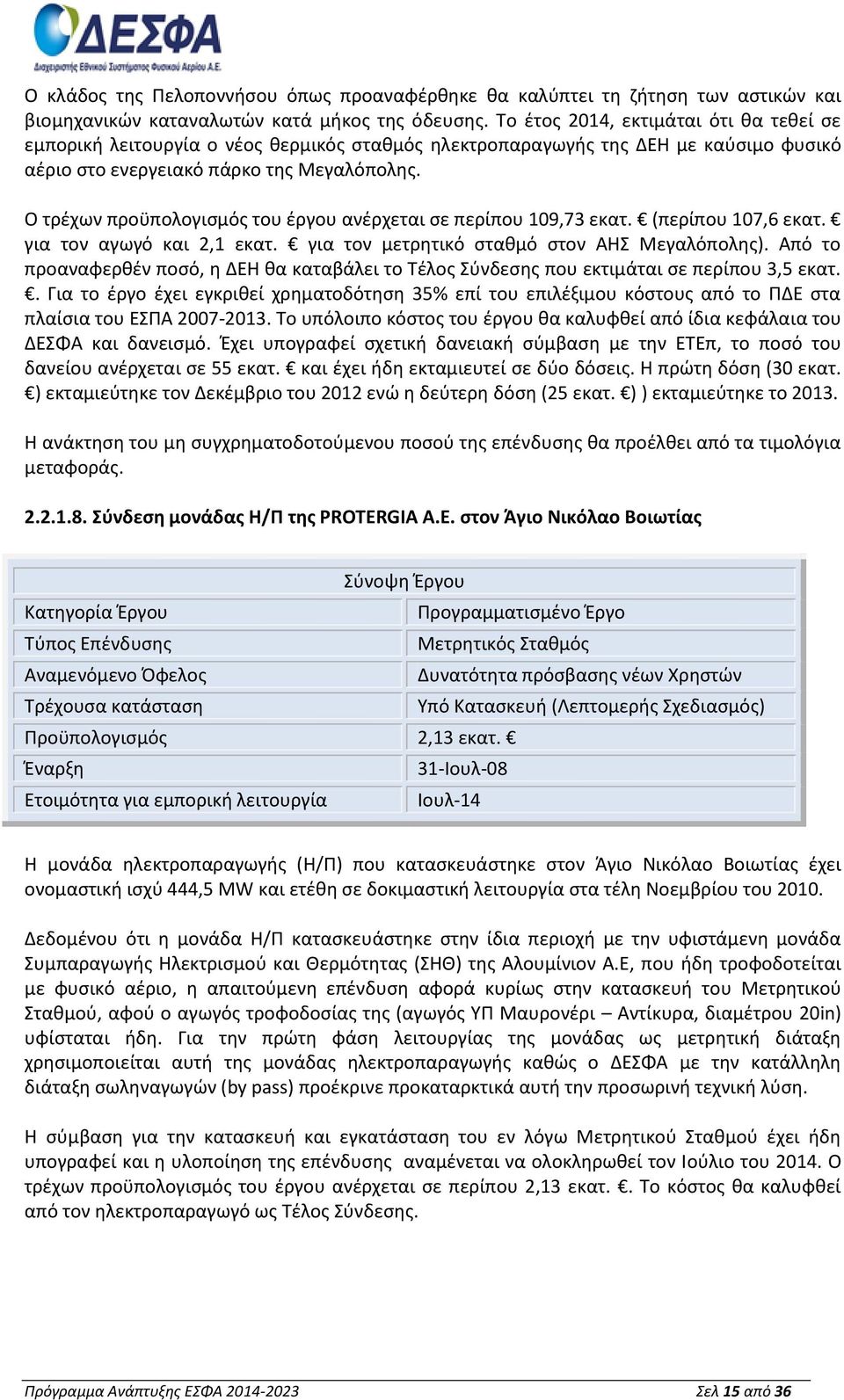

Διαβάστε περισσότερα1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ
1. ΙΣΟΖΥΓΙΟ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟ ΔΙΑΣΥΝΔΕΔΕΜΕΝΟ ΣΥΣΤΗΜΑ ΚΑΙ ΔΙΚΤΥΟ 1.1. ΙΑΝΟΥΑΡΙΟΣ 219 ΕΚΤΙΜΗΣΗ ΣΥΝΟΛΙΚΗΣ ΖΗΤΗΣΗΣ () 5.16 Υ/Σ ΟΡΙΩΝ ΣΥΣΤΗΜΑΤΟΣ- ΔΙΚΤΥΟΥ 4.33 79% ΑΠΩΛΕΙΕΣ ΣΥΣΤΗΜΑΤΟΣ 122 3% ΑΝΤΛΗΣΗ 17
Διαβάστε περισσότερα(Αναθεώρηση: 2) ΕΣΦΑ Α.Ε. Σελ.1/5
Εισήγηση σχετικά µε το τµήµα της δυναµικότητας του ΕΣΦΑ το οποίο δεσµεύεται από το ιαχειριστή για Εξισορρόπηση Φορτίου για το Έτος 2013 (Αναθεώρηση: 2) Ιούνιος 2013 Σελ.1/5 Η παρούσα εισήγηση συντάσσεται
Διαβάστε περισσότεραΔΗMOΣΙΑ ΕΠΙΧΕΙΡΗΣΗ ΦΥΣΙΚΟΥ ΑΕΡΙΟΥ (ΔΕΦΑ) 2 Ο ΕΝΕΡΓΕΙΑΚΟ ΣΥΜΠΟΣΙΟ ΚΥΠΡΟΥ 14-15 ΜΑΡΤΊΟΥ 2013
ΔΗMOΣΙΑ ΕΠΙΧΕΙΡΗΣΗ ΦΥΣΙΚΟΥ ΑΕΡΙΟΥ (ΔΕΦΑ) 2 Ο ΕΝΕΡΓΕΙΑΚΟ ΣΥΜΠΟΣΙΟ ΚΥΠΡΟΥ 14-15 ΜΑΡΤΊΟΥ 2013 ΔΕΦΑ Η Δημόσια Επιχείρηση Φυσικού Αερίου άρχισε τις εργασίες της τον Νοέμβριο του 2009. Το 100% των μετοχών της
Διαβάστε περισσότεραΘέμα: Δημόσια διαβούλευση της ΡΑΕ για την 1η αναθεώρηση του Κώδικα Διαχείρισης Δικτύου Διανομής Φυσικού Αερίου.
Προς: ΡΥΘΜΙΣΤΙΚΗ ΑΡΧΗ ΕΝΕΡΓΕΙΑΣ Πειραιώς 132 11854 ΑΘΗΝΑ Θεσσαλονίκης, 25/10/2017 Θέμα: Δημόσια διαβούλευση της ΡΑΕ για την 1η αναθεώρηση του Κώδικα Διαχείρισης Δικτύου Διανομής Φυσικού Αερίου. Αξιότιμε
Διαβάστε περισσότεραΕΦΗΜΕΡΙΣ ΤΗΣ ΚΥΒΕΡΝΗΣΕΩΣ
38415 ΕΦΗΜΕΡΙΣ ΤΗΣ ΚΥΒΕΡΝΗΣΕΩΣ ΤΗΣ ΕΛΛΗΝΙΚΗΣ ΔΗΜΟΚΡΑΤΙΑΣ ΤΕΥΧΟΣ ΔΕΥΤΕΡΟ Αρ. Φύλλου 3310 10 Δεκεμβρίου 2014 ΑΠΟΦΑΣΕΙΣ Αριθμ. απόφ. 681/2014 Έγκριση του Προγράμματος Ανάπτυξης Ε.Σ.Φ.Α. 2014 2023 Η ΡΥΘΜΙΣΤΙΚΗ
Διαβάστε περισσότερα1. Αναγκαιότητα συμπλήρωσης του υφιστάμενου θεσμικού πλαισίου - Σκοπός των Αποθηκευτικών Σταθμών (ΑΣ)
Κ Υ Ρ Ι Α Σ Η Μ Ε Ι Α Τ Η Σ Π Ρ Ο Τ Α Σ Η Σ Τ Η Σ Ρ Υ Θ Μ Ι Σ Τ Ι Κ Η Σ Α Ρ Χ Η Σ Ε Ν Ε Ρ Γ Ε Ι Α Σ Π Ρ Ο Σ Τ Ο Υ Π Ε Κ Α Γ Ι Α Τ Η Σ Υ Μ Π Λ Η Ρ Ω Σ Η Τ Ο Υ Θ Ε Σ Μ Ι Κ Ο Υ Π Λ Α Ι Σ Ι Ο Υ Σ Χ Ε Τ Ι Κ
Διαβάστε περισσότεραΣΥΝΟΠΤΙΚΗ ΠΑΡΟΥΣΙΑΣΗ ΤΗΣ ΜΕΛΕΤΗΣ ΠΕΡΙΒΑΛΛΟΝΤΙΚΩΝ ΕΠΙΠΤΩΣΕΩΝ του έργου «Χερσαίο Τμήμα του Αγωγού Φυσικού Αερίου Υψηλής πίεσης ΠΟΣΕΙΔΩΝ
ΣΥΝΟΠΤΙΚΗ ΠΑΡΟΥΣΙΑΣΗ ΤΗΣ ΜΕΛΕΤΗΣ ΠΕΡΙΒΑΛΛΟΝΤΙΚΩΝ ΕΠΙΠΤΩΣΕΩΝ του έργου «Χερσαίο Τμήμα του Αγωγού Φυσικού Αερίου Υψηλής πίεσης ΠΟΣΕΙΔΩΝ (Κήποι Έβρου Φλωροβούνι Θεσπρωτίας)» Φορέα υλοποίησης του έργου : «IGI
Διαβάστε περισσότεραΔρ. Μιχάλης Θωμαδάκης Αντιπρόεδρος Β της ΡΑΕ. Βασικά σημεία ομιλίας κατά την Ημερίδα «Ενέργεια: ο νέος επενδυτικός χάρτης»
Δρ. Μιχάλης Θωμαδάκης Αντιπρόεδρος Β της ΡΑΕ Βασικά σημεία ομιλίας κατά την Ημερίδα «Ενέργεια: ο νέος επενδυτικός χάρτης» Της Εφημερίδας «Απογευματινή» Τρίτη, 30 Ιουνίου 2009 ΕΒΕΑ 1. Γενική αναφορά στην
Διαβάστε περισσότεραΜΕΛΕΤΗ ΑΝΑΠΤΥΞΗΣ ΕΣΦΑ 2013 2022
ΜΕΛΕΤΗ ΑΝΑΠΤΥΞΗΣ ΕΣΦΑ 2013 2022 ΑΘΗΝΑ ΙΟΥΛΙΟΣ 2012 Πίνακας Περιεχομένων ΚΕΦΑΛΑΙΟ 1: ΕΙΣΑΓΩΓΗ... 3 ΚΕΦΑΛΑΙΟ 2: ΠΕΡΙΓΡΑΦΗ ΤΟΥ ΕΘΝΙΚΟΥ ΣΥΣΤΗΜΑΤΟΣ ΦΥΣΙΚΟΥ ΑΕΡΙΟΥ ΚΑΙ ΤΟΥ ΕΠΕΝΔΥΤΙΚΟΥ ΠΡΟΓΡΑΜΜΑΤΟΣ ΔΕΣΦΑ ΕΩΣ
Διαβάστε περισσότερα(Σύµφωνα µε τις διατάξεις της παραγράφου 2.ζ του Άρθρου 68 του Ν. 4001/2011 για τη λειτουργία Ενεργειακών Αγορών Ηλεκτρισµού και Φυσικού Αερίου, για
Έκθεση Λειτουργίας του ΕΣΦΑ για το Έτος 2017 (Σύµφωνα µε τις διατάξεις της παραγράφου 2.ζ του Άρθρου 68 του Ν. 4001/2011 για τη λειτουργία Ενεργειακών Αγορών Ηλεκτρισµού και Φυσικού Αερίου, για Έρευνα,
Διαβάστε περισσότεραΟ Κρίσιμος Ρόλος του Φυσικού Αερίου στον Μετασχηματισμό της Ελληνικής Ενεργειακής Αγοράς. Αναστάσιος Τόσιος Εμπορικός Διευθυντής
Ο Κρίσιμος Ρόλος του Φυσικού Αερίου στον Μετασχηματισμό της Ελληνικής Ενεργειακής Αγοράς Αναστάσιος Τόσιος Εμπορικός Διευθυντής 23 Νοεμβρίου 2018 Περιεχόμενα Η αγορά φ.α. στην Ελλάδα Η εξέλιξη της κατανάλωσης
Διαβάστε περισσότεραΣΥΝΟΛΟ. Πίνακας 1: ιάµετρος και µήκος των αγωγών Φυσικού Αερίου του ΕΣΜΦΑ
Έκθεση Λειτουργίας του ΕΣΦΑ για το Έτος 2012 (Σύµφωνα µε τις διατάξεις της παραγράφου 2.ζ του Άρθρου 68 του Ν. 4001/2011 για τη λειτουργία Ενεργειακών Αγορών Ηλεκτρισµού και Φυσικού Αερίου, για Έρευνα,
Διαβάστε περισσότεραΑΠΟΦΑΣΗ ΡΑΕ ΥΠ ΑΡΙΘΜ. 594/2012. Έκδοση του Κανονισμού Τιμολόγησης Βασικών Δραστηριοτήτων του Εθνικού Συστήματος Φυσικού Αερίου
Πειραιώς 132, 11854 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr ΑΠΟΦΑΣΗ ΡΑΕ ΥΠ ΑΡΙΘΜ. 594/2012 Έκδοση του Κανονισμού Τιμολόγησης Βασικών Δραστηριοτήτων του Εθνικού Συστήματος
Διαβάστε περισσότεραΑΝΑΝΕΩΣΙΜΕΣ ΠΗΓΕΣ ΕΝΕΡΓΕΙΑΣ & ΣΗΘΥΑ. Συνοπτικό Πληροφοριακό Δελτίο
ΛΕΙΤΟΥΡΓΟΣ ΑΓΟΡΑΣ ΗΛΕΚΤΡΙΚΗΣ ΕΝΕΡΓΕΙΑΣ Α.Ε. Πληροφορίες : Ντιλένα Βασιλείου (dvasileiou@lagie.gr) ΑΝΑΝΕΩΣΙΜΕΣ ΠΗΓΕΣ ΕΝΕΡΓΕΙΑΣ & ΣΗΘΥΑ Συνοπτικό Πληροφοριακό Δελτίο Δεκέμβριος 20 2012 20 ΕΓΚΑΤΕΣΤΗΜΕΝΗ ΙΣΧΥΣ
Διαβάστε περισσότεραΠροοπτικές Ανάπτυξης, Στρατηγική & Ρυθμιστικό Πλαίσιο
Προοπτικές Ανάπτυξης, Στρατηγική & Ρυθμιστικό Πλαίσιο 27.06.2018 11th SE Europe Energy Dialogue "Energy Market Transition and Energy Security in SE Europe MET Hotel, Thessaloniki Κύρια Επιχειρησιακά Στοιχεία
Διαβάστε περισσότεραΓΝΩΜΟΔΟΤΗΣΗ ΡΑΕ ΥΠ ΑΡΙΘΜ. 107A/2010
Πειραιώς 132, 11854 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr ΓΝΩΜΟΔΟΤΗΣΗ ΡΑΕ ΥΠ ΑΡΙΘΜ. 107A/2010 Σύμφωνη Γνώμη της ΡΑΕ προς τον Υπουργό Περιβάλλοντος, Ενέργειας και
Διαβάστε περισσότεραΠΑΡΑΤΗΡΗΣΕΙΣ ΔΕΠΑ ΕΠΙ ΤΟΥ ΣΧΕΔΙΟΥ ΕΚΤΑΚΤΗΣ ΑΝΑΓΚΗΣ ΔΕΣΦΑ
ΠΑΡΑΤΗΡΗΣΕΙΣ ΔΕΠΑ ΕΠΙ ΤΟΥ ΣΧΕΔΙΟΥ ΕΚΤΑΚΤΗΣ ΑΝΑΓΚΗΣ ΔΕΣΦΑ Η εταιρεία μας «ΔΕΠΑ Α.Ε.» εκτιμά ότι το υπό διαβούλευση σχέδιο έκτακτης ανάγκης αντικατοπτρίζει με συνάφεια τις προβλέψεις τόσο του ΕΚ 994/2010
Διαβάστε περισσότεραΡΥΘΜΙΣΤΙΚΗ ΑΡΧΗ ΕΝΕΡΓΕΙΑΣ ΚΥΠΡΟΥ
ΡΥΘΜΙΣΤΙΚΗ ΑΡΧΗ ΕΝΕΡΓΕΙΑΣ ΚΥΠΡΟΥ Οι περί Ρύθμισης της Αγοράς Ηλεκτρισμού Νόμοι του 2003 έως 2017 Ν.122(Ι)/2003, Ν.239(Ι)/2004, Ν.143(Ι)/2005, Ν.173(Ι)/2006, Ν.92(Ι)/2008, Ν.211(Ι)/2012, Ν.206(Ι)/2015,
Διαβάστε περισσότερατιμολόγηση των Χρηστών προς τους δικούς τους πελάτες»
1. 9 Επικουρικές Υπηρεσίες Στην ιστοσελίδα του ΔΕΣΦΑ, έχει αναρτηθεί ο κατάλογος επικουρικών υπηρεσιών μεταφοράς στις οποίες περιλαμβάνονται οι «Συμπληρωματικές Υπηρεσίες Σύνταξης Αναφορών Μετρήσεων» και
Διαβάστε περισσότερα- Γρ. Υπουργού κ. Ευάγγ. Λιβιεράτου - Γρ. Υφυπουργού κ. Ασ. Παπαγεωργίου - Γρ. Γενικού Γραμματέα κ. Κ. Μαθιουδάκη
Πειραιώς 132 118 54 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: inf@rae.gr Web: www.rae.gr Αθήνα, 07/12/2012 Προς: Κοινοπ/ση: Θέμα: ΥΠΕΚΑ - Γρ. Υπουργού κ. Ευάγγ. Λιβιεράτου - Γρ. Υφυπουργού κ. Ασ.
Διαβάστε περισσότεραΑΠΟΦΑΣΗ ΡΑΕ ΥΠ ΑΡΙΘΜ. 349/2016. Η Ρυθμιστική Αρχή Ενέργειας
Πειραιώς 132 118 54 Αθήνα Τηλ.: 210-3727400 Fax: 210-3255460 E-mail: info@rae.gr Web: www.rae.gr ΑΠΟΦΑΣΗ ΡΑΕ ΥΠ ΑΡΙΘΜ. 349/2016 Τροποποίηση διατάξεων του Αναθεωρημένου Κανονισμού Τιμολόγησης Βασικών Δραστηριοτήτων
Διαβάστε περισσότεραΑποτελέσματα της Δημόσιας Διαβούλευσης της ΡΑΕ επί του Σχεδίου Δεκαετούς Προγράμματος Ανάπτυξης (ΔΠΑ)
Αποτελέσματα της Δημόσιας Διαβούλευσης της ΡΑΕ επί του Σχεδίου Δεκαετούς Προγράμματος Ανάπτυξης (ΔΠΑ) του Εθνικού Συστήματος Μεταφοράς Ηλεκτρικής Ενέργειας (ΕΣΜΗΕ) για την περίοδο 2014-2023 Στους παρακάτω
Διαβάστε περισσότεραΔημόσια Επιχείρηση Δικτύων Διανομής Αερίου Α.Ε. ΔΕΔΑ
Δημόσια Επιχείρηση Δικτύων Διανομής Αερίου Α.Ε. ΔΕΔΑ Κωνσταντίνος Γ. Διονυσόπουλος Διευθυντής Στρατηγικού Σχεδιασμού, Ανάπτυξης και Χρηματοδοτήσεων Στρατηγική Ανάπτυξη Η βιωσιμότητα και η αειφορία αποτελούν
Διαβάστε περισσότερα
