Οδηγίες για τη χρήση ενός τυπικού λογισμικού PMIS 1 ο μάθημα- Δημιουργία ενός χρονοδιαγράμματος

Μέγεθος: px
Εμφάνιση ξεκινά από τη σελίδα:

Download "Οδηγίες για τη χρήση ενός τυπικού λογισμικού PMIS 1 ο μάθημα- Δημιουργία ενός χρονοδιαγράμματος"

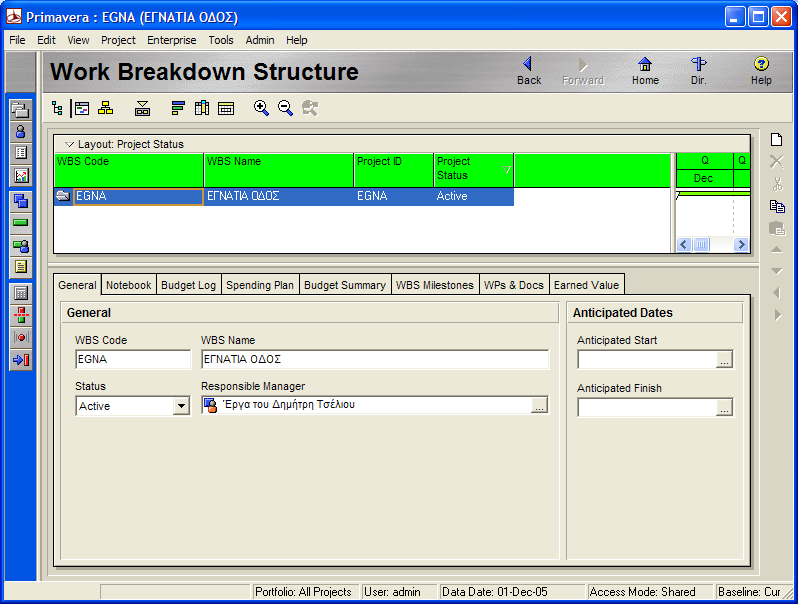

Transcript

1 ΤΕΙ ΛΑΡΙΣΑΣ- ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΔΙΑΧΕΙΡΙΣΗΣ ΕΡΓΩΝ- ΜΕΤΑΠΤΥΧΙΑΚΟ ΣΤΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ ΚΑΙ ΠΡΟΓΡΑΜΜΑΤΩΝ Πληροφοριακά Συστήματα Διοίκησης και Διαχείρισης Έργων-Y Οδηγίες για τη χρήση ενός τυπικού λογισμικού PMIS 1 ο μάθημα- Δημιουργία ενός χρονοδιαγράμματος Δημήτρης Τσέλιος, Καθηγητής Εφαρμογών

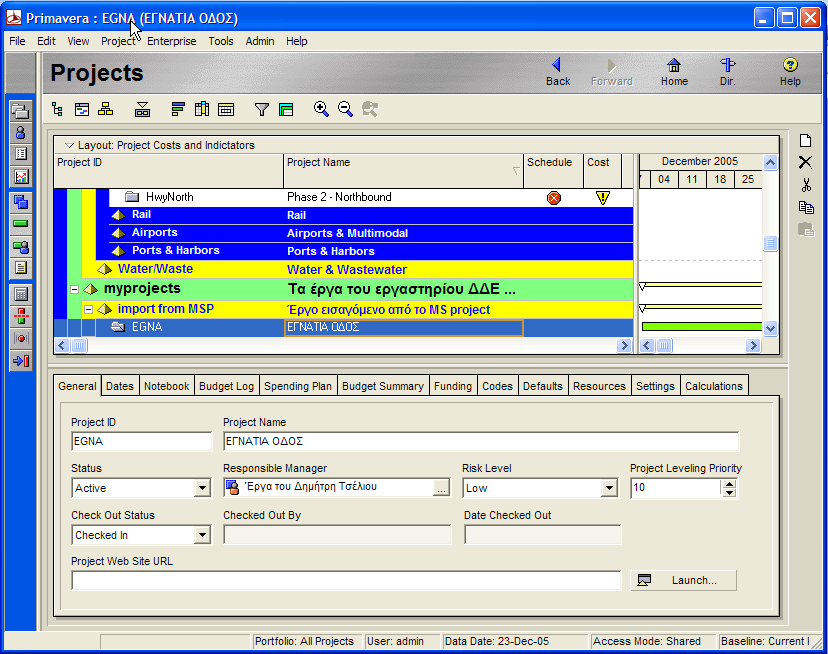

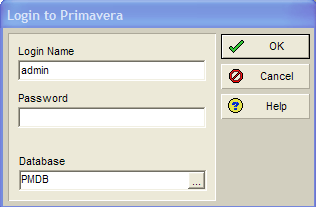

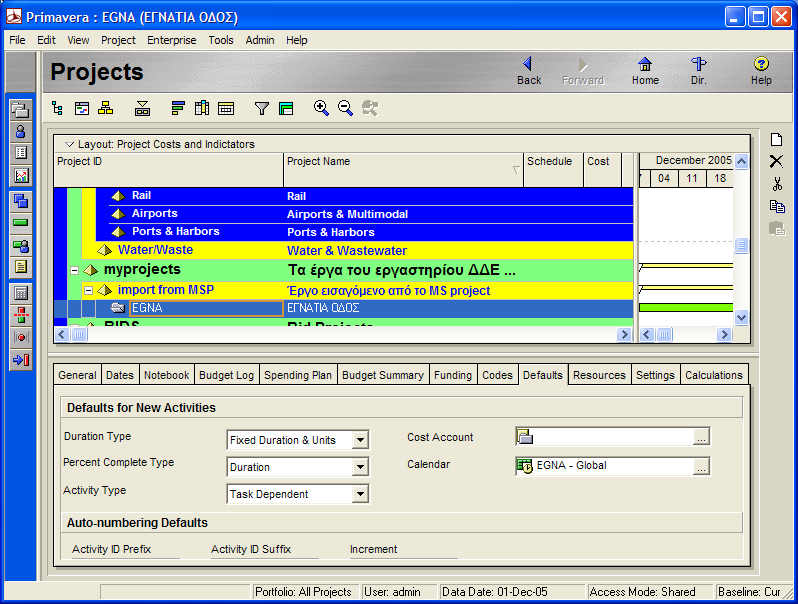

2 ΕΙΣΑΓΩΓΗ ΣΤΗ ΧΡΗΣΗ ΤΟΥ ΛΟΓΙΣΜΙΚΟΥ PRIMAVERA PROJECT MANAGEMENT (version 6.0) - ΔΗΜΙΟΥΡΓΙΑ ΕΝΟΣ ΕΡΓΟΥ Οδηγίες εγκατάστασης του λογισμικού Primavera Project Management 6.0 Το Primavera Project Management 6.0 διαθέτει τρεις δυνατότητες εγκατάστασης: Εγκατάσταση που θα λειτουργεί ως βάση δεδομένων για άλλους ΗΥ. Εγκατάσταση που θα λειτουργεί ως λογισμικό πελάτης για μια απομακρυσμένη βάση δεδομένων (εγκατεστημένη σε άλλον ΗΥ). Εγκατάσταση του λογισμικού ως αυτόνομο σύστημα (Stand Alone). Ο τελευταίος τρόπος εγκατάστασης είναι και ο προτιμότερος γιατί καθιστά το λογισμικό ανεξάρτητο από άλλους ΗΥ ή λογισμικά. Η διαδικασία εγκατάστασης του λογισμικού ως stand alone είναι η ακόλουθη: Τοποθετούμε τη μονάδα αποθήκευσης δεδομένων που περιέχει το πακέτο εγκατάστασης του λογισμικού στον ΗΥ. Αφού εμφανιστεί το παράθυρο με τις επιλογές της εγκατάστασης επιλέγουμε την επιλογή INSTALL CLIENT APPLICATIONS και στη συνέχεια κάνουμε κλικ στο πλήκτρο Next. Τοποθετούμε το κλειδί του λογισμικού EC- C01 και ξανά κλικ στο Next. Επιλέγουμε τη ρύθμιση Primavera Stand Alone και αν επιθυμούμε την επιλογή Sample Projects. Στη συνέχεια μας ζητείται η θέση του αρχείου licence.txt που περιέχει τις άδειες χρήσης του λογισμικού. Καθώς ολοκληρώνεται η διαδικασία της εγκατάστασης δημιουργείται η Microsoft SQL Server Desktop Engine (MSDE) και τελικά μας ζητείται η επανεκκίνηση του ΗΥ. Το λογισμικό Primavera Project Management version 6.0 Η έκδοση του λογισμικού Primavera Project Management (version 6.0) είναι μια έκδοση που επιτρέπει τη διαχείριση πολλών έργων μέσα από την ευελιξία που προσφέρει μια βάση δεδομένων. Η διαχείριση αυτή απαιτεί την τοποθέτηση όλων αυτών των έργων σε μια ιεραρχική δομή που λέγεται Enterprise Project Structure (EPS). Η δομή αυτή μοιάζει με τη γνωστή δομή ιεράρχησης των δραστηριοτήτων ενός έργου ανάλογα με το τμήμα εργασίας που επιτελούν (WBS). Με τη δομή EPS εξυπηρετούνται οι ακόλουθοι σκοποί: Διαχείριση δραστηριοτήτων από πολλαπλά έργα που μπορεί να έχουν ενδιαφέρον για κοινούς πόρους. Κοινή διαχείριση προϋπολογισμού και πόρων με χρήση ανάλυσης από πάνω προς τα κάτω (top- down). Δυστυχώς η δομή EPS προσθέτει ένα επιπλέον διαχειριστικό κόστος στην ήδη επιβαρημένη διαχείριση του έργου. Το λογισμικό P6 δεν έχει σχεδιαστεί για ξεχωριστά ανεξάρτητα έργα και πριν από τη δημιουργία ενός έργου απαιτείται η δημιουργία ενός σημείου- κόμβου στην ιεραρχία της δομής EPS. [2]

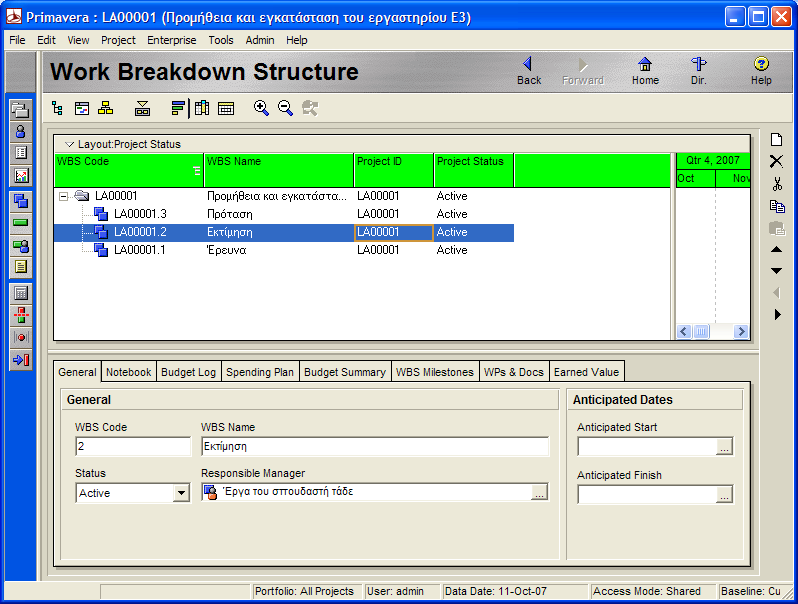

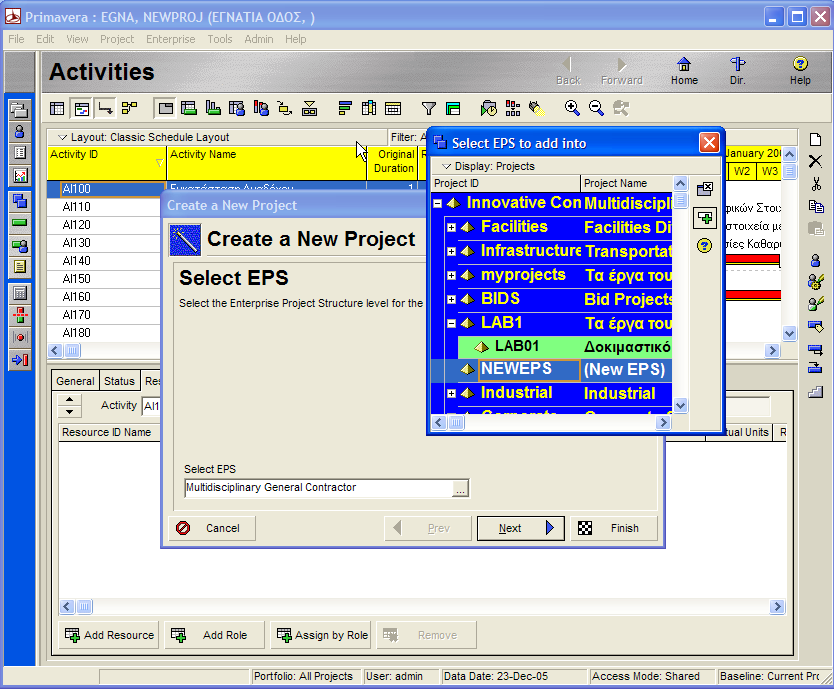

3 Ο σκοπός της σχεδίασης (planning) με χρήση λογισμικού Υπάρχουν τρία κύρια συστατικά που πρέπει να αποτιμηθούν και να μετρηθούν χρησιμοποιώντας ένα λογισμικό διαχείρισης έργων: Χρόνος, Πόροι, Κόστη. Χρόνος Σχεδίαση με χρήση P6 Πόροι Κόστη Σχήμα 1: Κύρια συστατικά της σχεδίασης ενός έργου Ο κύκλος του Σχεδιασμού και Παρακολούθησης ενός έργου αποτελείται από τα ακόλουθα στάδια: Σχεδιασμός του project Εκτέλεση της εργασίας Παρακολούθηση της προόδου Αποτίμηση και αναφορά Αναθεώρηση του σχεδίου Σχεδιασμός του έργου Εκτέλεση της εργασίας Αναθεώρηση του σχεδίου Παρακολούθηση της προόδου Αποτίμηση και αναφορά Σχήμα 2: Κύκλος ζωής του σχεδίου ενός έργου Το λογισμικό P6 όπως και κάθε λογισμικό διαχείρισης έργων επιτρέπει στο χρήστη να εκτελεί τις ακόλουθες ενέργειες με συστηματικό τρόπο: Διασπά το έργο σε διακριτές δραστηριότητες που εισάγονται στο λογισμικό. Αποδίδει διάρκεια, προαπαιτούμενες και ακόλουθες δραστηριότητες σε αυτές και υπολογίζει τους χρόνους έναρξης και λήξης. [3]

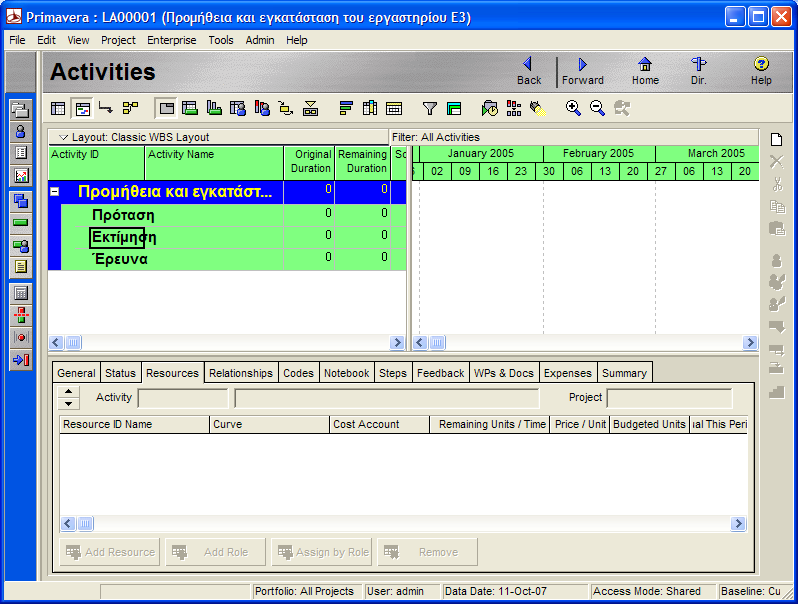

4 Αντιστοιχεί πόρους (ανθρώπινους, μηχανήματα και υλικά) και υπολογίζει τις συνολικές απαιτήσεις του έργου σε πόρους. Να αποδίδει ρόλους (επιπρόσθετη δυνατότητα του P6). Παρακολουθεί την πραγματική πρόοδο του έργου σε σχέση με το σχέδιο και τροποποιεί το σχέδιο αν απαιτείται. Έχει πρόσβαση σε πληροφορίες που σχετίζονται με το κόστος όπως η ανάλυση αποκτημένης αξίας (Earned Value Analysis). Τα τέσσερα επίπεδα χρήσης ανάλογα με τη χρήση στοιχείων πόρων και την ύπαρξη παρακολούθησης είναι αυτά που φαίνονται στον ακόλουθο πίνακα: ΣΧΕΔΙΑΣΜΟΣ ΠΑΡΑΚΟΛΟΥΘΗΣΗ ΧΩΡΙΣ ΠΟΡΟΥΣ ΜΕ ΠΟΡΟΥΣ ΕΠΙΠΕΔΟ 1 Σχεδιασμός χωρίς πόρους ΕΠΙΠΕΔΟ 3 Σχεδιασμός με πόρους Πίνακας 1: Επίπεδα χρήσης του λογισμικού Ρ6 ΕΠΙΠΕΔΟ 2 Παρακολούθηση χωρίς πόρους ΕΠΙΠΕΔΟ 4 Παρακολούθηση με πόρους Για να κατανοήσουμε το έργο υπάρχουν διάφορες πηγές που μπορούν να μας βοηθήσουν ενώ άσχετα με το επίπεδο χρήσης του λογισμικού που θα επιλέξουμε απαιτούνται τρεις διεργασίες: Συλλογή των σχετικών με το έργο πληροφοριών. Εισαγωγή και διαχείριση των δεδομένων στο P6. Διανομή του σχεδίου, έλεγχος και αναθεώρηση. Χρήση του P6 (Επίπεδο 1) Αυτό το επίπεδο είναι το απλούστερο όσον αφορά το διαχειριστικό κόστος και υλοποιείται από τα ακόλουθα βήματα που περιγράφονται με τις κύριες πληροφορίες που απαιτούν: Δημιουργία του Έργου Αναγνωριστικό (ID) του έργου Όνομα- Τίτλος του έργου Αρχική και Τελική ημερομηνία (προαιρετική) Υπεύθυνος διαχειριστής Πελάτης Άλλες πληροφορίες όπως τοποθεσία κλπ. Ορισμός ημερολογίων Καθολικά, Έργου και Πόρων 5-days ή 6 days αργίες απόδοση των ημερολογίων Ορισμός των Κωδικών των δραστηριοτήτων Χρησιμοποιούνται για την ταξινόμηση, ομαδοποίηση και σύνοψη δραστηριοτήτων Τμήματα, φάσεις, κατηγορίες εργασιών, περιοχές [4]

5 Προσθήκη και Οργάνωση των δραστηριοτήτων Σκοπός, διάρκεια, παραδοτέα Απόδοση των κωδικών Απόδοση των ημερολογίων Προσθήκη Λογικής Προαπαιτούμενες και ακόλουθες Κλειστό δίκτυο Χρονοδρομολόγηση του Έργου Υπολογισμός του συντομότερου χρόνου περάτωσης του έργου Αναγνώριση του Κρίσιμου μονοπατιού Total float και free float Φίλτρα και layouts Μορφοποίηση της εμφάνισης Εκτυπώσεις και Αναφορές Ξεκινώντας το λογισμικό και κάνοντας μια αρχική περιήγηση Με την εκκίνηση του λογισμικού Primavera Project Management 6.0 εμφανίζεται το παρακάτω παράθυρο που μας ζητάει τον λογαριασμό που έχουμε για εισαγωγή και τη βάση δεδομένων με τα έργα. Στην εικόνα που ακολουθεί εμφανίζονται οι προκαθορισμένες τιμές. Εικόνα 1: Πλαίσιο διαλόγου για εισαγωγή στο λογισμικό Στη συνέχεια κάνοντας κλικ στο πλήκτρο Home στη μπάρα περιήγησης εμφανίζεται το λεγόμενο Home Workspace όπως στην εικόνα που ακολουθεί με αρκετές μπάρες βοηθητικών εργασιών. [5]

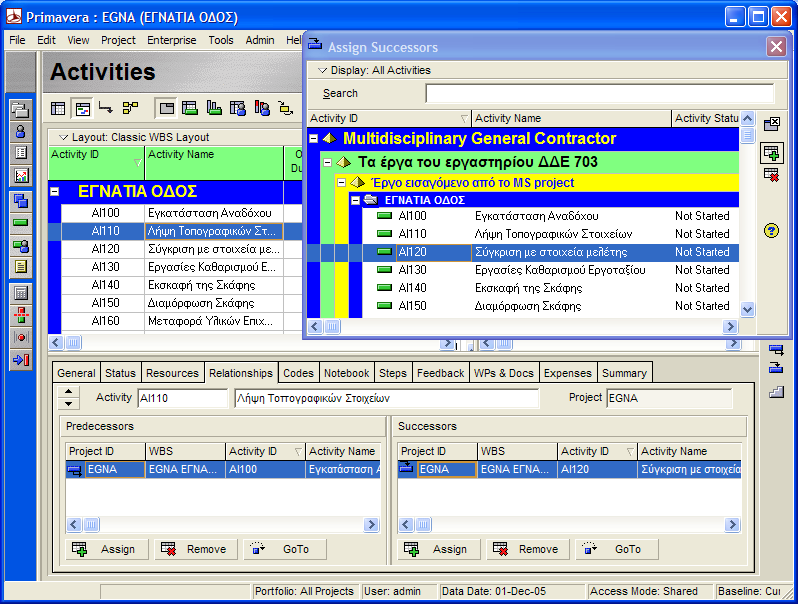

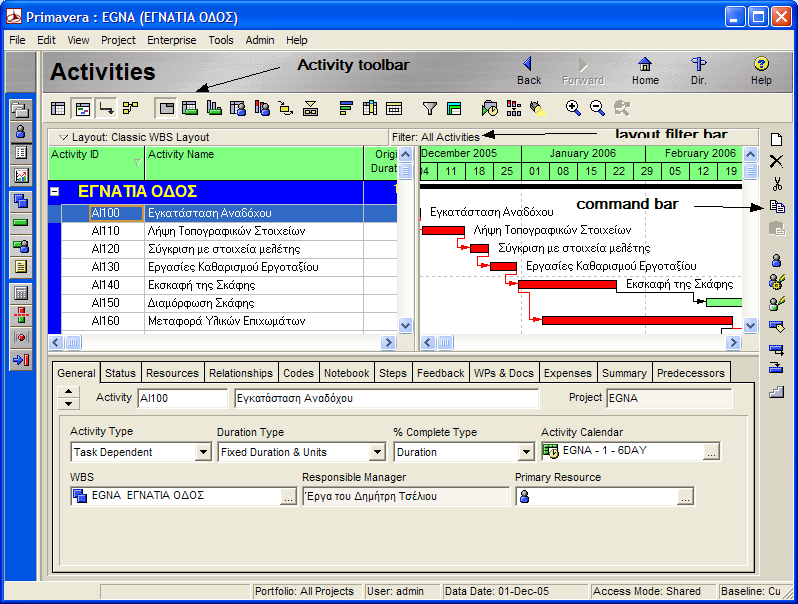

6 Εικόνα 2: Το περιβάλλον Home Workspace Κάνοντας ένα κλικ στο εικονίδιο Projects icon ανοίγει το λεγόμενο Projects Workspace με την ιεραρχία των έργων όπως φαίνεται στην ακόλουθη εικόνα. Εικόνα 3: Το περιβάλλον Project Workspace [6]

7 Για να ανοίξουμε ένα υπάρχον έργο υπάρχουν διάφοροι τρόποι όπως το μενού File Open ή κάνοντας δεξί κλικ σε ένα έργο και επιλέγοντας στη συνέχεια το Open Project. Η εικόνα που έχουμε για ένα τυπικό έργο είναι η ακόλουθη. Εικόνα 4: Το περιβάλλον Activities Workspace Βήματα για τη δημιουργία ενός νέου ΕΡΓΟΥ (PROJECT) Οι τρόποι για τη δημιουργία ενός έργου με το P6 είναι: Δημιουργία ενός κενού έργου (χωρίς δραστηριότητες) Χρήση του Project Architect Wizard (αυτοματοποιημένος τρόπος) Εισαγωγή ενός έτοιμου έργου από άλλο λογισμικό (πχ. P3, MS Project κλπ.) Αντιγραφή ενός υπάρχοντος έργου. Πριν από τη δημιουργία ενός νέου έργου απαιτείται η δημιουργία ενός κόμβου EPS όπου θα προσαρτηθεί. Από το μενού Enterprise Enterprise Project Structure Επιλέγουμε τον πατρικό κόμβο της δομής EPS Κλικ στο πλήκτρο Add Δίνουμε τον κωδικό EPSID, τον τίτλο EPS Name και τον Responsible Manager [7]

8 Εικόνα 5: Δημιουργία κόμβου EPS Ακολουθούν τα βήματα για τη δημιουργία του νέου κενού έργου: Από το μενού File New Επιλέγω τον κόμβο EPS όπου θα προσαρτήσω το νέο έργο Δίνω το Project ID (κωδικός έργου) και το Project Name Ρυθμίζω την ημερομηνία έναρξης (Planned Start) και αν χρειάζεται την ημερομηνία λήξης (Must Finish By) Οι υπόλοιπες πληροφορίες θα παρουσιαστούν αργότερα Εικόνα 6: Δημιουργία νέου έργου [8]

9 Τα βήματα για την εισαγωγή (importing) ενός έτοιμου έργου που έχει υλοποιηθεί από άλλο λογισμικό διαχείρισης έργων είναι: Από το μενού File Import Επιλέγω τον τύπο του λογισμικού που δημιούργησε το επιθυμητό αρχείο πχ. (P3, MS Project) Αν απαιτείται επιλέγω και το είδος της πληροφορίας που θα εισαχθεί Τέλος επιλέγω τον κόμβο EPS όπου θα τοποθετηθεί Για τη διόρθωση/ αλλαγή στοιχείων του έργου τα απαραίτητα βήματα είναι τα ακόλουθα: Επιλογή του κόμβου EPS ή του έργου Δεξί κλικ Project Details Ανοίγω την καρτέλα General Αλλάζω την πληροφορία όπως τίτλο, Responsible Manager, Risk Level και Project Leveling Priority Εικόνα 7: Καρτέλα με τις λεπτομέρειες του έργου Οι ημερομηνίες που θεωρούνται σημαντικές για ένα έργο είναι οι ακόλουθες: Planned Start: Συμβατική ημερομηνία έναρξης Must Finish By: Συμβατική ημερομηνία λήξης Data Date: Ημερομηνία ενημέρωσης του έργου (η ημερομηνία συλλογής των τελευταίων πληροφοριών που έχουν εισαχθεί στο λογισμικό) Actual Date: Πραγματική ημερομηνία έναρξης Actual Finish: Πραγματική ημερομηνία λήξης [9]

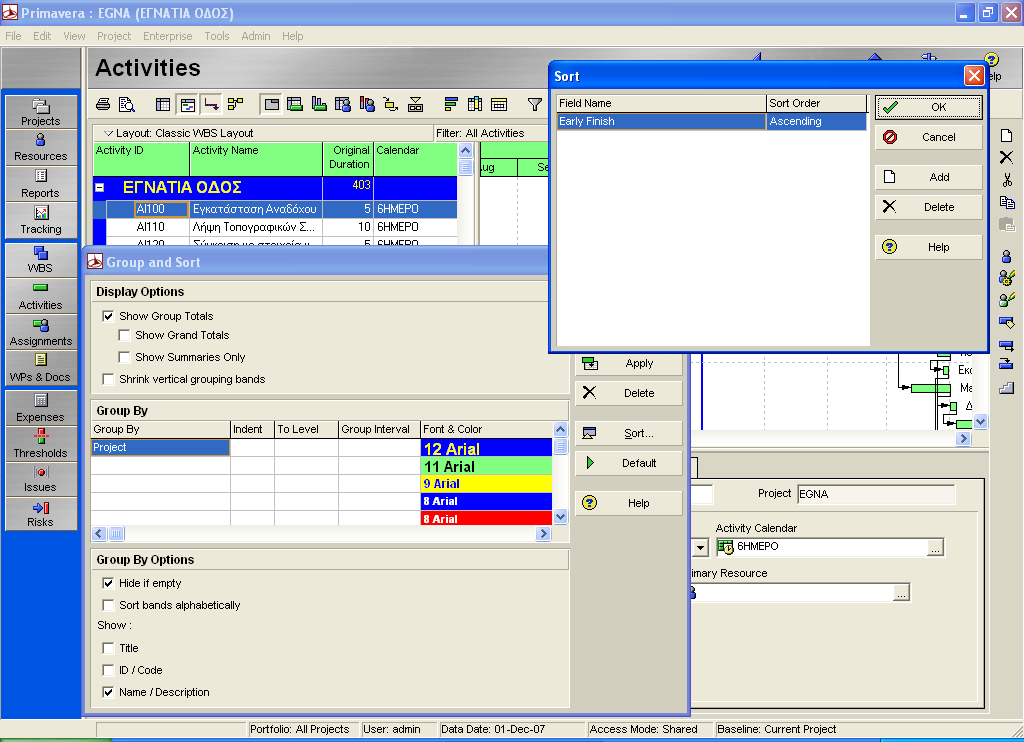

10 Εργασία 1 1. Ανοίξτε το λογισμικό P6 και την προκαθορισμένη βάση δεδομένων που έχει. Αν υπάρχει κάποιο έργο ανοικτό κλείστε το (File Close All) και με τη χρήση του πλήκτρου Home ανοίξτε το Home Workspace. 2. Στο περιβάλλον Home Workspace αποκρύψτε και εμφανίστε πάλι τις μπάρες Navigation, Status Bar και Directory είτε με δεξί κλικ είτε με το μενού View. 3. Με κλικ στο πλήκτρο Projects αλλάξτε σε περιβάλλον Project Workspace και ανοιγοκλείστε κόμβους EPS με χρήση των + και Επιλέξτε ένα έργο και ανοίξτε το. Στη συνέχεια με χρήση της μπάρας Navigation μετακινηθείτε ανάμεσα στους χώρους Home, Project και Activity Workspaces. 5. Εμφανίστε τη φόρμα με τις λεπτομέρειες της δραστηριότητας μέσα από το μενού View Show on Bottom Activity Details. 6. Κλείστε το έργο και επιστρέψτε στο Project Workspace. Εργασία 2 1. Δημιουργείστε ένα νέο κόμβο στην ιεραρχία OBS με τίτλο MASTER επιλέγοντας Enterprise OBS.. 2. Από το περιβάλλον Project Workspace δημιουργείστε ένα νέο κόμβο EPS στην κορυφή της ιεραρχίας των κόμβων επιλέγοντας Enterprise Enterprise Project Structure.. με τις ακόλουθες πληροφορίες: EPS ID MASTER EPS name Τα έργα του/της. (συμπληρώστε τα στοιχεία σας) Responsible Manager τον κόμβο που κάνατε στο πρώτο βήμα της άσκησης. 3. Δημιουργήστε το ΕΡΓΟ LABM1 χρησιμοποιώντας τα ακόλουθα στοιχεία: EPS MASTER Project ID LABM1 Project Name Εργαστήριο Ε3 Planned Start Ημερομηνία υπογραφής σύμβασης 10/10/2010 Must finished by Διάρκεια έργου 6 μήνες Responsible Management τον κόμβο που φτιάξατε στο πρώτο βήμα της προηγούμενης άσκησης 5. Στη συνέχεια κλείστε το ΕΡΓΟ και το λογισμικό P6. 6. Εκκινήστε εκ νέου το λογισμικό P6 και ανοίξτε το ΕΡΓΟ LABΧ1 7. Τροποποιείστε τα στοιχεία του ΕΡΓΟΥ LABΧ1 ως εξής: Project Name Προμήθεια και εγκατάσταση του εργαστηρίου Ε3 Must finished by Διάρκεια έργου 8 μήνες 8. Κλείστε το ΕΡΓΟ LABM1 [10]

11 ΧΡΗΣΗ ΗΜΕΡΟΛΟΓΙΩΝ ΚΑΙ ΚΩΔΙΚΩΝ Ημερολόγια Το λογισμικό Primavera Project Management 6.0 διαθέτει τρεις κατηγορίες ημερολογίων. Καθολικά (Global): είναι διαθέσιμα για όλα τα έργα και τους πόρους της βάσης δεδομένων του χρήστη. Ημερολόγια έργων (Project): είναι διαθέσιμα για το έργο και έχουν ισχύ μόνο για αυτό. Ημερολόγια πόρων (Resource): έχουν ισχύ για έναν πόρο και για να ενεργοποιηθεί αυτή η ισχύς τους θα πρέπει οι δραστηριότητες να έχουν ως τύπο τη επιλογή Resource Dependent. Παρατηρήσεις για τα ημερολόγια Ένα καθολικό ημερολόγιο είναι προσβάσιμο είτε έχουμε κάποιο έργο ανοικτό είτε όχι. Ένα ημερολόγιο έργου είναι διαχειρίσιμο όταν το έργο για το οποίο κατασκευάστηκε είναι ανοικτό. Ένα προκαθορισμένο ημερολόγιο (Default Project Calendar) αποδίδεται σε κάθε νέα δραστηριότητα ενός έργου. Οι ενέργειες που ρυθμίζουν το προκαθορισμένο ημερολόγιο είναι οι ακόλουθες: Ανοίγουμε το περιβάλλον Project Workspace και επιλέγουμε το έργο που μας ενδιαφέρει. Επιλέγουμε την καρτέλα Defaults στη φόρμα λεπτομερειών και βλέπουμε στη ρύθμιση Calendar το προκαθορισμένο ημερολόγιο. Αν απαιτείται σε αυτή τη θέση αλλάζουμε το ημερολόγιο με κάποιο άλλο. Εικόνα 8: Προκαθορισμένες ρυθμίσεις του έργου [11]

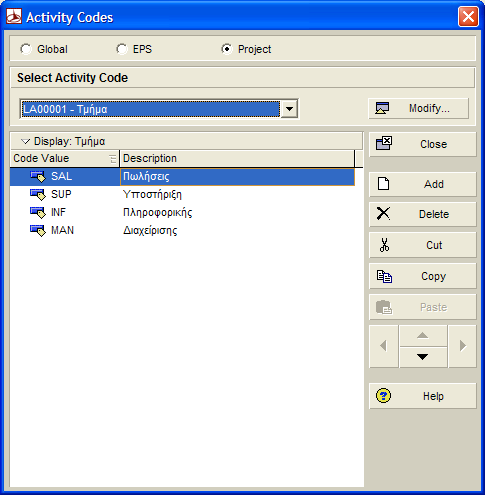

12 Ένα ημερολόγιο πόρων μπορεί να αποδοθεί σε έναν ή περισσότερους πόρους. Αυτή είναι και η διαφορά φιλοσοφίας με το MS Project, το P3 και το Sure Track, όπου ο κάθε πόρος έχει το δικό του ημερολόγιο ανάλογα με το έργο και πολλοί πόροι δεν μπορούν να μοιραστούν το ίδιο ημερολόγιο. Πρόσβαση στα ημερολόγια Επιλέγουμε από το μενού Enterprise Calendars και εμφανίζεται το ακόλουθο παράθυρο. Εικόνα 9: Παράθυρο των ημερολογίων Για να δημιουργήσουμε ένα νέο ημερολόγιο εκτελούμε τις ακόλουθες ενέργειες: Enterprise Calendars Επιλέγουμε τον τύπο (Global ή Resource ή Project) Κλικ στο πλήκτρο Add ή επιλέγουμε ένα υπάρχον ημερολόγιο για αντιγραφή του που θα δώσει και κάποιες χρήσιμες ιδιότητες που θα κληρονομηθούν. Στη συνέχεια καθορίζουμε τις ημέρες της εβδομάδας που θεωρούνται αργίες. Τέλος ρυθμίζουμε και τις ξεχωριστές ημέρες αργίας. Εικόνα 10: Δημιουργία νέου ημερολογίου [12]

13 Εικόνα 11: Ρύθμιση αργιών Εργασία 3 1. Δημιουργήστε ένα νέο έργο χρησιμοποιώντας τα ακόλουθα στοιχεία: EPS MASTER Project ID Σήραγγα MASTER Project Name Σήραγγα Τεμπών Planned Start Υπογραφή σύμβασης: 12/12/2010 Must finished by Διάρκεια έργου 36 μήνες Responsible Management τον κόμβο που φτιάξατε στο πρώτο βήμα της προηγούμενης άσκησης Η εργάσιμη εβδομάδα για την εταιρεία ΚΤΙΡΙΟ ΑΤΕ είναι πενθήμερη και αργίες θεωρούνται οι εθνικές εορτές και το 1 ο δεκαπενθήμερο του Αυγούστου. (1/1. 6/1, 25/3, 1-15/8, 28/ /12) Για το 2008 φροντίστε αν η αργία «πέφτει» πάνω σε Σαββατοκύριακο τότε να μεταφέρεται στην επόμενη εργάσιμη. Βήματα: o Πρώτα δημιουργείστε το έργο o Δημιουργείστε ένα πενθήμερο ημερολόγιο. o Τοποθετείστε τις αργίες. o Αν χρειάζεται κάνετε την μεταφορά αργίας. o Δημιουργείστε ένα εξαήμερο με τις ίδιες ρυθμίσεις. [13]

14 Κωδικοποίηση Υπάρχουν διάφοροι τρόποι κωδικοποίησης που παρέχονται από το λογισμικό Primavera Project Management 6.0. Ο πιο δημοφιλής τρόπος από αυτούς είναι η κωδικοποίηση WBS. Δημιουργώντας μια κωδικοποίηση WBS Η κωδικοποίηση WBS έχει σχεδιαστεί για τη δημιουργία μια ιεραρχικής δομής των δραστηριοτήτων ενός έργου. Μια καλά οργανωμένη δομή WBS θα πρέπει να διαθέτει τα εξής: Να περιλαμβάνει όλα τα παραδοτέα του έργου. Να έχει τεθεί το σωστό επίπεδο για την ομαδοποίηση των δραστηριοτήτων και την αναφορά προόδου. Το έργο θα πρέπει να διασπάται σε τμήματα λαμβάνοντας υπόψη ιδιότητες όπως οι φάσεις, οι διαδικασίες, οι τοποθεσίες, τα συστήματα κλπ. Αυτοί οι διαχωρισμοί αποτελούν την κύρια ύλη για τη δημιουργία της δομής WBS. Ένας κόμβος WBS (που συχνά αποκαλείται WBS code) είναι ένα σημείο στην ιεραρχική δομή WBS και στο οποίο μπορούν να αποδοθούν δραστηριότητες. Οι κόμβοι αυτοί περιλαμβάνουν πληροφορίες όπως: Anticipated Dates: που χρησιμοποιούνται όταν δεν έχουν αποδοθεί στον κόμβο δραστηριότητες Προϋπολογισμός WBS ορόσημα Πληροφορίες για την ανάλυση Earned Value Τέλος οι κόμβοι WBS έχουν χρόνους έναρξης και λήξης που υπολογίζονται από τους χρόνους έναρξης και λήξης των δραστηριοτήτων τους. Χρήση του P6 για την κατασκευή της δομής WBS Η διαχείριση της δομής WBS απαιτεί τις ακόλουθες ενέργειες: Άνοιγμα του έργου Από το μενού Project WBS (ή κλικ στο εικονίδιο στη μπάρα Directory) Εικόνα 12: Δομή WBS [14]

15 Στη συνέχεια με δεξί κλικ (ή με χρήση του μενού Edit) ανοίγουμε το WBS μενού επιλογών. Οι δυνατές ενέργειες είναι οι: Add, Delete, Copy, Cut και Paste. Για την προσθήκη ενός κόμβου επιλέγουμε το επίπεδο κάτω από το οποίο θα δημιουργηθεί. Οι ενέργειες Copy και Cut δίνουν τη δυνατότητα αντιγραφής ή μεταφοράς ενός κόμβου WBS μαζί με τις δραστηριότητες του ενώ η διαγραφή ενός κόμβου δίνει τη δυνατότητα στις δραστηριότητες του να ενοποιηθούν με τις δραστηριότητες ενός άλλου κόμβου (Merging). Εργασία 4 1. Ανοίξτε το έργο LABM1. 2. Εμφανίστε το περιβάλλον WBS Workspace 3. Εμφανίστε την προκαθορισμένη μορφή με το μενού View Group and Sort κλικ στο πλήκτρο Default 4. Προσθέστε τρεις νέους κόμβους WBS με τίτλους: Έρευνα, Εκτίμηση και Πρόταση σύμφωνα με την ακόλουθη εικόνα. Εικόνα 13: Δομή WBS του έργου LAB01 5. Επιστρέψτε στις δραστηριότητες (Activity View) και πρέπει να έχετε την ακόλουθη εικόνα. [15]

16 Εικόνα 14: Μορφή του χώρου Activities Workspace μετά τη δομή WBS 6. Για σιγουριά επιλέξτε View Layout Open Classic WBS Layout. Κωδικοί Δραστηριοτήτων Ήδη έχουν αναφερθεί δυο τρόποι οργάνωσης των έργων και των δραστηριοτήτων τους κάτω από ιεραρχικές δομές όπως η EPS και η WBS. Υπάρχουν όμως και άλλοι εναλλακτικοί τρόποι κωδικοποίησης όπως οι: Activity Codes, Project Codes, Resource Codes, OBS κλπ. Συνήθεις τρόποι διάσπασης ενός έργου σε τμήματα είναι οι ακόλουθοι: OBS CBS (ανάλογα με το συμβόλαιο) SBS (ανάλογα με το σύστημα) Ανάλογα με την τοποθεσία Η χρησιμότητα αυτής της διάσπασης θα φανεί όταν θα χρειαστεί να ομαδοποιήσουμε, ταξινομήσουμε και φιλτράρουμε τις δραστηριότητες ενός έργου. Θα συναντήσουμε δυο τύπους κωδικών δραστηριοτήτων: Project Activity Codes: που δημιουργούνται μόνο με το έργο που είναι ανοικτό και φυσικά εφαρμόζονται μόνο σε αυτό. Global Activity Codes: που δημιουργούνται οποτεδήποτε και εφαρμόζονται σε κάθε έργο της βάσης δεδομένων. Για τη διαχείριση των Activity Codes επιλέγουμε τις ακόλουθες ενέργειες: Enterprise Activity Codes Επιλέγουμε Global ή Project Κλικ στο πλήκτρο Add για τη δημιουργία του νέου κωδικού [16]

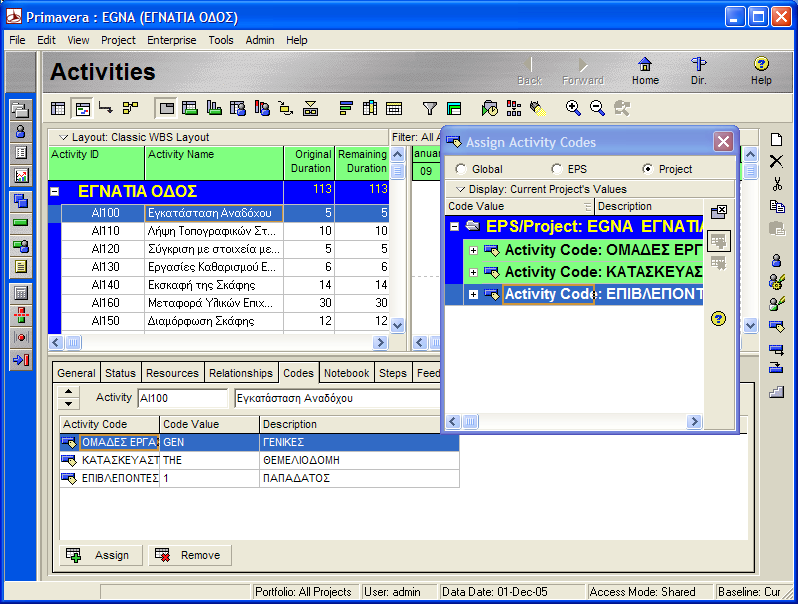

17 Απόδοση των τιμών στον κωδικό Εικόνα 13: Δημιουργία νέου κωδικού δραστηριότητας Εργασία 5 Στο προηγούμενο έργο της Σήραγγας Τεμπών δημιουργείστε τους ακόλουθους κωδικούς δραστηριοτήτων τύπου έργου: Τμήμα Πωλήσεις Υποστήριξη Πληροφορικής Διαχείριση Υπεύθυνος Τεχνικός Λογιστής Σύμβουλος Μηχανικός Φάση Έργου Έρευνα Εκτίμηση Πρόταση [17]

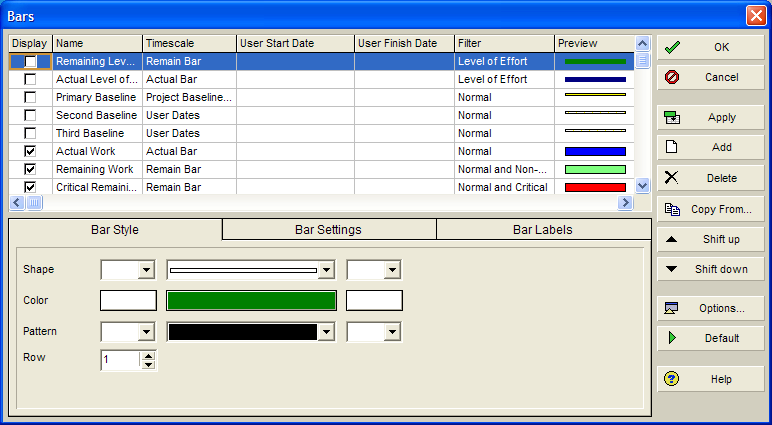

18 Εργασία 6 ΚΩΔΙΚΟΠΟΙΗΣΗ ΕΡΓΟΥ «ΕΝΩΣΙΣ» Εικόνα 16: Οι κωδικοί του έργου LAB02 Η εταιρεία Μπίτσιος Α.Ε. έχει αναλάβει την κατασκευή κτιριακού συγκροτήματος, 3 κτιρίων, για διαφορετικές χρήσεις. Ένα κτίριο γραφείων με υπόγειο γκαράζ (Α), έναν πολυχώρο διασκέδασης (Β) και ένα χώρο στάθμευσης αυτοκινήτων (Γ). Το κτίριο Α έχει κάλυψη 800τμ και αποτελείται από 6 ορόφους (2 υπόγεια). Το κτίριο Β αποτελείται από 3 ορόφους (1 υπόγειο) και έχει κάλυψη 200τμ και τέλος, το κτίριο Γ έχει κάλυψη 500τμ και αποτελείται από 5 ορόφους (4 υπόγεια). Η κατασκευαστική εταιρεία διαθέτει εσωτερικούς συνεργάτες (inhouse) οι οποίοι θα αναλάβουν την εκπόνηση των απαραίτητων μελετών (αρχ/κών, στατικών, μηχ/κών) για την κατασκευή των ανωτέρω. Η υπογραφή της σύμβασης θα γίνει στις 23/11/07, το έργο θα διαρκέσει 20 μήνες και θα λέγεται «Ένωσις». Παρατήρηση: φροντίστε να δημιουργηθεί το κατάλληλο ΕΝΩΣΙΣ_MASTER έργο. Επίσης δημιουργείστε την WBS κωδικοποίηση με τρεις κόμβους (Αρχικές Εργασίες, Κύριες Εργασίες και Τελικές Εργασίες). [18]

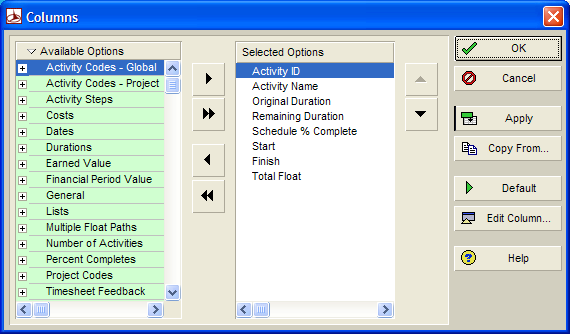

19 ΠΡΟΣΘΗΚΗ ΔΡΑΣΤΗΡΙΟΤΗΤΩΝ ΣΕ ΕΡΓΟ- ΜΟΡΦΟΠΟΙΗΣΗ ΟΘΟΝΗΣ Εισαγωγή Οι δραστηριότητες ενός έργου θα πρέπει να είναι καλά ορισμένα και μετρήσιμα τμήματα εργασίας με μια μετρήσιμη εκροή. Συνήθως δραστηριότητες με πολύ σύντομα ονόματα πχ. «επιχρίσματα» προκαλούν σύγχυση και καλό είναι να υπάρχει μια επαρκής περιγραφή χωρίς φυσικά λεκτικές υπερβολές (παρά το ότι το Activity Name έχει μέγιστο μέγεθος 120 χαρακτήρες). Προκαθορισμένες ρυθμίσεις δραστηριοτήτων Μετά τη δημιουργία ενός νέου έργου και πριν την προσθήκη σε αυτό δραστηριοτήτων, σημαντικό είναι να τεθούν κάποιες προκαθορισμένες τιμές που επιθυμούμε για τις δραστηριότητες μας, όπως η αρίθμηση των Activities ID και τα ημερολόγια. Έτσι λειτουργώντας προληπτικά θα αποφύγουμε τη σπατάλη αρκετού χρόνου αλλάζοντας ιδιότητες των δραστηριοτήτων εκ των υστέρων. Αυτές οι προκαθορισμένες τιμές ρυθμίζονται από την καρτέλα Defaults της φόρμας Project Details. Ρύθμιση Duration Type Οι τιμές της ρύθμισης αυτής έχουν σημασία μόνο αν η χρονοδρομολόγηση εκτελεστεί μετά από απόδοση πόρων. Οι εναλλακτικοί τύποι είναι: Fixed Units, Fixed Duration and Units/Time, Fixed Units/Time και Fixed Duration and Units. Ρύθμιση Activity Type& Milestones Οι εναλλακτικές τιμές είναι: Task Dependent, Resource Dependent, Level of Effort, Start Milestone, Finish Milestone και WBS Summary. Ρυθμίσεις αυτο-αρίθμησης Οι ρυθμίσεις αυτο-αρίθμησης καθορίζουν το πώς θα αριθμούνται αυτόματα τα αναγνωριστικά των δραστηριοτήτων (Activities ID). Έτσι η πρώτη δραστηριότητα που θα προστεθεί θα βασίζεται στις ρυθμίσεις αυτές. Οι ρυθμίσεις αυτές είναι: Activity ID Prefix, Activity ID Suffix, Increment. Στη εικόνα που ακολουθεί φαίνεται το παράθυρο με τις προκαθορισμένες ρυθμίσεις. [19]

20 Εικόνα 17: Ρύθμιση της αυτοαρίθμησης του κωδικού δραστηριότητας Προσθήκη Νέας Δραστηριότητας Για την προσθήκη μιας νέας δραστηριότητας χρειάζονται τα εξής: Επιλέγουμε τον κόμβο WBS. Επιλέγουμε το μενού Edit Add ή το πλήκτρο Ins. Απαραίτητα στοιχεία Activity ID (Μοναδικό αναγνωριστικό της δραστηριότητας Activity Name (Περιγραφή), μέγιστο μήκος 120 χαρακτήρες OD (Διάρκεια), ανάλογα με το Planning Unit Απόδοση δραστηριοτήτων σε έναν κόμβο WBS Οι δραστηριότητες αποδίδονται σε έναν κόμβο WBS μέσα από το περιβάλλον του Activities Workspace ως εξής: Μια νέα δραστηριότητα θα κληρονομήσει τον κόμβο WBS όταν αυτός επιλέγεται πριν τη διαδικασία δημιουργίας της ή όταν επιλεγεί μια άλλη δραστηριότητα του ίδιου κόμβου. Επιλέξτε μια ή περισσότερες δραστηριότητες που ανήκουν σε έναν κόμβο WBS και μετακινείστε τις στον επιθυμητό κόμβο. Εμφανίστε στις ορατές στήλες τη στήλη WBS και δώστε την επιθυμητή τιμή στη συνέχεια. Εργασία 7 Μετακινηθείτε στο περιβάλλον Project Workspace, επιλέξτε το έργο ΕΝΩΣΙΣ_MASTER και εμφανίστε την καρτέλα Defaults από τη φόρμα Activity Details. Ρυθμίστε τις αρχικές παραμέτρους της Αυτόματης Αρίθμησης και του Ημερολογίου. Ανοίξτε το περιβάλλον Activities Workspace και περάστε τις ακόλουθες δραστηριότητες (στους αντίστοιχους κόμβους WBS). [20]

21 Activity Activity Name Original Duration WBS node ID 1000 Μελέτη Σκοπιμότητας 30 Αρχικές Εργασίες 1005 Περιβαλλοντική μελέτη 20 Αρχικές Εργασίες 1010 Έκδοση αδειών 90 Αρχικές Εργασίες 1015 Εγκατάσταση ανάδοχου 10 Κύριες Εργασίες 1020 Εκσκαφή θεμελίων 20 Κύριες Εργασίες 1025 Σκυροδέτηση θεμελίων 30 Κύριες Εργασίες 1030 Σκυροδέτηση γέφυρας 40 Κύριες Εργασίες 1035 Ασφαλτικά 30 Τελικές Εργασίες 1040 Περιβάλλων χώρος 10 Τελικές Εργασίες Μορφοποίηση της οθόνης Μορφοποίηση στηλών Οι στήλες με τις ιδιότητες των δραστηριοτήτων που εμφανίζονται στην οθόνη μορφοποιούνται από τη φόρμα Columns που εμφανίζεται ως εξής: Επιλογή View Columns (ή κλικ στο αντίστοιχο εικονίδιο). Στη συνέχεια επιλέγουμε από το χώρο Available Options τις στήλες που θα εμφανίζονται στο χώρο Selected Options. Εικόνα 18: Μορφοποίηση στηλών Πέρα από την εμφάνιση ή μη μιας στήλης άλλες ιδιότητες της που μπορούν να καθοριστούν είναι η σειρά εμφάνισης, το πλάτος, ο τίτλος κλπ. (μέσω του πλήκτρου Edit Column). [21]

22 Εργασία 8 Στο έργο ΕΝΩΣΙΣ_MASTER τροποποιείστε την εμφάνιση των στηλών έτσι ώστε να εμφανίζονται τα ακόλουθα πεδία- ιδιότητες, φροντίζοντας παράλληλα να αλλάξετε τους τίτλους στα ελληνικά. Activity ID Activity Name Original Duration Calendar Activity Type Μορφοποίηση ράβδων στο διάγραμμα Gantt Οι ράβδοι του διαγράμματος Gantt μπορούν να μορφοποιηθούν για να ικανοποιήσουν τις απαιτήσεις του κάθε χρήστη. Το P6 δεν έχει τη δυνατότητα να μορφοποιεί ξεχωριστές ράβδους (όπως το P3), αλλά μπορεί να μορφοποιήσει τις ράβδους μιας ομάδας δραστηριοτήτων που ικανοποιούν ένα συγκεκριμένο φίλτρο. Για να μορφοποιηθούν όλες οι ράβδοι του διαγράμματος Gantt ανοίγουμε τη φόρμα Bar επιλέγοντας View Bars (ή με κλικ στο αντίστοιχο εικονίδιο) και εμφανίζεται το ακόλουθο παράθυρο. Εικόνα 19: Μορφοποίηση διαγράμματος Gantt Τα κύρια σημεία της μορφοποίησης είναι: Κάθε ράβδος που υπάρχει στο παράθυρο μπορεί να εμφανιστεί αν έχει ρυθμιστεί η επιλογή Display. Νέες ράβδοι προστίθενται ή διαγράφονται με τα πλήκτρα Add ή Delete. Με τα πλήκτρα Shift Up& Shift Down αλλάζουμε τη σειρά εμφάνισης. Οι υπόλοιπες ρυθμίσεις βρίσκονται στις καρτέλες Bar Style Tab και Bar Labels Tab που ρυθμίζουν ιδιότητες όπως το στυλ και το χρώμα της ράβδου να είναι πιο λεπτή στις αργίες, τους τίτλους που έχουν κλπ. [22]

23 Μορφοποίηση της γραμματοσειράς και της ημερομηνίας Η μορφοποίηση της γραμματοσειράς επιτυγχάνεται μέσα από την αντίστοιχη φόρμα που εμφανίζεται επιλέγοντας View Table Font and Row και με κλικ στη συνέχεια στο αντίστοιχο πλήκτρο AaBbYyZz. Μορφοποίηση της χρονικής κλίμακας Εικόνα 20: Μορφοποίηση γραμματοσειράς Η χρήσιμη αυτή μορφοποίηση επιτυγχάνεται με την επιλογή View Timescale ή με δεξί κλικ στην κλίμακα του χρόνου και επιλογή Timescale οπότε εμφανίζεται το ακόλουθο παράθυρο. Εικόνα 21: Μορφοποίηση της χρονικής κλίμακας (timescale) [23]

24 Οι ρυθμίσεις που μπορούν να καθοριστούν σε αυτό το παράθυρο είναι η ρύθμιση των επιπέδων της κλίμακας (2 ή 3), το σημείο έναρξης (PS, FS κλπ.), η ρύθμιση της γραμματοσειράς, η ρύθμιση Date Interval κλπ. Εργασία 9 Ανοίξτε το έργο ΕΝΩΣΙΣ_MASTER και κάντε τις ακόλουθες μορφοποιήσεις: Ορίστε την κλίμακα χρόνου σε τρία επίπεδα Θέστε ως αρχή της κλίμακας την τιμή Data Date Εμφανίστε μόνο την Remaining Work Τοποθετήστε σε αυτή τη ράβδο στα δεξιά τον τίτλο μπάρα περιθωρίου Κλείστε το έργο. Εργασία 10 Δημιουργείστε το έργο OSE_MASTER καθώς και τα ημερολόγια, τους κωδικούς και τις δραστηριότητες που απαιτούνται σύμφωνα με τις παρακάτω προδιαγραφές. ΕΡΓΟ: ΚΑΤΑΣΚΕΥΗ ΝΕΟΥ Σ.Σ ΛΑΡΙΣΑΣ Παρακάτω δίνονται οδηγίες για την κατασκευή του νέου Σ.Σ Λάρισας. Η σύμβαση με την ΕΡΓΟΣΕ υπογράφηκε στις 21/12/2010 και έχει διάρκεια 35 μήνες. Ο νέος Σ.Σ Λαρίσης αποτελείται από το κεντρικό κτίριο (3 όροφοι και 1 υπόγειο), το κτίριο αποθηκεύσεως υλικού (1 όροφος και 1 υπόγειο) όπως επίσης και από ένα ισόγειο κτίριο επισκευών και συντηρήσεως των συρμών. Θα θέλαμε επίσης να παρακολουθούμε τις παρακάτω ομάδες εργασιών: συμβατικά, ηλεκτρομηχανολογικές, κατασκευές και περιβάλλων χώρος. Σε πληροφορούμε ότι η εταιρία επιθυμεί να εργάζεται 6 μέρες την εβδομάδα με εξαίρεση τις επίσημες αργίες δηλ. τις 25/3, 1/5, 15/8, 28/10, 25/12, 1/1, 6/1 όπως επίσης και το διάστημα 15/7 έως 1/8 λόγω καλοκαιρινών διακοπών. Ωστόσο, η διάρκεια της έκδοσης αδειών έχει υπολογιστεί σε ημερολογιακές ημέρες. Παρακάτω καταγράφονται οι δραστηριότητες του έργου (βάση της σειράς υλοποίησης τους) : 1. Υπογραφή σύμβασης 1 ημέρα 2. Έκδοση αδειών 60 ημέρες 3. Εγκατάσταση ανάδοχου 5 ημέρες 4. Εκσκαφή θεμελίων 50 ημέρες 5. Σκυροδέτηση θεμελίων 70 ημέρες 6. Σκυροδέτηση κτιρίου 50 ημέρες 7. Τοιχοποιία 30 ημέρες 8. Επιχρίσματα 25 ημέρες 9. Ηλεκτρολογικές εγκαταστάσεις 20 ημέρες 10. Υδραυλικές εγκαταστάσεις 15 ημέρες 11. Μονώσεις 30 ημέρες 12. Αερισμός Κλιματισμός 20 ημέρες 13. Περιβάλλων χώρος 40 ημέρες Σημειώνεται ότι οι δραστηριότητες 1-3 θα έχουν ως κόμβο WBS αυτόν με τίτλο Συμβατικές, οι 4-8 τον κόμβο με τίτλο Κύριες και 9-13 τον κόμβο με τίτλο Συμπληρωματικές. [24]

25 ΑΠΟΔΟΣΗ ΚΩΔΙΚΩΝ, ΗΜΕΡΟΛΟΓΙΩΝ ΚΑΙ ΛΟΓΙΚΗΣ ΣΕ ΕΝΑ ΕΡΓΟ Απόδοση κωδικών σε δραστηριότητες Όπως έχουμε ήδη αναφέρει σε προηγούμενο εργαστήριο, η δημιουργία των κωδικών των δραστηριοτήτων (Activity Codes) είναι σημαντική ενέργεια καθώς είναι απαραίτητη για την ομαδοποίηση, ταξινόμηση και φιλτράρισμα τους. Για να αποδώσουμε τους κωδικούς δραστηριοτήτων σε αυτές ακολουθούμε τις εξής ενέργειες: Επιλέγουμε τη δραστηριότητα. Επιλέγουμε την καρτέλα Codes στη φόρμα Activity Details. Στη συνέχεια με κλικ στο πλήκτρο Assign ανοίγει ένα νέο παράθυρο το οποίο δίνει τη δυνατότητα για την επιλογή τιμής στον κάθε κωδικό. Τέλος επιλέγουμε την επιθυμητή τιμή. Εικόνα 22: Καρτέλα κωδικών και απόδοση τους Ένας εναλλακτικός τρόπος για να εισάγουμε τιμές σε έναν κωδικό είναι η προσθήκη του στις ορατές στήλες των δραστηριοτήτων και η μετέπειτα εισαγωγή των τιμών. Απόδοση ημερολογίου σε δραστηριότητα Οι δραστηριότητες ενός έργου συχνά απαιτούν ένα διαφορετικό ημερολόγιο από το προκαθορισμένο που έχει οριστεί ως Project Calendar το οποίο έχει αποδοθεί αρχικά στο έργο. Η απόδοση ενός διαφορετικού ημερολογίου γίνεται ως εξής: Επιλέγουμε τη δραστηριότητα που θέλουμε. Ανοίγουμε την καρτέλα General (από τη φόρμα Activity Details). [25]

26 Κάνουμε κλικ στο πλήκτρο στη ρύθμιση Activity Calendar για να ανοίξουμε τη φόρμα αλλαγής ημερολογίου. Τέλος επιλέγουμε το επιθυμητό ημερολόγιο. Εικόνα 23: Φόρμα αλλαγής ημερολογίου Ένας εναλλακτικός τρόπος για να αλλάξουμε το ημερολόγιο σε μια δραστηριότητα είναι η προσθήκη του στις ορατές στήλες των δραστηριοτήτων και η μετέπειτα εισαγωγή της επιθυμητής τιμής για το ημερολόγιο. Εργασία 11 Αποδώστε στις δραστηριότητες του έργου OSE_MASTER τους κωδικούς και τα ημερολόγια ως εξής: Το 6ήμερο ημερολόγιο αποδίδεται σε όλες τις δραστηριότητες εκτός της «Έκδοσης Αδειών» στην όποια αποδίδεται το 7ήμερο. Δημιουργείστε στον κωδικό ΚΤΙΡΙΑ νέα τιμή (ALL- Όλα τα κτίρια) και στον κωδικό ΟΡΟΦΟΙ νέα τιμή (ALL- Όλοι οι όροφοι). Αποδώστε τις δυο αυτές τιμές (ALL) σε όλες τις δραστηριότητες. Αποδώστε την τιμή ΣΥΜΒΑΤΙΚΕΣ στις δραστηριότητες 1, 2, και 3. Την τιμή ΚΑΤΑΣΚΕΥΗ στις 4, 5, 6, 7, 8 και 11. Την τιμή Η-Μ στις 9, 10 και 12, την τιμή ΠΕΡΙΒΑΛΛΩΝ ΧΩΡΟΣ στην 13. Προσθέτοντας τη Λογική Η προσθήκη λογικής στις δραστηριότητες ενός έργου περιλαμβάνει δυο τύπους λογικής: Σχέσεις (Links) Περιορισμοί (Constraints) [26]

27 Όπως είναι ήδη γνωστό από άλλα μαθήματα υπάρχουν τέσσερις τύποι σχέσεων: FS Finish to Start SS Start to Start SF Start to Finish FF Finish to Finish Τρεις όροι που πρέπει να γίνουν κατανοητοί σε κάποιον πριν ξεκινήσει τη διαδικασία σύνδεσης των δραστηριοτήτων είναι: Προαπαιτούμενη (predecessor), που είναι η δραστηριότητα που ελέγχει την έναρξη και λήξη μιας άλλης διάδοχης της. Ακόλουθη δραστηριότητα (successor), της οποίας η έναρξη και η λήξη της εξαρτάται από την έναρξη ή τη λήξη μιας άλλης προηγούμενης της. Υστέρηση (Lag) που χρησιμοποιείται είτε με θετική είτε με αρνητική τιμή. Εδώ πρέπει να τονιστεί ότι η υστέρηση υπολογίζεται με χρήση του ημερολογίου της προηγούμενης δραστηριότητας (σε αντίθεση με το P3). Η εμφάνιση των σχέσεων γίνεται δυνατή αν στην καρτέλα General και στη φόρμα Bar Chart Options, επιλέξουμε τη ρύθμιση Show Relationships. Διαδικασία προσθήκης ή διαγραφής σχέσεων Με χρήση της φόρμας των Προαπαιτούμενων και Ακόλουθων δραστηριοτήτων μέσα από την καρτέλα Relationships. Προσθήκη μέσω του γραφήματος Gantt. Με χρήση της σειράς Link και Unlink. Εικόνα 24: Φόρμα καθορισμού των επόμενων δραστηριοτήτων [27]

28 Διαδικασία επίλυσης (Dissolving) δραστηριοτήτων Όταν μια δραστηριότητα διαγράφεται, διαγράφονται όπως είναι φυσικό και οι σχέσεις στις οποίες συμμετείχε. Αυτό μπορεί να προκαλέσει το σπάσιμο της αλυσίδας της λογικής που έχει αναπτυχθεί στο έργο. Τότε επιλέγοντας το μενού Edit Dissolve θα γίνει μια προσπάθεια μεταξύ των προηγούμενων και επόμενων δραστηριοτήτων να διορθώσουν το σπάσιμο δημιουργώντας νέες σχέσεις. Κυκλικές σχέσεις Μια κυκλική σχέση δημιουργείται όταν εμφανίζεται ένας κύκλος (loop) στη λογική σύνδεση μεταξύ κάποιων δραστηριοτήτων. Αυτό αποτελεί το σύνηθες λάθος κατά τη διαδικασία σχεδιασμού ενός έργου. Χρονοδρομολόγηση του έργου Καθώς έχει ολοκληρωθεί η προσθήκη δραστηριοτήτων και της λογικής τους, το Primavera Project Management 6.0 είναι έτοιμο να υπολογίσει τα Early Dates, Late Dates, Free Floats και Total Floats των δραστηριοτήτων. Η ενέργεια που μπορεί να εκτελέσει αυτούς τους υπολογισμούς είναι η Χρονοδρομολόγηση (Schedule) που θα μας επιτρέψει και τον καθορισμό του κρίσιμου μονοπατιού. Η Χρονοδρομολόγηση γίνεται ως εξής: Από το μενού Tools Schedule κλικ Schedule Now ή πατώντας το F9, ανοίγουμε τη φόρμα Χρονοδρομολόγησης. Επιλέγουμε την τρέχουσα ημερομηνία Data Date. Τέλος κάνουμε κλικ στο πλήκτρο Schedule. Σημαντική ρύθμιση Εικόνα 25: Παράθυρο χρονοδρομολόγησης Ο καθορισμός των κριτηρίων της κρίσιμης διαδρομής (critical path) γίνεται από την καρτέλα Settings της φόρμας Project Details του χώρου Project Workspace. Η επιλογή που ρυθμίζουμε είναι η τιμή Longest Path. Η ίδια ρύθμιση γίνεται και στο προηγούμενο παράθυρο με κλικ στο πλήκτρο Options [28]

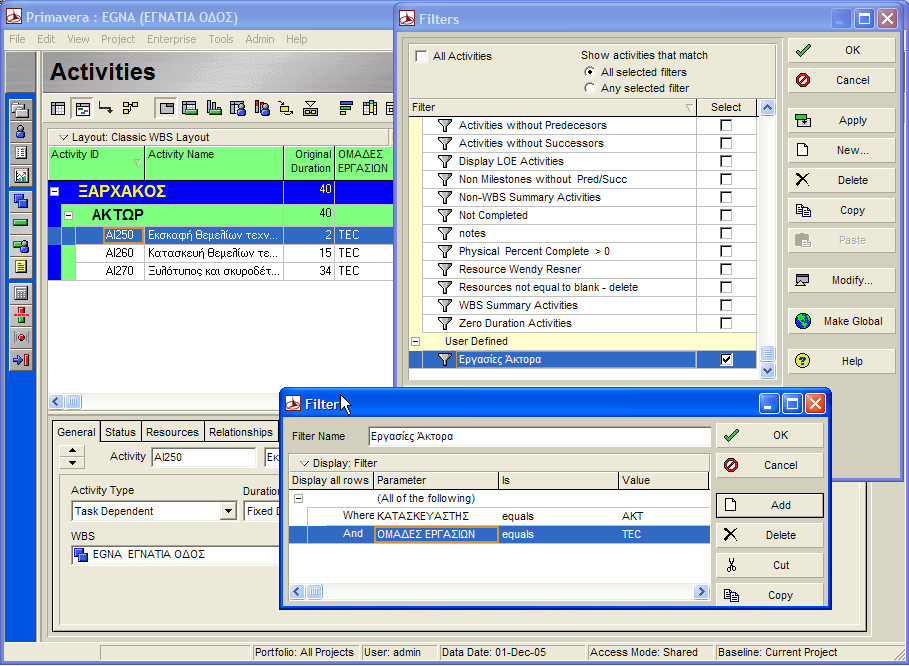

29 Εικόνα 26: Ρύθμιση του κρίσιμου μονοπατιού Εργασία 12 Στο έργο OSE_MASTER εκτελέστε τις εξής ενέργειες: Συνδέστε όλες τι δραστηριότητες από την 1 μέχρι την 13 (σειριακά) με σχέσεις FS χωρίς υστέρηση. Εφαρμόστε τη διαδικασία της Χρονοδρομολόγησης. Προσδιορίστε το κρίσιμο μονοπάτι. Εργασία 13 Κατασκευάστε το ακόλουθο έργο ΕΓΝΑΤΙΑ_MASTER στο οποίο θα προσθέστε ημερολόγια, κωδικούς, δραστηριότητες, σχέσεις και φυσικά θα αποδώσετε τους κωδικούς και τα ημερολόγια. Στο τέλος θα πρέπει να χρονοδρομολογήσετε το έργο και θα υπολογίσετε το χρόνο περάτωσης του. Ακολουθούν οι προδιαγραφές του έργου ΕΡΓΟ ΕΓΝΑΤΙΑ ΟΔΟΣ. Σε ένα μικρό κομμάτι της Εγνατίας οδού γίνονται εργασίες οδοποιίας. Ανάδοχος του έργου αυτού είναι η κοινοπραξία ΘΕΜΕΛΙΟΔΟΜΗΣ - ΑΚΤΩΡ. Ο εργοταξιάρχης συνέταξε ένα κείμενο στο οποίο αναγράφονται τα στοιχεία των δραστηριοτήτων που αφορούν το συγκεκριμένο κομμάτι και τις απαιτήσεις που έχει από εσάς. Ημερομηνία έναρξης των εργασιών είναι η 1/12/2010 και έχει διάρκεια 6 μήνες. Καλείστε να κωδικοποιήσετε το έργο βάση των παρακάτω στοιχείων. 1. Εγκατάσταση Αναδόχου. Η εργασία αυτή αποτελεί την αρχική και διαρκεί 5 ημέρες. 2. Αμέσως μετά το πέρας της εγκατάστασης ακολουθεί η Λήψη Τοπογραφικών Στοιχείων με διάρκεια 10 ημερών. 3. Ακολουθεί η Σύγκριση με τα στοιχεία της μελέτης η οποία ξεκινά με το τέλος της προηγούμενης και εκτελείται σε 5 μέρες. 4. Στις επόμενες 20 μέρες θα πρέπει να έχουν ολοκληρωθεί οι εργασίες Εκσκαφής της Σκάφης της Οδού. Στο διάστημα αυτό συνυπολογίζονται και Εργασίες Καθαρισμού του εργοταξίου όπως: εκρίζωση δέντρων, καθαρισμός φυτικής γης κτλ, οι οποίες θα διαρκέσουν 6 μέρες και φυσικά προηγούνται της εκσκαφής η οποία ακολουθεί αμέσως μετά. 5. Η Διαμόρφωση της σκάφης αρχίζει 15 ημέρες μετά το τέλος της Εκσκαφής της Σκάφης και διαρκεί 12 ημέρες. Η εργασία αυτή σηματοδοτεί και το τέλος των εργασιών της Διαμόρφωσης της Σκάφης τις οποίες θα ήθελα να αποτελούν μία συγκεκριμένη ομάδα για την καλύτερη παρακολούθησή τους. [29]

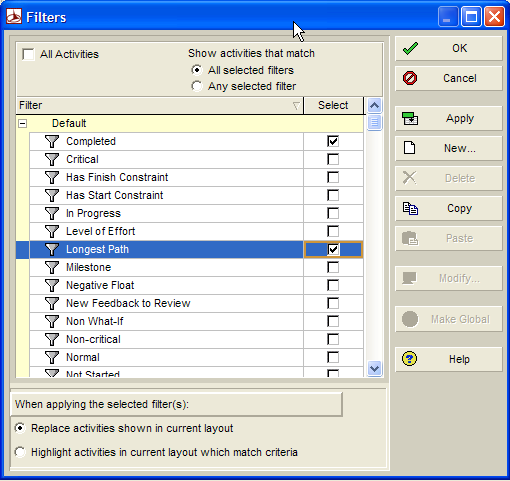

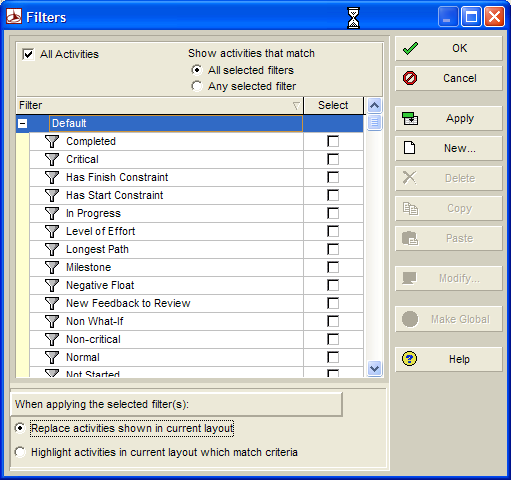

30 6. Την επόμενη κατηγορία εργασιών αποτελούν εργασίες «Επιχωμάτων» με πρώτη την Μεταφορά υλικών του επιχώματος η οποία αρχίζει 5 μέρες μετά την έναρξη των εργασιών Εκσκαφής της Σκάφης της Οδού και διαρκεί 30 ημέρες. 7. Μετά το τέλος της μεταφοράς των υλικών αρχίζει η Διάστρωση των Υλικών του επιχώματος με διάρκεια 5 ημερών. 8. Αμέσως μετά αρχίζει το Κατάβρεγμα και η Συμπύκνωση των υλικών του επιχώματος το οποίο διαρκεί 6 ημέρες και αποτελεί και το τέλος των «Επιχωμάτων». 9. Αφού ολοκληρώθηκε και αυτή η κατηγορία εργασιών, συνέχεια έχουν οι εργασίες κατασκευής της υπόβασης. Πρώτη είναι η Μεταφορά των υλικών κατασκευής της υπόβασης η οποία έχει διάρκεια 15 ημέρες και αρχίζει 5 μέρες μετά το τέλος της Μεταφοράς υλικών του επιχώματος. 10. Διάστρωση των υλικών της υπόβασης. Αρχίζει αφού έχει ολοκληρωθεί η Μεταφορά των υλικών της υπόβασης και το κατάβρεγμα και η συμπύκνωση των υλικών του επιχώματος. Διαρκεί 3 μέρες. 11. Μετά το τέλος της Διάστρωσης αρχίζει η Συμπύκνωση των υλικών της υπόβασης με διάρκεια 7 μέρες. 12. Ακολουθούν οι εργασίες για τη διαμόρφωση της βάσης. Προηγείται, φυσικά, η Μεταφορά των υλικών κατασκευής της βάσης. Η δραστηριότητα αυτή αρχίζει μετά το τέλος της Μεταφοράς των υλικών κατασκευής της υπόβασης και έχει διάρκεια 15 μέρες. 13. Στη συνέχεια γίνεται η Διάστρωση των υλικών της βάσης με διάρκεια 4 ημερών. 14. Όπως είναι φυσικό, αμέσως μετά λαμβάνει χώρα η Συμπύκνωση των Υλικών της βάσης με διάρκεια διπλάσια της διάστρωσης. 15. Υπάρχει και ένα μικρό τεχνικό έργο το οποίο είναι απαραίτητο για την οδό. Για την κατασκευή του αρχίζουμε με την Εκσκαφή θεμελίων η οποία αρχίζει 1 μέρα μετά το τέλος των εργασιών επιχωμάτων. Η δραστηριότητα διαρκεί 2 ημέρες. 16. Ακολουθεί η κατασκευή των θεμελίων με διάρκεια 15 ημερών. 17. Μετά το τέλος των θεμελίων αρχίζουν οι εργασίες ξυλότυπου και σκυροδέτησης με διάρκεια 34 ημερών. 18. Η κατασκευή του ασφαλτοτάπητα αρχίζει μετά το τέλος της Συμπύκνωσης των υλικών της βάσης και διαρκεί 7 ημέρες. 19. Οι υπόλοιπες εργασίες (σήμανση, διαγράμμιση, φωτισμός, κιγκλιδώματα κτλ) αρχίζουν μετά την κατασκευή του ασφαλτοτάπητα και διαρκούν 7 μέρες. 20. Η μεταφορά του μηχανολογικού εξοπλισμού και η απόσυρση από το εργοτάξιο αποτελεί την τελική δραστηριότητα η οποία αρχίζει μετά το τέλος των λοιπών εργασιών και έχει διάρκεια 3 ημερών. Διευκρινήσεις: Δημιουργείστε τρεις WBS κόμβους: Αρχικές που θα έχει τις δραστηριότητες των παραγράφων 1-3, Κύριες με τις δραστηριότητες 4-18 και Τελικές με τις δραστηριότητες Οι δραστηριότητες που δεν ανήκουν σε καμία ομάδα εργασιών μπορείτε, είτε να τις βάλετε ως «Γενικές» είτε να τις εντάξετε σε νέες δικές σας ομάδες. Οποιαδήποτε κίνηση πρέπει να συνοδεύεται από την αντίστοιχη αιτιολόγηση. Η ύπαρξη 2 ημερολογίων (6 και 7 ημερών αντίστοιχα) θα ήταν επιθυμητή. Οι δραστηριότητες: - Τεχνικού Έργου [30]

31 - Ασφαλτοτάπητα - Λοιπές εργασίες - Μεταφορά μηχανολογικού εξοπλισμού εκτελούνται βάση του 7ήμερου ημερολογίου και έχουν ως υπεύθυνο επίβλεψης τον κ. Ξαρχάκο, ενώ οι υπόλοιπες με υπεύθυνο επίβλεψης τον κ. Παπαδάτο εκτελούνται βάση του 6ήμερου ημερολογίου. Μέρες αργίας αποτελούν οι εξής ημερομηνίες 29 Απριλίου με 2 Μαΐου, 25 η Μαρτίου και το διάστημα Ιανουαρίου με εξαίρεση το διάστημα Οι κατασκευαστικές εταιρίες έχουν αναλάβει διαφορετικά κομμάτια εργασιών και ως εκ τούτου χρειάζεται να υπάρχει ξεχωριστή αναφορά. Συγκεκριμένα, τις εργασίες Υπόβασης, Βάσης και το τεχνικό έργο τις έχει αναλάβει η ΑΚΤΩΡ και τα υπόλοιπα η ΘΕΜΕΛΙΟΔΟΜΗ. [31]

32 ΟΜΑΔΟΠΟΙΗΣΗ ΚΑΙ ΦΙΛΤΡΑ Ομαδοποίηση δραστηριοτήτων Η ομαδοποίηση των δραστηριοτήτων γίνεται είτε με χρήση της κωδικοποίησης WBS ή χρησιμοποιώντας τους κωδικούς των δραστηριοτήτων (Activity Codes) είτε άλλες ιδιότητες των δραστηριοτήτων. Η δυνατότητα ομαδοποίησης επιτυγχάνεται ως εξής: Επιλέγουμε View Group and Sort Στη φόρμα που εμφανίζεται επιλέγουμε τον κωδικό ή την ιδιότητα με βάση την οποία θα γίνει η ομαδοποίηση. Κάποιες από τις ρυθμίσεις της ομαδοποίησης είναι: Show Grand Totals: εμφανίζει μια γραμμή σύνοψης. Show Summaries Only: εμφανίζει μόνο τις συνοπτικές γραμμές των ομάδων αποκρύπτοντας τις δραστηριότητες τους. Group By Options: οι κύριες ρυθμίσεις της ομαδοποίησης. Ταξινόμηση Εικόνα 27: Φόρμα ταξινόμησης δραστηριοτήτων Μέσα από το παράθυρο Group and Sort επιλέγουμε το πλήκτρο Sort για να εμφανιστεί η φόρμα ταξινόμησης. Βέβαια η ταξινόμηση στο P6 μπορεί να εφαρμοστεί σχετικά πιο εύκολα με κλικ στους τίτλους των ορατών ιδιοτήτων των δραστηριοτήτων. Σημείωση: Όταν γίνονται τροποποιήσεις των στοιχείων των δραστηριοτήτων τότε για να εφαρμοστεί εκ νέου η ομαδοποίηση επιλέγουμε το μενού Tools Reorganize Now. Εδώ πρέπει να τονιστεί ότι αν επιλέξουμε Edit User Preferences και στη συνέχεια κάνουμε κλικ στην καρτέλα Applications θα βρούμε τη ρύθμιση [32]

33 Reorganize Automatically, η οποία αναδιοργανώνει την ομαδοποίηση των δραστηριοτήτων αυτόματα. Εικόνα 28: Παράθυρο προτιμήσεων χρήστη Εργασία 14 Ανοίξτε το έργο ΕΓΝΑΤΙΑ_MASTER και εκτελέστε τις ακόλουθες ενέργειες: Ομαδοποιήστε τις δραστηριότητες σύμφωνα με τις ΕΡΓΑΣΙΕΣ και ταξινομήστε τις σύμφωνα με το Early Finish (αύξουσα σειρά). Ομαδοποιήστε τις δραστηριότητες σύμφωνα με τον ΚΑΤΑΣΚΕΥΑΣΤΗ και τον ΕΠΙΒΛΕΠΟΝΤΑ. Στη συνέχεια αλλάξτε τα προκαθορισμένα χρώματα των ομάδων και ταξινομήστε τις δραστηριότητες σύμφωνα με το Late Finish (αύξουσα σειρά). Εφαρμόστε τη διαδικασία της σύνοψης με απόκρυψη ως προς το πεδίο του ΚΑΤΑΣΚΕΥΑΣΤΗ. Τέλος αφαιρέστε όλες τις ομαδοποιήσεις και τη σύνοψη (summarization). [33]

34 Χρήση των Φίλτρων Το λογισμικό P6 διαθέτει τη δυνατότητα να εμφανίζει μόνο κάποιες από τις δραστηριότητες οι οποίες θα ικανοποιούν κάποια από τα κριτήρια του χρήστη. Για παράδειγμα μπορεί να ενδιαφερόμαστε να δούμε τις δραστηριότητες που δεν έχουν ολοκληρωθεί ή για τις δραστηριότητες που θα αρχίζουν να εκτελούνται τον επόμενο μήνα. Το λογισμικό P6 διαθέτει τρεις τύπους φίλτρων: Default: τα προκαθορισμένα φίλτρα που παρέχονται από το λογισμικό και δεν μπορούμε να τα τροποποιήσουμε ή να τα διαγράψουμε. Global: τα καθολικά που μπορούν να χρησιμοποιηθούν από όλους τους χρήστες της βάσης δεδομένων των έργων. User defined: που δημιουργούνται από κάποιον χρήστη και είναι διαθέσιμα μόνο στα έργα του. Διαχείριση Φίλτρου Για να διαχειριστούμε τα φίλτρα επιλέγουμε το μενού View Filters ή κάνουμε κλικ στο αντίστοιχο εικονίδιο. Έτσι εμφανίζεται η φόρμα των φίλτρων. Εφαρμόζοντας ένα Απλό Φίλτρο Για να εκτελέσουμε ένα απλό φίλτρο: Εικόνα 29: Παράθυρο διαχείρισης φίλτρων Επιλέγουμε τη ρύθμιση Select στο επιθυμητό φίλτρο Κάνουμε κλικ στο πλήκτρο Apply [34]

35 Εφαρμόζοντας ένα Συνδυαστικό Φίλτρο Συνδυαστικό φίλτρο είναι το φίλτρο που έχει δυο ή περισσότερα απλά φίλτρα επιλεγμένα και διαθέτει δυο εναλλακτικές επιλογές εκτέλεσης τους: All selected filters, όπου θα εμφανιστούν οι δραστηριότητες που ικανοποιούν τα κριτήρια όλων των εμπλεκομένων φίλτρων. Any selected filters, όπου θα εμφανιστούν οι δραστηριότητες που θα ικανοποιούν τα κριτήρια ενός τουλάχιστον από τα εμπλεκόμενα φίλτρα. Προσθήκη νέου Φίλτρου Εικόνα 30: Εφαρμογή σύνθετου φίλτρου Για να δημιουργηθεί ένα νέο φίλτρο από τη φόρμα φίλτρων μπορούμε να: Κάνουμε κλικ στο πλήκτρο New και να το κατασκευάσουμε από το μηδέν. Αντιγράψουμε ένα υπάρχον φίλτρο με χρήση των πλήκτρων Copy και Paste. Τροποποιήσουμε ένα υπάρχον φίλτρο με χρήση του πλήκτρου Modify. Κάποιοι από τους τελεστές των κριτήριων είναι: equals είναι ίσο is not equal to είναι άνισο is greater than μεγαλύτερο από is less than μικρότερο από is within range of είναι στο διάστημα is not within range of δεν είναι στο διάστημα [35]

36 contains περιέχει τη φράση does not contain δεν περιέχει τη φράση Εικόνα 31: φίλτρο με απλό κριτήριο Εικόνα 32: φίλτρο με πολλά κριτήρια Εργασία 15 Ανοίξτε το έργο ΕΓΝΑΤΙΑ_MASTER και δημιουργείστε τα ακόλουθα φίλτρα: Το φίλτρο ΕΡΓΑΣΙΕΣ ΞΑΡΧΑΚΟΥ. Το φίλτρο ΕΡΓΑΣΙΕΣ ΠΑΠΑΔΑTΟΥ ΣΤΟΝ ΑΚΤΟΡΑ [36]

Οδηγίες για τη χρήση ενός τυπικού λογισμικού PMIS 1 ο μάθημα- Δημιουργία ενός χρονοδιαγράμματος

Οδηγίες για τη χρήση ενός τυπικού λογισμικού PMIS 1 ο μάθημα- Δημιουργία ενός χρονοδιαγράμματος ΤΕΙ ΘΕΣΣΑΛΙΑΣ- ΤΜΗΜΑ ΜΗΧΑΝΙΚΩΝ ΠΛΗΡΟΦΟΡΙΚΗΣ ΤΕ- ΜΕΤΑΠΤΥΧΙΑΚΟ «ΜΗΧΑΝΙΚΗ ΛΟΓΙΣΜΙΚΟΥ ΓΙΑ ΔΙΑΔΙΚΤΥΑΚΕΣ & ΦΟΡΗΤΕΣ ΣΥΣΚΕΥΕΣ» Πληροφοριακά Συστήματα Διαχείρισης Έργων 20-10-2016 Οδηγίες για τη χρήση ενός τυπικού

Διαβάστε περισσότερα

Οδηγίες για τη χρήση ενός τυπικού λογισμικού PMIS 2 ο μάθημα- Πόροι και παρακολούθηση ενός χρονοδιαγράμματος

Οδηγίες για τη χρήση ενός τυπικού λογισμικού PMIS 2 ο μάθημα- Πόροι και παρακολούθηση ενός χρονοδιαγράμματος ΤΕΙ ΘΕΣΣΑΛΙΑΣ- ΤΜΗΜΑ ΜΗΧΑΝΙΚΩΝ ΠΛΗΡΟΦΟΡΙΚΗΣ ΤΕ- ΜΕΤΑΠΤΥΧΙΑΚΟ «ΜΗΧΑΝΙΚΗ ΛΟΓΙΣΜΙΚΟΥ ΓΙΑ ΔΙΑΔΙΚΤΥΑΚΕΣ & ΦΟΡΗΤΕΣ ΣΥΣΚΕΥΕΣ» Πληροφοριακά Συστήματα Διαχείρισης Έργων 20-10-2016 Οδηγίες για τη χρήση ενός τυπικού

Διαβάστε περισσότερα

4. Διαχείριση ανθρώπινου δυναμικού και κόστους του έργου

4. Διαχείριση ανθρώπινου δυναμικού και κόστους του έργου 4. Διαχείριση ανθρώπινου δυναμικού και κόστους του έργου Το πρώτο πράγμα που πρέπει να κάνει ο διαχειριστής του έργου, όταν διαχειρίζεται τα χαρακτηριστικά του κόστους του έργου, είναι να εισάγει τις πληροφορίες

Διαβάστε περισσότερα

Οδηγίες για την εξισορρόπηση των πόρων στο Ρ6 (Resource Leveling)

Οδηγίες για την εξισορρόπηση των πόρων στο Ρ6 (Resource Leveling) ΤΕΙ ΛΑΡΙΣΑΣ- ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΔΙΑΧΕΙΡΙΣΗΣ ΕΡΓΩΝ- ΜΕΤΑΠΤΥΧΙΑΚΟ ΣΤΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ ΚΑΙ ΠΡΟΓΡΑΜΜΑΤΩΝ Πληροφοριακά Συστήματα Διοίκησης και Διαχείρισης Έργων-Y104 09-12-2011 Οδηγίες για την εξισορρόπηση

Διαβάστε περισσότερα

Παρακολούθηση έργου με πόρους στο Ρ6 (Resource Tracking)

Παρακολούθηση έργου με πόρους στο Ρ6 (Resource Tracking) ΤΕΙ ΛΑΡΙΣΑΣ- ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΔΙΑΧΕΙΡΙΣΗΣ ΕΡΓΩΝ- ΟΛΟΚΛΗΡΩΜΕΝΕΣ ΕΦΑΡΜΟΓΕΣ ΔΙΑΧΕΙΡΙΣΗΣ ΕΡΓΩΝ ΙΙ ΝΟΕΜΒΡΙΟΣ 2011 Παρακολούθηση έργου με πόρους στο Ρ6 (Resource Tracking) Δημήτρης Τσέλιος, Καθηγητής Εφαρμογών

Διαβάστε περισσότερα

Vodafone Business Connect

Vodafone Business Connect Vodafone Business Connect Vodafone Business WebHosting Αναλυτικός Οδηγός Χρήσης MSSQL Manager Αναλυτικός οδηγός χρήσης: MS SQL Manager Vodafone Business Connect - Υπηρεσίες φιλοξενίας εταιρικού e-mail

Διαβάστε περισσότερα

2.9.3 Χρήση λογισμικού παρουσιάσεων για τη δημιουργία απλών παρουσιάσεων ρουτίνας

2.9.3 Χρήση λογισμικού παρουσιάσεων για τη δημιουργία απλών παρουσιάσεων ρουτίνας 2.9 Δεξιότητες Τεχνολογίας Πληροφοριών και Επικοινωνιών 2.9.3 Χρήση λογισμικού παρουσιάσεων για τη δημιουργία απλών παρουσιάσεων ρουτίνας Να επιδεικνύει ικανότητα στη χρήση λογισμικού παρουσιάσεων, ακίνδυνα

Διαβάστε περισσότερα

Πνευματικά Δικαιώματα 2013 Ίδρυμα ECDL (ECDL Foundation - www.ecdl.org)

Πνευματικά Δικαιώματα 2013 Ίδρυμα ECDL (ECDL Foundation - www.ecdl.org) PEOPLECERT Hellas A.E - Φορέας Πιστοποίησης Ανθρώπινου Δυναμικού Κοραή 3, 105 64 Αθήνα, Τηλ.: 210 372 9100, Fax: 210 372 9101, e-mail: info@peoplecert.org, www.peoplecert.org Πνευματικά Δικαιώματα 2013

Διαβάστε περισσότερα

Λίγα λόγια από το συγγραφέα Κεφάλαιο 1: Microsoft Excel Κεφάλαιο 2: Η δομή ενός φύλλου εργασίας... 26

Λίγα λόγια από το συγγραφέα Κεφάλαιο 1: Microsoft Excel Κεφάλαιο 2: Η δομή ενός φύλλου εργασίας... 26 Περιεχόμενα Λίγα λόγια από το συγγραφέα... 7 Κεφάλαιο 1: Microsoft Excel 2002... 9 Κεφάλαιο 2: Η δομή ενός φύλλου εργασίας... 26 Κεφάλαιο 3: Δημιουργία νέου βιβλίου εργασίας και καταχώριση δεδομένων...

Διαβάστε περισσότερα

4.1 Άνοιγμα υπάρχοντος βιβλίου εργασίας

4.1 Άνοιγμα υπάρχοντος βιβλίου εργασίας 4.1 Άνοιγμα υπάρχοντος βιβλίου εργασίας 4.1.1 Άνοιγμα υπάρχοντος βιβλίου εργασίας από βάση δεδομένων Όταν εκκινήσουμε τον Discoverer εμφανίζεται στην οθόνη μας το παράθυρο διαλόγου του βοηθητικού προγράμματος

Διαβάστε περισσότερα

Έργα. Οδηγός γρήγορης εκκίνησης. Παρακολούθηση των εργασιών σας. Προβολή εργασιών σε λωρίδα χρόνου. Κοινή χρήση του έργου σας με άλλα άτομα

Έργα. Οδηγός γρήγορης εκκίνησης. Παρακολούθηση των εργασιών σας. Προβολή εργασιών σε λωρίδα χρόνου. Κοινή χρήση του έργου σας με άλλα άτομα Έργα Οδηγός γρήγορης εκκίνησης Παρακολούθηση των εργασιών σας Η λίστα εργασιών του SharePoint είναι μια εύχρηστη λύση για να παρακολουθείτε όλα όσα χρειάζεται να γίνουν σε ένα έργο. Μπορείτε να προσθέτετε

Διαβάστε περισσότερα

Ο Οδηγός γρήγορης εκκίνησης

Ο Οδηγός γρήγορης εκκίνησης Ο Οδηγός γρήγορης εκκίνησης του Microsoft Project 2013 έχει διαφορετική εμφάνιση από προηγούμενες εκδόσεις. Γι αυτό το λόγο, δημιουργήσαμε αυτόν τον οδηγό για να ελαχιστοποιήσουμε την καμπύλη εκμάθησης.

Διαβάστε περισσότερα

Οδηγίες για την εγκατάσταση του πακέτου Cygwin

Οδηγίες για την εγκατάσταση του πακέτου Cygwin Οδηγίες για την εγκατάσταση του πακέτου Cygwin Ακολουθήστε τις οδηγίες που περιγράφονται σε αυτό το file μόνο αν έχετε κάποιο laptop ή desktop PC που τρέχουν κάποιο version των Microsoft Windows. 1) Copy

Διαβάστε περισσότερα

1. Άνοιγμα Και Κλείσιμο Της Εφαρμογής Φυλλομετρητή Ιστού (Internet Explorer)

1. Άνοιγμα Και Κλείσιμο Της Εφαρμογής Φυλλομετρητή Ιστού (Internet Explorer) ΔΙΑΔΙΚΤΥΟ (INTERNET) ΣΤΟΧΟΙ: 1. Άνοιγμα Και Κλείσιμο Μιας Εφαρμογής Φυλλομετρητή Ιστού (Internet Explorer) 2. Παρουσίαση Μιας Ιστοσελίδας 3. Διακοπή Και Ανανέωση Μιας Ιστοσελίδας (Stop and Refresh) 4.

Διαβάστε περισσότερα

Κεφάλαιο 1 Χρήση προτύπου 2. Κεφάλαιο 2 Τροποποίηση μιας παρουσίασης 9. Κεφάλαιο 4 Προσθήκη αντικειμένων 26. Κεφάλαιο 5 Ειδικά εφέ 35

Κεφάλαιο 1 Χρήση προτύπου 2. Κεφάλαιο 2 Τροποποίηση μιας παρουσίασης 9. Κεφάλαιο 4 Προσθήκη αντικειμένων 26. Κεφάλαιο 5 Ειδικά εφέ 35 Περιεχόμενα Κεφάλαιο 1 Χρήση προτύπου 2 Κεφάλαιο 2 Τροποποίηση μιας παρουσίασης 9 Κεφάλαιο 3 Εφαρμογή σχεδίων 19 Κεφάλαιο 4 Προσθήκη αντικειμένων 26 Κεφάλαιο 5 Ειδικά εφέ 35 Κεφάλαιο 6 Κουμπιά ενεργειών

Διαβάστε περισσότερα

Εργαστήριο «Βάσεις Οικολογικών Δεδομένων και Εφαρμογές»

Εργαστήριο «Βάσεις Οικολογικών Δεδομένων και Εφαρμογές» 2 Ενότητα 5 Φίλτρα & Ερωτήματα 3 4 5.1 Φίλτρα Για να εμφανίσετε επιλεκτικά κάποιες εγγραφές που πληρούν κάποια κριτήρια μπορείτε να χρησιμοποιήσετε το φιλτράρισμα με βάση την επιλογή, φιλτράρισμα εκτός

Διαβάστε περισσότερα

ΤΕΙ Ιονίων Νήσων Εργαστηριακές Ασκήσεις στα Γεωγραφικά Συστήματα Πληροφοριών

ΤΕΙ Ιονίων Νήσων Εργαστηριακές Ασκήσεις στα Γεωγραφικά Συστήματα Πληροφοριών ΕΡΓΑΣΤΗΡΙΟ 2 ο : Εισαγωγή στα Γεωγραφικά Συστήματα Πληροφοριών ArcMap (2/2) Μέρος 1: (συνέχεια από τα προηγούμενα) Κάνουμε κλικ το εικονίδιο Add Data στην γραμμή εργαλείων standard και επιλέγουμε το αρχείο/τα

Διαβάστε περισσότερα

Οδηγός γρήγορης εκκίνησης

Οδηγός γρήγορης εκκίνησης Οδηγός γρήγορης εκκίνησης Το Microsoft Excel 2013 έχει διαφορετική εμφάνιση από προηγούμενες εκδόσεις. Γι αυτό το λόγο, δημιουργήσαμε αυτόν τον οδηγό για να ελαχιστοποιήσουμε την καμπύλη εκμάθησης. Προσθήκη

Διαβάστε περισσότερα

Αρχειοθέτηση ηλεκτρονικών μηνυμάτων με το. Outlook. Τομέας Συστημάτων Υπηρεσία Πληροφορικών Συστημάτων ΥΠΣ-ΕΔ087 10/03/ 2014.

Αρχειοθέτηση ηλεκτρονικών μηνυμάτων με το. Outlook. Τομέας Συστημάτων Υπηρεσία Πληροφορικών Συστημάτων ΥΠΣ-ΕΔ087 10/03/ 2014. Αρχειοθέτηση ηλεκτρονικών μηνυμάτων με το Outlook Τομέας Συστημάτων Υπηρεσία Πληροφορικών Συστημάτων ΥΠΣ-ΕΔ087 10/03/ 2014 Σελίδα 1 Πίνακας περιεχομένων 1. Εισαγωγή... 3 2. Αρχειοθέτηση ηλεκτρονικών μηνυμάτων...

Διαβάστε περισσότερα

Εισαγωγή/ απομάκρυνση συμβόλων παραγράφου

Εισαγωγή/ απομάκρυνση συμβόλων παραγράφου 3.3.2.1 Εισαγωγή/ απομάκρυνση συμβόλων παραγράφου Υπάρχει μία μικρή διαφορά μεταξύ της λέξης παράγραφος, όπως τη χρησιμοποιούμε εδώ και όπως κοινώς χρησιμοποιείται. Τεχνικά, μία παράγραφος είναι ένα μπλοκ,

Διαβάστε περισσότερα

1. Κλικ στην καρτέλα Insert 2. Tables 3. Κλικ Table 4. Σύρουμε το δείκτη του ποντικιού και επιλέγουμε τον επιθυμητό αριθμό γραμμών και στηλών

1. Κλικ στην καρτέλα Insert 2. Tables 3. Κλικ Table 4. Σύρουμε το δείκτη του ποντικιού και επιλέγουμε τον επιθυμητό αριθμό γραμμών και στηλών ΜΑΘΗΜΑ 4 ΣΤΟΧΟΙ: 1. Προσθήκη Πίνακα (Table) 2. Εισαγωγή Και Μετακίνηση Κειμένου Σε Πίνακα 3. Εισαγωγή Στηλών Και Γραμμών Σε Πίνακα 4. Διαγραφή Στηλών Και Γραμμών Σε Πίνακα 5. Αλλαγή Πλάτους Στηλών Και

Διαβάστε περισσότερα

Field Service Management ΕΓΧΕΙΡΙΔΙΟ ΧΡΗΣΗΣ

Field Service Management ΕΓΧΕΙΡΙΔΙΟ ΧΡΗΣΗΣ Field Service Management ΕΓΧΕΙΡΙΔΙΟ ΧΡΗΣΗΣ 1 ΠΕΡΙΕΧΟΜΕΝΑ 1. ΑΝΑΛΥΣΗ ΜΕΝΟΥ ΕΦΑΡΜΟΓΗΣ... 4 2. ΕΠΕΞΗΓΗΣΗ ΚΕΝΤΡΙΚΟΥ ΜΕΝΟΥ ΚΑΡΤΕΛΑΣ... 5 3. ΔΗΜΙΟΥΡΓΙΑ ΠΕΛΑΤΗ... 6 4. ΑΝΑΖΗΤΗΣΗ ΠΕΛΑΤΗ... 6 5. ΕΠΕΞΕΡΓΑΣΙΑ/ΔΙΑΓΡΑΦΗ

Διαβάστε περισσότερα

Kεφάλαιο 11 Λίστες και Ανάλυση Δεδομένων Kεφάλαιο 12 Εργαλεία ανάλυσης πιθανοτήτων Kεφάλαιο 13 Ανάλυση δεδομένων...

Kεφάλαιο 11 Λίστες και Ανάλυση Δεδομένων Kεφάλαιο 12 Εργαλεία ανάλυσης πιθανοτήτων Kεφάλαιο 13 Ανάλυση δεδομένων... Μέρος 2 Kεφάλαιο 11 Λίστες και Ανάλυση Δεδομένων... 211 Kεφάλαιο 12 Εργαλεία ανάλυσης πιθανοτήτων... 241 Kεφάλαιο 13 Ανάλυση δεδομένων... 257 Kεφάλαιο 14 Συναρτήσεις Μέρος Β... 285 Kεφάλαιο 15 Ευρετήριο

Διαβάστε περισσότερα

1. Κατανόηση Και Αλλαγή Μεταξύ Προβολών Εμφάνισης Της Παρουσίασης. 1. Κατανόηση Και Αλλαγή Μεταξύ Προβολών Εμφάνισης Της Παρουσίασης

1. Κατανόηση Και Αλλαγή Μεταξύ Προβολών Εμφάνισης Της Παρουσίασης. 1. Κατανόηση Και Αλλαγή Μεταξύ Προβολών Εμφάνισης Της Παρουσίασης ΜΑΘΗΜΑ 2 ΣΤΟΧΟΙ: 1. Κατανόηση Και Αλλαγή Μεταξύ Προβολών Εμφάνισης Της Παρουσίασης 2. Καρτέλα Διάρθρωσης (Outline Tab) 3. Προσθήκη Νέας Διαφάνειας 4. Αλλαγή Διάταξης Διαφάνειας 5. Προσθήκη Κειμένου Και

Διαβάστε περισσότερα

Εργαστήριο «Τεχνολογία Πολιτισμικού Λογισμικού» Ενότητα. Επεξεργασία πινάκων

Εργαστήριο «Τεχνολογία Πολιτισμικού Λογισμικού» Ενότητα. Επεξεργασία πινάκων Ενότητα 4 Επεξεργασία πινάκων 36 37 4.1 Προσθήκη πεδίων Για να εισάγετε ένα πεδίο σε ένα πίνακα που υπάρχει ήδη στη βάση δεδομένων σας, βάζετε τον κέρσορα του ποντικιού στο πεδίο πάνω από το οποίο θέλετε

Διαβάστε περισσότερα

Επεξεργασία πολλαπλών φύλλων εργασίας - Γραφημάτων Excel

Επεξεργασία πολλαπλών φύλλων εργασίας - Γραφημάτων Excel Επεξεργασία πολλαπλών φύλλων εργασίας - Γραφημάτων Excel 11.1. Πολλαπλά φύλλα εργασίας Στο προηγούμενο κεφάλαιο δημιουργήσαμε ένα φύλλο εργασίας με τον προϋπολογισμό δαπανών του προσωπικού που θα συμμετάσχει

Διαβάστε περισσότερα

Αικατερίνη Καμπάση, PhD. Τμήμα Προστασίας και Συντήρησης Πολιτισμικής Κληρονομιάς Α.Τ.Ε.Ι. Ιονίων Νήσων

Αικατερίνη Καμπάση, PhD. Τμήμα Προστασίας και Συντήρησης Πολιτισμικής Κληρονομιάς Α.Τ.Ε.Ι. Ιονίων Νήσων Αικατερίνη Καμπάση, PhD Τμήμα Προστασίας και Συντήρησης Πολιτισμικής Κληρονομιάς Α.Τ.Ε.Ι. Ιονίων Νήσων Ζάκυνθος 2011 2 ΠΕΡΙΕΧΟΜΕΝΑ ΕΝΟΤΗΤΑ 1: ΕΙΣΑΓΩΓΗ ΣΤΙΣ ΒΑΣΕΙΣ ΔΕΔΟΜΕΝΩΝ 5 1.1 Βάσεις Δεδομένων 7 1.2

Διαβάστε περισσότερα

ΠΑΝΕΠΙΣΤΗΜΙΟ ΚΥΠΡΟΥ ΟΔΗΓΟΣ ΧΡΗΣΗΣ ΓΙΑ ΛΟΓΙΣΜΙΚΟ CISCO JABBER ΥΠΗΡΕΣΙΑ ΠΛΗΡΟΦΟΡΙΚΩΝ ΣΥΣΤΗΜΑΤΩΝ ΥΠΣ-ΕΔ/76

ΠΑΝΕΠΙΣΤΗΜΙΟ ΚΥΠΡΟΥ ΟΔΗΓΟΣ ΧΡΗΣΗΣ ΓΙΑ ΛΟΓΙΣΜΙΚΟ CISCO JABBER ΥΠΗΡΕΣΙΑ ΠΛΗΡΟΦΟΡΙΚΩΝ ΣΥΣΤΗΜΑΤΩΝ ΥΠΣ-ΕΔ/76 ΠΑΝΕΠΙΣΤΗΜΙΟ ΚΥΠΡΟΥ ΥΠΗΡΕΣΙΑ ΠΛΗΡΟΦΟΡΙΚΩΝ ΣΥΣΤΗΜΑΤΩΝ ΟΔΗΓΟΣ ΧΡΗΣΗΣ ΓΙΑ ΛΟΓΙΣΜΙΚΟ CISCO JABBER ΥΠΗΡΕΣΙΑ ΠΛΗΡΟΦΟΡΙΚΩΝ ΣΥΣΤΗΜΑΤΩΝ ΥΠΣ-ΕΔ/76 31/07/2014 ΠΕΡΙΕΧΟΜΕΝΑ ΕΓΚΑΤΑΣΤΑΣΗ ΤΗΣ ΕΦΑΡΜΟΓΗΣ... 3 ΛΕΙΤΟΥΡΓΙΑ

Διαβάστε περισσότερα

Το κείμενο που ακολουθεί αποτελεί επεξεργασία του πρωτότυπου κειμένου του Α. Κάστωρ για την επίλυση των παραδειγμάτων κρίσιμης αλυσίδας που

Το κείμενο που ακολουθεί αποτελεί επεξεργασία του πρωτότυπου κειμένου του Α. Κάστωρ για την επίλυση των παραδειγμάτων κρίσιμης αλυσίδας που Το κείμενο που ακολουθεί αποτελεί επεξεργασία του πρωτότυπου κειμένου του Α. Κάστωρ για την επίλυση των παραδειγμάτων κρίσιμης αλυσίδας που παρουσιάστηκαν στις 19/11/2015 και 3/12/2015 στις διαλέξεις του

Διαβάστε περισσότερα

Ο Οδηγός γρήγορης εκκίνησης

Ο Οδηγός γρήγορης εκκίνησης Ο Οδηγός γρήγορης εκκίνησης του Microsoft PowerPoint 2013 έχει διαφορετική εμφάνιση από προηγούμενες εκδόσεις. Γι αυτό το λόγο, δημιουργήσαμε αυτόν τον οδηγό για να ελαχιστοποιήσουμε την καμπύλη εκμάθησης.

Διαβάστε περισσότερα

Δημιουργία ενός κενού πίνακα

Δημιουργία ενός κενού πίνακα 3.4.1.1 Δημιουργία ενός κενού πίνακα Ένας πίνακας αποτελείται από έναν αριθμό γραμμών και στηλών που δημιουργούν ένα πλέγμα. Σε αυτό το πλέγμα είναι πιθανή η ύπαρξη ή μη περιθωρίων. Κάθε κελί του πίνακα

Διαβάστε περισσότερα

ΒΑΣΕΙΣ ΔΕΔΟΜΕΝΩΝ. Πεδί α

ΒΑΣΕΙΣ ΔΕΔΟΜΕΝΩΝ. Πεδί α ΒΑΣΕΙΣ ΔΕΔΟΜΕΝΩΝ Βάση δεδομένων είναι συσχετισμένα μεταξύ τους δεδομένα, οργανωμένα σε μορφή πίνακα. Οι γραμμές του πίνακα αποτελούν τις εγγραφές και περιλαμβάνουν τις πληροφορίες για μια οντότητα. Οι

Διαβάστε περισσότερα

POWERPOINT 2003. Είναι το δημοφιλέστερο πρόγραμμα παρουσιάσεων.

POWERPOINT 2003. Είναι το δημοφιλέστερο πρόγραμμα παρουσιάσεων. POWERPOINT 2003 1. Τι είναι το PowerPoint (ppt)? Είναι το δημοφιλέστερο πρόγραμμα παρουσιάσεων. 2. Τι δυνατότητες έχει? Δημιουργία παρουσίασης. Μορφοποίηση παρουσίασης. Δημιουργία γραφικών. Δημιουργία

Διαβάστε περισσότερα

www.costaschatzinikolas.gr

www.costaschatzinikolas.gr ECDL CORE ΕΝΟΤΗΤΑ 5 Χρήση Βάσεων Δεδομένων Microsoft Access Επαναληπτικές Ερωτήσεις Εξετάσεων ECDL CORE ΕΝΟΤΗΤΑ 5 Χρήση Βάσεων Δεδομένων Microsoft Access Επαναληπτικές Ερωτήσεις Εξετάσεων Δημιουργία -

Διαβάστε περισσότερα

ΕΙΔΙΚΟΤΗΤΑ: ΤΕΧΝΙΚΟΣ ΕΦΑΡΜΟΓΩΝ ΠΛΗΡΟΦΟΡΙΚΗΣ ΜΑΘΗΜΑ: ΕΙΣΑΓΩΓΗ ΣΤΗΝ ΠΛΗΡΟΦΟΡΙΚΗ

ΕΙΔΙΚΟΤΗΤΑ: ΤΕΧΝΙΚΟΣ ΕΦΑΡΜΟΓΩΝ ΠΛΗΡΟΦΟΡΙΚΗΣ ΜΑΘΗΜΑ: ΕΙΣΑΓΩΓΗ ΣΤΗΝ ΠΛΗΡΟΦΟΡΙΚΗ ΕΙΔΙΚΟΤΗΤΑ: ΤΕΧΝΙΚΟΣ ΕΦΑΡΜΟΓΩΝ ΠΛΗΡΟΦΟΡΙΚΗΣ ΜΑΘΗΜΑ: ΕΙΣΑΓΩΓΗ ΣΤΗΝ ΠΛΗΡΟΦΟΡΙΚΗ (Σημειώσεις Powerpoint) ΕΚΠΑΙΔΕΥΤΕΣ: ΒΑΡΕΛΑΣ ΙΩΑΝΝΗΣ, ΠΟΖΟΥΚΙΔΗΣ ΚΩΝΣΤΑΝΤΙΝΟΣ MICROSOFT POWERPOINT (ΕΚΠΑΙΔΕΥΤΙΚΕΣ ΣΗΜΕΙΩΣΕΙΣ)

Διαβάστε περισσότερα

Α.Φ.Μ. ΕΠΙΘΕΤΟ ΟΝΟΜΑ ΠΑΤΡΩΝΥΜΟ ΑΡ

Α.Φ.Μ. ΕΠΙΘΕΤΟ ΟΝΟΜΑ ΠΑΤΡΩΝΥΜΟ ΑΡ A C C E S S ΑΣΚΗΣΗ 1 1. Δημιουργήστε μια κενή βάση δεδομένων με όνομα «ΠΕΛΑΤΟΛΟΓΙΟ» και αποθηκεύστε την στο φάκελο «Τα έγγραφά μου». 2. Δημιουργήστε πίνακα με ένα πεδίο με όνομα «ΝΟΜΟΣ» το οποίο θα είναι

Διαβάστε περισσότερα

Microsoft PowerPoint 2007

Microsoft PowerPoint 2007 Information Technology Services and Solutions Σύμβουλοι Μηχανογράφησης και Εκπαίδευσης Στεφ. Σκουλούδη 27, Καλλίπολη, Πειραιάς 210 45 38 177 http://www.itss.gr/ Microsoft PowerPoint 2007 Κωνσταντίνος Κωβαίος

Διαβάστε περισσότερα

«Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 6: Τεχνικές παρακολούθησης (μέρος 1ο) ΕΙΔΙΚΗΣ ΦΑΣΗΣ ΣΠΟΥΔΩΝ 24η ΕΚΠΑΙΔΕΥΤΙΚΗ ΣΕΙΡΑ

«Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 6: Τεχνικές παρακολούθησης (μέρος 1ο) ΕΙΔΙΚΗΣ ΦΑΣΗΣ ΣΠΟΥΔΩΝ 24η ΕΚΠΑΙΔΕΥΤΙΚΗ ΣΕΙΡΑ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ «Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 6: Τεχνικές παρακολούθησης (μέρος 1ο) ΕΙΔΙΚΗΣ ΦΑΣΗΣ ΣΠΟΥΔΩΝ 24η ΕΚΠΑΙΔΕΥΤΙΚΗ ΣΕΙΡΑ

Διαβάστε περισσότερα

ΠΑΝΕΠΙΣΤΗΜΙΟ ΜΑΚΕΔΟΝΙΑΣ ΟΙΚΟΝΟΜΙΚΩΝ ΚΑΙ ΚΟΙΝΩΝΙΚΩΝ ΕΠΙΣΤΗΜΩΝ ΤΜΗΜΑ ΟΙΚΟΝΟΜΙΚΩΝ ΕΠΙΣΤΗΜΩΝ

ΠΑΝΕΠΙΣΤΗΜΙΟ ΜΑΚΕΔΟΝΙΑΣ ΟΙΚΟΝΟΜΙΚΩΝ ΚΑΙ ΚΟΙΝΩΝΙΚΩΝ ΕΠΙΣΤΗΜΩΝ ΤΜΗΜΑ ΟΙΚΟΝΟΜΙΚΩΝ ΕΠΙΣΤΗΜΩΝ ΠΑΝΕΠΙΣΤΗΜΙΟ ΜΑΚΕΔΟΝΙΑΣ ΟΙΚΟΝΟΜΙΚΩΝ ΚΑΙ ΚΟΙΝΩΝΙΚΩΝ ΕΠΙΣΤΗΜΩΝ ΤΜΗΜΑ ΟΙΚΟΝΟΜΙΚΩΝ ΕΠΙΣΤΗΜΩΝ ΜΑΘΗΜΑ : Η/Υ I (ενότητα WINDOWS) ΥΠΕΥΘΥΝΟΣ : ΑΝΑΣΤΑΣΙΟΣ ΟΙΚΟΝΟΜΙΔΗΣ, Καθηγητής ΕΡΓΑΣΤΗΡΙΑ : ΘΕΑΝΩ ΧΑΤΖΙΔΑΚΗ, Εργαστηριακό

Διαβάστε περισσότερα

Τροποποίηση συνδυασμών κίνησης

Τροποποίηση συνδυασμών κίνησης Τροποποίηση συνδυασμών κίνησης Σε αυτήν την πρακτική εξάσκηση, θα τροποποιήσετε τους συνδυασμούς που έχουν εφαρμοστεί στην παρουσίαση της εταιρείας σας. Βήμα 1: Αλλαγή του εφέ για το κείμενο του τίτλου

Διαβάστε περισσότερα

Αλλαγή προσανατολισμού εγγράφου σε κατακόρυφο ή οριζόντιο, αλλαγή μεγέθους σελίδας

Αλλαγή προσανατολισμού εγγράφου σε κατακόρυφο ή οριζόντιο, αλλαγή μεγέθους σελίδας 3.3.3.1 Αλλαγή προσανατολισμού εγγράφου σε κατακόρυφο ή οριζόντιο, αλλαγή μεγέθους σελίδας Συνήθως εκτυπώνουμε κατά τη μακρόστενη μεριά της σελίδας. Αυτού του είδους ο προσανατολισμός ονομάζεται κατακόρυφος.

Διαβάστε περισσότερα

Vodafone Business Connect

Vodafone Business Connect Vodafone Business Connect Vodafone Business WebHosting Αναλυτικός Οδηγός Χρήσης Photo Album Αναλυτικός οδηγός χρήσης: Photo Album Vodafone Business Connect - Υπηρεσίες φιλοξενίας εταιρικού e-mail & web

Διαβάστε περισσότερα

Εγκατάσταση του εκτυπωτή από το CD λογισμικού και τεκμηρίωσης

Εγκατάσταση του εκτυπωτή από το CD λογισμικού και τεκμηρίωσης Σελίδα 1 από 6 Οδηγός σύνδεσης Υποστηριζόμενα λειτουργικά συστήματα Μπορείτε να εγκαταστήσετε το λογισμικό του εκτυπωτή χρησιμοποιώντας το CD λογισμικού στα ακόλουθα λειτουργικά συστήματα: Windows 8.1

Διαβάστε περισσότερα

ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ

ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ «Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 9: Έλεγχος έργου, Διαχείριση κινδύνου, Διαχείριση αλλαγών, Αναφορές (μέρος 1ο) ΕΙΔΙΚΗΣ

Διαβάστε περισσότερα

Οδηγός γρήγορης εκκίνησης

Οδηγός γρήγορης εκκίνησης Οδηγός γρήγορης εκκίνησης Το Microsoft Word 2013 έχει διαφορετική εμφάνιση από προηγούμενες εκδόσεις. Γι αυτό το λόγο, δημιουργήσαμε αυτόν τον οδηγό για να ελαχιστοποιήσουμε την καμπύλη εκμάθησης. Γραμμή

Διαβάστε περισσότερα

Αν παρ όλα αυτά αντιμετωπίζετε πρόβλημα, επικοινωνήστε με το Κέντρο Δικτύου της ΑΣΠΑΙΤΕ Τηλ 210 2896709, 210 2896722, 210 2896721, noc@aspete.

Αν παρ όλα αυτά αντιμετωπίζετε πρόβλημα, επικοινωνήστε με το Κέντρο Δικτύου της ΑΣΠΑΙΤΕ Τηλ 210 2896709, 210 2896722, 210 2896721, noc@aspete. H υπηρεσία VPN προσφέρει τη δυνατότητα σε χρήστες της ΑΣΠΑΙΤΕ που συνδέονται στο Internet από άλλους φορείς (πχ ISP, άλλα ιδρύματα, κτλ) να αποκτούν ασφαλή πρόσβαση στο δίκτυο και στις υπηρεσίες της Σχολής.

Διαβάστε περισσότερα

Εννοιολογικός Χάρτης Cmap Tools

Εννοιολογικός Χάρτης Cmap Tools Εννοιολογικός Χάρτης Cmap Tools Angelos Giannoulas http://cmap.ihmc.us/ http://cmap.ihmc.us/download/ Εγκατάσταση του λογισμικού Κάντε διπλό κλικ στο εικονίδιο εγκατάστασης της εφαρμογής Εγκατάσταση του

Διαβάστε περισσότερα

2. Για να δημιουργήσουμε το πρώτο ή κάθε νέο Backup set πατάμε στο εικονίδιο και εμφανίζεται ο Wizard του Backup set

2. Για να δημιουργήσουμε το πρώτο ή κάθε νέο Backup set πατάμε στο εικονίδιο και εμφανίζεται ο Wizard του Backup set Δημιουργία Backup Set για ( file Backup ) 1. Τρέχουμε την εφαρμογή BACKUP365. Όταν συνδεθεί με τα κεντρικό σύστημα της Digital SIMA εμφανίζεται η παρακάτω εικόνα : 2. Για να δημιουργήσουμε το πρώτο ή κάθε

Διαβάστε περισσότερα

ΟΔΗΓΙΕΣ ΧΡΗΣΗΣ CLASSWEB Εισαγωγή βαθμολογιών από διδάσκοντες μέσω Διαδικτύου

ΟΔΗΓΙΕΣ ΧΡΗΣΗΣ CLASSWEB Εισαγωγή βαθμολογιών από διδάσκοντες μέσω Διαδικτύου ΠΑΝΕΠΙΣΤΗΜΙΟ ΙΩΑΝΝΙΝΩΝ ΔΙΕΥΘΥΝΣΗ ΜΗΧΑΝΟΡΓΑΝΩΣΗΣ ΟΔΗΓΙΕΣ ΧΡΗΣΗΣ CLASSWEB Εισαγωγή βαθμολογιών από διδάσκοντες μέσω Διαδικτύου Συντάκτες: Παναγιώτα Μπούγια Θεοδώρα Νάνου Ιανουάριος 2015 Περιεχόμενα 1. Εισαγωγή...

Διαβάστε περισσότερα

Κεφαλίδες και υποσέλιδα

Κεφαλίδες και υποσέλιδα Κεφαλίδες και υποσέλιδα Διασκεδάστε με τις επιλογές κεφαλίδων και υποσέλιδων δοκιμάζοντας τις ασκήσεις που ακολουθούν. Άσκηση 1: Εισαγωγή υποσέλιδων σε διαφάνειες Η παρουσίαση αποτελείται από πέντε διαφάνειες.

Διαβάστε περισσότερα

Για περισσότερες πληροφορίες σχετικά με τη συμβατότητα του λογισμικού με άλλα λειτουργικά συστήματα, επικοινωνήστε με το τμήμα υποστήριξης πελατών.

Για περισσότερες πληροφορίες σχετικά με τη συμβατότητα του λογισμικού με άλλα λειτουργικά συστήματα, επικοινωνήστε με το τμήμα υποστήριξης πελατών. Σελίδα 1 από 7 Οδηγός σύνδεσης Υποστηριζόμενα λειτουργικά συστήματα Μπορείτε να πραγματοποιήσετε εγκατάσταση του λογισμικού του εκτυπωτή χρησιμοποιώντας το CD Λογισμικό και τεκμηρίωση για τα ακόλουθα λειτουργικά

Διαβάστε περισσότερα

e - Γραμματεία Εγχειρίδιο Εγκατάστασης & Χρήσης

e - Γραμματεία Εγχειρίδιο Εγκατάστασης & Χρήσης e - Γραμματεία Εγχειρίδιο Εγκατάστασης & Χρήσης Περιεχόμενα 1. Εγκατάσταση προγράμματος σελ. 3 2. Αρχικές Ρυθμίσεις σελ. 5 Ενημέρωση Παραμέτρων - στοιχείων εταιρίας. Ενημέρωση Βοηθητικών αρχείων Ενημέρωση

Διαβάστε περισσότερα

GreekLUG Ελεύθερο Λογισμικό & Λογισμικό Ανοικτού Κώδικα

GreekLUG Ελεύθερο Λογισμικό & Λογισμικό Ανοικτού Κώδικα GreekLUG Ελεύθερο Λογισμικό & Λογισμικό Ανοικτού Κώδικα Μάθημα 6ο Σουίτα Γραφείου LibreOffice 2 Ύλη Μαθημάτων V Μαθ. 5/6 : Σουίτα Γραφείου LibreOffice LibreOffice Γενικά, Κειμενογράφος - LibreOffice Writer,

Διαβάστε περισσότερα

2. Εισαγωγή Δεδομένων σε Σχεσιακή Βάση Δεδομένων

2. Εισαγωγή Δεδομένων σε Σχεσιακή Βάση Δεδομένων 2. Εισαγωγή Δεδομένων σε Σχεσιακή Βάση Δεδομένων Μετά τον μετασχηματισμό των δεδομένων με τη χρήση του Excel, τα δεδομένα θα εισαχθούν σε μια σχεσιακή βάση δεδομένων (Microsoft SQL Sever 2005) ώστε να

Διαβάστε περισσότερα

A ΕΠΑ.Λ ΕΦΑΡΜΟΓΕΣ ΠΛΗΡΟΦΟΡΙΚΗΣ 7η ΕΝΟΤΗΤΑ: ΟΡΓΑΝΩΣΗ ΧΡΟΝΟΥ ΚΑΙ ΕΠΙΚΟΙΝΩΝΙΑΣ. Εκπαιδευτικοί: ΓΑΛΑΝΟΣ ΓΕΩΡΓΙΟΣ ΜΠΟΥΣΟΥΝΗΣ ΚΩΝΣΤΑΝΤΙΝΟΣ

A ΕΠΑ.Λ ΕΦΑΡΜΟΓΕΣ ΠΛΗΡΟΦΟΡΙΚΗΣ 7η ΕΝΟΤΗΤΑ: ΟΡΓΑΝΩΣΗ ΧΡΟΝΟΥ ΚΑΙ ΕΠΙΚΟΙΝΩΝΙΑΣ. Εκπαιδευτικοί: ΓΑΛΑΝΟΣ ΓΕΩΡΓΙΟΣ ΜΠΟΥΣΟΥΝΗΣ ΚΩΝΣΤΑΝΤΙΝΟΣ A ΕΠΑ.Λ ΕΦΑΡΜΟΓΕΣ ΠΛΗΡΟΦΟΡΙΚΗΣ 7η ΕΝΟΤΗΤΑ: ΟΡΓΑΝΩΣΗ ΧΡΟΝΟΥ ΚΑΙ ΕΠΙΚΟΙΝΩΝΙΑΣ Εκπαιδευτικοί: ΓΑΛΑΝΟΣ ΓΕΩΡΓΙΟΣ ΜΠΟΥΣΟΥΝΗΣ ΚΩΝΣΤΑΝΤΙΝΟΣ 1 Περιβάλλον εργασίας Ηλεκτρονικού Ταχυδρομείου: Το περιβάλλον εργασίας

Διαβάστε περισσότερα

ΕΓΧΕΙΡΙΔΙΟ ΧΡΗΣΗΣ ΟΛΟΚΛΗΡΩΜΕΝΟΥ ΠΛΗΡΟΦΟΡΙΑΚΟΥ ΣΥΣΤΗΜΑΤΟΣ (ΟΠΣ) ΓΙΑ ΤΗΝ ΠΡΟΓΡΑΜΜΑΤΙΚΗ ΠΕΡΙΟΔΟ ΣΕΣ

ΕΓΧΕΙΡΙΔΙΟ ΧΡΗΣΗΣ ΟΛΟΚΛΗΡΩΜΕΝΟΥ ΠΛΗΡΟΦΟΡΙΑΚΟΥ ΣΥΣΤΗΜΑΤΟΣ (ΟΠΣ) ΓΙΑ ΤΗΝ ΠΡΟΓΡΑΜΜΑΤΙΚΗ ΠΕΡΙΟΔΟ ΣΕΣ ΕΓΧΕΙΡΙΔΙΟ ΧΡΗΣΗΣ ΟΛΟΚΛΗΡΩΜΕΝΟΥ ΠΛΗΡΟΦΟΡΙΑΚΟΥ ΣΥΣΤΗΜΑΤΟΣ (ΟΠΣ) ΓΙΑ ΤΗΝ ΠΡΟΓΡΑΜΜΑΤΙΚΗ ΠΕΡΙΟΔΟ ΣΕΣ 2014-2020 ΕΝΟΤΗΤΑ «ΔΙΑΧΕΙΡΙΣΗ ΠΡΟΣΚΛΗΣΕΩΝ ΕΡΓΩΝ ΣΧΕΔΙΩΝ ΧΟΡΗΓΙΩΝ» 1η Έκδοση: 2015 ΠΕΡΙΕΧΟΜΕΝΑ 1. ΕΙΣΑΓΩΓΗ...3

Διαβάστε περισσότερα

SPSS Statistical Package for the Social Sciences

SPSS Statistical Package for the Social Sciences SPSS Statistical Package for the Social Sciences Ξεκινώντας την εφαρμογή Εισαγωγή εδομένων Ορισμός Μεταβλητών Εισαγωγή περίπτωσης και μεταβλητής ιαγραφή περιπτώσεων ή και μεταβλητών ΣΤΑΤΙΣΤΙΚΗ Αθανάσιος

Διαβάστε περισσότερα

Διαχείριση Αξιόγραφων

Διαχείριση Αξιόγραφων Διαχείριση Αξιόγραφων 1 Το συγκεκριμένο εγχειρίδιο δημιουργήθηκε για να βοηθήσει την κατανόηση της διαδικασίας Διαχείρισης Αξιόγραφων στην εφαρμογή extra Λογιστική Διαχείριση. Παρακάτω προτείνεται μια

Διαβάστε περισσότερα

Εργασία-3: Παρουσίαση Εργασίας. Ομάδα Α. Προετοιμασία Αναφοράς

Εργασία-3: Παρουσίαση Εργασίας. Ομάδα Α. Προετοιμασία Αναφοράς Εργασία-3: Παρουσίαση Εργασίας Ομάδα Α. Προετοιμασία Αναφοράς Αρκετοί πιστεύουν πως η επιτυχία μιας παρουσίασης είναι δεδομένη εάν ο παρουσιαστής κατέχει το θέμα που πρόκειται να παρουσιάσει και είναι

Διαβάστε περισσότερα

«Οδηγίες χρήσης εφαρμογής Ενιαίου Συστήματος Πληρωμών»

«Οδηγίες χρήσης εφαρμογής Ενιαίου Συστήματος Πληρωμών» «Οδηγίες χρήσης εφαρμογής Ενιαίου Συστήματος Πληρωμών» έκδοση v.1.2, 10/09/2014 Περιεχόμενα Είσοδος... 3 Οικονομικά Υπεύθυνος... 4 Αρχική Οθόνη... 4 Διαχείριση Χρηστών... 4 Αναζήτηση Χρήστη... 4 Δημιουργία

Διαβάστε περισσότερα

ΔΙΑΧΕΙΡΙΣΗ ΛΟΓΑΡΙΑΣΜΟΥ ΧΡΗΣΤΗ

ΔΙΑΧΕΙΡΙΣΗ ΛΟΓΑΡΙΑΣΜΟΥ ΧΡΗΣΤΗ ΔΙΑΧΕΙΡΙΣΗ ΛΟΓΑΡΙΑΣΜΟΥ ΧΡΗΣΤΗ Στόχοι Μετά την ολοκλήρωση της άσκησης θα είσαι σε θέση: 1. Να ενεργοποιείς και να απενεργοποιείς το λογαριασμό ενός χρήστη. 2. Να αλλάζεις τον κωδικό πρόσβασης χρήστη. 3.

Διαβάστε περισσότερα

Κεφάλαιο 5. Δημιουργία φορμών για τη βάση δεδομένων DVDclub

Κεφάλαιο 5. Δημιουργία φορμών για τη βάση δεδομένων DVDclub Κεφάλαιο 5. Δημιουργία φορμών για τη βάση δεδομένων DVDclub Σύνοψη Σ αυτό το κεφάλαιο θα περιγράψουμε τη δημιουργία φορμών, προκειμένου να εισάγουμε δεδομένα και να εμφανίζουμε στοιχεία από τους πίνακες

Διαβάστε περισσότερα

ΕΓΧΕΙΡΙΔΙΟ ΟΔΗΓΙΩΝ ΧΡΗΣΤΗ. Ηλεκτρονική Υποβολή Α.Π.Δ.

ΕΓΧΕΙΡΙΔΙΟ ΟΔΗΓΙΩΝ ΧΡΗΣΤΗ. Ηλεκτρονική Υποβολή Α.Π.Δ. ΕΓΧΕΙΡΙΔΙΟ ΟΔΗΓΙΩΝ ΧΡΗΣΤΗ Ηλεκτρονική Υποβολή Α.Π.Δ. ΠΕΡΙΕΧΟΜΕΝΑ 1) Είσοδος στην εφαρμογή 2) Δημιουργία Περιόδου Υποβολής 2.α) Ακύρωση Περιόδου Υποβολής 3) Μέθοδος Υποβολής: Συμπλήρωση Φόρμας 3.α) Συμπλήρωση

Διαβάστε περισσότερα

Σχεδιάζοντας Εφαρμογές για το Διαδίκτυο

Σχεδιάζοντας Εφαρμογές για το Διαδίκτυο Το περιβάλλον εργασίας Ανοίγοντας την Ελληνική Έκδοση του FrontPage, για πρώτη φορά, η εικόνα που θα συναντήσουμε είναι αυτή της Εικόνας 1 με τα Μενού Εντολών και τη Γραμμή Εργαλείων, στο πάνω μέρος της

Διαβάστε περισσότερα

Οδηγός γρήγορης εκκίνησης

Οδηγός γρήγορης εκκίνησης Οδηγός γρήγορης εκκίνησης Η Microsoft Access 2013 έχει διαφορετική εμφάνιση από προηγούμενες εκδόσεις. Δημιουργήσαμε, λοιπόν, αυτόν τον οδηγό για να ελαχιστοποιήσουμε την καμπύλη εκμάθησης. Αλλαγή του

Διαβάστε περισσότερα

Οδηγίες για προσθήκη Web Frames Tools to the Quick Access Bar σε μεταγενέστερη έκδοση του Word

Οδηγίες για προσθήκη Web Frames Tools to the Quick Access Bar σε μεταγενέστερη έκδοση του Word Οδηγίες για προσθήκη Web Frames Tools to the Quick Access Bar σε μεταγενέστερη έκδοση του Word Επειδή οι μεταγενέστερες εκδόσεις του Word δεν περιλαμβάνουν στο μενού τη δυνατότητα δημιουργίας πολλαπλών

Διαβάστε περισσότερα

Σημειώσεις για τις Ιστοσελίδες του Google

Σημειώσεις για τις Ιστοσελίδες του Google Σημειώσεις για τις Ιστοσελίδες του Google 1 Βήμα 1 ο Μπαίνουμε στην σελίδα της Google για τις ιστοσελίδες (http://sites.google.com). 2 Εναλλακτικά, μπαίνουμε στο http://www.google.com, επιλέγουμε περισσότερα

Διαβάστε περισσότερα

Management School School Profile Save

Management School School Profile Save School School Profile Ο School Manager μπορεί να δει και να επεξεργαστεί γενικές πληροφορίες για το σχολείο που ανήκει και διαχειρίζεται. Από το κεντρικό μενού Management School School Profile. Η σελίδα

Διαβάστε περισσότερα

ΕΙΣΑΓΩΓΗ ΣΤΗ ΧΡΗΣΗ Η/Υ ΤΜΗΜΑ ΑΣΟΠΟΝΙΑΣ ΚΑΙ ΙΑΧΕΙΡΙΣΗΣ ΦΥΣΙΚΟΥ ΠΕΡΙΒΑΛΛΟΝΤΟΣ Τ.Ε.Ι. ΛΑΡΙΣΑΣ ΠΑΡΑΡΤΗΜΑ ΚΑΡ ΙΤΣΑΣ ΕΡΓΑΣΤΗΡΙΟ 08 ΛΟΓΙΣΤΙΚΑ ΦΥΛΛΑ (ΜΕΡΟΣ 1)

ΕΙΣΑΓΩΓΗ ΣΤΗ ΧΡΗΣΗ Η/Υ ΤΜΗΜΑ ΑΣΟΠΟΝΙΑΣ ΚΑΙ ΙΑΧΕΙΡΙΣΗΣ ΦΥΣΙΚΟΥ ΠΕΡΙΒΑΛΛΟΝΤΟΣ Τ.Ε.Ι. ΛΑΡΙΣΑΣ ΠΑΡΑΡΤΗΜΑ ΚΑΡ ΙΤΣΑΣ ΕΡΓΑΣΤΗΡΙΟ 08 ΛΟΓΙΣΤΙΚΑ ΦΥΛΛΑ (ΜΕΡΟΣ 1) ΕΙΣΑΓΩΓΗ ΣΤΗ ΧΡΗΣΗ Η/Υ ΤΜΗΜΑ ΑΣΟΠΟΝΙΑΣ ΚΑΙ ΙΑΧΕΙΡΙΣΗΣ ΦΥΣΙΚΟΥ ΠΕΡΙΒΑΛΛΟΝΤΟΣ Τ.Ε.Ι. ΛΑΡΙΣΑΣ ΠΑΡΑΡΤΗΜΑ ΚΑΡ ΙΤΣΑΣ ΕΡΓΑΣΤΗΡΙΟ 08 ΛΟΓΙΣΤΙΚΑ ΦΥΛΛΑ (ΜΕΡΟΣ 1) ΑΝΤΙΚΕΙΜΕΝΑ ΕΡΓΑΣΤΗΡΙΟΥ Γραµµή τίτλου Πλαίσιο ονοµάτων

Διαβάστε περισσότερα

Αλλαγή της εμφάνισης κειμένου: μέγεθος γραμματοσειράς, είδος γραμματοσειράς

Αλλαγή της εμφάνισης κειμένου: μέγεθος γραμματοσειράς, είδος γραμματοσειράς 3.3.1.1 Αλλαγή της εμφάνισης κειμένου: μέγεθος γραμματοσειράς, είδος γραμματοσειράς Γραμματοσειρές Η λέξη γραμματοσειρά αναφέρεται στο στυλ που εμφανίζονται τα γράμματα. Παρακάτω ακολουθούν κάποια παραδείγματα,

Διαβάστε περισσότερα

7.Α.1 Παρουσιάσεις. 7.Α.2 Περιγραφή περιεχομένων της εφαρμογής

7.Α.1 Παρουσιάσεις. 7.Α.2 Περιγραφή περιεχομένων της εφαρμογής Μάθημα 7ο Πολυμέσα 7.Α.1 Παρουσιάσεις Οι παρουσιάσεις είναι μια εφαρμογή που χρησιμεύει στην παρουσίαση των εργασιών μας. Αποτελούν μια συνοπτική μορφή των εργασιών μας. Μέσω δημιουργίας διαφανειών, μορφοποιήσεων

Διαβάστε περισσότερα

Πίνακες, περιγράµµατα και σκίαση

Πίνακες, περιγράµµατα και σκίαση Πίνακες, περιγράµµατα και σκίαση Οι πίνακες Οι πίνακες είναι ορθογώνια πλαίσια που χωρίζονται σε γραµµές και στήλες. Η τοµή µιας γραµµής µε µια στήλη προσδιορίζει ένα κελί. Τα στοιχεία, που παρουσιάζουµε,

Διαβάστε περισσότερα

Στις παρακάτω οδηγίες αναλύεται η διαδικασία εισαγωγής δεδομένων μέσω του εργαλείου FastImport.

Στις παρακάτω οδηγίες αναλύεται η διαδικασία εισαγωγής δεδομένων μέσω του εργαλείου FastImport. Fast Import Στις παρακάτω οδηγίες αναλύεται η διαδικασία εισαγωγής δεδομένων μέσω του εργαλείου FastImport. 2 Περιεχόμενα 3. Επιλογή εγκατάστασης λογιστικής και μεθόδου εισαγωγής αρχείου εγγραφών... 4

Διαβάστε περισσότερα

ΕΓΧΕΙΡΙΔΙΟ ΧΡΗΣΗΣ Π.Σ. ΦΟΙΤΗΤΟΛΟΓΙΟΥ- ΓΙΑ ΤΟ ΔΙΔΑΣΚΟΝΤΑ (ClassWeb)

ΕΓΧΕΙΡΙΔΙΟ ΧΡΗΣΗΣ Π.Σ. ΦΟΙΤΗΤΟΛΟΓΙΟΥ- ΓΙΑ ΤΟ ΔΙΔΑΣΚΟΝΤΑ (ClassWeb) ΕΓΧΕΙΡΙΔΙΟ ΧΡΗΣΗΣ Π.Σ. ΦΟΙΤΗΤΟΛΟΓΙΟΥ- ΓΙΑ ΤΟ ΔΙΔΑΣΚΟΝΤΑ (ClassWeb) 1. Είσοδος στην υπηρεσία ClassWeb Στη κεντρική σελίδα της υπηρεσίας στα πεδία Όνομα Χρήστη και Κωδικός πρόσβασης πληκτρολογούμε τα στοιχεία

Διαβάστε περισσότερα

Management Classes Create Class Create Class Management Classes List of Classes

Management Classes Create Class Create Class Management Classes List of Classes Class Create Class Ο Teacher μπορεί να δημιουργήσει τάξεις για το σχολείο του από το κεντρικό μενού Management Classes Create Class. Αυτή η λειτουργία είναι διαθέσιμη και για τους καθηγητές εφόσον το επιτρέψει

Διαβάστε περισσότερα

Αναπαραγωγή με αρχεία ήχου

Αναπαραγωγή με αρχεία ήχου Αναπαραγωγή με αρχεία ήχου Ανοίγει η παρουσίαση και εμφανίζεται η διαφάνεια τίτλου, "Πειράματα με αρχεία ήχου". Άσκηση 1: Εισαγωγή ήχου για συνεχή αναπαραγωγή Βήμα 1: Εισαγωγή ήχου Στη διαφάνεια 1, με

Διαβάστε περισσότερα

Χρήσιμες Ρυθμίσεις του Windows 7 στον Η/Υ σας

Χρήσιμες Ρυθμίσεις του Windows 7 στον Η/Υ σας Χρήσιμες Ρυθμίσεις του Windows 7 στον Η/Υ σας Πώς να δημιουργήσουμε ένα νέο λογαριασμό χρήστη (User Account) στα Windows 7 Αρκετές φορές τυχαίνει να χρησιμοποιούν διάφορα άτομα τον Η/Υ σας. Σε τέτοιες

Διαβάστε περισσότερα

Διαχείριση Πάγιου Ενεργητικού

Διαχείριση Πάγιου Ενεργητικού Διαχείριση Πάγιου Ενεργητικού Το συγκεκριμένο εγχειρίδιο δημιουργήθηκε για να βοηθήσει την κατανόηση της διαδικασίας διαχείρισης Παγίου Ενεργητικού. Η διαδικασία περιλαμβάνει αναλυτική παρουσίαση των εκτυπωτικών

Διαβάστε περισσότερα

Η εφαρµογή ClassWeb δίνει στους διδάσκοντες χρήστες του συστήµατος τη δυνατότητα πρόσβασης µέσω του ιαδικτύου σε ποικίλες υπηρεσίες, όπως:

Η εφαρµογή ClassWeb δίνει στους διδάσκοντες χρήστες του συστήµατος τη δυνατότητα πρόσβασης µέσω του ιαδικτύου σε ποικίλες υπηρεσίες, όπως: 1. Υπηρεσία ClassWeb 1.1. Γενικά Η εφαρµογή ClassWeb δίνει στους διδάσκοντες χρήστες του συστήµατος τη δυνατότητα πρόσβασης µέσω του ιαδικτύου σε ποικίλες υπηρεσίες, όπως: εµφάνιση στατιστικών στοιχείων

Διαβάστε περισσότερα

ΔΗΜΙΟΥΡΓΙΑ ΚΑΙ ΑΝΑΖΗΤΗΣΗ ΛΟΓΑΡΙΑΣΜΟΥ ΧΡΗΣΤΗ

ΔΗΜΙΟΥΡΓΙΑ ΚΑΙ ΑΝΑΖΗΤΗΣΗ ΛΟΓΑΡΙΑΣΜΟΥ ΧΡΗΣΤΗ ΔΗΜΙΟΥΡΓΙΑ ΚΑΙ ΑΝΑΖΗΤΗΣΗ ΛΟΓΑΡΙΑΣΜΟΥ ΧΡΗΣΤΗ Στόχοι Μετά την ολοκλήρωση της άσκησης θα είσαι σε θέση: 1. Να δημιουργείς ένα λογαριασμό, με τον οποίο θα συνδέεται ένας χρήστης στο domain. 2. Να αναζητάς

Διαβάστε περισσότερα

Περιεχόμενα. Μέρος 1: Βασικές έννοιες της πληροφορικής... 13. Πρόλογος... 11

Περιεχόμενα. Μέρος 1: Βασικές έννοιες της πληροφορικής... 13. Πρόλογος... 11 Περιεχόμενα Πρόλογος... 11 Μέρος 1: Βασικές έννοιες της πληροφορικής... 13 1.1 Windows XP... 15 1.2 Επιφάνεια εργασίας... 19 1.3 Γραμμή εργασιών... 24 1.4 Χειρισμός παραθύρων... 30 1.5 Μενού... 36 1.6

Διαβάστε περισσότερα

ΟΛΟΚΛΗΡΩΜΕΝΟ ΣΥΣΤΗΜΑ ΤΗΛΕΚΑΤΑΡΤΙΣΗΣ E-AGIOGRAFIA

ΟΛΟΚΛΗΡΩΜΕΝΟ ΣΥΣΤΗΜΑ ΤΗΛΕΚΑΤΑΡΤΙΣΗΣ E-AGIOGRAFIA ΟΛΟΚΛΗΡΩΜΕΝΟ ΣΥΣΤΗΜΑ ΤΗΛΕΚΑΤΑΡΤΙΣΗΣ E-AGIOGRAFIA Καλωσορίσατε στην πλατφόρμα ηλεκτρονικής μάθησης E-Agiografia, Η Media Suite έχει αναπτύξει το Ολοκληρωμένο Σύστημα Τηλεκατάρτισης (e-learning) με την επωνυμία

Διαβάστε περισσότερα

Δραστηριότητα 9 Δημιουργία και διαχείριση blog μέσω του Blogger. Δημιουργία ιστολογίου

Δραστηριότητα 9 Δημιουργία και διαχείριση blog μέσω του Blogger. Δημιουργία ιστολογίου Δραστηριότητα 9 Δημιουργία και διαχείριση blog μέσω του Blogger Δημιουργία ιστολογίου 1. Ανοίξτε το φυλλομετρητή Google Chrome, πληκτρολογήστε στη γραμμή διευθύνσεων τη διεύθυνση www.blogger.com και πατήστε

Διαβάστε περισσότερα

«Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 5: Πόροι ΕΙΔΙΚΗΣ ΦΑΣΗΣ ΣΠΟΥΔΩΝ 24η ΕΚΠΑΙΔΕΥΤΙΚΗ ΣΕΙΡΑ

«Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 5: Πόροι ΕΙΔΙΚΗΣ ΦΑΣΗΣ ΣΠΟΥΔΩΝ 24η ΕΚΠΑΙΔΕΥΤΙΚΗ ΣΕΙΡΑ ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ «Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 5: Πόροι ΕΙΔΙΚΗΣ ΦΑΣΗΣ ΣΠΟΥΔΩΝ 24η ΕΚΠΑΙΔΕΥΤΙΚΗ ΣΕΙΡΑ Διαθεσιμότητα Πόρων ΕΣΔΔΑ 2014

Διαβάστε περισσότερα

Μορφοποίηση εικόνων. Εισαγωγή. Στόχος κεφαλαίου

Μορφοποίηση εικόνων. Εισαγωγή. Στόχος κεφαλαίου Περιεχόμενα Κεφάλαιο 1: Προετοιμασία παρουσίασης...1 Κεφάλαιο 2: Διαχείριση διαφανειών...18 Κεφάλαιο 3: Διαχείριση γραφικών...31 Κεφάλαιο 4: Επεξεργασία εικόνων με το Adobe Photoshop...56 Κεφάλαιο 5: Μορφοποίηση

Διαβάστε περισσότερα

Συγχώνευση αλληλογραφίας και συγχώνευση μιας πηγής δεδομένων με ένα κύριο έγγραφο όπως ένα γράμμα ή ένα έγγραφο ετικετών

Συγχώνευση αλληλογραφίας και συγχώνευση μιας πηγής δεδομένων με ένα κύριο έγγραφο όπως ένα γράμμα ή ένα έγγραφο ετικετών 3.5.1.1 Συγχώνευση αλληλογραφίας και συγχώνευση μιας πηγής δεδομένων με ένα κύριο έγγραφο όπως ένα γράμμα ή ένα έγγραφο ετικετών Ένα σύνηθες πρόβλημα που υπάρχει, είναι η ανάγκη αποστολής επιστολών ή πληροφοριών

Διαβάστε περισσότερα

Δημιουργία μιας εφαρμογής Java με το NetBeans

Δημιουργία μιας εφαρμογής Java με το NetBeans Δημιουργία μιας εφαρμογής Java με το NetBeans Για να δημιουργήσετε μια εφαρμογή Java πρέπει να ακολουθήσετε τα εξής βήματα : Αρχικά πρέπει να δημιουργηθεί ένα project το οποίο θα περιέχει όλα τα αρχεία

Διαβάστε περισσότερα

Πανεπιστήµιο Θεσσαλίας

Πανεπιστήµιο Θεσσαλίας Πανεπιστήµιο Θεσσαλίας Τµήµα Ηλεκτρολόγων Μηχανικών και Μηχανικών Υπολογιστών ΗΥ 130 : Ψηφιακή σχεδίαση Βόλος 2015 1 Εισαγωγή Το Multisim είναι ένα ολοκληρωμένο περιβάλλον προσομοίωσης της συμπεριφοράς

Διαβάστε περισσότερα

Android Studio για Windows

Android Studio για Windows Android Studio για Windows 1. Οδηγίες Εγκατάστασης: 1. Κατεβάστε το Android Studio από εδώ (τελευταία έκδοση 0.4.6, 496 MB): http://developer.android.com/sdk/installing/studio.html 2. Εγκαταστήστε το αρχείο

Διαβάστε περισσότερα

Pylon Entry. Πόροι. Στη διαδικασία αυτή περιγράφεται η Δημιουργία- Μεταβολή-Διαγραφή Αναζήτηση Πόρων

Pylon Entry. Πόροι. Στη διαδικασία αυτή περιγράφεται η Δημιουργία- Μεταβολή-Διαγραφή Αναζήτηση Πόρων Pylon Entry Πόροι Στη διαδικασία αυτή περιγράφεται η Δημιουργία- Μεταβολή-Διαγραφή Αναζήτηση Πόρων Περιεχόμενα Δημιουργία Νέου Πόρου... 3 Καρτέλα Βασικά Στοιχεία... 4 Καρτέλα Βασικά Στοιχεία... 4 Καρτέλα

Διαβάστε περισσότερα

Οδηγίες Σύνδεσης Ασύρματου Δικτύου ΤΜΗΥ&Π. Οδηγίες Σύνδεσης για λοιπά Linux/Unix Συστήματα

Οδηγίες Σύνδεσης Ασύρματου Δικτύου ΤΜΗΥ&Π. Οδηγίες Σύνδεσης για λοιπά Linux/Unix Συστήματα Οδηγίες Σύνδεσης Ασύρματου Δικτύου ΤΜΗΥ&Π Περιεχόμενα: 1. 1. Εισαγωγικές Πληροφορίες 2. Οδηγίες Σύνδεσης για Windows XP/Vista 3. Οδηγίες Σύνδεσης για Windows 7 4. Οδηγίες Σύνδεσης για MAC OS 5. Οδηγίες

Διαβάστε περισσότερα

Λογισμική Εφαρμογή Διαχείρισης Ερωτηματολογίων ΟΔΗΓΟΣ ΧΡΗΣΗΣ System Συμβουλευτική Α.Ε

Λογισμική Εφαρμογή Διαχείρισης Ερωτηματολογίων ΟΔΗΓΟΣ ΧΡΗΣΗΣ System Συμβουλευτική Α.Ε σχετικά με τον έλεγχο της καπνιστικής συνήθειας 1 22 Λογισμικές εφαρμογές καταγραφής και αξιοποίησης πληροφοριών σχετικά με τον έλεγχο της καπνιστικής συνήθειας Λογισμική Εφαρμογή Διαχείρισης Ερωτηματολογίων

Διαβάστε περισσότερα

Οδηγός Χρήσης για Windows

Οδηγός Χρήσης για Windows Οδηγός Χρήσης για Windows Περιεχόμενα Γρήγορο ξεκίνημα... 1 Εγκατάσταση του λογισμικού... 1 Χρήση του Εικονιδίου στην Περιοχή Ειδοποιήσεων... 6 Επαναφορά του εικονιδίου στην Περιοχή ειδοποιήσεων... 8 Διαχείριση

Διαβάστε περισσότερα

Επιλογή ενός στοιχείου γραφήματος από μια λίστα στοιχείων γραφήματος

Επιλογή ενός στοιχείου γραφήματος από μια λίστα στοιχείων γραφήματος - 217 - Το στοιχείο που θέλετε να επιλέξετε επισημαίνεται ξεκάθαρα με λαβές επιλογής. Συμβουλή: Για να σας βοηθήσει να εντοπίσετε το στοιχείο γραφήματος που θέλετε να επιλέξετε, το Microsoft Office Excel

Διαβάστε περισσότερα

Συστήµατα Γεωγραφικών Πληροφοριών: Εισαγωγή

Συστήµατα Γεωγραφικών Πληροφοριών: Εισαγωγή Συστήµατα Γεωγραφικών Πληροφοριών: Εισαγωγή Εργαστήριο 7-9 Αξιολόγηση της καταλληλότητας των περιοχών της νήσου Λέσβου για τη χωροθέτηση ενός ΧΥΤΑ. 20/05/2009 ιδάσκων: Ηλίας Συµεωνάκης Εργαστήριο: Στέφανος

Διαβάστε περισσότερα

ΓΡΑΦΙΚΕΣ ΠΑΡΑΣΤΑΣΕΙΣ ΜΕ ΕXCEL

ΓΡΑΦΙΚΕΣ ΠΑΡΑΣΤΑΣΕΙΣ ΜΕ ΕXCEL ΓΡΑΦΙΚΕΣ ΠΑΡΑΣΤΑΣΕΙΣ ΜΕ ΕXCEL 1. Εισαγωγή δεδομένων σε φύλλο εργασίας του Microsoft Excel Για να τοποθετήσουμε τις μετρήσεις μας σε ένα φύλλο Excel, κάνουμε κλικ στο κελί στο οποίο θέλουμε να τοποθετήσουμε

Διαβάστε περισσότερα

Οδηγός γρήγορης εκκίνησης

Οδηγός γρήγορης εκκίνησης Οδηγός γρήγορης εκκίνησης Το Microsoft Visio 2013 έχει διαφορετική εμφάνιση από προηγούμενες εκδόσεις. Γι αυτό το λόγο, δημιουργήσαμε αυτόν τον οδηγό για να ελαχιστοποιήσουμε την καμπύλη εκμάθησης. Ενημερωμένα

Διαβάστε περισσότερα

6. ΓΕΩΓΡΑΦΙΚΑ ΠΛΗΡΟΦΟΡΙΑΚΑ ΣΥΣΤΗΜΑΤΑ

6. ΓΕΩΓΡΑΦΙΚΑ ΠΛΗΡΟΦΟΡΙΑΚΑ ΣΥΣΤΗΜΑΤΑ 6. ΓΕΩΓΡΑΦΙΚΑ ΠΛΗΡΟΦΟΡΙΑΚΑ ΣΥΣΤΗΜΑΤΑ Στη διάρκεια αυτού του εργαστηρίου θα δούμε τα δεδομένα της ICAP από μια διαφορετική οπτική γωνία, με τη χρήση συστημάτων GIS, κατά γεωγραφική περιοχή και ειδικά κατά

Διαβάστε περισσότερα

Μαθαίνω τα Νοήματα. Περιβάλλον Διδασκαλίας Βασικού Λεξιλογίου της Ελληνικής Νοηματικής Γλώσσας. Οδηγός Εγκατάστασης. Ευίτα Φωτεινέα, Ελένη Ευθυμίου

Μαθαίνω τα Νοήματα. Περιβάλλον Διδασκαλίας Βασικού Λεξιλογίου της Ελληνικής Νοηματικής Γλώσσας. Οδηγός Εγκατάστασης. Ευίτα Φωτεινέα, Ελένη Ευθυμίου Μαθαίνω τα Νοήματα Περιβάλλον Διδασκαλίας Βασικού Λεξιλογίου της Ελληνικής Νοηματικής Γλώσσας Οδηγός Εγκατάστασης Ευίτα Φωτεινέα, Ελένη Ευθυμίου Ανάδοχος: Ινστιτούτο Επεξεργασίας του Λόγου / Ε.Κ. «Αθηνά»

Διαβάστε περισσότερα

Startup Guide Backup365. Οδηγός γρήγορης εγκατάστασης και εκκίνησης. Για να δοκιμάσετε την υπηρεσία θα πρέπει να ακoλουθήσατε τα παρακάτω βήματα:

Startup Guide Backup365. Οδηγός γρήγορης εγκατάστασης και εκκίνησης. Για να δοκιμάσετε την υπηρεσία θα πρέπει να ακoλουθήσατε τα παρακάτω βήματα: Startup Guide Backup365 Οδηγός γρήγορης εγκατάστασης και εκκίνησης [ ΠΡΟΣΟΧΗ: αν κατά την κρυπογράφιση του αρχείου επιλέξετε δικό σας Encryption Key (αντί του Password εισόδου που προτείνει το σύστημα)

Διαβάστε περισσότερα
