ΕΙΣΑΓΩΓΗ ΣΤΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ. Πάνος Φιτσιλής
|
|
- ÊÊΔιομήδης Κουβέλης
- 7 χρόνια πριν
- Προβολές:
Transcript
1 ΕΙΣΑΓΩΓΗ ΣΤΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ Πάνος Φιτσιλής
2 Ανάλυση πιστοποιημένης αξίας Earned Value Analysis (EVA)
3 Earned Value Analysis (EVA) Είναι ένας τρόπος για να παρακολουθήσουμε το έργο οικονομικά και όχι μόνο Με EVA συγκρίνουμε το κόστος των εργασιών σε μια δραστηριότητα με το προϋπολογισθέν κόστος του έργου. Θα πρέπει να λάβουμε υπόψη και την εργασία που έγινε.
4 EVM είναι ένα εργαλείο διαχείρισης των έργων Συνδυάζει και αξιολογεί την πρόοδο του έργου σε σχέση με το χρονοδιάγραμμα τον προϋπολογισμό Το έυρος του έργου
5 Τρεις βασικοί όροι BCWS: Budgeted Cost for Work Scheduled o o o Είναι ο προϋπολογισμός αναφοράς (baseline). Αυτόν το προϋπολογισμό τον χρησιμοποιούμε ως μέτρο προόδου του έργου Εναλλακτικά αναφέρεται ως Planned Value - PV Προϋπολογισθέν κόστος για την προγραμματισμένη εργασία BCWP: Budgeted Cost for Work Performed o o o Προϋπολογισθέν κόστος για την εκτελεσθείσα εργασία Εναλλακτικά αναφέρεται ως Earned Value EV Εκφράζει την ποσότητα της εργασίας που έχουμε εκτελέσεις ACWP: Actual Cost for Work Performed o o o Πραγματοποιηθέν κόστος για την εκτελεσθείσα εργασία Εναλλακτικά αναφέρεται ως Actual Cost AC Εκφράζει πόσο κοστίζει στην πραγματικότητα η εργασία που κάναμε.
6 Ορολογία συνέχεια BAC: Budget at completion o Ο προϋπολογισμός για την ολοκλήρωση του έργου EAC: Estimated cost at completion o Εκτιμώμενο κόστος κατά την ολοκλήρωση του έργου ETC: Estimated cost to complete o o Απαιτούμενο κόστος για την ολοκλήρωση του έργου Εκφράζει το κόστος ολοκλήρωσης του έργου τη χρονική στιγμή (t), η οποία είναι μετά την έναρξη του έργου
7 Πότε πιστοποιείται η πρόοδος Μέθοδος Πότε πιστοποιείται η αξία 0/100 0% EV στην αρχή της δραστηριότητας 100% στο τέλος της δραστηριότητας 50/50 50% EV στην αρχή της δραστηριότητας 50% στο τέλος της δραστηριότητας Ολοκληρωμένες μονάδες Παραδοτέα Για κάθε μονάδα εκτέλεσης το ίδιο ποσοστό Με βάση τα παραδοτέα % ολοκλήρωσης έργου Με βάση το ποσοστό ολοκλήρωσης του έργου
8 Απόκλιση Χρονοδιαγράμματος (Schedule Variance - SV) Η αξία της εργασίας που έχουμε προγραμματίσει Η αξία της εργασίας που έχουμε εκτελέσει Απόκλιση Χρονοδιαγράμματος είναι η διαφορά της εργασίας που έχουμε προγραμματίσει από την εργασία που έχουμε εκτελέσει εκφρασμένη σε Τύπος SV = BCWP - BCWS
9 Απόκλιση Χρονοδιαγράμματος - Παράδειγμα (Schedule Variance - SV) Απόκλιση Χρονοδιαγράμματος είναι η διαφορά της εργασίας που έχουμε προγραμματίσει από την εργασία που έχουμε εκτελέσει εκφρασμένη σε Τύπος SV = BCWP - BCWS Παράδειγμα BAC = 37,22 BCWS = 19,82 BCWP = 14,50 ACWP = 16,40 SV = BCWP BCWS = 14,50 19,82 = -5,32 H ερμηνεία του αριθμού είναι ότι στο συγκεκριμένο έργο έχουμε καθυστερήσει.
10 Δείκτης Απόδοσης Χρονοδιαγράμματος (Schedule Performance Index- SPI) Η αξία της εργασίας που έχουμε προγραμματίσει Η αξία της εργασίας που έχουμε εκτελέσει Δείκτης Απόδοσης Χρονοδιαγράμματος είναι ο λόγος της εργασίας που έχουμε εκτελέσει προς την εργασία που έχουμε προγραμματίσει Τύπος SPI = BCWP / BCWS
11 Δείκτης Απόδοσης Χρονοδιαγράμματος - Παράδειγμα (Schedule Performance Index- SPI) Δείκτης Απόδοσης Χρονοδιαγράμματος είναι ο λόγος της εργασίας που έχουμε εκτελέσει προς την εργασία που έχουμε προγραμματίσει Τύπος SPI = BCWP / BCWS Παράδειγμα BAC = 37,22 BCWS = 19,82 BCWP = 14,50 ACWP = 16,40 SPI = BCWP / BCWS = 14,50 / 19,82 = 0,73 H ερμηνεία του αριθμού (μικρότερος της μονάδος) είναι ότι στο συγκεκριμένο έργο έχουμε καθυστερήσει.
12

13 Απόκλιση Κόστους (Cost Variance CV) To προϋπολογισθέν κόστος της εργασίας που έχουμε εκτελέσει To πραγματικό κόστος της εργασίας που έχουμε εκτελέσει Απόκλιση Κόστους είναι η διαφορά του πραγματικού κόστους από το προϋπολογισθέν κόστος για μια εργασία που έχουμε εκτελέσει εκφρασμένη σε Τύπος CV = BCWP - ACWP
14 Απόκλιση Κόστους (Cost Variance CV) Παράδειγμα Απόκλιση Κόστους είναι η διαφορά του πραγματικού κόστους από το προϋπολογισθέν κόστος για μια εργασία που έχουμε εκτελέσει εκφρασμένη σε Τύπος CV = BCWP - ACWP Παράδειγμα BAC = 37,22 BCWS = 19,82 BCWP = 14,50 ACWP = 16,40 CV = BCWP ACWP = 14,50 16,40 = -1,9 H ερμηνεία του αριθμού είναι ότι στο συγκεκριμένο έργο έχουμε ξοδέψει περισσότερα από όσα θα έπρεπε
15 Δείκτης Απόδοσης Κόστους (Cost Performance Index CPI) To προϋπολογισθέν κόστος της εργασίας που έχουμε εκτελέσει To πραγματικό κόστος της εργασίας που έχουμε εκτελέσει Δείκτης Απόδοσης Κόστους είναι ο λόγος του προϋπολογισθέντος κόστους προς το πραγματικό κόστος για μια εργασία Τύπος CPI = BCWP / ACWP

16 Δείκτης Απόδοσης Κόστους Παράδειγμα (Cost Performance Index CPI) Δείκτης Απόδοσης Κόστους είναι ο λόγος του προϋπολογισθέντος κόστους προς το πραγματικό κόστος για μια εργασία Τύπος CPI = BCWP / ACWP Παράδειγμα BAC = 37,22 BCWS = 19,82 BCWP = 14,50 ACWP = 16,40 CPI = BCWP / ACWP = 14,50 / 16,40 = 0,88 H ερμηνεία του αριθμού είναι ότι στο συγκεκριμένο έργο έχουμε ξοδέψει περισσότερα από όσα θα έπρεπε
17

18 Κατάσταση προϋπολογισμού Ποσοστό Ανάλωσης Προϋπολογισμού (%spent) μας δίνει το ποσοστό ολοκλήρωσης του οικονομικού αντικειμένου του έργου. Τύπος %spent = ACWP / BAC Παράδειγμα BAC = 37,22 BCWS = 19,82 BCWP = 14,50 ACWP = 16,40 %spent = ACWP / BAC = 16,40 / 37,22 = 44% H ερμηνεία του αριθμού είναι ότι έχουμε ολοκληρώσει το 44% του οικονομικού αντικειμένου του έργου
19 EVA

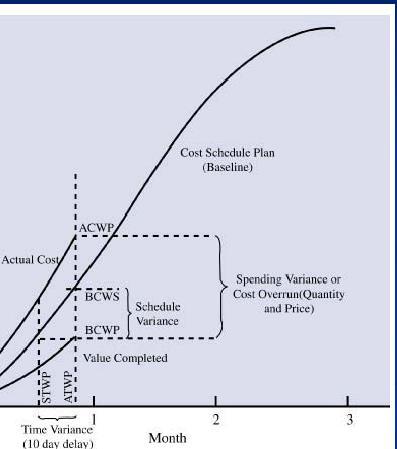

20 Ερμηνεία των δεικτών <0 Cost Variance ( ) Ή Schedule Variance =0 >0
21 Ερμηνεία των δεικτών Cost Performance Index Ή Schedule Performance Index <1 =1 >1
22 Πιθανοί συνδυασμοί Ποια είναι η κατάσταση του έργου
23
24 Τυπολόγιο Cost Variance (CV) = BCWP - ACWP Cost Performance Index (CPI) = BCWP/ACWP Schedule Variance (SV) = BCWP BCWS Schedule Performance Index (SPI) = BCWP/BCWS Estimated Cost to Complete (ETC) = (BAC BCWP)/CPI Estimate Cost at Completion (EAC) = ACWP + ETC
25 Γραφική απεικόνιση σε σχέση με το χρόνο
26 Παράδειγμα Έστω ένα work package που τελειώνει σήμερα, με κόστος Έχουμε όμως τελειώσει μόνο τα δύο τρίτα και έχουμε ξοδέψει 1350 o o Υπολογίστε το CPI, SPI; Τι συμπεράσματα βγάζετε;
27 Παράδειγμα Έστω ένα work package που τελειώνει σήμερα, με κόστος Έχουμε όμως τελειώσει μόνο τα δύο τρίτα και έχουμε ξοδέψει 1350 o o Υπολογίστε το CPI, SPI και CSI Τι συμπεράσματα βγάζετε? CPI = BCWP/ACWP = $1000/$1350 =.74 SPI = BCWP/BCWS = $1000/$1500 =.67
28 Παράδειγμα Το παράδειγμα παρουσιάζει ένα πολύ μικρό έργο για την αγορά ενός Web Server διάρκειας μίας εβδομάδας και κόστους 10,000. Δραστηριότ ητα Αγορά εξοπλισμού Εβδομάδα 1 Εβδομάδα 2 Σύνολο % Ολοκλ. Μετά από 1 εβδομάδα BCWP % 7500 BCWS ACWP , CV SV CPI 50% SPI 75%
29 Earned Value Analysis Planned Value (PV) = Actual Cost (AC) = Δραστηριότ ητα Αγορά εξοπλισμού Εβδομάδα 1 Εβδομάδα 2 Σύνολο % Ολοκλ. Μετά από 1 εβδομάδα BCWP % 7500 BCWS ACWP CV SV CPI 50% SPI 75%
30 Earned Value Analysis Μετά από 1 εβδομάδα η δραστηριότητα έχει ολοκληρωθεί 75% EV = $10,000 X 75% = $7,500 (PV*%complete) Δραστηριότ ητα Αγορά εξοπλισμού Εβδομάδα 1 Εβδομάδα 2 Σύνολο % Ολοκλ. Μετά από 1 εβδομάδα BCWP % 7500 BCWS ACWP CV SV CPI 50% SPI 75%
31 Earned Value Analysis CV = BCWP ACWP = ,000 = -7,500 Δραστηριότ ητα Αγορά εξοπλισμού Εβδομάδα 1 Εβδομάδα 2 Σύνολο % Ολοκλ. Μετά από 1 εβδομάδα BCWP % 7500 BCWS ACWP CV SV CPI 50% SPI 75%
32 Earned Value Analysis SV = BCWP BCWS = = Δραστηριότ ητα Αγορά εξοπλισμού Εβδομάδα 1 Εβδομάδα 2 Σύνολο % Ολοκλ. Μετά από 1 εβδομάδα BCWP % 7500 BCWS ACWP CV SV CPI 50% SPI 75%
33 Earned Value Analysis CPI = BCWP/ACWP = 7500 / = 50% Δραστηριότ ητα Αγορά εξοπλισμού Εβδομάδα 1 Εβδομάδα 2 Σύνολο % Ολοκλ. Μετά από 1 εβδομάδα BCWP % 7500 BCWS ACWP CV SV CPI 50% SPI 75%
34 Earned Value Analysis SPI = BCWP / BCWS = 7,500 / 10,000 = 75% (EV/PV) Δραστηριότ ητα Αγορά εξοπλισμού Εβδομάδα 1 Εβδομάδα 2 Σύνολο % Ολοκλ. Μετά από 1 εβδομάδα BCWP % 7500 BCWS ACWP CV SV CPI 50% SPI 75%
35 Παράδειγμα EVA Έστω ένα έργο διάρκειας 10 ημερών. Σήμερα είναι η 7 ημέρα. Δραστηριότη τα Προηγ. Δραστηριότητα Διάρκεια (Ημερ.) Προυπολ ( ) Πραγματικό Κόστος % Ολόκληρ. a b a c a d b e c
36 PERT AON Διάγραμμα
37 Προϋπολογισμός παραδείγματος
38 Κατάσταση την 7 η ημέρα
39 Διάγραμμα EVA την έβδομη ημέρα
ΕΝΟΤΗΤΑ 9. ΠΙΣΤΟΠΟΙΗΜΕΝΗ ΑΞΙΑ. Κατερίνα Αδάμ, Μ. Sc., PhD Eπίκουρος Καθηγήτρια
ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΟΥ Τομέας Μεταλλευτικής Τμήμα Μηχανικών Μεταλλείων Μεταλλουργών ΕΝΟΤΗΤΑ 9. ΠΙΣΤΟΠΟΙΗΜΕΝΗ ΑΞΙΑ Κατερίνα Αδάμ, Μ. Sc., PhD Eπίκουρος Καθηγήτρια ΑΔΕΙΑ ΧΡΗΣΗΣ 2 Το παρόν εκπαιδευτικό υλικό υπόκειται
Διαβάστε περισσότεραΜέθοδος Παραγόμενης Αξίας (Earned Value Analysis) Μ. Τσικνάκης, Μαϊος 2018
Μέθοδος Παραγόμενης Αξίας (Earned Value Analysis) Μ. Τσικνάκης, Μαϊος 2018 Ο σχεδιασμός, η υλοποίηση, ο έλεγχος και η επιτυχής ολοκλήρωση ενός έργου αποτελούν από τη φύση τους πολύ σύνθετες διαδικασίες
Διαβάστε περισσότεραΠροϋπολογισμός Προσφοράς Bid Proposal. Κέντρο Εκπαίδευσης ΕΤΕΚ 1 Δρ. Σ. Χριστοδούλου
Προϋπολογισμός Προσφοράς Bid Proposal Κέντρο Εκπαίδευσης ΕΤΕΚ 1 Προϋπολογισμός Προσφοράς (Bid Proposal) Επιστήμη ή Μαγεία? Είναι σημαντικό να θυμόμαστε ότι ένας προϋπολογισμός είναι τόσο καλός όσο καλές
Διαβάστε περισσότερα5α. Έναρξη του Έργου : Σχεδιασμός Κόστος Εκτίμηση Κόστους 5.2. Προϋπολογισμός Έργου 5.3. Έλεγχος Κόστους
5α. Έναρξη του Έργου : Σχεδιασμός Κόστος 5.1. Εκτίμηση Κόστους 5.2. Προϋπολογισμός Έργου 5.3. Έλεγχος Κόστους Διαδικασίες Διαχείρισης Κόστους Εκτίμηση Κόστους: Προσδιορισμός εκτίμησης του συνολικού κόστους
Διαβάστε περισσότεραΟΙΚΟΝΟΜΙΚΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ Π. ΦΙΤΣΙΛΗΣ
ΟΙΚΟΝΟΜΙΚΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ Π. ΦΙΤΣΙΛΗΣ Projects Make the Best of Scarce Resources Βασικές διαδικασίες οικονομικής διαχείρισης έργων Η διαχείρισης του κόστους στο χρόνο 4 Η σημασία της διαχείρισης του
Διαβάστε περισσότεραΑπόδοση στις Επιχειρήσεις
Απόδοση στις Επιχειρήσεις Κεραμυδάς Χρήστος Διπλωματούχος Μηχανολόγος Μηχανικός, Α.Π.Θ. MSc Στατιστική και Μοντελοποίηση, Τμήμα Μαθηματικών Α.Π.Θ. Υπ. Διδάκτορας, Τμήμα Μηχανολόγων Μηχανικών Α.Π.Θ. Απόδοση
Διαβάστε περισσότεραΟΝΟΜΑΤΕΠΩΝΥΜΟ: (ii) Η διάρκεια της κρίσιμης διαδρομής στο δίκτυο που ακολουθεί είναι ίση με 10. (0,2 Μ) START B 2 E 4 G 3 END C 3 F 5 H 2
Πρόγραμμα Μεταπτυχιακών Σπουδών στην «Εφαρμοσμένη Οικονομική» Τμήμα Οικονομικών Επιστημών Πανεπιστημίου Θεσσαλίας ΚΑΤΕΥΘΥΝΣΗ: Άμυνα ΜΑΘΗΜΑ: Διοίκηση & Διαχείριση Έργων ΔΙΔΑΣΚΩΝ: Αναπληρωτής Καθηγητής Συρακούλης
Διαβάστε περισσότεραΈλεγχος Προόδου Έργου
1 Έλεγχος Προόδου Έργου 1. Ο ρόλος και η δομή του ελέγχου Ο προγραμματισμός ενός έργου ολοκληρώνεται με την κατάρτιση ενός τελικού πλάνου εργασίας ή προγράμματος έργου (baseline plan) που περιλαμβάνει
Διαβάστε περισσότεραιπλωµατική Εργασία: ιοίκηση Έργων µε τη µέθοδο της «εδουλευµένης Αξίας» Earned Value Project Management
ΠΑΝΕΠΙΣΤΗΜΙΟ ΠΕΙΡΑΙΩΣ ΤΜΗΜΑ ΒΙΟΜΗΧΑΝΙΚΗΣ ΙΟΙΚΗΣΗΣ ΚΑΙ ΤΕΧΝΟΛΟΓΙΑΣ ΜΕΤΑΠΤΥΧΙΑΚΟ ΠΡΟΓΡΑΜΜΑ ΣΤΗΝ ΟΡΓΑΝΩΣΗ ΚΑΙ ΙΟΙΚΗΣΗ ΒΙΟΜΗΧΑΝΙΚΩΝ ΣΥΣΤΗΜΑΤΩΝ ΕΙ ΙΚΕΥΣΗ: LOGISTICS (ΕΦΟ ΙΑΣΜΟΣ ΚΑΙ ΙΑΚΙΝΗΣΗ ΠΡΟΪΟΝΤΩΝ) ΑΚΑ ΗΜΑΪΚΟ
Διαβάστε περισσότεραΔΙΑΤΜΗΜΑΤΙΚΟ ΠΡΟΓΡΑΜΜΑ ΜΕΤΑΠΤΥΧΙΑΚΩΝ ΣΠΟΥΔΩΝ ΣΤΗ ΔΙΟΙΚΗΣΗ ΕΠΙΧΕΙΡΗΣΕΩΝ. Διπλωματική Εργασία ΠΑΡΑΚΟΛΟΥΘΗΣΗ ΧΡΟΝΟΥ ΚΑΙ ΚΟΣΤΟΥΣ ΣΤΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ.
ΔΙΑΤΜΗΜΑΤΙΚΟ ΠΡΟΓΡΑΜΜΑ ΜΕΤΑΠΤΥΧΙΑΚΩΝ ΣΠΟΥΔΩΝ ΣΤΗ ΔΙΟΙΚΗΣΗ ΕΠΙΧΕΙΡΗΣΕΩΝ Διπλωματική Εργασία ΠΑΡΑΚΟΛΟΥΘΗΣΗ ΧΡΟΝΟΥ ΚΑΙ ΚΟΣΤΟΥΣ ΣΤΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ του ΓΑΪΤΑΝΙΔΗ ΑΛΕΞΑΝΔΡΟΥ του ΙΩΑΝΝΗ Υποβλήθηκε ως απαιτούμενο
Διαβάστε περισσότεραΕρώτημα 3α. Στον παρακάτω πίνακα φαίνονται τα παρακάτω:
Θέμα 3ο Ερώτημα 3α Αναφορά στον έλεγχο της οικονομικής προόδου ενός έργου γίνεται στην ενότητα 6.2 του Β τόμου. Επίσης, στην σελίδα 76 του τόμου β (σχήμα 11) απεικονίζεται ένα διάγραμμα αθροιστικών χρηματικών
Διαβάστε περισσότεραΕΘΝΙΚΟ ΜΕΤΣΟΒΙΟ ΠΟΛΥΤΕΧΝΕΙΟ
ΕΘΝΙΚΟ ΜΕΤΣΟΒΙΟ ΠΟΛΥΤΕΧΝΕΙΟ ΣΧΟΛΗ ΠΟΛΙΤΙΚΩΝ ΜΗΧΑΝΙΚΩΝ ΤΟΜΕΑΣ ΠΡΟΓΡΑΜΜΑΤΙΣΜΟΥ ΚΑΙ ΔΙΑΧΕΙΡΙΣΗΣ ΤΕΧΝΙΚΩΝ ΕΡΓΩΝ ΔΙΠΛΩΜΑΤΙΚΗ ΕΡΓΑΣΙΑ Προγραμματισμός και Διαχείριση των ελληνικών δημοσίων έργων με τη μέθοδο
Διαβάστε περισσότεραΟΙΚΟΝΟΜΙΚΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ ΜΗΧΑΝΙΚΟΥ ΚΕΦΑΛΑΙΟ 5 ΕΛΕΓΧΟΣ ΕΡΓΟΥ
ΟΙΚΟΝΟΜΙΚΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ ΜΗΧΑΝΙΚΟΥ ΚΕΦΑΛΑΙΟ 5 ΠΕΡΙΕΧΟΜΕΝΑ ΚΕΦΑΛΑΙΟΥ Γενικά περί ελέγχου των έργων Συστήματα ελέγχου Έλεγχος ποιότητας Έλεγχος κόστους και χρόνου Ανάλυση αποκτημένης αξίας (E.V.A.) ΓΕΝΙΚΑ
Διαβάστε περισσότεραΕιςαγωγι ςτο MS Project 2010 Παρακολοφκθςθ ζργου. Κθρυττόπουλοσ Κωνςταντίνοσ PhD, Dipl. Eng., PMP Ρόκου Ζλενα PhD cand., M.Sc., B.Sc. Soft. Eng.
Ειςαγωγι ςτο MS Project 2010 Παρακολοφκθςθ ζργου Κθρυττόπουλοσ Κωνςταντίνοσ PhD, Dipl. Eng., PMP Ρόκου Ζλενα PhD cand., M.Sc., B.Sc. Soft. Eng. 3. Παρακολοφκθςθ Ζργου 2 Πρόγραμμα Αναφοράσ Όταν ο Μθχανικόσ
Διαβάστε περισσότεραΠΑΡΑΔΕΙΓΜΑΤΑ 4 ης ΟΣΣ
ΠΑΡΑΔΕΙΓΜΑΤΑ 4 ης ΟΣΣ Τα χρονικά και οικονομικά δεδομένα ενός έργου φαίνονται στον πίνακα 1 που ακολουθεί. Πίνακας 1: Χαρακτηριστικά στοιχεία έργου ραστηριότητα Αμέσως προηγούμενη ιάρκεια (ημέρες) Μέγεθος
Διαβάστε περισσότεραPert ( Gent ( CPM. WBS ( CPM ( FBS (
100 : www.iedoc.ir . Pert. Gert CPM Gent. CPM : Pert FBS CPM. WBS CPM AOA AON ).... www.iedoc.ir A %50 B 10 A B A C D B E. B A. B A : B A. B A www iedoc.ir. B A Pert CPM A B C D E A B A, C B, D D B C B
Διαβάστε περισσότεραΑνασκόπηση Παρουσίασης (1 η Μέρα) Διεύθυνση Έργων για Μηχανικούς Construction Management
Διεύθυνση Έργων για Μηχανικούς Construction Management Σίμος Χριστοδούλου, Ph.D. Επίκουρος Καθηγητής Πανεπιστήμιο Κύπρου schristo@ucy.ac.cy Κέντρο Εκπαίδευσης ΕΤΕΚ Ανασκόπηση Παρουσίασης ( η Μέρα) Σχεδιασμός
Διαβάστε περισσότεραΚοστολόγηση Έργων. Κεφάλαιο 6. Οργάνωση Παραγωγής & ιοίκηση Επιχειρήσεων ΙΙ Κοστολόγηση Επιχειρήσεων & Λήψη Αποφάσεων
Οργάνωση Παραγωγής & ιοίκηση Επιχειρήσεων ΙΙ Κοστολόγηση Επιχειρήσεων & Λήψη Αποφάσεων Κεφάλαιο 6 Κοστολόγηση Έργων Η παρουσίαση πραγματοποιήθηκε από τη Χριστίνα Αθανασιάδου, Προϊσταμένη Σύμβουλο KPMG
Διαβάστε περισσότεραΠρογραμματισμός διάθεσης πόρων Οικονομικός προγραμματισμός έργου Έλεγχος προόδου έργου
ΔΙΑΧΕΙΡΙΣΗ ΤΕΧΝΙΚΩΝ ΕΡΓΩΝ Προγραμματισμός διάθεσης πόρων Οικονομικός προγραμματισμός έργου Έλεγχος προόδου έργου Σύνταξη-επιμέλεια παρουσίασης: Αθανάσιος Χασιακός, Στέφανος Τσινόπουλος 1 Δομή του προγραμματισμού
Διαβάστε περισσότεραΔιαχείριση Σύνθετων Έργων με χρήση του MS Project 2010
Η Υπηρεσία Εκπαίδευσης/Πιστοποίησης της ΕΧΑΕ διοργανώνει 3ήμερο σεμινάριο Διαχείριση Σύνθετων Έργων με χρήση του MS Project 2010 Συνοπτική περιγραφή Μία συνολική περιήγηση στο πιο δημοφιλές λογισμικό διαχείρισης
Διαβάστε περισσότεραΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ
ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ «Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 9: Έλεγχος έργου, Διαχείριση κινδύνου, Διαχείριση αλλαγών, Αναφορές (μέρος 1ο) ΕΙΔΙΚΗΣ
Διαβάστε περισσότεραΗ εφαρμογή της μεθόδου παραγόμενης αξίας (Earned Value Method) στη διοίκηση έργων
ΠΑΝΕΠΙΣΤΗΜΙΟ ΠΑΤΡΩΝ ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΕΠΙΧΕΙΡΗΣΕΩΝ ΜΕΤΑΠΤΥΧΙΑΚΟ ΠΡΟΓΡΑΜΜΑ ΣΤΙΣ ΝΕΕΣ ΑΡΧΕΣ ΔΙΟΙΚΗΣΗΣ ΕΠΙΧΕΙΡΗΣΕΩΝ (MBA) ΔΙΠΛΩΜΑΤΙΚΗ ΕΡΓΑΣΙΑ Η εφαρμογή της μεθόδου παραγόμενης αξίας (Earned Value Method) στη
Διαβάστε περισσότεραΑΡΙΣΟΣΕΛΕΙΟ ΠΑΝΕΠΙΣΗΜΙΟ ΘΕΑΛΟΝΙΚΗ ΠΟΛΤΣΕΦΝΙΚΗ ΦΟΛΗ ΣΜΗΜΑ ΠΟΛΙΣΙΚΨΝ ΜΗΦΑΝΙΚΨΝ ΠΡΟΓΡΑΜΜΑ ΜΕΣΑΠΣΤΦΙΑΚΨΝ ΠΟΤΔΨΝ: «ΔΙΟΙΚΗΗ ΚΑΙ ΔΙΑΦΕΙΡΙΗ ΣΕΦΝΙΚΨΝ ΕΡΓΨΝ»
ΑΡΙΣΟΣΕΛΕΙΟ ΠΑΝΕΠΙΣΗΜΙΟ ΘΕΑΛΟΝΙΚΗ ΠΟΛΤΣΕΦΝΙΚΗ ΦΟΛΗ ΣΜΗΜΑ ΠΟΛΙΣΙΚΨΝ ΜΗΦΑΝΙΚΨΝ ΠΡΟΓΡΑΜΜΑ ΜΕΣΑΠΣΤΦΙΑΚΨΝ ΠΟΤΔΨΝ: «ΔΙΟΙΚΗΗ ΚΑΙ ΔΙΑΦΕΙΡΙΗ ΣΕΦΝΙΚΨΝ ΕΡΓΨΝ» ΜΕΣΑΠΣΤΦΙΑΚΗ ΔΙΠΛΨΜΑΣΙΚΗ ΕΡΓΑΙΑ Θέμα : Διαχείριση και
Διαβάστε περισσότεραΠΜΣ "Παραγωγή και ιαχείριση Ενέργειας" ιαχείριση Ενέργειας και ιοίκηση Έργων
ιαχείριση Ενέργειας και ιοίκηση Έργων 17. Ανάπτυξη & Παρακολούθηση Έργων Καθηγητής Ιωάννης Ψαρράς Εργαστήριο Συστημάτων Αποφάσεων & ιοίκησης Σχολή Ηλεκτρολόγων Μηχανικών & Μηχανικών Υπολογιστών Γρ. 0.2.7.
Διαβάστε περισσότεραΣΥΝΟΠΤΙΚΟΣ ΟΔΗΓΟΣ ΤΟΥ MS PROJECT 2013
ΣΥΝΟΠΤΙΚΟΣ ΟΔΗΓΟΣ ΤΟΥ MS PROJECT 2013 Μαρία Στεφανούλη Ph.D. Candidate ΤΜΧΠΑ Π.Θ. MSc. Πολιτικός Μηχανικός Α.Π.Θ. Copyright 2017 Μαρία Στεφανούλη Με επιφύλαξη Παντός Νόμιμου Δικαιώματός μου 1 Περιεχόμενα
Διαβάστε περισσότεραΠΡΟΤΕΙΝΟΜΕΝΗ ΑΠΑΝΤΗΣΗ 3ΗΣ ΓΡΑΠΤΗΣ ΕΡΓΑΣΙΑΣ ΘΕΜΑΤΙΚΗ ΕΝΟΤΗΤΑ ΔΕΟ 40
ΠΡΟΤΕΙΝΟΜΕΝΗ ΑΠΑΝΤΗΣΗ 3ΗΣ ΓΡΑΠΤΗΣ ΕΡΓΑΣΙΑΣ ΘΕΜΑΤΙΚΗ ΕΝΟΤΗΤΑ ΔΕΟ 40 1 Περιεχόμενα ΘΕΜΑ 1 ο... 3 Ερώτημα 1.1.... 4 ΕΠΙΛΥΣΗ... 9 Ερώτημα 1.2.... 13 ΘΕΜΑ 2 ο... 14 Ερώτημα 2.2.... 19 ΘΕΜΑ 3 ο... 20 Ερώτημα
Διαβάστε περισσότερα1 η Άσκηση στο Χρονοπρογραμματισμό Έργων
1 η Άσκηση στο Χρονοπρογραμματισμό Έργων Θεωρείστε ένα έργο που απαιτεί τις δραστηριότητες του Πίνακα 1. Για κάθε δραστηριότητα αναγράφονται οι προαπαιτούμενες δραστηριότητες αν υπάρχουν, και οι εκτιμήσεις
Διαβάστε περισσότεραΔιαχείριση Έργων Πληροφορικής Εργαστήριο
Διαχείριση Έργων Πληροφορικής Εργαστήριο «Microsoft Project - Παρακολούθηση Έργου» Μ.Τσικνάκης, Ρ.Χατζάκη Ε. Μανιαδή, Α. Μαριδάκη 1. Κρίσιμη διαδρομή Για να αποτυπώσουμε την κρίσιμη διαδρομή ενός έργου
Διαβάστε περισσότεραΠοσοτική Ανάλυση Επιχειρηματικών Αποφάσεων Προγραμματισμός ιαχείριση Έργων. Μέρος B
Ποσοτική Ανάλυση Επιχειρηματικών Αποφάσεων Προγραμματισμός ιαχείριση Έργων. Μέρος B Νίκος Τσάντας ιατμηματικό Πρόγραμμα Μεταπτυχιακών Σπουδών στη ιοίκηση Επιχειρήσεων Πανεπιστήμιο Μακεδονίας, Ακαδημαϊκό
Διαβάστε περισσότεραΤα Εργαλεία του Project Management: Δομή Ανάλυσης Εργασιών (Work Breakdown Structure, WBS)
Τα Εργαλεία του Project Management: Δομή Ανάλυσης Εργασιών (Work Breakdown Structure, WBS) Γιάννης Βιθυνός PMP (yvithynos@criticalpath.gr) Μάιος 2009 Ο Γιάννης Βιθυνός είναι Γενικός Διευθυντής της εταιρείας
Διαβάστε περισσότερα(Θέματα που θα παραδοθούν σε οποιαδήποτε άλλη ημερομηνία ή με οποιοδήποτε άλλο τρόπο δεν θα μετρήσουν βαθμολογικά) Εκσκαφή.
7 o ΕΞΑΜΗΝΟ ΠΟΛΙΤΙΚΩΝ ΜΗΧΑΝΙΚΩΝ - ΑΣΚΗΣEIΣ ΓΙΑ ΣΠΙΤΙ (ΘΕΜΑ ΕΞΑΜΗΝΟΥ) ΗΜΕΡΟΜΗΝΙΑ ΠΑΡΑ ΟΣΗΣ 19- εκ- 2008 (με προφορική εξέταση) (Θέματα που θα παραδοθούν σε οποιαδήποτε άλλη ημερομηνία ή με οποιοδήποτε άλλο
Διαβάστε περισσότεραΔΙΟΙΚΗΣΗ ΕΡΓΩΝ. Τ Α Ε Ρ Γ Α Λ Ε Ι Α Τ Η ς Δ Ι Α Χ Ε Ι Ρ Ι Σ Η Σ Ε Ρ Γ Ω Ν - WBS. ΡΟΜΠΟΓΙΑΝΝΑΚΗΣ ΙΩΑΝΝΗΣ, PhD.
ΔΙΟΙΚΗΣΗ ΕΡΓΩΝ Τ Α Ε Ρ Γ Α Λ Ε Ι Α Τ Η ς Δ Ι Α Χ Ε Ι Ρ Ι Σ Η Σ Ε Ρ Γ Ω Ν - WBS ΤΑ ΕΡΓΑΛΕΙΑ ΤΟΥ PROJECT MANAGEMENT Η αποτελεσματική Διαχείριση Έργων υλοποιείται με την βοήθεια μιας σειράς εργαλείων και
Διαβάστε περισσότεραNetwork Analysis, CPM and PERT Assignment 2 - Λύσεις
Network Analysis, CPM and PERT Assignment 2 - Λύσεις Άσκηση 1 - CPM Μια εταιρία έχει αναλάβει την ανάπτυξη ενός μεγάλου πληροφοριακού συστήματος. Το όλο έργο απαιτεί για την ολοκλήρωσή του την υλοποίηση
Διαβάστε περισσότεραΜέθοδος CPM. 3. Για την ολοκλήρωση ενός έργου απαιτείται η εκτέλεση ενός αριθμού δραστηριοτήτων.
Μέθοδος CPM 1. Για την ολοκλήρωση ενός έργου απαιτείται η εκτέλεση ενός αριθμού δραστηριοτήτων. Αμέσως προηγούμενη (σε μήνες) Α - 4,0 Β - 2,0 Γ - 3,0 Δ Α 5,0 Ε Γ 4,5 Ζ Β, Δ 1,5 Η Β, Δ 2,5 Θ Ε, Ζ 4.0 Ι
Διαβάστε περισσότεραΤµ. Διοίκησης Επιχειρήσεων/Μεσολόγγι ΤΕΙ Δυτ. Ελλάδας ΤΜΗΜΑΤΟΠΟΙΗΣΗ ΕΡΓΟΥ
Τµ. Διοίκησης Επιχειρήσεων/Μεσολόγγι ΤΕΙ Δυτ. Ελλάδας ΤΜΗΜΑΤΟΠΟΙΗΣΗ ΕΡΓΟΥ Πλάνο έργου Εργαλείο ελέγχου για την πορεία του έργου. Περιγραφή έργου Απαιτήσεις Τµηµατοποίηση έργου Χρονο-προγραµµατισµός έργου
Διαβάστε περισσότερα4. Χρονοδιάγραμμα Πόροι και Κόστος
4. Χρονοδιάγραμμα Πόροι και Κόστος Χρονοπρογραμματισμός Το WBS αποτελεί τη βάση του χρονοπρογραμματισμού Ανάλογα με την πολυπλοκότητα και τη δυναμική του έργου ως μέθοδοι χρονοπρογραμματισμού μπορεί να
Διαβάστε περισσότεραΕΙΣΑΓΩΓΗ ΣΤΗ ΔΙΑΧΕΙΡΙΣΗ ΚΑΙ ΣΤΟΝ ΠΡΟΓΡΑΜΜΑΤΙΣΜΟ ΕΡΓΩΝ
ΕΙΣΑΓΩΓΗ ΣΤΗ ΔΙΑΧΕΙΡΙΣΗ ΚΑΙ ΣΤΟΝ ΠΡΟΓΡΑΜΜΑΤΙΣΜΟ ΕΡΓΩΝ 1. Διαχείριση έργων Τις τελευταίες δεκαετίες παρατηρείται σημαντική αξιοποίηση της διαχείρισης έργων σαν ένα εργαλείο με το οποίο οι διάφορες επιχειρήσεις
Διαβάστε περισσότεραΕκπαιδευτική Μονάδα 10.2: Εργαλεία χρονοπρογραμματισμού των δραστηριοτήτων.
Εκπαιδευτική Μονάδα 10.2: Εργαλεία χρονοπρογραμματισμού των δραστηριοτήτων. Στην προηγούμενη Εκπαιδευτική Μονάδα παρουσιάστηκαν ορισμένα χρήσιμα παραδείγματα διαδεδομένων εργαλείων για τον χρονοπρογραμματισμό
Διαβάστε περισσότεραΔιοίκηση Έργου. Ενότητα 5: Έλεγχος Έργου. Σαμαρά Ελπίδα Τμήμα Διοίκησης Επιχειρήσεων (Κοζάνη)
Διοίκηση Έργου Ενότητα 5: Έλεγχος Έργου Σαμαρά Ελπίδα Τμήμα Διοίκησης Επιχειρήσεων (Κοζάνη) Άδειες Χρήσης Το παρόν εκπαιδευτικό υλικό υπόκειται σε άδειες χρήσης Creative Commons. Για εκπαιδευτικό υλικό,
Διαβάστε περισσότερα«Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 6: Τεχνικές παρακολούθησης (μέρος 1ο) ΕΙΔΙΚΗΣ ΦΑΣΗΣ ΣΠΟΥΔΩΝ 24η ΕΚΠΑΙΔΕΥΤΙΚΗ ΣΕΙΡΑ
ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΥΠΟΥΡΓΕΙΟ ΕΣΩΤΕΡΙΚΩΝ ΚΑΙ ΔΙΟΙΚΗΤΙΚΗΣ ΑΝΑΣΥΓΚΡΟΤΗΣΗΣ «Διαχείριση Έργων στη Δημόσια Διοίκηση» Ενότητα 6: Τεχνικές παρακολούθησης (μέρος 1ο) ΕΙΔΙΚΗΣ ΦΑΣΗΣ ΣΠΟΥΔΩΝ 24η ΕΚΠΑΙΔΕΥΤΙΚΗ ΣΕΙΡΑ
Διαβάστε περισσότεραΠΕΡΙΓΡΑΦΙΚΗ ΣΤΑΤΙΣΤΙΚΗ Ι Κ. Μ. 436
ΠΕΡΙΓΡΑΦΙΚΗ ΣΤΑΤΙΣΤΙΚΗ Ι Κ. Μ. 436 A εξάμηνο 2009-2010 Περιγραφική Στατιστική Ι users.att.sch.gr/abouras abouras@sch.gr sch.gr abouras@uth.gr Μέτρα θέσης Η θέση αντιπροσωπεύει τη θέση της κατανομής κατά
Διαβάστε περισσότεραΔιοίκηση Έργων. Βασίλειος Ζεϊμπέκης, Επίκουρος Καθηγητής
Διοίκηση Έργων Βασίλειος Ζεϊμπέκης, Επίκουρος Καθηγητής Εργαστηριακό Μάθημα: Διαχείριση Έργου με τη χρήση του MS Project Λεμονιά Αμυγδάλου, Ειδικό Τεχνικό Εργαστηριακό Προσωπικό Ακαδημαϊκό Έτος 2018-2019
Διαβάστε περισσότεραSchedule variance early-warning control model for project critical chain resource plan
29 6 2014 12 JOURNAL OF SYSTEMS ENGINEERING Vol.29 No.6 Dec. 2014 1, 2, 3 (1. ( ), 266580; 2., 210093; 3., 150001) :, Weibull, Bayes.,,.,. : ; Bayes ; ; : F272.3 : A : 1000 5781(2014)06 0845 07 Schedule
Διαβάστε περισσότεραΔιαχείριση απλών έργων
Περιεχόμενα Πληροφορίες για αναγνώστες που χρησιμοποιούν Windows XP... 13 Χαρακτηριστικά και συμβάσεις του βιβλίου... 19 Βοήθεια... 21 Χρήση του CD του βιβλίου... 23 Γρήγορη αναφορά... 29 Κεφάλαιο 1 Εκκίνηση
Διαβάστε περισσότεραΧρονικός Προγραμματισμός Έργων Project Scheduling. Κέντρο Εκπαίδευσης ΕΤΕΚ 69 Δρ. Σ. Χριστοδούλου και Δρ. Α. Ρουμπούτσου
Χρονικός Προγραμματισμός Έργων Project Scheduling Κέντρο Εκπαίδευσης ΕΤΕΚ 69 Δρ. Σ. Χριστοδούλου και Δρ. Α. Ρουμπούτσου Χρονοδιαγράμματα Έργων Διαδικασία Κτίζοντας το Πρόγραμμα Έργου 1. Κατανόηση έργου/προδιαγραφών
Διαβάστε περισσότεραΔΙΑΧΕΙΡΙΣΗ ΕΡΓΟΥ PROJECT MANAGEMENT
1. ΕΙΣΑΓΩΓΗ ΑΙΤΙΑ ΑΠΟΤΥΧΙΑΣ ΤΩΝ ΕΡΓΩΝ ΚΑΙ ΤΡΟΠΟΙ ΑΝΤΙΜΕΤΩΠΙΣΗΣ - Τρόποι πρόληψης της αποτυχίας Η ΣΑΝ ΔΙΕΡΓΑΣΙΑ Η ΣΗΜΑΣΙΑ ΤΗΣ ΥΠΟΣΤΗΡΙΞΗΣ ΑΠΟ ΤΗ ΔΙΟΙΚΗΣΗ ΓΙΑ ΤΗΝ ΕΠΙΤΥΧΗ ΥΛΟΠΟΙΗΣΗ ΕΡΓΟΥ Η ΕΙΣΑΓΩΓΗ ΤΗΣ ΑΝΤΙΛΗΨΗΣ
Διαβάστε περισσότεραΒασικά Στοιχεία Διαχείρισης Έργων
Βασικά Στοιχεία Διαχείρισης Έργων Ενότητα 5- Σχεδιασμός του χρονοδιαγράμματος του έργου Δρ. Δημήτριος Τσέλιος Καθηγητής Εφαρμογών Τμήμα Μηχανικών Πληροφορικής Τ.Ε.- ΤΕΙ Θεσσαλίας Μεταπτυχιακό Πρόγραμμα
Διαβάστε περισσότεραΠαρακολούθηση έργου με πόρους στο Ρ6 (Resource Tracking)
ΤΕΙ ΛΑΡΙΣΑΣ- ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΔΙΑΧΕΙΡΙΣΗΣ ΕΡΓΩΝ- ΟΛΟΚΛΗΡΩΜΕΝΕΣ ΕΦΑΡΜΟΓΕΣ ΔΙΑΧΕΙΡΙΣΗΣ ΕΡΓΩΝ ΙΙ ΝΟΕΜΒΡΙΟΣ 2011 Παρακολούθηση έργου με πόρους στο Ρ6 (Resource Tracking) Δημήτρης Τσέλιος, Καθηγητής Εφαρμογών
Διαβάστε περισσότεραΘΕΜΑ: Μέθοδοι και τεχνικές της επιστημονικής Διοίκησης Έργων (Project Management)
ΠΑΝΕΠΙΣΤΗΜΙΟ ΑΙΓΑΙΟΥ ΣΧΟΛΗ ΕΠΙΣΤΗΜΩΝ ΤΗΣ ΔΙΟΙΚΗΣΗΣ ΤΜΗΜΑ ΔΙΟΙΚΗΣΗΣ ΕΠΙΧΕΙΡΗΣΕΩΝ ΘΕΜΑ: Μέθοδοι και τεχνικές της επιστημονικής Διοίκησης Έργων (Project Management) Καθηγητής: Βιδάλης Μιχάλης Εισηγητής: Αντωνιάδης
Διαβάστε περισσότεραΠΕΡΙΕΧΟΜΕΝΑ ΔΙΟΙΚΗΣΗ ΛΕΙΤΟΥΡΓΙΩΝ. Διοίκηση και Προγραμματισμός Έργων
ΔΙΟΙΚΗΣΗ ΛΕΙΤΟΥΡΓΙΩΝ Διοίκηση και Προγραμματισμός Έργων ΠΕΡΙΕΧΟΜΕΝΑ 1. Βασικές έννοιες 2. Ανάλυση του έργου και διαμόρφωση του δικτύου 3. Επίλυση δικτύου 1 1. Βασικές έννοιες Με τον όρο έργο, εκτός από
Διαβάστε περισσότεραΔιοίκηση Έργων Πληροφορικής - Τηλεπικοινωνιών
Διοίκηση Έργων Πληροφορικής - Τηλεπικοινωνιών ΔΗΜΗΤΡΑ ΤΖΙΓΚΟΥ Λ Ε Υ Κ Α Δ Α 2 0 1 2 (1/2) Ένα έργο (project) Πληροφορικής είναι ένα σύνολο από δραστηριότητες, δηλαδή εργασίες που η υλοποίηση τους απαιτεί
Διαβάστε περισσότεραΕΝΟΤΗΤΑ 8. ΛΟΓΙΣΤΙΚΗ ΚΑΙ ΕΛΕΓΧΟΣ ΕΡΓΟΥ. Κατερίνα Αδάμ, Μ. Sc., PhD Eπίκουρος Καθηγήτρια
ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΟΥ Τομέας Μεταλλευτικής Τμήμα Μηχανικών Μεταλλείων Μεταλλουργών ΕΝΟΤΗΤΑ 8. ΛΟΓΙΣΤΙΚΗ ΚΑΙ ΕΛΕΓΧΟΣ ΕΡΓΟΥ Κατερίνα Αδάμ, Μ. Sc., PhD Eπίκουρος Καθηγήτρια ΑΔΕΙΑ ΧΡΗΣΗΣ 2 Το παρόν εκπαιδευτικό
Διαβάστε περισσότεραΔεδουλευμένη αξία. Υποενότητα 1
Διαχείριση Έργων Ενότητα 11: Δεδουλευμένη αξία, διαχείριση κινδύνου, ποιότητας και επικοινωνίας έργου, συσκέψεις και οργανωτικές δομές έργου Μπεληγιάννης Γρηγόριος Σχολή Οργάνωσης και Διοίκησης Επιχειρήσεων
Διαβάστε περισσότεραΤΕΙ ΘΕΣΣΑΛΙΑΣ ΤΜΗΜΑ ΠΟΛΙΤΙΚΩΝ ΜΗΧΑΝΙΚΩΝ Τ.Ε. Διοίκηση Εργοταξίου
ΤΕΙ ΘΕΣΣΑΛΙΑΣ ΤΜΗΜΑ ΠΟΛΙΤΙΚΩΝ ΜΗΧΑΝΙΚΩΝ Τ.Ε. Διοίκηση Εργοταξίου Διδάσκων: Γιάννης Χουλιάρας Χρονικός προγραμματισμός κατασκευής τεχνικών έργων. Μέθοδος Gantt, Μέθοδος κρίσιμης όδευσης (CPM). Επίλυση ασκήσεων
Διαβάστε περισσότεραΗ Δραστηριότητα του Ελέγχου
Η Δραστηριότητα του Ελέγχου 1 Η αναγκαιότητα του Ελέγχου Η δραστηριότητα του ελέγχου εξασφαλίζει την αποδοτική εκπλήρωση τω στόχων της επιχείρησης H Δραστηριότητα είναι αναγκαία γιατί: Δεν μπορούν να εκπληρωθούν
Διαβάστε περισσότεραΔιαχείριση Έργων Πληροφορικής
Διαχείριση Έργων Πληροφορικής WBS and CPA Μ. Τσικνάκης Βασικές έννοιες Δραστηριότητα: απλή επιμέρους εργασία του όλου έργου, για την εκτέλεση της οποίας απαιτείται κάποιος χρόνος και κάποιοι πόροι. Παράλληλες
Διαβάστε περισσότερα"Αποτίμηση χρονοδιαγραμμάτων έργων και ανάλυσης κινδύνων με τα λογισμικά Primavera P6 Professional Project Management και Primavera Risk Analysis"
ΑΡΙΣΤΟΤΕΛΕΙΟ ΠΑΝΕΠΙΣΤΗΜΙΟ ΘΕΣΣΑΛΟΝΙΚΗΣ ΠΟΛΥΤΕΧΝΙΚΗ ΣΧΟΛΗ ΤΜΗΜΑ ΠΟΛΙΤΙΚΩΝ ΜΗΧΑΝΙΚΩΝ ΜΕΤΑΠΤΥΧΙΑΚΟ ΠΡΟΓΡΑΜΜΑ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΔΙΑΧΕΙΡΙΣΗΣ ΤΕΧΝΙΚΩΝ ΕΡΓΩΝ ΜΕΤΑΠΤΥΧΙΑΚΗ ΔΙΠΛΩΜΑΤΙΚΗ ΕΡΓΑΣΙΑ "Αποτίμηση χρονοδιαγραμμάτων
Διαβάστε περισσότεραΟ επόμενος πίνακας παρουσιάζει τις δραστηριότητες ενός έργου, τις σχέσεις μεταξύ τους, καθώς και τη διάρκειά τους σε εβδομάδες.
Το Διάγραμμα Gantt Tο πλέον χρησιμοποιούμενο εργαλείο για το χρονοπρογραμματισμό ενός έργου είναι το διάγραμμα Gantt, το οποίο αναπτύχθηκε από το Η. Grantt. To διάγραμμα Gantt αποτελεί ένα γραμμικό διάγραμμα
Διαβάστε περισσότερα5. Έναρξη του Έργου : Χρόνος Κόστος - Πόροι Σχεδιασμός Χρονοδιαγράμματος 5.2. Σχεδιασμός Πόρων 5.3 Κρίσιμη Αλυσίδα
5. Έναρξη του Έργου : Χρόνος Κόστος - Πόροι 5.1. Σχεδιασμός Χρονοδιαγράμματος 5.2. Σχεδιασμός Πόρων 5.3 Κρίσιμη Αλυσίδα Χρονοπρογραμματισμός Το WBS αποτελεί τη βάση του χρονοπρογραμματισμού Ανάλογα με
Διαβάστε περισσότεραΒασικά Στοιχεία Διαχείρισης Έργων
Βασικά Στοιχεία Διαχείρισης Έργων Ενότητα 1-Το γενικό πλαίσιο της διαχείρισης έργων Δρ. Δημήτριος Τσέλιος Καθηγητής Εφαρμογών Τμήμα Μηχανικών Πληροφορικής Τ.Ε.- ΤΕΙ Θεσσαλίας Μεταπτυχιακό Πρόγραμμα Μηχανική
Διαβάστε περισσότεραΚατασκευαστικών Έργων (Ι)
ΠΠΜ 310: Προγραµµατισµός CEE 310: Construction και Management Διεύθυνση (I) Κατασκευαστικών Έργων (Ι) Χειµερινό Εξάµηνο 2012/13 (ΧΩΔ02-116) (ΧΩΔ02-113) Το µάθηµα περιλαµβάνει βασικές έννοιες προγραµµατισµού
Διαβάστε περισσότερα5. ΤΟ ΓΕΝΙΚΟ ΓΡΑΜΜΙΚΟ ΜΟΝΤΕΛΟ (GENERAL LINEAR MODEL) 5.1 Εναλλακτικά μοντέλα του απλού γραμμικού μοντέλου: Το εκθετικό μοντέλο
5. ΤΟ ΓΕΝΙΚΟ ΓΡΑΜΜΙΚΟ ΜΟΝΤΕΛΟ (GENERAL LINEAR MODEL) 5.1 Εναλλακτικά μοντέλα του απλού γραμμικού μοντέλου: Το εκθετικό μοντέλο Ένα εναλλακτικό μοντέλο της απλής γραμμικής παλινδρόμησης (που χρησιμοποιήθηκε
Διαβάστε περισσότεραΔιοίκηση Έργων Πληροφορικής Εργαστήριο 2. Μακρή Ελένη-Λασκαρίνα
Διοίκηση Έργων Πληροφορικής Εργαστήριο 2 Μακρή Ελένη-Λασκαρίνα elmak@unipi.gr Περιεχόμενα Προγραμματισμός Έργων Δομή Ανάλυσης Εργασιών - Work breakdown structure (WBS) Χρονοπρογραμματισμός Έργων Διάγραμμα
Διαβάστε περισσότεραΔικτυακή Αναπαράσταση Έργων (Δίκτυα ΑΟΑ και ΑΟΝ) & η Μέθοδος CPM. Λυμένες Ασκήσεις & Παραδείγματα
Δικτυακή Αναπαράσταση Έργων (Δίκτυα ΑΟΑ και ΑΟΝ) & η Μέθοδος PM Λυμένες Ασκήσεις & Παραδείγματα Άσκηση σχεδίασης έργου με δίκτυο ΑΟΑ Σχεδιάστε το δίκτυο ΑΟΑ που ικανοποιεί του ακόλουθους περιορισμούς:
Διαβάστε περισσότεραΠρογραμματισμός & Διοίκηση Έργων
Προγραμματισμός & Διοίκηση Έργων Διαγράμματα Gantt Κωνσταντίνος Κηρυττόπουλος Άδεια Χρήσης Το παρόν εκπαιδευτικό υλικό υπόκειται σε άδειες χρήσης Creative Commons. Για εκπαιδευτικό υλικό, όπως εικόνες,
Διαβάστε περισσότεραΤο κείμενο που ακολουθεί αποτελεί επεξεργασία του πρωτότυπου κειμένου του Α. Κάστωρ για την επίλυση των παραδειγμάτων κρίσιμης αλυσίδας που
Το κείμενο που ακολουθεί αποτελεί επεξεργασία του πρωτότυπου κειμένου του Α. Κάστωρ για την επίλυση των παραδειγμάτων κρίσιμης αλυσίδας που παρουσιάστηκαν στις 19/11/2015 και 3/12/2015 στις διαλέξεις του
Διαβάστε περισσότεραΔιοίκηση Έργων Πληροφορικής MS Project Εργαστήριο 1. Μακρή Ελένη-Λασκαρίνα
Διοίκηση Έργων Πληροφορικής MS Project Εργαστήριο 1 Μακρή Ελένη-Λασκαρίνα elmak@unipi.gr Περιεχόμενα Τι είναι Έργο Παραδείγματα Έργων Χαρακτηριστικά Έργου Τι είναι Διαχείριση Έργου Διαχείριση Έργων με
Διαβάστε περισσότεραΠρότυπο Κόστος Μέρος Ι
Οργάνωση Παραγωγής & ιοίκηση Επιχειρήσεων ΙΙ Κοστολόγηση Επιχειρήσεων & Λήψη Αποφάσεων Κεφάλαιο 8 Πρότυπο Μέρος Ι Νικόλαος Α. Παναγιώτου 2004 ΕΜΠ Τομέας Βιομηχανικής ιοίκησης & Επιχειρησιακής Έρευνας Περιεχόμενα
Διαβάστε περισσότεραΑποτίμηση των Μεθοδολογιών CCPM (Critical Chain Project Management) και ECM (Event Chain Methodology) στη Διαχείριση Χρονοδιαγραμμάτων Έργων
ΑΡΙΣΤΟΤΕΛΕΙΟ ΠΑΝΕΠΙΣΤΗΜΙΟ ΘΕΣΣΑΛΟΝΙΚΗΣ ΠΟΛΥΤΕΧΝΙΚΗ ΣΧΟΛΗ ΤΜΗΜΑ ΠΟΛΙΤΙΚΩΝ ΜΗΧΑΝΙΚΩΝ ΜΕΤΑΠΤΥΧΙΑΚΟ ΠΡΟΓΡΑΜΜΑ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΔΙΑΧΕΙΡΙΣΗΣ ΤΕΧΝΙΚΩΝ ΕΡΓΩΝ Αποτίμηση των Μεθοδολογιών CCPM (Critical Chain Project
Διαβάστε περισσότεραSCHEDULE RISK ANALYSIS
Κλεάνθης Συρακούλης Το κείμενο που ακολουθεί αποτελεί μια περίληψη της απόδοσης στην ελληνική γλώσσα του κεφαλαίου 5 του βιβλίου Vanhoucke, M. (2012). Project Management with Dynamic Scheduling: Baseline
Διαβάστε περισσότερα1. Παράγοντεσ βελτιςτοποίθςθσ κόςτουσ του ζργου
ΑΛΛΗΛΕΠΙΔΡΑΗ ΚΟΣΟΤ ΚΑΙ ΧΡΟΝΟΤ 1. Παράγοντεσ βελτιςτοποίθςθσ κόςτουσ του ζργου Ο πρωταρχικόσ ςτόχοσ του προγραμματιςμοφ είναι θ επίτευξθ του βζλτιςτου κόςτουσ του ζργου τθρϊντασ τουσ χρονικοφσ περιοριςμοφσ,
Διαβάστε περισσότεραΔιαχείριση Έργων Πληροφορικής Εργαστήριο
Διαχείριση Έργων Πληροφορικής Εργαστήριο «Εισαγωγή στο MS Project- Διάγραμμα Gantt» Μ.Τσικνάκης, Ρ.Χατζάκη Ε. Μανιαδή, Ά. Μαριδάκη 1. Εισαγωγή στο Microsoft Project To λογισμικό διαχείρισης έργων MS Project
Διαβάστε περισσότεραΟργάνωση Παραγωγής & Διοίκηση Επιχειρήσεων ΙΙ Διδάσκων: Δρ. Νικόλαος Παναγιώτου Κατανομή Κόστους
ΕΘΝΙΚΟ ΜΕΤΣΟΒΙΟ ΠΟΛΥΤΕΧΝΕΙΟ ΤΜΗΜΑ ΜΗΧΑΝΟΛΟΓΩΝ ΜΗΧΑΝΙΚΩΝ ΤΟΜΕΑΣ ΒΙΟΜΗΧΑΝΙΚΗΣ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΕΠΙΧΕΙΡΗΣΙΑΚΗΣ ΕΡΕΥΝΑΣ Οργάνωση Παραγωγής & Διοίκηση Επιχειρήσεων ΙΙ Διδάσκων: Δρ. Νικόλαος Παναγιώτου Κατανομή
Διαβάστε περισσότεραΔιαχείριση έργων. Βασικές αρχές Τεχνολογίας Λογισμικού, 8η αγγ. έκδοση
Διαχείριση έργων Στόχοι Ερμηνεία των κύριων εργασιών ενός διευθυντή έργου λογισμικού Παρουσίαση της διαχείρισης έργων λογισμικού και περιγραφή των χαρακτηριστικών που τη διακρίνουν Εξέταση του σχεδιασμού
Διαβάστε περισσότεραÐåñéå üìåíá. Κεφάλαιο 1 Το πλαίσιο της διοίκησης έργων 13
Πλήρης οδηγός µελέτης και εφαρµογής Ðåñéå üìåíá Κεφάλαιο 1 Το πλαίσιο της διοίκησης έργων 13 1.1. Εισαγωγή και βασικοί ορισµοί 13 1.1.1. Βασικοί ορισµοί 14 1.2. Διοίκηση έργων 16 1.2.1. Η κατανόηση της
Διαβάστε περισσότεραΟργάνωση Παραγωγής & Διοίκηση Επιχειρήσεων ΙΙ Διδάσκων: Δρ. Νικόλαος Παναγιώτου Πρότυπο Κόστος Μέρος Ι
ΕΘΝΙΚΟ ΜΕΤΣΟΒΙΟ ΠΟΛΥΤΕΧΝΕΙΟ ΤΜΗΜΑ ΜΗΧΑΝΟΛΟΓΩΝ ΜΗΧΑΝΙΚΩΝ ΤΟΜΕΑΣ ΒΙΟΜΗΧΑΝΙΚΗΣ ΔΙΟΙΚΗΣΗΣ ΚΑΙ ΕΠΙΧΕΙΡΗΣΙΑΚΗΣ ΕΡΕΥΝΑΣ Οργάνωση Παραγωγής & Διοίκηση Επιχειρήσεων ΙΙ Διδάσκων: Δρ. Νικόλαος Παναγιώτου Πρότυπο
Διαβάστε περισσότεραΔΙΟΙΚΗΣΗ ΒΙΟΜΗΧΑΝΙΚΩΝ ΕΠΙΧΕΙΡΗΣΕΩΝ III ΔΙΟΙΚΗΣΗ ΕΡΓΩΝ
1//1 ΔΙΟΙΚΗΣΗ ΒΙΟΜΗΧΑΝΙΚΩΝ ΕΠΙΧΕΙΡΗΣΕΩΝ III ΔΙΟΙΚΗΣΗ ΕΡΓΩΝ Ι. Γιαννατσής ΔΙΟΙΚΗΣΗ ΕΡΓΩΝ Έργο: Κάθε προσπάθεια που μπορεί να αναλυθεί σε εργασίες, οι οποίες πρέπει να ολοκληρωθούν. Προγράμματα Έρευνας &
Διαβάστε περισσότεραΜΕΛΕΤΗ ΚΑΙ ΕΦΑΡΜΟΓΗ ΤΩΝ ΜΑΘΗΜΑΤΙΚΩΝ ΥΠΟΔΕΙΓΜΑΤΩΝ ΠΟΥ ΧΡΗΣΙΜΟΠΟΙΟΥΝΤΑΙ ΓΙΑ ΤΟ ΧΡΟΝΟΠΡΟΓΡΑΜΜΑΤΙΣΜΟ ΚΑΙ ΤΗΝ ΚΟΣΤΟΛΟΓΗΣΗ ΕΡΓΩΝ
ΠΑΝΕΠΙΣΤ Η Μ Ι Ο ΠΕΙΡΑΙΩ Σ ΤΜΗΜΑ ΣΤΑΤΙΣΤΙΚΗΣ ΚΑΙ ΑΣΦΑΛΙΣΤΙΚΗΣ ΕΠΙΣΤΗΜΗΣ ΜΕΤΑΠΤΥΧΙΑΚΟ ΠΡΟΓΡΑΜΜΑ ΣΠΟΥΔΩΝ ΣΤΗΝ ΕΦΑΡΜΟΣΜΕΝΗ ΣΤΑΤΙΣΤΙΚΗ ΜΕΛΕΤΗ ΚΑΙ ΕΦΑΡΜΟΓΗ ΤΩΝ ΜΑΘΗΜΑΤΙΚΩΝ ΥΠΟΔΕΙΓΜΑΤΩΝ ΠΟΥ ΧΡΗΣΙΜΟΠΟΙΟΥΝΤΑΙ
Διαβάστε περισσότεραi Σύνολα w = = = i v v i=
ΜΕΤΡΑ ΘΕΣΗΣ ΆΣΚΗΣΗ Η βαθμολογία στα 0 μαθήματα ενός μαθητή είναι: 3, 9, 6, 0, 5,,, 0, 0, 4. Να υπολογίσετε: α) Τη μέση τιμή. β) Τη διάμεσο. Απάντηση t t + t + t 0 = = = = 3 + 9 + 6 + 0 + 5 + + + 0 + 0
Διαβάστε περισσότεραΠοσοτικές Μέθοδοι στη Διοικητική Επιστήμη
ΕΘΝΙΚΟ ΚΑΙ ΚΑΠΟΔΙΣΤΡΙΑΚΟ ΠΑΝΕΠΙΣΤΗΜΙΟ ΑΘΗΝΩΝ Προγράμματα Εκπαίδευσης με τη χρήση καινοτόμων μεθόδων εξ αποστάσεως εκπαίδευσης Ποσοτικές Μέθοδοι στη Διοικητική Επιστήμη Χρονικός προγραμματισμός έργων με
Διαβάστε περισσότεραΑνάλυση Χρόνου, Πόρων & Κόστους
ΠΜΣ: «Παραγωγή και ιαχείριση Ενέργειας» ιαχείριση Ενέργειας και ιοίκηση Έργων Ανάλυση Χρόνου, Πόρων & Κόστους Επ. Καθηγητής Χάρης ούκας, Καθηγητής Ιωάννης Ψαρράς Εργαστήριο Συστημάτων Αποφάσεων & ιοίκησης
Διαβάστε περισσότεραΕΙΣΑΓΩΓΗ ΣΤΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ. Πάνος Φιτσιλής
ΕΙΣΑΓΩΓΗ ΣΤΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ Πάνος Φιτσιλής pfitsilis@gmail.cm ΟΙΚΟΝΟΜΙΚΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ Σύνταξη προϋπολογισμού Βασικές διεργασίες διαχείρισης κόστος έργων Σύμφωνα με το PMBOK τρεις είναι οι βασικές
Διαβάστε περισσότεραΓενικά οι ερωτήσεις θα είναι ασκησο-θεωρίες ή τύπου σωστού λάθους όπως παρακάτω: Σημειώστε «Σωστό» ή «Λάθος» στις παρακάτω προτάσεις:
ΓΕΝΙΚΑ 1. Το διαγώνισμα έχει προγραμματιστεί για την Πέμπτη 9 Φεβρουαρίου στις 12:00 μμ στο κτίριο ΓΚΙΝΗ (Πατησίων). 2. Το διαγώνισμα θα γίνει με κλειστά βιβλία και κάθε είδους σημειώσεις, λυμένες ασκήσεις
Διαβάστε περισσότεραΔιοίκηση Λειτουργιών. Διοίκηση Έργων II (Δίκτυα Έργων & Χρονοπρογραμματισμός) - 6 ο μάθημα -
Διοίκηση Λειτουργιών Διοίκηση Έργων II (Δίκτυα Έργων & Χρονοπρογραμματισμός) - 6 ο μάθημα - Θεματολογία Μορφές δικτύων έργων Χρονικός προγραμματισμός έργων Ανδρέας Νεάρχου Συμβολισμοί για δίκτυα έργων
Διαβάστε περισσότεραΕΡΓΑΛΕΙΑ ΧΡΟΝΙΚΟΥ ΠΡΟΓΡΑΜΜΑΤΙΣΜΟΥ
ΕΡΓΑΛΕΙΑ ΧΡΟΝΙΚΟΥ ΠΡΟΓΡΑΜΜΑΤΙΣΜΟΥ Δρ. Βασιλική Καζάνα Αναπλ. Καθηγήτρια ΤΕΙ Καβάλας, Τμήμα Δασοπονίας & Διαχείρισης Φυσικού Περιβάλλοντος Δράμας Εργαστήριο Δασικής Διαχειριστικής Τηλ. & Φαξ: 25210 60435
Διαβάστε περισσότεραΟδηγίες για τη χρήση ενός τυπικού λογισμικού PMIS 2 ο μάθημα- Πόροι και παρακολούθηση ενός χρονοδιαγράμματος
ΤΕΙ ΘΕΣΣΑΛΙΑΣ- ΤΜΗΜΑ ΜΗΧΑΝΙΚΩΝ ΠΛΗΡΟΦΟΡΙΚΗΣ ΤΕ- ΜΕΤΑΠΤΥΧΙΑΚΟ «ΜΗΧΑΝΙΚΗ ΛΟΓΙΣΜΙΚΟΥ ΓΙΑ ΔΙΑΔΙΚΤΥΑΚΕΣ & ΦΟΡΗΤΕΣ ΣΥΣΚΕΥΕΣ» Πληροφοριακά Συστήματα Διαχείρισης Έργων 20-10-2016 Οδηγίες για τη χρήση ενός τυπικού
Διαβάστε περισσότεραΤελική Εργασία. Παρατηρήσεις - Σχόλια
Τελική Εργασία Παρατηρήσεις - Σχόλια Καταστατικό του Έργου Σχέδια Έργου Είναι κείμενα που δεσμεύουν: Κύριο του Έργου, Διαχειριστή και Ο.Ε. Καταστατικό έχει και Νομική υπόσταση Δεν είναι θεωρητικά κείμενα
Διαβάστε περισσότεραΠΑΝΕΠΙΣΤΗΜΙΟ ΑΙΓΑIΟΥ & ΑΕΙ ΠΕΙΡΑΙΑ Τ.Τ. Τ μή ματα Ν α υ τ ι λ ί α ς κ α ι Ε πιχειρ ηματ ι κ ώ ν Υ πη ρε σι ώ ν & Μ ηχ. Α υ τ ο ματι σμ ού
ΠΑΝΕΠΙΣΤΗΜΙΟ ΑΙΓΑIΟΥ & ΑΕΙ ΠΕΙΡΑΙΑ Τ.Τ. Τ μή ματα Ν α υ τ ι λ ί α ς κ α ι Ε πιχειρ ηματ ι κ ώ ν Υ πη ρε σι ώ ν & Μ ηχ. Α υ τ ο ματι σμ ού ΔΙΙΔΡΥΜΑΤΙΚΟ ΠΡΟΓΡΑΜΜΑ ΜΕΤΑΠΤΥΧΙΑΚΩΝ ΣΠΟΥΔΩΝ «ΝΕΕΣ ΤΕΧΝΟΛΟΓΙΕΣ
Διαβάστε περισσότεραŒ.. Ï Ï,.. Š ± ²,.. Šμ É μ³,.. Šμ Ó±μ,.. ŠÊ Ö,.. Œμ μ μ,. Š. μé ±μ, ƒ.. Ê ±μ,.. ² μ
P18-2015-55 Œ.. Ï Ï,.. Š ± ²,.. Šμ É μ³,.. Šμ Ó±μ,.. ŠÊ Ö,.. Œμ μ μ,. Š. μé ±μ, ƒ.. Ê ±μ,.. ² μ ˆ Œ ˆ Ÿ ˆ Œ ˆŸ Š Œ NICA ² μ XXV Œ Ê μ Ò ³ μ ʳ μ Ö μ Ô² ±É μ ± ±μ³ ÓÕÉ Ê NEC'2015 (28 ÉÖ Ö Ä 2 μ±éö Ö 2015.,
Διαβάστε περισσότεραΞέρουμε ότι: Συνάρτηση-απεικόνιση με πεδίο ορισμού ένα σύνολο Α και πεδίο τιμών ένα σύνολο Β είναι κάθε μονοσήμαντη απεικόνιση f του Α στο Β.
Η έννοια της ακολουθίας Ξέρουμε ότι: Συνάρτηση-απεικόνιση με πεδίο ορισμού ένα σύνολο Α και πεδίο τιμών ένα σύνολο Β είναι κάθε μονοσήμαντη απεικόνιση f του Α στο Β. Δηλαδή: f : A B Η ακολουθία είναι συνάρτηση.
Διαβάστε περισσότεραΠΑΡΑΔΕΙΓΜΑ ΣΤΟ BIZAGI ΕΘΝΙΚΗ ΣΧΟΛΗ ΔΗΜΟΣΙΑΣ ΔΙΟΙΚΗΣΗΣ & ΑΥΤΟΔΙΟΙΚΗΣΗΣ
Ανάλυση - Προσομοίωση ΠΑΡΑΔΕΙΓΜΑ ΣΤΟ BIZAGI ΕΘΝΙΚΗ ΣΧΟΛΗ ΔΗΜΟΣΙΑΣ ΔΙΟΙΚΗΣΗΣ & ΑΥΤΟΔΙΟΙΚΗΣΗΣ 1 Προσομοίωση Η προσομοίωση είναι μέθοδος μελέτης ενός συστήματος και εξοικείωσης με τα χαρακτηριστικά του με
Διαβάστε περισσότεραΔιαχείριση έργων. Βασικές αρχές Τεχνολογίας Λογισμικού, 8η αγγ. έκδοση
Διαχείριση έργων Στόχοι Ερμηνεία των κύριων εργασιών ενός διευθυντή έργου λογισμικού Παρουσίαση της διαχείρισης έργων λογισμικού και περιγραφή των χαρακτηριστικών που τη διακρίνουν Εξέταση του σχεδιασμού
Διαβάστε περισσότερα1.1. ΟΜΑΔΑ Α. Στις παρακάτω ερωτήσεις να σημειώσετε το χαρακτηρισμό Σ (σωστό) ή Λ (λάθος).
ΑΘ. ΧΑΡΙΤΩΝΙΔΗΣ : ΑΟΘ για ΕΠΑΛ ΚΕΦΑΛΑΙΟ 1 ο 1 ΚΕΦΑΛΑΙΟ 1Ο : ΒΑΣΙΚΕΣ ΟΙΚΟΝΟΜΙΚΕΣ ΕΝΝΟΙΕΣ 1.1. ΟΜΑΔΑ Α 1.1.1. ΕΡΩΤΗΣΕΙΣ ΣΩΣΤΟΥ ΛΑΘΟΥΣ Στις παρακάτω ερωτήσεις να σημειώσετε το χαρακτηρισμό Σ (σωστό) ή Λ (λάθος).
Διαβάστε περισσότεραΗ Λειτουργία του Ελέγχου. Η Δραστηριότητα του Ελέγχου Η αναγκαιότητα του Ελέγχου
Μάθημα 9 Ο Η Λειτουργία του Ελέγχου Η Δραστηριότητα του Ελέγχου Η αναγκαιότητα του Ελέγχου Η δραστηριότητα του ελέγχου εξασφαλίζει την αποδοτική εκπλήρωση των στόχων της επιχείρησης Είναι αναγκαίος γιατί:
Διαβάστε περισσότεραΣτατιστική Ι (ΨΥΧ-1202) Διάλεξη 6 Σχέσεις μεταξύ μεταβλητών
(ΨΥΧ-1202) Λεωνίδας Α. Ζαμπετάκης Β.Sc., M.Env.Eng., M.Ind.Eng., D.Eng. Εmail: statisticsuoc@gmail.com Διαλέξεις: ftp://ftp.soc.uoc.gr/psycho/zampetakis/ Διάλεξη 6 Σχέσεις μεταξύ μεταβλητών ΠΑΝΕΠΙΣΤΗΜΙΟ
Διαβάστε περισσότεραΑποτελεσματική Διαχείριση Έργων
Έναρξη σεμιναρίου: Σάββατο, 19 Μαΐου, 09:30 15:30 Αποτελεσματική Διαχείριση Έργων Αποτελεσματική Διαχείριση Έργων στις Υπηρεσίες και τον Τραπεζικό και Χρηματοοικονομικό κλάδο Μάθετε τις τεχνικές, τα εργαλεία
Διαβάστε περισσότεραΜεταπτυχιακή Διατριβή
ΠΑΝΕΠΙΣΤΗΜΙΟ ΠΕΙΡΑΙΑ ΤΜΗΜΑ ΟΙΚΟΝΟΜΙΚΗΣ ΕΠΙΣΤΗΜΗΣ ΠΡΟΓΡΑΜΜΑ ΜΕΤΑΠΤΥΧΙΑΚΩΝ ΣΠΟΥΔΩΝ «ΟΙΚΟΝΟΜΙΚΗ ΚΑΙ ΕΠΙΧΕΙΡΗΣΙΑΚΗ ΣΤΡΑΤΗΓΙΚΗ» Μεταπτυχιακή Διατριβή ΤΙΤΛΟΣ ΔΙΑΤΡΙΒΗΣ ΟΝΟΜΑΤΕΠΩΝΥΜΟ ΦΟΙΤΗΤΗ ΑΡΙΘΜΟΣ ΜΗΤΡΩΟΥ ΕΠΙΒΛΕΠΩΝ
Διαβάστε περισσότεραιαδικασία Εκτέλεσης MRP
ιαδικασία MRP ιαδικασία MRP Θα δούµε µια αναλυτική περιγραφή της διαδικασίας του MRP η οποία είναι παρόµοια για τις περισσότερες λογισµικές εφαρµογές MRP. Για κάθε συστατικό καθορίζονται τα εξής: D t =
Διαβάστε περισσότεραΠνευματικά Δικαιώματα 2013 Ίδρυμα ECDL (ECDL Foundation - www.ecdl.org)
PEOPLECERT Hellas A.E - Φορέας Πιστοποίησης Ανθρώπινου Δυναμικού Κοραή 3, 105 64 Αθήνα, Τηλ.: 210 372 9100, Fax: 210 372 9101, e-mail: info@peoplecert.org, www.peoplecert.org Πνευματικά Δικαιώματα 2013
Διαβάστε περισσότερα
