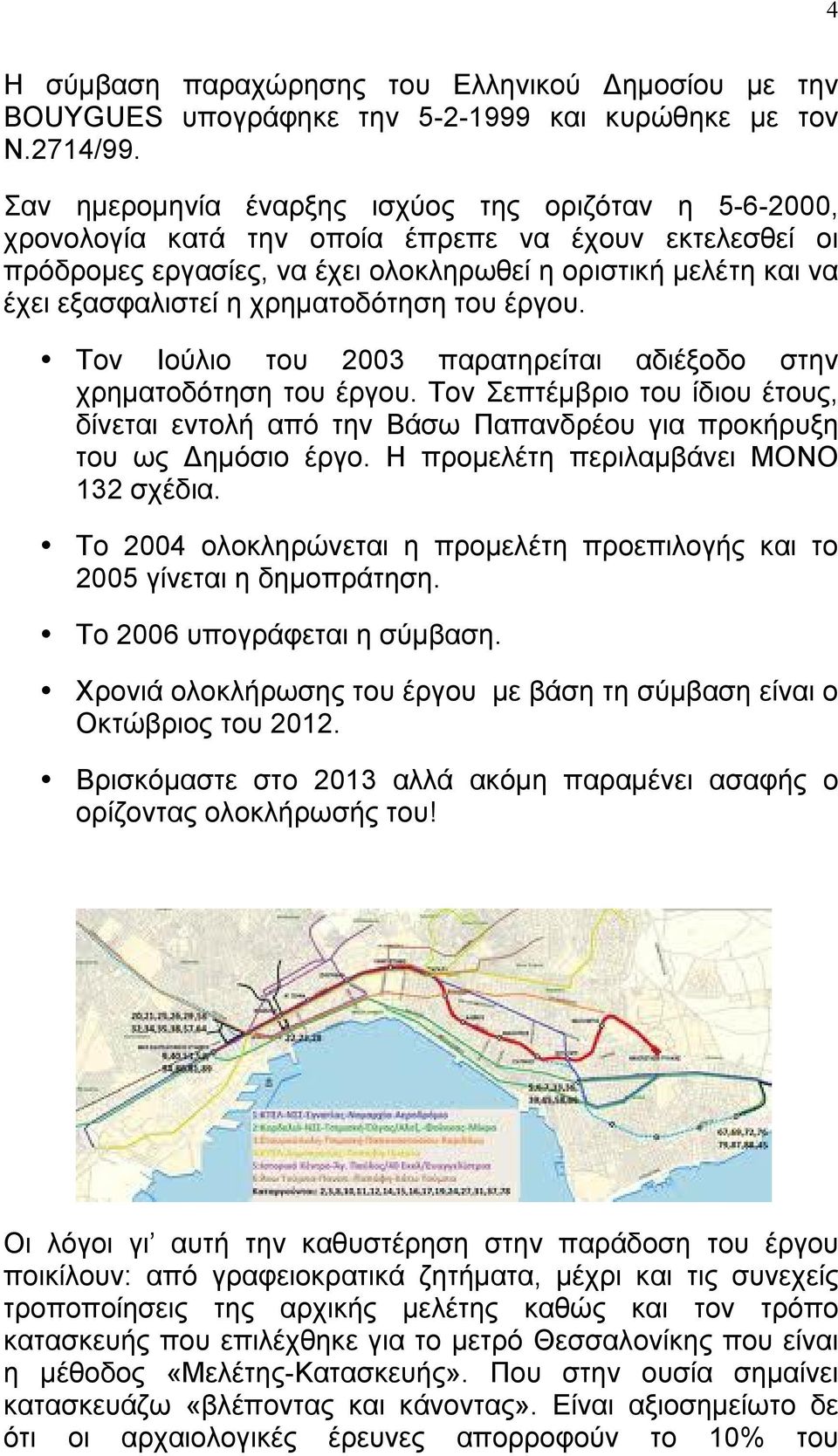

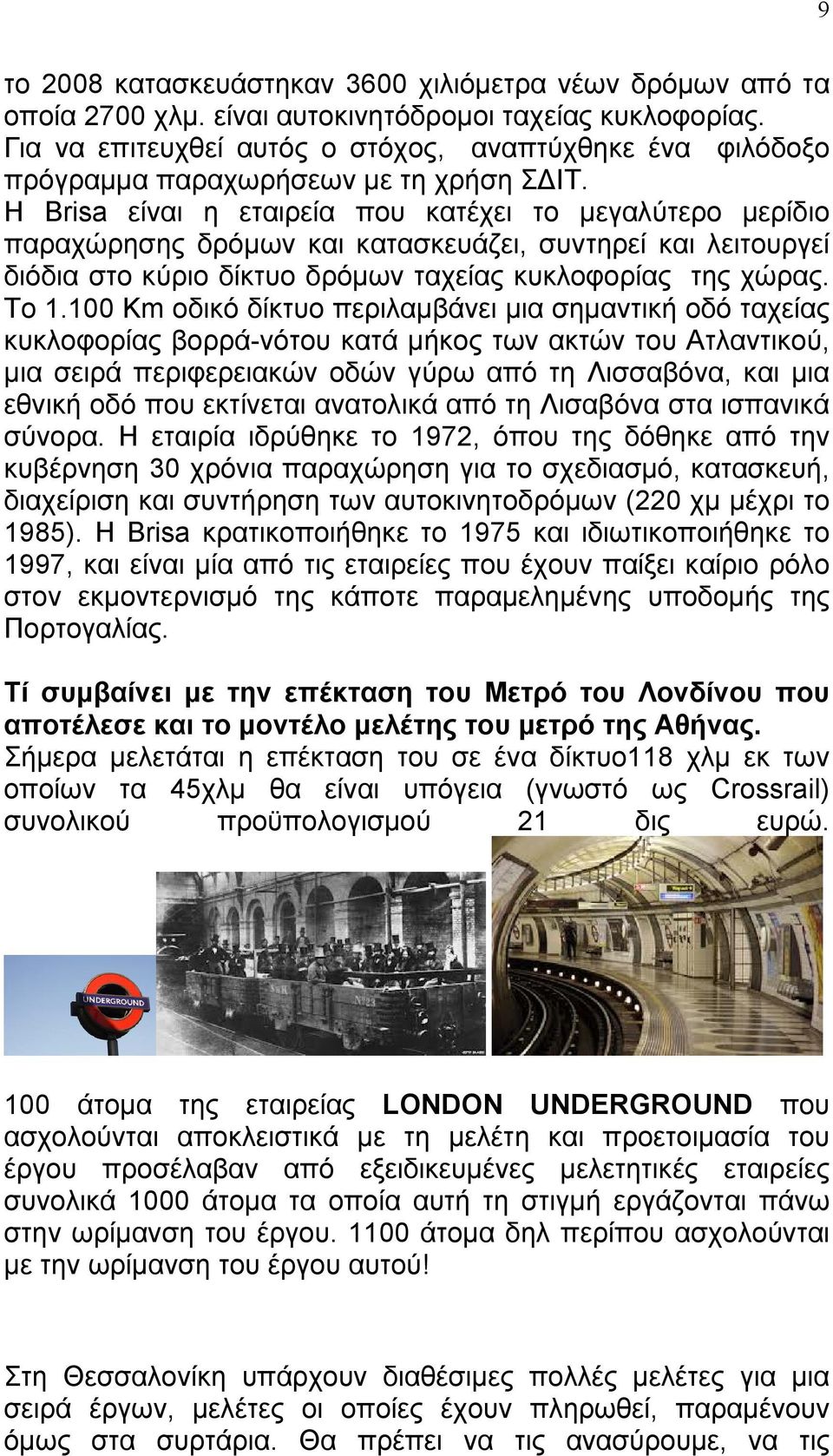

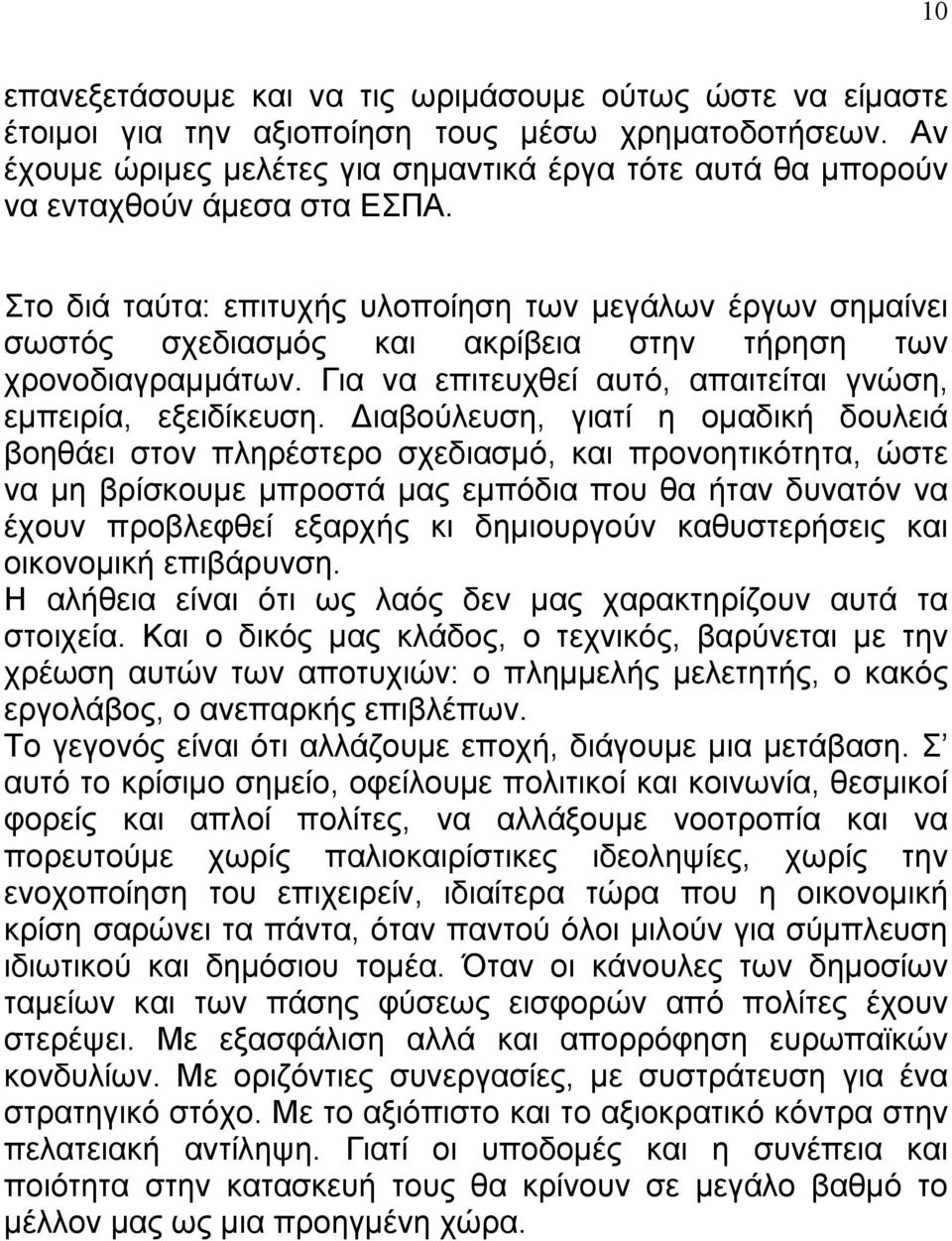

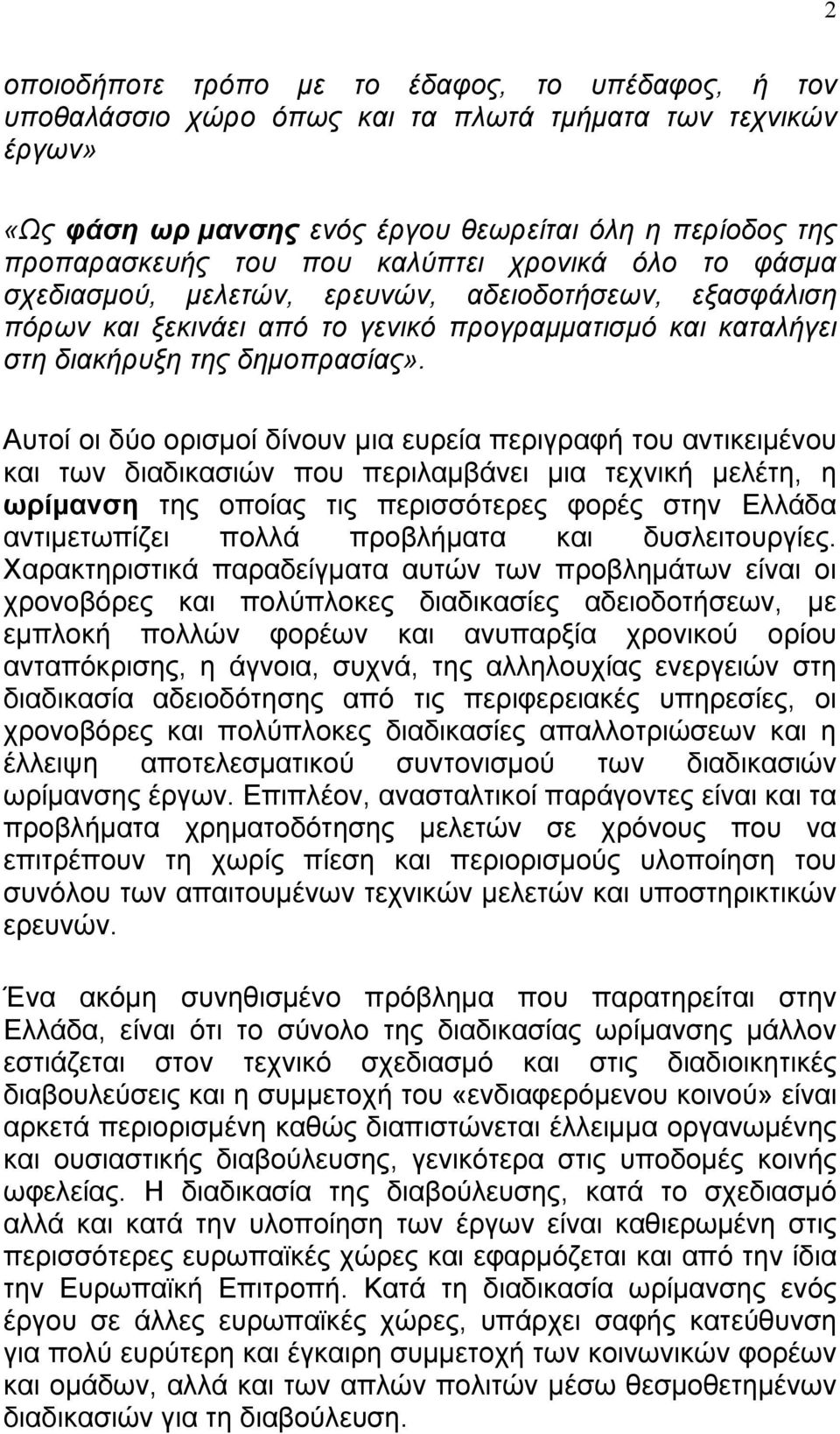

Διεπιστηµονική προσέγγιση στα ΕΡΓΑ ΥΠΟΔΟΜΩΝ: τεχνολογία, περιβάλλον, πολιτισµός
|
|
- Σαούλ Γαλάνης
- 9 χρόνια πριν
- Προβολές:
Transcript

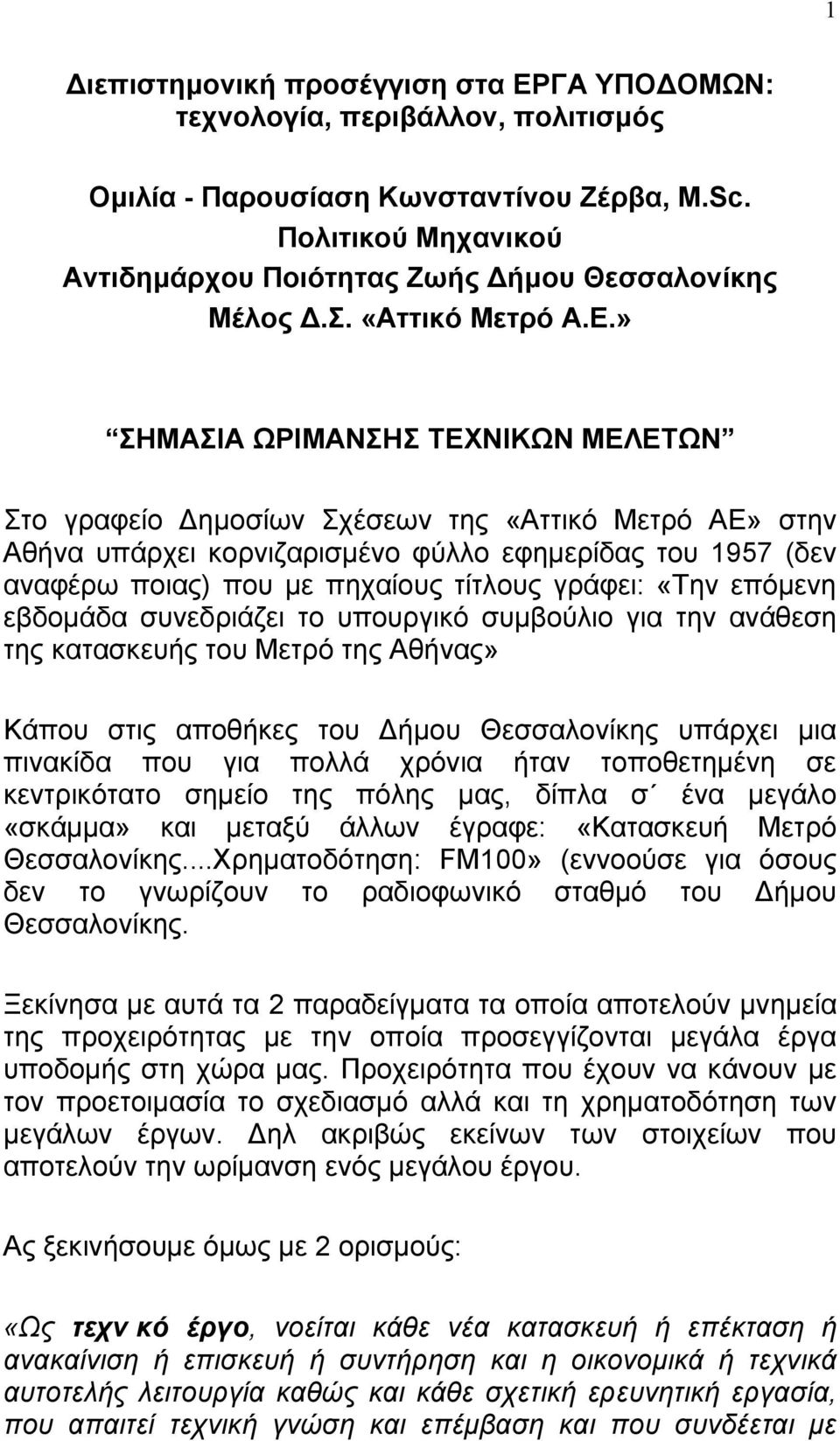

1 1 Διεπιστηµονική προσέγγιση στα ΕΡΓΑ ΥΠΟΔΟΜΩΝ: τεχνολογία, περιβάλλον, πολιτισµός Οµιλία - Παρουσίαση Κωνσταντίνου Ζέρβα, M.Sc. Πολιτικού Μηχανικού Αντιδηµάρχου Ποιότητας Ζωής Δήµου Θεσσαλονίκης Μέλος Δ.Σ. «Αττικό Μετρό Α.Ε.» ΣΗΜΑΣΙΑ ΩΡΙΜΑΝΣΗΣ ΤΕΧΝΙΚΩΝ ΜΕΛΕΤΩΝ Στο γραφείο Δηµοσίων Σχέσεων της «Αττικό Μετρό ΑΕ» στην Αθήνα υπάρχει κορνιζαρισµένο φύλλο εφηµερίδας του 1957 (δεν αναφέρω ποιας) που µε πηχαίους τίτλους γράφει: «Την επόµενη εβδοµάδα συνεδριάζει το υπουργικό συµβούλιο για την ανάθεση της κατασκευής του Μετρό της Αθήνας» Κάπου στις αποθήκες του Δήµου Θεσσαλονίκης υπάρχει µια πινακίδα που για πολλά χρόνια ήταν τοποθετηµένη σε κεντρικότατο σηµείο της πόλης µας, δίπλα σ ένα µεγάλο «σκάµµα» και µεταξύ άλλων έγραφε: «Κατασκευή Μετρό Θεσσαλονίκης...Χρηµατοδότηση: FM100» (εννοούσε για όσους δεν το γνωρίζουν το ραδιοφωνικό σταθµό του Δήµου Θεσσαλονίκης. Ξεκίνησα µε αυτά τα 2 παραδείγµατα τα οποία αποτελούν µνηµεία της προχειρότητας µε την οποία προσεγγίζονται µεγάλα έργα υποδοµής στη χώρα µας. Προχειρότητα που έχουν να κάνουν µε τον προετοιµασία το σχεδιασµό αλλά και τη χρηµατοδότηση των µεγάλων έργων. Δηλ ακριβώς εκείνων των στοιχείων που αποτελούν την ωρίµανση ενός µεγάλου έργου. Ας ξεκινήσουµε όµως µε 2 ορισµούς: «Ως τεχνικό έργο, νοείται κάθε νέα κατασκευή ή επέκταση ή ανακαίνιση ή επισκευή ή συντήρηση και η οικονοµικά ή τεχνικά αυτοτελής λειτουργία καθώς και κάθε σχετική ερευνητική εργασία, που απαιτεί τεχνική γνώση και επέµβαση και που συνδέεται µε
2 2 οποιοδήποτε τρόπο µε το έδαφος, το υπέδαφος, ή τον υποθαλάσσιο χώρο όπως και τα πλωτά τµήµατα των τεχνικών έργων» «Ως φάση ωρίµανσης ενός έργου θεωρείται όλη η περίοδος της προπαρασκευής του που καλύπτει χρονικά όλο το φάσµα σχεδιασµού, µελετών, ερευνών, αδειοδοτήσεων, εξασφάλιση πόρων και ξεκινάει από το γενικό προγραµµατισµό και καταλήγει στη διακήρυξη της δηµοπρασίας». Αυτοί οι δύο ορισµοί δίνουν µια ευρεία περιγραφή του αντικειµένου και των διαδικασιών που περιλαµβάνει µια τεχνική µελέτη, η ωρίµανση της οποίας τις περισσότερες φορές στην Ελλάδα αντιµετωπίζει πολλά προβλήµατα και δυσλειτουργίες. Χαρακτηριστικά παραδείγµατα αυτών των προβληµάτων είναι οι χρονοβόρες και πολύπλοκες διαδικασίες αδειοδοτήσεων, µε εµπλοκή πολλών φορέων και ανυπαρξία χρονικού ορίου ανταπόκρισης, η άγνοια, συχνά, της αλληλουχίας ενεργειών στη διαδικασία αδειοδότησης από τις περιφερειακές υπηρεσίες, οι χρονοβόρες και πολύπλοκες διαδικασίες απαλλοτριώσεων και η έλλειψη αποτελεσµατικού συντονισµού των διαδικασιών ωρίµανσης έργων. Επιπλέον, ανασταλτικοί παράγοντες είναι και τα προβλήµατα χρηµατοδότησης µελετών σε χρόνους που να επιτρέπουν τη χωρίς πίεση και περιορισµούς υλοποίηση του συνόλου των απαιτουµένων τεχνικών µελετών και υποστηρικτικών ερευνών. Ένα ακόµη συνηθισµένο πρόβληµα που παρατηρείται στην Ελλάδα, είναι ότι το σύνολο της διαδικασίας ωρίµανσης µάλλον εστιάζεται στον τεχνικό σχεδιασµό και στις διαδιοικητικές διαβουλεύσεις και η συµµετοχή του «ενδιαφερόµενου κοινού» είναι αρκετά περιορισµένη καθώς διαπιστώνεται έλλειµµα οργανωµένης και ουσιαστικής διαβούλευσης, γενικότερα στις υποδοµές κοινής ωφελείας. Η διαδικασία της διαβούλευσης, κατά το σχεδιασµό αλλά και κατά την υλοποίηση των έργων είναι καθιερωµένη στις περισσότερες ευρωπαϊκές χώρες και εφαρµόζεται και από την ίδια την Ευρωπαϊκή Επιτροπή. Κατά τη διαδικασία ωρίµανσης ενός έργου σε άλλες ευρωπαϊκές χώρες, υπάρχει σαφής κατεύθυνση για πολύ ευρύτερη και έγκαιρη συµµετοχή των κοινωνικών φορέων και οµάδων, αλλά και των απλών πολιτών µέσω θεσµοθετηµένων διαδικασιών για τη διαβούλευση.
3 3 Ο µέσος χρόνος ωρίµανσης της µελέτης ενός έργου (πάντα ανάλογα µε το µέγεθος και τη δυσκολία του έργου) στην Ελλάδα είναι τα πέντε χρόνια και εξαρτατάται πάντα και από την εµπειρία των φορέων και των υπηρεσιών που την αναλαµβάνουν. Με την σωστή ωρίµανση αποφεύγονται οι καθυστερήσεις, η κοινωνική επιβάρυνση, η ταλαιπωρία και οι υπερβάσεις στον προυπολογισµό. Είναι προφανώς πολύ σηµαντικό, πέραν της πλήρους ωρίµανσης και προετοιµασίας κάθε δηµόσιου έργου πριν από την δηµοπράτησή του, να υπάρχει συνεχής και συνεπής παρακολούθηση της πορείας υλοποίησής του, ώστε έγκαιρα να διαπιστώνονται και να αντιµετωπίζονται κατάλληλα οι ανάγκες του, προκειµένου να αποφεύγεται το έργο να φθάνει σε κατάσταση όπου να είναι απαραίτητο να γίνουν τροποποιήσεις του συµβατικού του αντικειµένου. Ακόµα όµως και σε τέτοια κατάσταση πρέπει κατ αρχήν να εξετάζονται και να υιοθετούνται οι λύσεις οι οποίες οδηγούν στην µικρότερη συνολική τροποποίησή του. Διαφορετικά, είναι πιθανό πολλά έργα να µην είναι δυνατόν να ολοκληρωθούν µε την αρχική τους σύµβαση, να πρέπει να διακοπούν και να επαναδηµοπρατηθούν, µε προφανείς µεγάλες επιπτώσεις στον χρόνο (και ενδεχόµενα στο κόστος) ολοκλήρωσής τους. Με βάση τη διεθνή πρακτική η αναλογία της περιόδου ωρίµανσης ενός έργου µε αυτήν της κατασκευής του οφείλει να είναι 1 προς 1! Στη χώρα µας βέβαια κάτι τέτοιο αποτελεί ανέκδοτο! Χαρακτηριστικό παράδειγµα τέτοιων προβληµάτων, το Μετρό της Θεσσαλονίκης. Η σχεδίαση του ξεκίνησε στα τέλη της δεκαετίας του 1980 από τις Τεχνικές Υπηρεσίες του Δήµου Θεσσαλονίκης
4 4 Η σύµβαση παραχώρησης του Ελληνικού Δηµοσίου µε την BOUYGUES υπογράφηκε την και κυρώθηκε µε τον Ν.2714/99. Σαν ηµεροµηνία έναρξης ισχύος της οριζόταν η , χρονολογία κατά την οποία έπρεπε να έχουν εκτελεσθεί οι πρόδροµες εργασίες, να έχει ολοκληρωθεί η οριστική µελέτη και να έχει εξασφαλιστεί η χρηµατοδότηση του έργου. Τον Ιούλιο του 2003 παρατηρείται αδιέξοδο στην χρηµατοδότηση του έργου. Τον Σεπτέµβριο του ίδιου έτους, δίνεται εντολή από την Βάσω Παπανδρέου για προκήρυξη του ως Δηµόσιο έργο. Η προµελέτη περιλαµβάνει ΜΟΝΟ 132 σχέδια. Το 2004 ολοκληρώνεται η προµελέτη προεπιλογής και το 2005 γίνεται η δηµοπράτηση. Το 2006 υπογράφεται η σύµβαση. Χρονιά ολοκλήρωσης του έργου µε βάση τη σύµβαση είναι ο Οκτώβριος του Βρισκόµαστε στο 2013 αλλά ακόµη παραµένει ασαφής ο ορίζοντας ολοκλήρωσής του! Οι λόγοι γι αυτή την καθυστέρηση στην παράδοση του έργου ποικίλουν: από γραφειοκρατικά ζητήµατα, µέχρι και τις συνεχείς τροποποίησεις της αρχικής µελέτης καθώς και τον τρόπο κατασκευής που επιλέχθηκε για το µετρό Θεσσαλονίκης που είναι η µέθοδος «Μελέτης-Κατασκευής». Που στην ουσία σηµαίνει κατασκευάζω «βλέποντας και κάνοντας». Είναι αξιοσηµείωτο δε ότι οι αρχαιολογικές έρευνες απορροφούν το 10% του
5 5 προϋπολογισµού του έργου, ποσό ιδιαίτερα µεγάλο για δηµόσιο έργο. Θα ανέλθουν δηλ περί τα 100 εκατοµµύρια Ευρώ όταν στον αρχικό προϋπολογισµό του έργου, το κονδύλι αυτό ήταν µόλις 15 εκατοµµύρια Ευρώ. Σηµειωτέον ότι µέχρι σήµερα (10/2013) µε εκτελεσθέν έργο περίπου 30% του συµβατικού αντικειµένου, έχουν υποβληθεί από την ανάδοχο κοινοπραξία 71 διαφωνίες! Είναι προφανές ότι πολλά από αυτά τα ζητήµατα θα µπορούσαν να είχαν αποφευχθεί αν πριν από την δηµοπράτηση του έργου, είχε πραγµατοποιηθεί η ωρίµανση της µελέτης. Φυσικά, υπάρχουν κι άλλα παραδείγµατα. Η Εγνατία Οδός. Με τη σηµερινή του µορφή το έργο άρχισε ουσιαστικά το Ως τότε δεν υπήρχαν ικανοποιητικές µελέτες, ενώ πολλές µελέτες εκπονήθηκαν εκ νέου για λόγους προστασίας του περιβάλλοντος, αλλά και «για να γίνει το έργο καλύτερο». Στο πλαίσιο των νέων µελετών, η Εγνατία οδός απέκτησε πολυάριθµες σήραγγες, γέφυρες και κοιλαδογέφυρες, σε συχνότητα που δεν έχει ξαναϋπάρξει στην Ελλάδα. Προς το τέλος της δεκαετίας του 1990 ιδρύθηκε η Εγνατία Οδός AE, που ανέλαβε την υλοποίηση του έργου, υπό την εποπτεία του ΥΠΕΧΩΔΕ. Αρχικά η Εγνατία οδός είχε ανακοινωθεί ότι θα ολοκληρωθεί το έτος Μετά µετατέθηκε για το Η κατασκευή του ολοκληρώθηκε τον Ιανουάριο 2009.
6 6 Παρόλο που ο προϋπολογισµός του έργου ήταν 4,4 δις ευρώ, το συνολικό κόστος κατασκευής της Εγνατίας Οδού ανήλθε περίπου στα 8 δις ευρώ! Κάποια στοιχεία για την κατασκευή του βασικού έργου του µετρό της Αθήνας, αυτό που αποκαλείται «Ολυµπιακό Μετρό» Το 1979 έγινε η έναρξη της προµελέτης από την εταιρεία SOFRETU (σηµερινή SYSTRAS) Το 1981 ολοκληρώθηκε η προµελέτη της Το 1985 έγινε η ολοκλήρωση των προδιαγραφών του (µε κύρια αναφορά το LONDON UNDERGROUND) Το 1987 δηµοπρατήθηκε µε το σύστηµα «µελέτη κατασκευή», ως κατ αποκοπή, «µε το κλειδί στο χέρι» Το 1991 ανατέθηκε στην κοινοπραξία «Ολυµπιακό Μετρό» Τον Ιανουάριο του 2000 µπήκαν σε λειτουργία 13 σταθµοί στις 2 γραµµές Το Νοέµβριο του 2000 δόθηκαν σε λειτουργία άλλοι 5 σταθµοί Τον Απρίλιο του 2003 παραδόθηκε ο σταθµός Μοναστηράκι. Η µεγάλη καθυστέρηση οφείλονταν σε αρχαιολογικές εργασίες,...συνεννοήσεις και αποφάσεις. Σηµειωτέον ότι στο σταθµό αυτό συνεχίστηκαν αρχαιολογικές εργασίες 5 χρόνια αφού µπήκε σταθµός σε λειτουργία! Αρχικός προϋπολογισµός του έργου ήταν 2,2 δις Ευρώ. Στο ποσόν αυτό συµπεριλαµβανόταν και το κόστος εταιρείας ελέγχου (περίπου10% του προϋπολογισµού) που είναι η «Αττικό Μετρό ΑΕ» µε project manager την αµερικανική Bechtel). Η «Αττικό Μετρό ΑΕ» ιδρύθηκε τον 6/1991µε το Ν1955 Η χρηµατοδότηση ήταν 45% από το 1ο πακέτο Ντελόρ µε γέφυρα στο 2 ο, 45% µε δάνεια από την ΕΤΕπ (Ευρωπαϊκή Τράπεζα Επενδύσεων), και 10% ΠΔΕ (Πρόγραµµα Δηµοσίων Επενδύσεων). Τότε ακόµη χρηµατοδοτούσε τέτοια έργα!

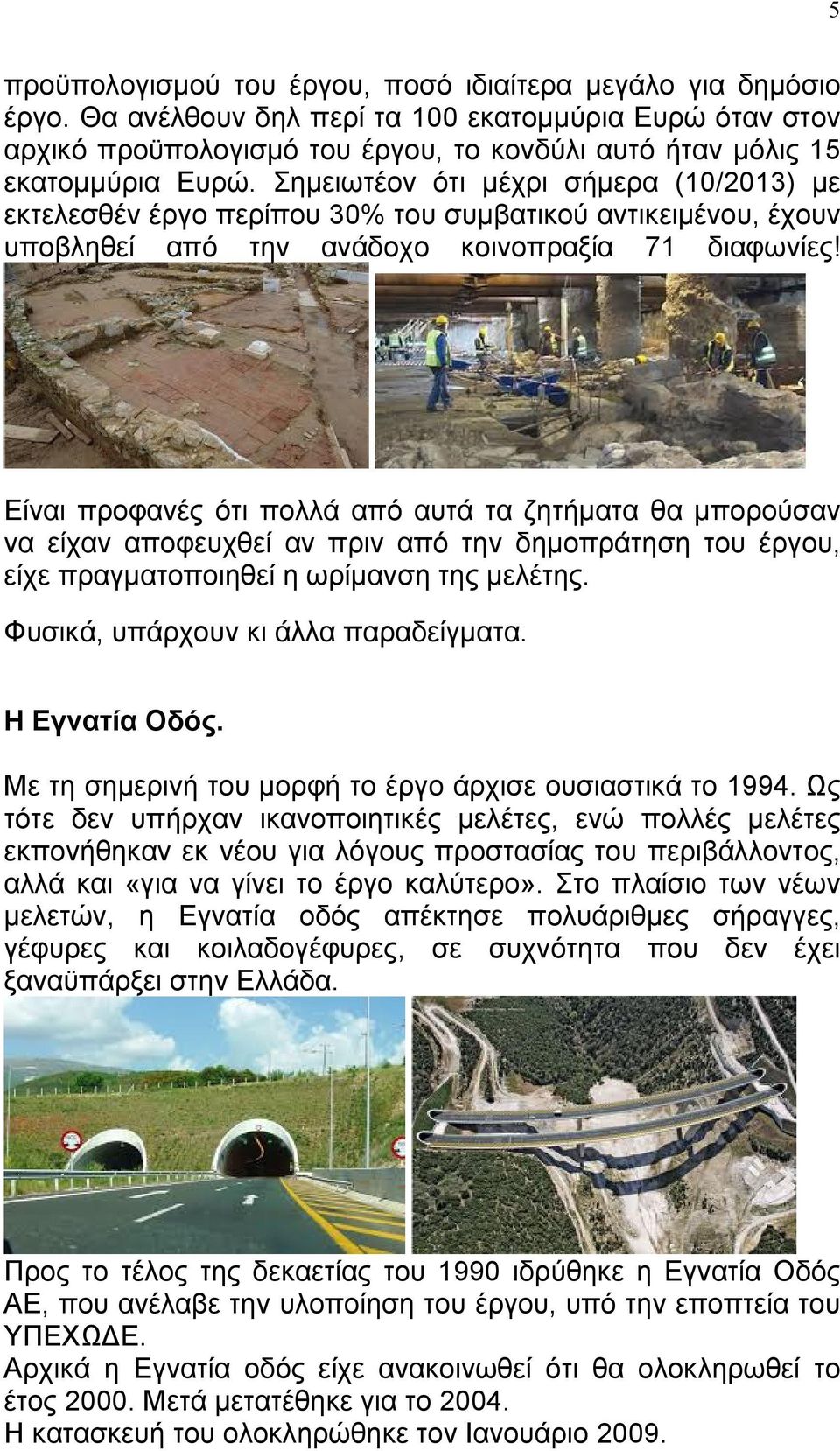

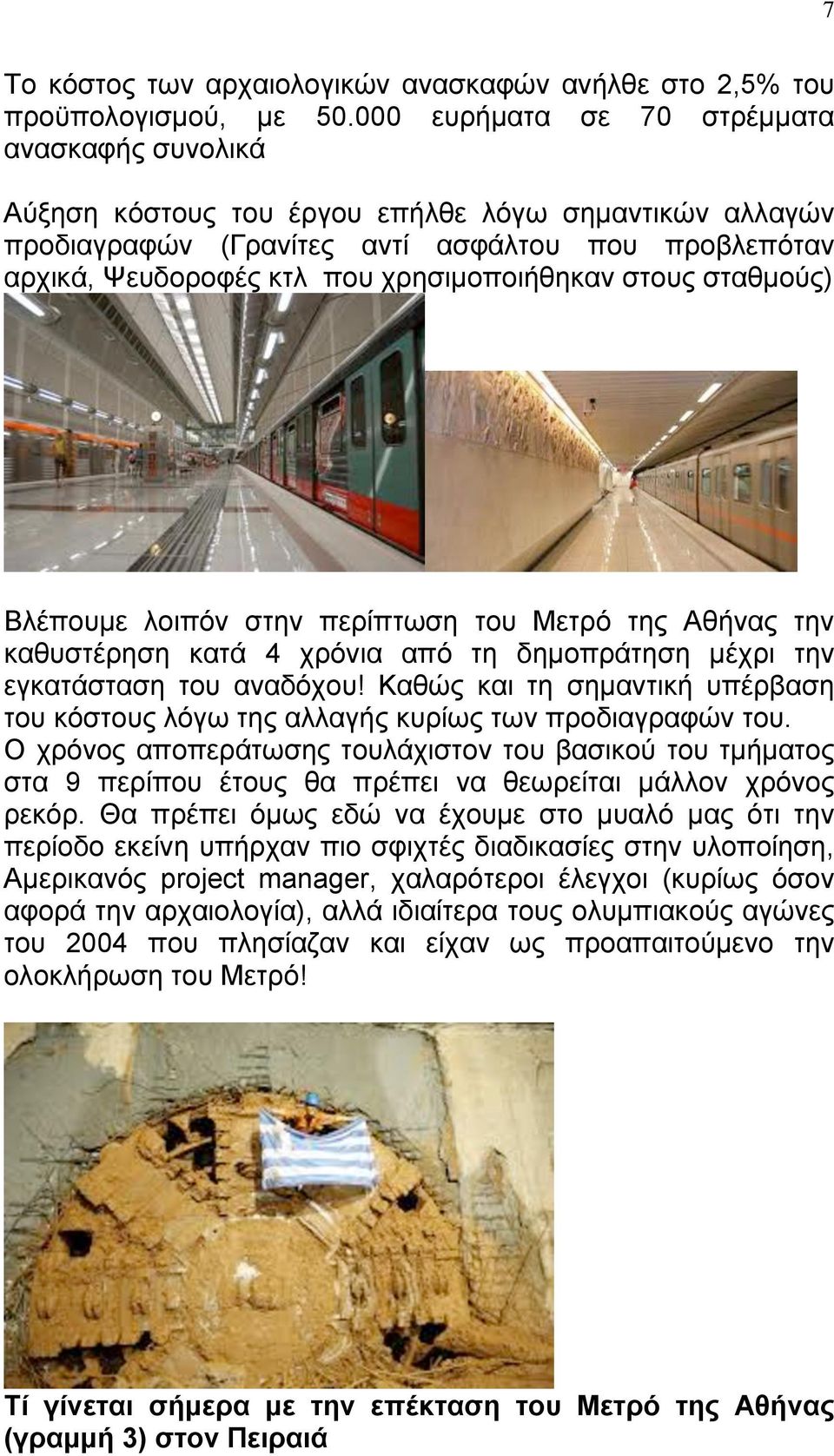

7 7 Το κόστος των αρχαιολογικών ανασκαφών ανήλθε στο 2,5% του προϋπολογισµού, µε ευρήµατα σε 70 στρέµµατα ανασκαφής συνολικά Αύξηση κόστους του έργου επήλθε λόγω σηµαντικών αλλαγών προδιαγραφών (Γρανίτες αντί ασφάλτου που προβλεπόταν αρχικά, Ψευδοροφές κτλ που χρησιµοποιήθηκαν στους σταθµούς) Βλέπουµε λοιπόν στην περίπτωση του Μετρό της Αθήνας την καθυστέρηση κατά 4 χρόνια από τη δηµοπράτηση µέχρι την εγκατάσταση του αναδόχου! Καθώς και τη σηµαντική υπέρβαση του κόστους λόγω της αλλαγής κυρίως των προδιαγραφών του. Ο χρόνος αποπεράτωσης τουλάχιστον του βασικού του τµήµατος στα 9 περίπου έτους θα πρέπει να θεωρείται µάλλον χρόνος ρεκόρ. Θα πρέπει όµως εδώ να έχουµε στο µυαλό µας ότι την περίοδο εκείνη υπήρχαν πιο σφιχτές διαδικασίες στην υλοποίηση, Αµερικανός project manager, χαλαρότεροι έλεγχοι (κυρίως όσον αφορά την αρχαιολογία), αλλά ιδιαίτερα τους ολυµπιακούς αγώνες του 2004 που πλησίαζαν και είχαν ως προαπαιτούµενο την ολοκλήρωση του Μετρό! Τί γίνεται σήµερα µε την επέκταση του Μετρό της Αθήνας (γραµµή 3) στον Πειραιά
8 8 Στις 21 Νοεµβρίου 2008 η ΑΤΤΙΚΟ ΜΕΤΡΟ Α.Ε. δηµοπράτησε τον Διαγωνισµό για την επέκταση της Γραµµής 3 προς τα Δυτικά Προάστια µε κατάληξη τον Πειραιά (υπόγεια σήραγγα µήκους 7,6χλµ και 6 σύγχρονοι σταθµοί. Αυτή τη φορά όµως µε το σύστηµα Οριστικής Μελέτης (ΟΜ2), που σηµαίνει σηµαντική µελετητική ωρίµανση του έργου. Η Αττικό Μετρό ΑΕ προετοίµασε 1100 περίπου σχέδια! Στις 13 Φεβρουαρίου 2009, 6 τεχνικοί όµιλοι/κοινοπραξίες εκδήλωσαν το ενδιαφέρον τους για την κατασκευή του έργου. Στις 5 Οκτωβρίου 2011 η Αττικό Μετρό ΑΕ προχώρησε στο άνοιγµα των Οικονοµικών Προσφορών για την επέκταση της Γραµµής 3 του Μετρό προς τον Πειραιά, ενός έργου προϋπολογισµού 515 εκ ευρώ. Tην 1η Μαρτίου 2012 υπογράφηκε η σχετική σύµβαση µε την ανάδοχο κοιναπραξία J&P - ΑΒΑΞ Α.Ε., GHELLA SPA, ALSTOM TRANSPORT S.A. για την κατασκευή της επέκτασης της Γραµµής 3 του Μετρό από την Αγία Μαρίνα προς τον Πειραιά, συνολικού µήκους 7,6 χλµ µε 6 σύγχρονους σταθµούς. Βλέπουµε λοιπό κι εδώ το σηµαντικό χρονικό διάστηµα που µεσολαβεί από τη δηµοπράτηση ενός έργου µέχρι την υπογραφή της σύµβασης και την εγκατάσταση του αναδόχου. Αυτή η καθυστέρηση οφείλεται αφενός στην κουλτούρα ενστάσεων των εταιριών που συµµετέχουν στους διαγωνισµούς και αφετέρου στις διαδικασίες εγκρίσεων των αποφάσεων (ελεγκτικό συνέδριο κτλ). Βέβαια παρόλη την ωρίµανση των µελετών έχουν ήδη διαπιστωθεί προβλήµατα στην εφαρµογή των µελετών καθώς κατά τις µετακινησεις των δικτύων των Ο.Κ.Ω. διαπιστώθηκε ότι τα σχέδια που είχαν παραδοθεί από την ΕΥΔΑΠ είχαν λάθος αποτυπωµένο το δίκτυο τους κατά 6 µέτρα! Αντίστοιχα µεγάλα έργα στην Ευρώπη: Αυτοκινητόδροµοι στην Πορτογαλία Η έγκριση το 1985 του εθνικού προγράµµατος δρόµων σε συνδυασµό µε κονδύλια από την ΕΕ, επέτρεψαν την ανάπτυξη ενός φιλόδοξου κατασκευαστικού έργου και έτσι από το 1985 έως

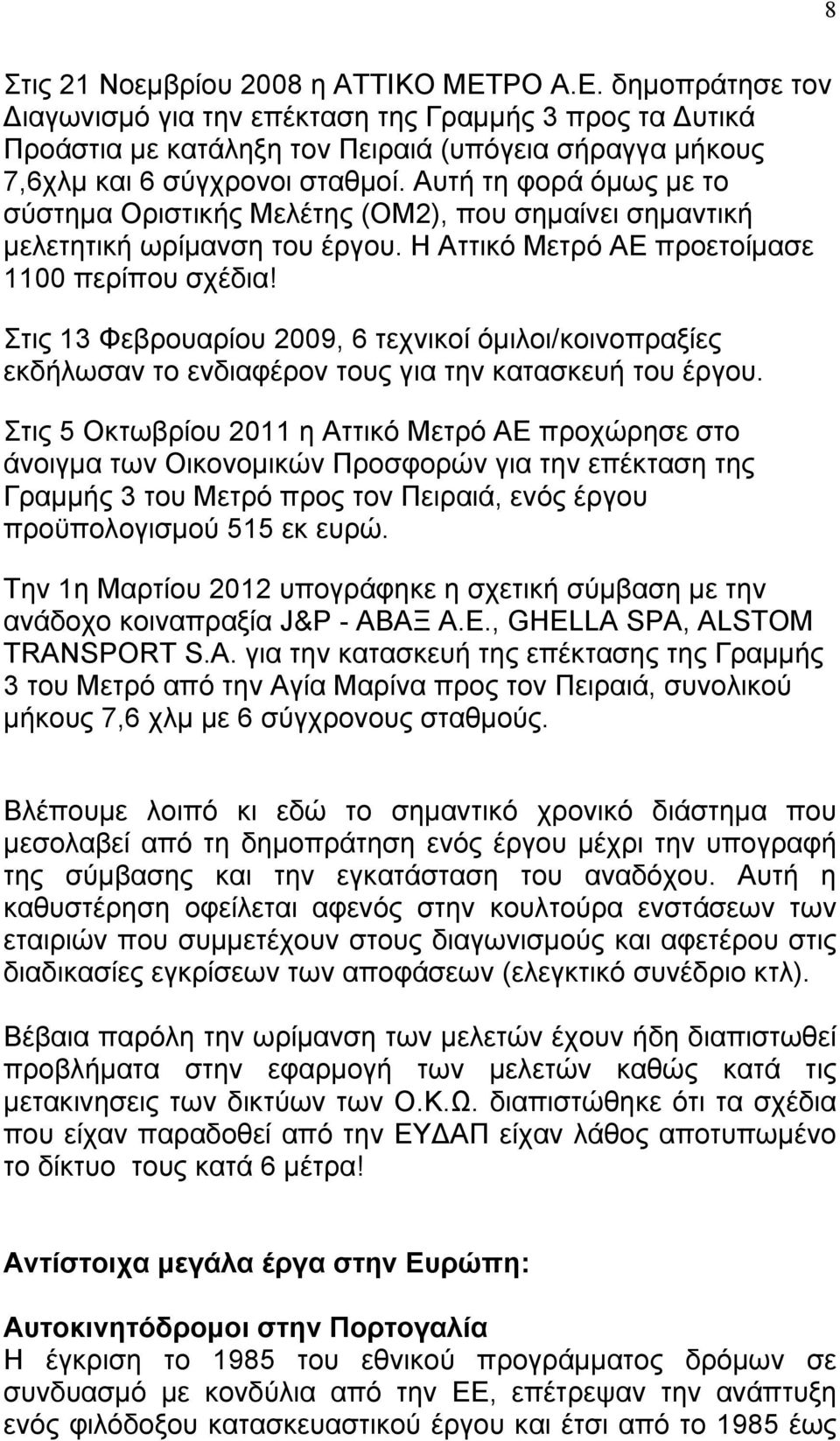

9 9 το 2008 κατασκευάστηκαν 3600 χιλιόµετρα νέων δρόµων από τα οποία 2700 χλµ. είναι αυτοκινητόδροµοι ταχείας κυκλοφορίας. Για να επιτευχθεί αυτός ο στόχος, αναπτύχθηκε ένα φιλόδοξο πρόγραµµα παραχωρήσεων µε τη χρήση ΣΔΙΤ. Η Brisa είναι η εταιρεία που κατέχει το µεγαλύτερο µερίδιο παραχώρησης δρόµων και κατασκευάζει, συντηρεί και λειτουργεί διόδια στο κύριο δίκτυο δρόµων ταχείας κυκλοφορίας της χώρας. Το Κm οδικό δίκτυο περιλαµβάνει µια σηµαντική οδό ταχείας κυκλοφορίας βορρά-νότου κατά µήκος των ακτών του Ατλαντικού, µια σειρά περιφερειακών οδών γύρω από τη Λισσαβόνα, και µια εθνική οδό που εκτίνεται ανατολικά από τη Λισαβόνα στα ισπανικά σύνορα. Η εταιρία ιδρύθηκε το 1972, όπου της δόθηκε από την κυβέρνηση 30 χρόνια παραχώρηση για το σχεδιασµό, κατασκευή, διαχείριση και συντήρηση των αυτοκινητοδρόµων (220 χµ µέχρι το 1985). Η Brisa κρατικοποιήθηκε το 1975 και ιδιωτικοποιήθηκε το 1997, και είναι µία από τις εταιρείες που έχουν παίξει καίριο ρόλο στον εκµοντερνισµό της κάποτε παραµεληµένης υποδοµής της Πορτογαλίας. Τί συµβαίνει µε την επέκταση του Μετρό του Λονδίνου που αποτέλεσε και το µοντέλο µελέτης του µετρό της Αθήνας. Σήµερα µελετάται η επέκταση του σε ένα δίκτυο118 χλµ εκ των οποίων τα 45χλµ θα είναι υπόγεια (γνωστό ως Crossrail) συνολικού προϋπολογισµού 21 δις ευρώ. 100 άτοµα της εταιρείας LONDON UNDERGROUND που ασχολούνται αποκλειστικά µε τη µελέτη και προετοιµασία του έργου προσέλαβαν από εξειδικευµένες µελετητικές εταιρείες συνολικά 1000 άτοµα τα οποία αυτή τη στιγµή εργάζονται πάνω στην ωρίµανση του έργου άτοµα δηλ περίπου ασχολούνται µε την ωρίµανση του έργου αυτού! Στη Θεσσαλονίκη υπάρχουν διαθέσιµες πολλές µελέτες για µια σειρά έργων, µελέτες οι οποίες έχουν πληρωθεί, παραµένουν όµως στα συρτάρια. Θα πρέπει να τις ανασύρουµε, να τις
10 10 επανεξετάσουµε και να τις ωριµάσουµε ούτως ώστε να είµαστε έτοιµοι για την αξιοποίηση τους µέσω χρηµατοδοτήσεων. Αν έχουµε ώριµες µελέτες για σηµαντικά έργα τότε αυτά θα µπορούν να ενταχθούν άµεσα στα ΕΣΠΑ. Στο διά ταύτα: επιτυχής υλοποίηση των µεγάλων έργων σηµαίνει σωστός σχεδιασµός και ακρίβεια στην τήρηση των χρονοδιαγραµµάτων. Για να επιτευχθεί αυτό, απαιτείται γνώση, εµπειρία, εξειδίκευση. Διαβούλευση, γιατί η οµαδική δουλειά βοηθάει στον πληρέστερο σχεδιασµό, και προνοητικότητα, ώστε να µη βρίσκουµε µπροστά µας εµπόδια που θα ήταν δυνατόν να έχουν προβλεφθεί εξαρχής κι δηµιουργούν καθυστερήσεις και οικονοµική επιβάρυνση. Η αλήθεια είναι ότι ως λαός δεν µας χαρακτηρίζουν αυτά τα στοιχεία. Και ο δικός µας κλάδος, ο τεχνικός, βαρύνεται µε την χρέωση αυτών των αποτυχιών: ο πληµµελής µελετητής, ο κακός εργολάβος, ο ανεπαρκής επιβλέπων. Το γεγονός είναι ότι αλλάζουµε εποχή, διάγουµε µια µετάβαση. Σ αυτό το κρίσιµο σηµείο, οφείλουµε πολιτικοί και κοινωνία, θεσµικοί φορείς και απλοί πολίτες, να αλλάξουµε νοοτροπία και να πορευτούµε χωρίς παλιοκαιρίστικες ιδεοληψίες, χωρίς την ενοχοποίηση του επιχειρείν, ιδιαίτερα τώρα που η οικονοµική κρίση σαρώνει τα πάντα, όταν παντού όλοι µιλούν για σύµπλευση ιδιωτικού και δηµόσιου τοµέα. Όταν οι κάνουλες των δηµοσίων ταµείων και των πάσης φύσεως εισφορών από πολίτες έχουν στερέψει. Με εξασφάλιση αλλά και απορρόφηση ευρωπαϊκών κονδυλίων. Με οριζόντιες συνεργασίες, µε συστράτευση για ένα στρατηγικό στόχο. Με το αξιόπιστο και το αξιοκρατικό κόντρα στην πελατειακή αντίληψη. Γιατί οι υποδοµές και η συνέπεια και ποιότητα στην κατασκευή τους θα κρίνουν σε µεγάλο βαθµό το µέλλον µας ως µια προηγµένη χώρα.
ΑΠΟΠΕΡΑΤΩΣΗ ΤΩΝ ΕΛΛΗΝΙΚΩΝ ΑΥΤΟΚΙΝΗΤΟΔΡΟΜΩΝ ΜΕ ΣΥΜΒΑΣΕΙΣ ΠΑΡΑΧΩΡΗΣΗΣ. (ΙΣΤΟΡΙΑ ΣΗΜΕΡΙΝΗ ΚΑΤΑΣΤΑΣΗ ΠΡΟΟΠΤΙΚΕΣ)
ΑΠΟΠΕΡΑΤΩΣΗ ΤΩΝ ΕΛΛΗΝΙΚΩΝ ΑΥΤΟΚΙΝΗΤΟΔΡΟΜΩΝ ΜΕ ΣΥΜΒΑΣΕΙΣ ΠΑΡΑΧΩΡΗΣΗΣ. (ΙΣΤΟΡΙΑ ΣΗΜΕΡΙΝΗ ΚΑΤΑΣΤΑΣΗ ΠΡΟΟΠΤΙΚΕΣ) Έτος 1999: Απόφαση για δημοπράτηση των Έργων κατασκευής των Μεγάλων Οδικών Αξόνων με Συμβάσεις
Ο ΑΠΟΛΟΓΙΣΜΟΣ ΜΙΑ ΠΡΩΤΗ ΠΡΟΣΕΓΓΙΣΗ
ΜΕΓΑΛΑ ΟΔΙΚΑ ΕΡΓΑ ΠΑΡΑΧΩΡΗΣΗΣ Ο ΑΠΟΛΟΓΙΣΜΟΣ ΜΙΑ ΠΡΩΤΗ ΠΡΟΣΕΓΓΙΣΗ Γιώργος Δέδες Γενικός Γραμματέας Υποδομών ΣΥΜΒΑΣΗ ΠΑΡΑΧΩΡΗΣΗΣ ΟΛΥΜΠΙΑ ΟΔΟΣ ΠΟΣΟΣΤΟ ΕΚΤΕΛΕΣΗΣ ΚΑΤΑ ΤΟ ΜΗΝΑ 01/2015 Ποσοστό εκτέλεσης Έργου
Γεώργιος Συριανός. Πρόεδρος ΣΤΕΑΤ. Συνέδριο ΣΕΓΜ / ΣΕΣΜΑ Νοέμβριος 2013
Γεώργιος Συριανός Πρόεδρος ΣΤΕΑΤ Συνέδριο ΣΕΓΜ / ΣΕΣΜΑ Νοέμβριος 2013 Έργα Παραχώρησης 2008 Έως το 2008 είχε συντελεστεί η Έναρξη Παραχώρησης σε 5 μεγάλα οδικά Έργα: Ολυμπία Οδός (Ελευσίνα-Πάτρα- Τσακώνα),
Η ΕΞΕΛΙΞΗ ΤΩΝ ΕΡΓΩΝ
Θεόδωρος Παπαδόπουλος Αντιπρόεδρος Δ.Σ. & Διευθύνων Σύμβουλος της ΑΤΤΙΚΟ ΜΕΤΡΟ Α.Ε. 24 Μαΐου 2017 Η ΕΞΕΛΙΞΗ ΤΩΝ ΕΡΓΩΝ 2000-2013 2 Γραμμή 4 Μήκος: 33,5 χλμ Πλήθος Σταθμών: 30 Επέκταση αμαξοστασίου Νέο Κέντρο
ΟΜΙΛΙΑ ΔΗΜΗΤΡΗ ΡΕΠΠΑ ΥΠΟΥΡΓΟΥ ΥΠΟΔΟΜΩΝ ΜΕΤΑΦΟΡΩΝ & ΔΙΚΤΥΩΝ ΣΤΟ ΣΥΝΕΔΡΙΟ της IBTTA (Μεγάλη Βρετανία, )
ΥΠΟΥΡΓΕΙΟ ΥΠΟΔΟΜΩΝ ΜΕΤΑΦΟΡΩΝ & ΔΙΚΤΥΩΝ ΓΡΑΦΕΙΟ ΤΥΠΟΥ ΟΜΙΛΙΑ ΔΗΜΗΤΡΗ ΡΕΠΠΑ ΥΠΟΥΡΓΟΥ ΥΠΟΔΟΜΩΝ ΜΕΤΑΦΟΡΩΝ & ΔΙΚΤΥΩΝ ΣΤΟ ΣΥΝΕΔΡΙΟ της IBTTA (Μεγάλη Βρετανία, 21.06.2010) Το πρόγραμμα (κατασκευής και βελτίωσης)
ΟΙΚΟΝΟΜΙΚΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ ΜΗΧΑΝΙΚΟΥ
ΟΙΚΟΝΟΜΙΚΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ ΜΗΧΑΝΙΚΟΥ ΚΕΦΑΛΑΙΟ 2 Ν.1418/84 & Π.Δ.609/85 ΠΕΡΙΕΧΟΜΕΝΑ ΚΕΦΑΛΑΙΟΥ Ορισμός δημοσίου έργου Εμπλεκόμενοι δημοσίων έργων Στάδια κατασκευής δημοσίων έργων Χρόνος ζωής δημοσίων έργων
ΑΝΑΠΤΥΞΗ ΤΟΥ ΜΕΤΡΟ ΘΕΣΣΑΛΟΝΙΚΗΣ
ΑΝΑΠΤΥΞΗ ΤΟΥ ΜΕΤΡΟ ΘΕΣΣΑΛΟΝΙΚΗΣ 2009 ΒΑΣΙΚΟ ΕΡΓΟ Μήκος χλμ. Σταθμοί Κόστος εκ. Γραμμή 1 Σιδηροδρομικός Σταθμός Νέα Ελβετία ΒΑΣΙΚΟ ΕΡΓΟ 9,6 9,6 13 13 1.052 1.052 & Υ Π Ε Χ Ω Δ Ε ΠΟΥΡΓΕΙΟ ΡΙΒΑΛΛΟΝΤΟΣ ΡΟΤΑΞΙΑΣ
ΑΥΤΟΧΡΗΜΑΤΟΔΟΤΟΥΜΕΝΑ ΚΑΙ ΣΥΓΧΡΗΜΑΤΟΔΟΤΟΥΜΕΝΑ ΕΡΓΑ ΤΟ ΘΕΣΜΙΚΟ ΠΛΑΙΣΙΟ ΩΣ ΠΑΡΑΓΟΝΤΑΣ ΠΡΟΣΕΛΚΥΣΗΣ ΚΕΦΑΛΑΙΩΝ ΚΑΙ ΕΠΕΝΔΥΤΩΝ
ΑΥΤΟΧΡΗΜΑΤΟΔΟΤΟΥΜΕΝΑ ΚΑΙ ΣΥΓΧΡΗΜΑΤΟΔΟΤΟΥΜΕΝΑ ΕΡΓΑ ΤΟ ΘΕΣΜΙΚΟ ΠΛΑΙΣΙΟ ΩΣ ΠΑΡΑΓΟΝΤΑΣ ΠΡΟΣΕΛΚΥΣΗΣ ΚΕΦΑΛΑΙΩΝ ΚΑΙ ΕΠΕΝΔΥΤΩΝ Τετάρτη 20-4-2005 Στέλιος Μαρκιανός 1 1 Τα περιεχόμενα της παρουσίασης αυτής αποτελούν
ΠΑΝΕΛΛΗΝΙΟΣ ΣΥΝ ΕΣΜΟΣ ΤΕΧΝΙΚΩΝ ΕΤΑΙΡEΙΩΝ ASSOCIATION OF GREEK CONTRACTING COMPANIES. Αριθ. Πρωτ.:29789/ΣΜ/σµ ΑΘΗΝΑ, 17 Φεβρουαρίου 2016 ΕΚΕΤΑ / Ι ΕΠ
ΠΑΝΕΛΛΗΝΙΟΣ ΣΥΝ ΕΣΜΟΣ ΤΕΧΝΙΚΩΝ ΕΤΑΙΡEΙΩΝ ASSOCIATION OF GREEK CONTRACTING COMPANIES Αριθ. Πρωτ.:29789/ΣΜ/σµ ΑΘΗΝΑ, 17 Φεβρουαρίου 2016 ΕΞΑΙΡΕΤΙΚΩΣ ΕΠΕΙΓΟΥΣΑ Π Ρ Ο Σ Το ΕΚΕΤΑ / Ι ΕΠ ΚΟΙΝ/ΣΗ: 1. Γ.Γ.Ε.Τ.
Η πρόσφατη εμπειρία των Έργων Παραχώρησης Η σημασία της επανεκκίνησής τους για την ανάπτυξη της χώρας Γεώργιος Συριανός
Η πρόσφατη εμπειρία των Έργων Παραχώρησης Η σημασία της επανεκκίνησής τους για την ανάπτυξη της χώρας Γεώργιος Συριανός Πρόεδρος ΣΤΕΑΤ - Γενικός Διευθυντής ΜΟΡΕΑΣ Α.Ε. Διημερίδα ΤΕΕ Ιούνιος 2013 Έργα Παραχώρησης
6 ο Ετήσιο Συνέδριο Πληροφορικής και Επικοινωνιών Προοπτικές ανάπτυξης μετά τους Ολυμπιακούς Αγώνες
6 ο Ετήσιο Συνέδριο Πληροφορικής και Επικοινωνιών Προοπτικές ανάπτυξης μετά τους Ολυμπιακούς Αγώνες Χαιρετισμός του Καθηγητή B. Ασημακόπουλου Ειδικού Γραμματέα για την Κοινωνία της Πληροφορίας Το Ετήσιο
ΗΜΟΣΙΑ ΕΡΓΑ ΜΕ ΣΕΒΑΣΜΟ ΣΤΟΝ ΠΟΛΙΤΗ Η ΠΕΡΙΠΤΩΣΗ ΤΟΥ ΑΤΤΙΚΟ ΜΕΤΡΟ
Τεχνικό Επιµελητήριο Ελλάδας Συνέδριο " ηµόσια Έργα" 19-21 Απριλίου 2005 ΗΜΟΣΙΑ ΕΡΓΑ ΜΕ ΣΕΒΑΣΜΟ ΣΤΟΝ ΠΟΛΙΤΗ Η ΠΕΡΙΠΤΩΣΗ ΤΟΥ ΑΤΤΙΚΟ ΜΕΤΡΟ Γιώργος Γιαννής Πρόεδρος.Σ. Αττικό Μετρό ΑΕ Επικ.Καθηγητής, Σχολή
Τη χάραξη νέας θέσης παραβολής κρουαζιερόπλοιου, ολικού μήκους άνω των 300μ.
Η Νομαρχιακή Αυτοδιοίκηση Ηλείας στα πλαίσια της από 13/2/2008 Προγραμματικής Σύμβασης με το Δημοτικό Λιμενικό Ταμείο Πύργου, είχε χρηματοδοτήσει την εκπόνηση της μελέτης με τίτλο «Τροποποίηση Προγραμματικού
Antulio Richetta: Η ΙΒΙ Group είναι ηγέτιδα στην παροχή συστημάτων διοδίων
Antulio Richetta: Η ΙΒΙ Group είναι ηγέτιδα στην παροχή συστημάτων διοδίων Μία εξαιρετικά ενδιαφέρουσα συνέντευξη έδωσε στον Νίκο Καραγιάννη και το ypodomes.com o επικεφαλής της ΙΒΙ Group στην Ελλάδα,
ΣΥΜΒΟΥΛΟΙ ΜΗΧΑΝΙΚΟΙ ΣΥΜΒΟΥΛΟΙ ΜΗΧΑΝΙΚΟΙ ΣΥΜΒΟΥΛΟΙ ΜΗΧΑΝΙΚΟΙ
ΣΤΗΡΙΞΗ Η ΣΤΗΡΙΞΗ δραστηριοποιείται στον χώρο της μελέτης, επίβλεψης και διαχείρισης ΣΥΜΒΟΥΛΟΙ έργων ΜΗΧΑΝΙΚΟΙ Πολιτικού Μηχανικού, παρέχοντας υψηλού επιπέδου υπηρεσίες σε ευρύ φάσμα εφαρμογών. Οι επικεφαλής
ΜΕΤΡΟ ΑΘΗΝΑΣ ΓΡΑΜΜΗ4 Τμήμα AΛΣΟΣ ΒΕΪΚΟΥ -ΓΟΥΔΗ 25 Σεπτεμβρίου 2014
ΜΕΤΡΟ ΑΘΗΝΑΣ ΓΡΑΜΜΗ4 Τμήμα AΛΣΟΣ ΒΕΪΚΟΥ -ΓΟΥΔΗ 25 Σεπτεμβρίου 2014 ΥΠΟΥΡΓΕΙΟ ΥΠΟΔΟΜΩΝ ΜΕΤΑΦΟΡΩΝ & ΔΙΚΤΥΩΝ ΕΡΓΟ ΣΥΓΧΡΗΜΑΤΟΔΟΤΟΥΜΕΝΟ ΑΠΟ ΤΗΝ Ε.Ε. ΑΤΤΙΚΟ ΜΕΤΡΟ Α.Ε. Γενικό Προφίλ Εταιρείας Η ΑΤΤΙΚΟ ΜΕΤΡΟ
ΕΓΧΕΙΡΙ ΙΟ Νο. 7α Ο ΗΓΟΣ ΙΑ ΙΚΑΣΙΩΝ ΩΡΙΜΑΝΣΗΣ ΕΡΓΩΝ ΣΧΟΛΙΚΩΝ ΚΤΙΡΙΩΝ ΠΕΡΙΛΗΨΗ
ΕΓΧΕΙΡΙ ΙΟ Νο. 7α Ο ΗΓΟΣ ΙΑ ΙΚΑΣΙΩΝ ΩΡΙΜΑΝΣΗΣ ΕΡΓΩΝ ΣΧΟΛΙΚΩΝ ΚΤΙΡΙΩΝ ΠΕΡΙΛΗΨΗ Ι. ΓΕΝΙΚΑ Ο Οδηγός ιαδικασιών Ωρίμανσης Έργων Σχολικών Κτιρίων περιλαμβάνει την καταγραφή όλων των προπαρασκευαστικών ενεργειών
ΔΙΗΜΕΡΙΔΑ "ΟΙ ΣΗΡΑΓΓΕΣ ΤΗΣ ΕΓΝΑΤΙΑΣ ΟΔΟΥ"
ΔΙΗΜΕΡΙΔΑ "ΟΙ ΣΗΡΑΓΓΕΣ ΤΗΣ ΕΓΝΑΤΙΑΣ ΟΔΟΥ" ΒΟΡΕΙΑ ΧΑΡΑΞΗ ΜΕΤΣΟΒΟΥ: ΣΥΛΛΗΨΗ - ΣΧΕΔΙΑΣΜΟΣ - ΥΛΟΠΟΙΗΣΗ Εισηγητές : Χ. Γεωργανόπουλος Θεσσαλονίκη, 15-16/10/99 ΕΟΑΕ και ΕΕΣΥΕ ΒΟΡΕΙΑ ΧΑΡΑΞΗ ΜΕΤΣΟΒΟΥ: ΣΥΛΛΗΨΗ-
Καμπάνακι κινδύνου για την κατάσταση στις κατασκευές από Μιτζάλη, Περδικάρη, Σουρέτη
Καμπάνακι κινδύνου για την κατάσταση στις κατασκευές από Μιτζάλη, Περδικάρη, Σουρέτη Την άποψη του κατασκευαστικού τομέα, των τεχνικών εταιρειών και των φορέων του δημοσίου συζήτησαν εκπρόσωποί τους στη
Ο Ρόλος των Συγκοινωνιολόγων στην εξέλιξη των Έργων Παραχώρησης
Εσπερίδα ΣΕΣ "Προοπτικές απασχόλησης νέων Συγκοινωνιολόγων" 31 Μαρτίου 2015 Ο Ρόλος των Συγκοινωνιολόγων στην εξέλιξη των Έργων Παραχώρησης Βασίλης Χαλκιάς Διευθύνων Σύμβουλος Αττικές Διαδρομές A.E. Τρόποι
ΕΙΔΙΚΗ ΓΡΑΜΜΑΤΕΙΑ ΕΣΠΑ
3 η ιάσκεψη Προέδρων Επιτροπών Παρακολούθησης του ΕΣΠΑ, ΕΠΑΑ, ΕΠΑΛ 2007-2013 2013 Πορεία Υλοποίησης ΕΣΠΑ 14.12.2011 1 Πορεία Υλοποίησης ΕΣΠΑ 2 Πορεία Υλοποίησης ΠΕΠ ΕΣΠΑ 2007-2013 3 Πορεία Υλοποίησης ΤΕΠ
Γεώργιος Σταµουλάκης Πρόεδρος Περιφερειακού Τµήµατος Ηπείρου του ΤΕΕ
Γεώργιος Σταµουλάκης Πρόεδρος Περιφερειακού Τµήµατος Ηπείρου του ΤΕΕ Συνάδελφοι πρέπει να πούµε κάποια πράγµατα για να απλοποιήσουµε λίγο κάποια θέµατα. Όσον αφορά για το Τεχνικό Επιµελητήριο Τµήµα Ηπείρου
ΕΓΝΑΤΙΑ Ο ΟΣ: ΚΑΙΝΟΤΟΜΕΣ ΡΑΣΕΙΣ, ΕΡΕΥΝΑ, ΤΕΧΝΟΛΟΓΙΑ ΚΑΙ ΠΡΟΣΤΑΣΙΑ ΠΕΡΙΒΑΛΛΟΝΤΟΣ ΚΑΙ ΠΟΛΙΤΙΣΤΙΚΗΣ ΚΛΗΡΟΝΟΜΙΑΣ ΣΤΙΣ ΖΩΝΕΣ ΕΠΙΡΡΟΗΣ ΤΗΣ
ΕΓΝΑΤΙΑ Ο ΟΣ: ΚΑΙΝΟΤΟΜΕΣ ΡΑΣΕΙΣ, ΕΡΕΥΝΑ, ΤΕΧΝΟΛΟΓΙΑ ΚΑΙ ΠΡΟΣΤΑΣΙΑ ΠΕΡΙΒΑΛΛΟΝΤΟΣ ΚΑΙ ΠΟΛΙΤΙΣΤΙΚΗΣ ΚΛΗΡΟΝΟΜΙΑΣ ΣΤΙΣ ΖΩΝΕΣ ΕΠΙΡΡΟΗΣ ΤΗΣ Αστ. Λιώλιος Καθηγητής ηµοκριτείου Πανεπιστηµίου Θράκης Τµήµα Πολιτικών
ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΗΡΑΚΛΕΙΟΥ ΔΗΜΟΣ ΗΡΑΚΛΕΙΟΥ. Διαδικασίες Λειτουργίας ΓΔ-10 «ΣΧΕΔΙΑΣΜΟΣ ΚΑΙ ΩΡΙΜΑΝΣΗ ΕΡΓΩΝ»
ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΗΡΑΚΛΕΙΟΥ ΔΗΜΟΣ ΗΡΑΚΛΕΙΟΥ Διαδικασίες Λειτουργίας ΓΔ-10 «ΣΧΕΔΙΑΣΜΟΣ ΚΑΙ ΩΡΙΜΑΝΣΗ ΕΡΓΩΝ» Έκδοση: 1 η Αναθ: 4 Ημερομηνία Έγκρισης: 20/1/2016 Σελίδα 2 από 9 Έγκριση: Υπεύθυνος Διαχείρισης
ΜΕΛΕΤΗ (Π.Δ. 28/80) ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΔΗΜΟΣ ΦΑΙΣΤΟΥ
ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΔΗΜΟΣ ΦΑΙΣΤΟΥ ΤΙΤΛΟΣ: «Παροχή Εξειδικευμένων Υπηρεσιών για έργο με ακρωνύμιο BIOMASS ενταγμένο στο Πρόγραμμα Διασυνοριακής Συνεργασίας Ελλάδα Κύπρος 2007-2013 ΜΕΛΕΤΗ (Π.Δ. 28/80) ΠΑΡΟΧΗ
Εικόνα Αγοράς. Γενικός είκτης ΗΜΕΡΗΣΙΟ ΕΛΤΙΟ 2/3/2012
Γενικός είκτης Εικόνα Αγοράς εύτερη ανοδική συνεδρίαση στο Χρηµατιστήριο Αθηνών. Το θετικό κλίµα ενισχύθηκε µετά την ανακοίνωση της ISDA πως δεν υπάρχει πιστωτικό γεγονός στην Ελλάδα. Ο Γενικός είκτης
Η ΑΤΤΙΚΟ ΜΕΤΡΟ Α.Ε. ΚΑΙ ΤΟ ΜΕΤΡΟ ΘΕΣΣΑΛΟΝΙΚΗΣ
Η ΑΤΤΙΚΟ ΜΕΤΡΟ Α.Ε. ΚΑΙ ΤΟ ΜΕΤΡΟ ΘΕΣΣΑΛΟΝΙΚΗΣ Θεσσαλονίκη, Μάϊος 2005 Θεσσαλονίκη, Μάϊος 2005 ΤΟ ΕΡΓΟ ΤΗΣ ΑΤΤΙΚΟ ΜΕΤΡΟ ΣΤΗΝ ΑΘΗΝΑ Ίδρυση της ΑΜ ως ΝΠΙ το 1991 και έναρξη κατασκευής του Βασικού Έργου Στοιχεία
ΕΚΘΕΣΗ ΙΑΧΕΙΡΙΣΗΣ ΤΟΥ.Σ. ΤΗΣ ΑΝΩΝΥΜΗΣ ΕΤΑΙΡΕΙΑΣ ΑΚΤΩΡ Α.Τ.Ε. ΕΠΙ ΤΩΝ ΟΙΚΟΝΟΜΙΚΩΝ ΚΑΤΑΣΤΑΣΕΩΝ ΧΡΗΣΗΣ 2006
ΕΚΘΕΣΗ ΙΑΧΕΙΡΙΣΗΣ ΤΟΥ.Σ. ΤΗΣ ΑΝΩΝΥΜΗΣ ΕΤΑΙΡΕΙΑΣ ΑΚΤΩΡ Α.Τ.Ε. ΕΠΙ ΤΩΝ ΟΙΚΟΝΟΜΙΚΩΝ ΚΑΤΑΣΤΑΣΕΩΝ ΧΡΗΣΗΣ 2006 ΑΚΤΩΡ Α.Τ.Ε. ΑΝΩΝΥΜΗ ΤΕΧΝΙΚΗ ΕΤΑΙΡΕΙΑ ΦΙΛΕΛΛΗΝΩΝ 18 ΧΑΛΑΝ ΡΙ 152 32 Α.Φ.Μ.: 094149722.Ο.Υ.: ΦΑΒΕ
Π Ε Ρ Ι Β Α Λ Λ Ο Ν Τ Ι Κ Η Ε Κ Θ Ε Σ Η
Η ΣΥΜΒΟΛΗ ΤΟΥ ΕΜΠ ΣΤΗΝ ΑΝΑΣΤΗΛΩΣΗ ΤΟΥ ΓΕΦΥΡΙΟΥ ΤΗΣ ΠΛΑΚΑΣ Εργαστήριο Μεταλλευτικής Τεχνολογίας και Περιβαλλοντικής Μεταλλευτικής Π Ε Ρ Ι Β Α Λ Λ Ο Ν Τ Ι Κ Η Ε Κ Θ Ε Σ Η ΚΑΛΙΑΜΠΑΚΟΣ ΔΗΜΗΤΡΗΣ, ΚΑΘΗΓΗΤΗΣ
Πρόγραµµα Ολοκλήρωσης Θεσµικού Πλαισίου
ΣΜΕ - ΣΕΕΓΜ - ΣΜ Ε Κεντρικής Μακεδονίας 22-23 Σεπτεµβρίου 2009 Ισχύον Πλαίσιο Μελετών ηµοσίου Εφαρµογή - Προβληµατισµοί Βελτιώσεις Πρόγραµµα Ολοκλήρωσης Θεσµικού Πλαισίου ΓΙΩΡΓΟΣ ΝΤΟΥΝΙΑΣ ρ Πολιτικός Μηχανικός
ΟΜΙΛΙΑ ΠΡΟΕΔΡΟΥ Οκτωβρίου Ίδρυμα Ευγενίδου, Αθήνα
ΟΜΙΛΙΑ ΠΡΟΕΔΡΟΥ ΡΥΘΜΙΣΤΙΚΗΣ ΑΡΧΗΣ ΕΝΕΡΓΕΙΑΣ ΚΥΠΡΟΥ 17 o Εθνικό Συνέδριο Ενέργειας Ενέργεια & Ανάπτυξη 2012 30-31 Οκτωβρίου 2012 Ίδρυμα Ευγενίδου, Αθήνα Έντιμε Κύριε Υπουργέ, Εκλεκτοί προσκεκλημένοι, Είναι
Σωτήριος Μπασιούκας Προϊστάμενος της Δ/νσης ΛΣΕΠ Πολτικός Μηχανικός
«Το Έργο της Διεύθυνσης Λειτουργίας, Συντήρησης και Εκμετάλλευσης Υποδομών με Σύμβαση Παραχώρησης (ΛΣΕΠ) του Υπ. Υ.ΜΕ.ΔΙ μετά την παράδοση σε κυκλοφορία των νέων αυτοκινητοδρόμων» Σωτήριος Μπασιούκας Προϊστάμενος
ΔΗΜΟΣΙΕΣ ΣΥΜΒΑΣΕΙΣ. Εισαγωγή
ΔΗΜΟΣΙΕΣ ΣΥΜΒΑΣΕΙΣ Εισαγωγή Οι δημόσιες συμβάσεις είναι ένα νομικό και αναπτυξιακό εργαλείο μέσω του οποίου το κράτος αγοράζει από τον ιδιωτικό τομέα αγαθά και υπηρεσίες ή αναθέτει στον ιδιωτικό τομέα
ΟΙΚΟΝΟΜΙΚΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ ΜΗΧΑΝΙΚΟΥ ΚΕΦΑΛΑΙΟ 3 ΛΕΙΤΟΥΡΓΙΑ ΚΑΤΑΣΚ. ΦΟΡΕΩΝ
ΟΙΚΟΝΟΜΙΚΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ ΜΗΧΑΝΙΚΟΥ ΚΕΦΑΛΑΙΟ 3 ΛΕΙΤΟΥΡΓΙΑ ΚΑΤΑΣΚ. ΦΟΡΕΩΝ ΠΕΡΙΕΧΟΜΕΝΑ ΚΕΦΑΛΑΙΟΥ Οργάνωση κατασκευαστικού φορέα Κλασσικές μορφές οργάνωσης Αμοιβή εργαζομένων στα έργα Η οργανωτική δομή
ΟΙΚΟΝΟΜΙΚΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ ΜΗΧΑΝΙΚΟΥ ΚΕΦΑΛΑΙΟ 1 ΓΕΝΙΚΑ ΓΙΑ ΤΑ ΕΡΓΑ
ΟΙΚΟΝΟΜΙΚΗ ΔΙΑΧΕΙΡΙΣΗ ΕΡΓΩΝ ΜΗΧΑΝΙΚΟΥ ΚΕΦΑΛΑΙΟ 1 ΠΕΡΙΕΧΟΜΕΝΑ ΚΕΦΑΛΑΙΟΥ Βασικοί ορισμοί Χαρακτηριστικά έργου Κατηγορίες τεχνικών έργων Παράγοντες των έργων Κριτήρια επιτυχίας Κύκλος ζωής του έργου Επιρροή
ΠΡΟΤΑΣΕΙΣ ΤΟΥ ΣΥΝ ΕΣΜΟΥ ΕΛΛΗΝΙΚΩΝ ΒΙΟΜΗΧΑΝΙΩΝ ΓΙΑ ΤΗΝ ΑΝΑΘΕΩΡΗΣΗ ΤΟΥ ΝΟΜΟΘΕΤΙΚΟΥ ΠΛΑΙΣΙΟΥ ΚΡΑΤΙΚΩΝ ΠΡΟΜΗΘΕΙΩΝ
ΠΡΟΤΑΣΕΙΣ ΤΟΥ ΣΥΝ ΕΣΜΟΥ ΕΛΛΗΝΙΚΩΝ ΒΙΟΜΗΧΑΝΙΩΝ ΓΙΑ ΤΗΝ ΑΝΑΘΕΩΡΗΣΗ ΤΟΥ ΝΟΜΟΘΕΤΙΚΟΥ ΠΛΑΙΣΙΟΥ ΚΡΑΤΙΚΩΝ ΠΡΟΜΗΘΕΙΩΝ ΙΟΥΛΙΟΣ 2004 1 16 Ιουλίου 2004 Προτάσεις Συνδέσµου Ελληνικών Βιοµηχανιών για την Αναθεώρηση
ΕΚΘΕΣΗ ΤΟΥ.Σ. ΤΗΣ ΑΝΩΝΥΜΗΣ ΕΤΑΙΡΕΙΑΣ ΑΚΤΩΡ Α.Τ.Ε. ΕΠΙ ΤΩΝ ΟΙΚΟΝΟΜΙΚΩΝ ΚΑΤΑΣΤΑΣΕΩΝ ΧΡΗΣΗΣ 2005
ΕΚΘΕΣΗ ΤΟΥ.Σ. ΤΗΣ ΑΝΩΝΥΜΗΣ ΕΤΑΙΡΕΙΑΣ ΑΚΤΩΡ Α.Τ.Ε. ΕΠΙ ΤΩΝ ΟΙΚΟΝΟΜΙΚΩΝ ΚΑΤΑΣΤΑΣΕΩΝ ΧΡΗΣΗΣ 2005 ΑΚΤΩΡ Α.Τ.Ε. ΑΝΩΝΥΜΗ ΤΕΧΝΙΚΗ ΕΤΑΙΡΕΙΑ ΦΙΛΕΛΛΗΝΩΝ 18 ΧΑΛΑΝ ΡΙ 152 32 Α.Φ.Μ.: 094149722.Ο.Υ.: ΦΑΒΕ ΑΘΗΝΩΝ Α.Μ.Α.Ε.
ΣΥΝΤΑΞΗ ΤΕΥΧΩΝ ΗΜΟΠΡΑΤΗΣΗΣ ΕΡΓΟΥ
ΣΥΝΤΑΞΗ ΤΕΥΧΩΝ ΗΜΟΠΡΑΤΗΣΗΣ Ο Συντάξας: Ο Ελέγξας: Ο Εγκρίνων: Ηµεροµηνία: Ηµεροµηνία: Ηµεροµηνία: Αριθµός Έγκρισης: 1 από 1 Έκδοση : 0 1 1. ΣΚΟΠΟΣ Για την κατασκευή των έργων µέσω εργολαβιών απαιτείται
Ελληνικό: Οι μπουλντόζες ζεσταίνουν μηχανές για την έναρξη του έργου
Ελληνικό: Οι μπουλντόζες ζεσταίνουν μηχανές για την έναρξη του έργου «Οι μπουλντόζες ζεσταίνουν τις μηχανές τους, η στιγμή που θα μπουν στην έκταση του πρώην αεροδρομίου του Ελληνικού αυτή την φορά δεν
Ημερομηνία Γέννησης 23.11.65. Πολιτικός Μηχανικός Ε.Μ.Π. 1989 ΣΥΜΜΕΤΟΧΗ ΣΕ ΦΟΡΕΙΣ
ΒΙΟΓΡΑΦΙΚΟ ΣΗΜΕΙΩΜΑ ΣΙΒΥΛΛΑΣ Γ. ΧΑΪΝΗ Όνομα Χαϊνη Σίβυλλα Εθνικότητα Ελληνική Ημερομηνία Γέννησης 23.11.65 Επάγγελμα Πολ. Μηχανικός Ε.Μ.Π. Διεύθυνση : Αγ. Τριάδος 2 14122 Τηλ. Επικοινωνίας 6937111018 Επαγγελματική
ΕΡΓΑ ΜΕΤΡΟ Η ΕΠΕΚΤΑΣΗ ΠΡΟΣ ΠΕΙΡΑΙΑ. Οκτώβριος 2012
ΕΡΓΑ ΜΕΤΡΟ Η ΕΠΕΚΤΑΣΗ ΠΡΟΣ ΠΕΙΡΑΙΑ Οκτώβριος 2012 ΕΡΓΑ ΜΕΤΡΟ ΣΤΗΝ ΑΘΗΝΑ ΕΡΓΑ ΜΕΤΡΟ ΣΤΗΝ ΑΘΗΝΑ ΕΡΓΑ ΜΕΤΡΟ ΣΤΗΝ ΑΘΗΝΑ Σήµερα, στην Αθήνα λειτουργούν 29 Σταθµοί Μετρό και 31 χλµ δικτύου των Γραµµών 2 & 3
ΕΓΓΡΑΦΟ ΕΡΓΑΣΙΑΣ. EL Eνωμένη στην πολυμορφία EL
ΕΥΡΩΠΑΪΚΟ ΚΟΙΝΟΒΟΥΛΙΟ 2009-2014 Επιτροπή Ελέγχου του Προϋπολογισμού 13.4.2010 ΕΓΓΡΑΦΟ ΕΡΓΑΣΙΑΣ σχετικά με την ειδική έκθεση αριθ. 18/2009 σχετικά με την αποτελεσματικότητα της στήριξης του ΕΤΑ για την
Πράσινο φως για τη Γραμμή 4, απορρίφθηκαν οι προσφυγές στο ΣτΕ
Πράσινο φως για τη Γραμμή 4, απορρίφθηκαν οι προσφυγές στο ΣτΕ Ένα μεγάλο νέο βγήκε σήμερα από το ρεπορτάζ για τη Γραμμή 4. Σύμφωνα με ασφαλείς πληροφορίες του ypodomes.com απορρίφθηκαν οι προσφυγές της
Ολοκλήρωση αυτοκινητοδρόμων, τι ακολουθεί μετά;
Ολοκλήρωση αυτοκινητοδρόμων, τι ακολουθεί μετά; Η ζωή μετά (το Μάρτη του 2017) Γιάννης Μπακογιάννης Δ/νση Προγραμματισμού Υποδομών με Σύμβαση Παραχώρησης Ζητήματα - Προκλήσεις Πόσο ποσοστό του κατασκευαστικού
ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΜΑΓΝΗΣΙΑΣ ΔΗΜΟΣ ΒΟΛΟΥ Η ΑΝΤΙΔΗΜΑΡΧΟΣ Βόλος Αριθ. πρωτ. ΠΡΟΣ Τον Πρόεδρο του Δημοτικού Συμβουλίου Ε Ν Τ Α Υ Θ Α
ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΜΑΓΝΗΣΙΑΣ ΔΗΜΟΣ ΒΟΛΟΥ Η ΑΝΤΙΔΗΜΑΡΧΟΣ Βόλος Αριθ. πρωτ. ΠΡΟΣ Τον Πρόεδρο του Δημοτικού Συμβουλίου Ε Ν Τ Α Υ Θ Α ΘΕΜΑ:«Έγκριση Σχεδίου Προγραμματικής Σύμβασης μεταξύ Δήμου Βόλου
Γιάννης Α. Μυλόπουλος Πρόεδρος Αττικό Μετρό Α.Ε.
Γιάννης Α. Μυλόπουλος Πρόεδρος Αττικό Μετρό Α.Ε. Σήμερα αναζητείται ένα νέο αναπτυξιακό πρότυπο για την Ελλάδα, απαλλαγμένο από τις παθογένεις του παρελθόντος. Ένα νέο πρότυπο που, ακολουθώντας τις αρχές
«Βελτίωση της ποιότητας των Μελετών ηµοσίων Εργων - ιασφάλιση Ποιότητας»
Σ ΜΕ Ε ΚΕ Μ ΥΛΛΟΓΟΣ ΛΕΤΗΤΩΝ ΗΜΟΣΙΩΝ ΡΓΩΝ ΝΤΡΙΚΗΣ ΑΚΕ ΟΝΙΑΣ ΣΥΛΛΟΓΟΣ ΜΕΛΕΤΗΤΩΝ ΗΜΟΣΙΩΝ ΕΡΓΩΝ ΚΕΝΤΡΙΚΗΣ ΜΑΚΕ ΟΝΙΑΣ Ζεύξιδος 8 546.22 Θεσσαλονίκη Τηλ.2310-537.310, FAX 2310-537.609 «Βελτίωση της ποιότητας
ΕΙΣΗΓΗΣΗ. ΘΕΜΑ: «Η συµµετοχή δικηγόρων στα συµπράττοντα σχήµατα για. τις µελέτες κτηµατογράφησης Νοµικές εργασίες. κτηµατογράφησης από δικηγόρους»
Προς το Τεχνικό Επιµελητήριο Ελλάδος Τµήµα Κεντρικής Μακεδονίας Θεσσαλονίκη 15 Ιουνίου 2005 ΕΙΣΗΓΗΣΗ ΘΕΜΑ: «Η συµµετοχή δικηγόρων στα συµπράττοντα σχήµατα για τις µελέτες κτηµατογράφησης Νοµικές εργασίες
Από τους προηγούμενους εισηγητές ακούσαμε μερικά από τα θέματα που απασχολούν τους εμπλεκόμενους κατά τη διάρκεια των διαγωνιστικών διαδικασιών.
Κυρίες και Κύριοι, Θα ήθελα να ευχαριστήσω και εγώ με τη σειρά μου για την πρόσκλησή της ΕΜΕΔΙΤΕΚΑ και να τη συγχαρώ για την πρωτοβουλία της. Ελπίζω με τη σύντομη εισήγησή μου να συμβάλλω και εγώ από την
Διοικητική των επιχειρήσεων
1 Ελληνική Δημοκρατία Τεχνολογικό Εκπαιδευτικό Ίδρυμα Ηπείρου Διοικητική των επιχειρήσεων Ενότητα 11 : Σύγχρονες οργανωτικές δομές Καραμάνης Κωνσταντίνος 2 Ανοιχτά Ακαδημαϊκά Μαθήματα στο ΤΕΙ Ηπείρου Λογιστικής
Καλωσορίζουµε τον Επίτροπο για την Περιφερειακή Ανάπτυξη, κύριο Γιοχάνες Χαν.
Κυρίες και κύριοι, Καλωσορίζουµε τον Επίτροπο για την Περιφερειακή Ανάπτυξη, κύριο Γιοχάνες Χαν. Όπως όλοι ξέρουµε ο κύριος Χαν, ως Προϊστάµενος στη Γενική ιεύθυνση Περιφερειακής και Πολεοδοµικής Πολιτικής
Διεύθυνση Νομικών Υπηρεσιών Περραιβού 20 και Καλλιρρόης 5, 11743 Αθήνα
Διεύθυνση Νομικών Υπηρεσιών Περραιβού 20 και Καλλιρρόης 5, 11743 Αθήνα Διακήρυξη : 1.2014/ΔΝΥ Αντικείμενο : Παροχή Υπηρεσιών Τεχνικού Συμβούλου για το έργο «Προπαρασκευαστικές ενέργειες για τη Χρηματοδότηση
ΤΑΜΕΙΟ ΠΑΡΑΚΑΤΑΘΗΚΩΝ & ΔΑΝΕΙΩΝ
ΤΑΜΕΙΟ ΠΑΡΑΚΑΤΑΘΗΚΩΝ & ΔΑΝΕΙΩΝ 31/05/2018 ΧΡΗΜΑΤΟΔΟΤΗΣΗ ΕΡΓΩΝ ΕΞΟΙΚΟΝΟΜΗΣΗΣ ΕΝΕΡΓΕΙΑΣ ΣΤΟΥΣ ΟΤΑ Το Ταμείο είναι ένας Δημόσιος μη κερδοσκοπικός Οργανισμός που λειτουργεί με τη μορφή Ν.Π.Δ.Δ., και υπάγεται
Αριθ. Πρωτ. 518 ΠΡΟΣ : τον ΥΠΟΥΡΓΟ ΥΠΟΔΟΜΩΝ, ΜΕΤΑΦΟΡΩΝ & ΔΙΚΤΥΩΝ. τον ΥΦΥΠΟΥΡΓΟ ΥΠΟΔΟΜΩΝ, ΜΕΤΑΦΟΡΩΝ & ΔΙΚΤΥΩΝ
Αθήνα, 25/01/2010 Αριθ. Πρωτ. 518 ΠΡΟΣ : τον ΥΠΟΥΡΓΟ ΥΠΟΔΟΜΩΝ, ΜΕΤΑΦΟΡΩΝ & ΔΙΚΤΥΩΝ Κ. Δ. ΡΕΠΠΑ ΚΟΙΝ : τον ΥΦΥΠΟΥΡΓΟ ΥΠΟΔΟΜΩΝ, ΜΕΤΑΦΟΡΩΝ & ΔΙΚΤΥΩΝ κ. Γ. ΜΑΓΚΡΙΩΤΗ ΘΕΜΑ: ΘΕΣΕΙΣ ΚΑΙ ΠΡΟΤΑΣΕΙΣ ΤΗΣ ΠΕΓΕΕΠ ΓΙΑ
Επιχειρησιακό Πρόγραμμα «Κεντρική Μακεδονία» «Ενίσχυση δημόσιων υποδομών έρευνας και καινοτομίας» Συχνές Ερωτήσεις
Επιχειρησιακό Πρόγραμμα «Κεντρική Μακεδονία» «Ενίσχυση δημόσιων υποδομών έρευνας και καινοτομίας» Συχνές Ερωτήσεις (Τελευταία Ενημέρωση: 29/8/2017) 1. Στην πρόσκληση με τίτλο «Ενίσχυση δηµόσιων υποδοµών
Χτίζουμε τα σχολεία του μέλλοντος
Ενημερωτική συνάντηση με εκπροσώπους ΜΜΕ Χτίζουμε τα σχολεία του μέλλοντος Ηρακλής Κ. Δρούλιας Πρόεδρος & Διευθύνων Σύμβουλος Οργανισμός Σχολικών Κτιρίων Θεσσαλονίκη, 10 Σεπτεμβρίου 2013 Παραδόσεις έργων
1 ο Συνέδριο Υποδομών & Μεταφορών Αθήνα, 24 Μαΐου Το Δίκτυο των Ελληνικών Αυτοκινητοδρόμων και η Ενσωμάτωση του στην Ευρώπη
1 ο Συνέδριο Υποδομών & Μεταφορών Αθήνα, 24 Μαΐου 2017 «Η Ελλάδα ως κόμβος μεταφορών, από το όραμα στη πράξη» Το Δίκτυο των Ελληνικών Αυτοκινητοδρόμων και η Ενσωμάτωση του στην Ευρώπη Βασίλης Μ. Χαλκιάς
4η Συνεδρία. της Επιτροπής Παρακολούθησης των. Επιχειρησιακών Προγραμμάτων των. Διαρθρωτικών Ταμείων και του Ταμείου Συνοχής
ΚΥΠΡΙΑΚΗ ΔΗΜΟΚΡΑΤΙΑ ΓΡΑΦΕΙΟ ΠΡΟΓΡΑΜΜΑΤΙΣΜΟΥ 4η Συνεδρία της Επιτροπής Παρακολούθησης των Επιχειρησιακών Προγραμμάτων των Διαρθρωτικών Ταμείων και του Ταμείου Συνοχής της Ευρωπαϊκής Ένωσης 2007-2013 Εισαγωγική
Ενηµερωτικό δελτίο. Αύγουστος 2008. ΟΛΥΜΠΙΑ Ο ΟΣ Α.Ε. Ριζαρείου 4, Χαλάνδρι 152 33 Tηλ. +30 210 68 43 041 Fax +30 210 68 43 049
Ενηµερωτικό δελτίο Αύγουστος 2008 Επισκόπηση του Έργου Η ΟΛΥΜΠΙΑ Ο ΟΣ είναι το µεγαλύτερο και δυσκολότερο έργο του φιλόδοξου προγράµµατος ανάπτυξης υποδοµών «ρόµοι Ανάπτυξης» που το Ελληνικό ηµόσιο έχει
ιυπουργική Επιτροπή, το σχεδιασµό για το Εθνικό Στρατηγικό Πλαίσιο Αναφοράς εξής: Οι βασικοί άξονες του προγραµµατισµού που κάνουµε είναι ο
Μ. Τετάρτη, 19 Απριλίου 2006 ΕΛΤΙΟ ΤΥΠΟΥ Ο Υπουργός Οικονοµίας και Οικονοµικών κ. Γιώργος Αλογοσκούφης προήδρευσε σήµερα της ιυπουργικής Επιτροπής Συντονισµού και Χάραξης Πολιτικής Αναπτυξιακού Προγραµµατισµού
ΕΛΤΙΟ ΤΥΠΟΥ. Καταθέσαµε σήµερα το πρωί το Σχέδιο Νόµου για τις Συµπράξεις ηµοσίου και Ιδιωτικού Τοµέα.
ΥΠΟΥΡΓΕΙΟ ΟΙΚΟΝΟΜΙΑΣ ΚΑΙ ΟΙΚΟΝΟΜΙΚΩΝ ΓΡΑΦΕΙΟ ΤΥΠΟΥ ΚΑΙ ΗΜΟΣΙΩΝ ΣΧΕΣΕΩΝ Πέµπτη 4 Αυγούστου 2005 ΕΛΤΙΟ ΤΥΠΟΥ Με αφορµή την κατάθεση σήµερα στη Βουλή του Σχεδίου Νόµου για τις Συµπράξεις ηµοσίου και Ιδιωτικού
ΣΥΝΔΕΣΜΟΣ ΕΤΑΙΡΕΙΩΝ ΓΕΩΠΛΗΡΟΦΟΡΙΚΗΣ & ΚΤΗΜΑΤΟΛΟΓΙΟΥ Κερκύρας 17-19, 113 62 Αθήνα, Τηλ.- Fax : 210.8236663 Ε-mail: segek@tee.gr ΕΚΘΕΣΗ ΠΕΠΡΑΓΜΕΝΩΝ
ΣΥΝΔΕΣΜΟΣ ΕΤΑΙΡΕΙΩΝ ΓΕΩΠΛΗΡΟΦΟΡΙΚΗΣ & ΚΤΗΜΑΤΟΛΟΓΙΟΥ Κερκύρας 17-19, 113 62 Αθήνα, Τηλ.- Fax : 210.8236663 Ε-mail: segek@tee.gr ΕΚΘΕΣΗ ΠΕΠΡΑΓΜΕΝΩΝ ΔΙΟΙΚΗΤΙΚΟΥ ΣΥΜΒΟΥΛΙΟΥ ΠΕΡΙΟΔΟΥ 2014 I. ΕΙΣΑΓΩΓΗ Συνάδελφοι,
ΠΡΟΤΑΣΗ ΓΙΑ ΤΗΝ ΕΞΕΙ ΙΚΕΥΣΗ ΚΑΙ ΤΗΝ ΥΠΟΣΤΗΡΙΞΗ ΤΗΣ ΕΦΑΡΜΟΓΗΣ ΤΩΝ ΕΠΙΧΕΙΡΗΣΙΑΚΩΝ ΠΡΟΓΡΑΜΜΑΤΩΝ TOY ΕΣΠΑ 2014 2020
ΠΡΟΤΑΣΗ ΓΙΑ ΤΗΝ ΕΞΕΙ ΙΚΕΥΣΗ ΚΑΙ ΤΗΝ ΥΠΟΣΤΗΡΙΞΗ ΤΗΣ ΕΦΑΡΜΟΓΗΣ ΤΩΝ ΕΠΙΧΕΙΡΗΣΙΑΚΩΝ ΠΡΟΓΡΑΜΜΑΤΩΝ TOY ΕΣΠΑ 2014 2020 1. ΕΙΣΑΓΩΓΗ 2. ΜΙΑ ΝΕΑ ΑΝΤΙΛΗΨΗ ΓΙΑ ΤΟ ΡΟΛΟ ΤΟΥ ΥΠΟΥΡΓΕΙΟΥ ΟΙΚΟΝΟΜΙΑΣ 2. ΤΟ ΝΕΟ ΚΑΝΟΝΙΣΤΙΚΟ
ΟΜΙΛΙΑ ΤΟΥ ΑΝΤΙΠΡΟΕ ΡΟΥ ΤΟΥ ΣΕΒ. κ. ΧΑΡΗ ΚΥΡΙΑΖΗ
ΟΜΙΛΙΑ ΤΟΥ ΑΝΤΙΠΡΟΕ ΡΟΥ ΤΟΥ ΣΕΒ κ. ΧΑΡΗ ΚΥΡΙΑΖΗ στο συνέδριο του Economist µε θέµα: SOCIAL SECURITY REFORM IN GREECE Reality-Obstacles-Decisions for the Pension System Τετάρτη, 14 Φεβρουαρίου 2008 Όταν
ΟΜΙΛΙΑ ΧΡΗΣΤΟΥ ΠΟΛΥΖΩΓΟΠΟΥΛΟΥ ΠΡΟΕΔΡΟΥ ΤΗΣ Ο.Κ.Ε
ΟΜΙΛΙΑ ΧΡΗΣΤΟΥ ΠΟΛΥΖΩΓΟΠΟΥΛΟΥ ΠΡΟΕΔΡΟΥ ΤΗΣ Ο.Κ.Ε. ΣΤΗΝ ΗΜΕΡΙΔΑ ΜΕ ΘΕΜΑ «Η ΚΑΤΑΣΚΕΥΑΣΤΙΚΗ ΚΑΙ Η ΟΙΚΟΔΟΜΙΚΗ ΔΡΑΣΤΗΡΙΟΤΗΤΑ ΩΣ ΣΥΝΙΣΤΩΣΕΣ ΤΗΣ ΟΙΚΟΝΟΜΙΚΗΣ ΑΝΑΠΤΥΞΗΣ ΚΑΙ ΟΙ ΕΠΙΠΤΩΣΕΙΣ ΤΗΣ ΟΙΚΟΝΟΜΙΚΗΣ ΚΡΙΣΗΣ
J&P - ΑΒΑΞ ΑΝΩΝΥΜΗ ΕΤΑΙΡΕΙΑ - ΕΡΓΟΛΗΠΤΙΚΗ - ΤΟΥΡΙΣΤΙΚΗ - ΕΜΠΟΡΙΚΗ - ΒΙΟΜΗΧΑΝΙΚΗ - ΟΙΚΟΔΟΜΙΚΩΝ ΥΛΙΚΩΝ ΚΑΙ ΜΗΧΑΝΗΜΑΤΩΝ
J&P - ΑΒΑΞ ΑΝΩΝΥΜΗ ΕΤΑΙΡΕΙΑ - ΕΡΓΟΛΗΠΤΙΚΗ - ΤΟΥΡΙΣΤΙΚΗ - ΕΜΠΟΡΙΚΗ - ΒΙΟΜΗΧΑΝΙΚΗ - ΟΙΚΟΔΟΜΙΚΩΝ ΥΛΙΚΩΝ ΚΑΙ ΜΗΧΑΝΗΜΑΤΩΝ ΑΡ.Μ.Α.Ε. 14303/06/Β/86/26 Έδρα: Αμαρουσίου-Χαλανδρίου 16, 151 25, Μαρούσι Η αύξηση
«Ανάπτυξη στην πράξη» Οι πολιτικές µας
«Ανάπτυξη στην πράξη» Οι πολιτικές µας Ανάπτυξη: το εθνικό µας στοίχηµα Ανάσχεση της ύφεσης, τόνωση των επενδύσεων, ρευστότητα στην αγορά και στην πραγµατική οικονοµία για επανεκκίνηση στα τέλη του 2011
στηρίζουν το αγροτικό εισόδημα αλλά δεν συνιστούν επενδυτικά μέτρα.
Κυρίες και κύριοι, Είναι ιδιαίτερη η χαρά και η τιμή να βρίσκομαι ανάμεσά σας στο Συνέδριο του Economist για την αγροτική επιχειρηματικότητα. Οφείλω να συγχαρώ του διοργανωτές για την άριστη διοργάνωση
Υ.ΠΕ.ΧΩ..Ε. Γιώργος Γιαννής Επίκουρος Καθηγητής ΕΜΠ Πρόεδρος ΑΤΤΙΚΟ ΜΕΤΡΟ ΑΕ
ΑΤΤΙΚΟ ΜΕΤΡΟ ΚΑΙ ΑΝΑΠΤΥΞΗ ΤΗΣ ΠΟΛΗΣ Υ.ΠΕ.ΧΩ..Ε. Γιώργος Γιαννής Επίκουρος Καθηγητής ΕΜΠ Πρόεδρος ΑΤΤΙΚΟ ΜΕΤΡΟ ΑΕ Οκτώβριος 2006 ΕΝΑ ΣΥΓΧΡΟΝΟ ΕΡΓΟ ΣΤΗΝ ΑΘΗΝΑ Το Μετρό είναι ένα έργο που χαρακτηρίζεται από
5ος Μαραθώνιος Ολυµπίας Προκήρυξη
5ος Μαραθώνιος Ολυµπίας Προκήρυξη Διοργάνωση Το σωµατείο «Μαραθώνιος Ολυµπίας» διοργανώνει στις 30 και 31 Μαρτίου 2019 τον 5 ο Μαραθώνιο Ολυµπίας, σε συνδιοργάνωση µε την Περιφέρεια Δυτικής Ελλάδας και
Παρουσιάζουμε σήμερα το πρόγραμμα για την ενεργειακή αναβάθμιση των ιδιωτικών κατοικιών στη χώρα μας.
Δελτίο Τύπου Αθήνα, 28 Ιουλίου 2009 Εισαγωγική Ομιλία του Υπουργού Ανάπτυξης Κωστή Χατζηδάκη κατά την παρουσίαση του προγράμματος Ενεργειακής Αναβάθμισης Κατοικιών «Εξοικονόμηση κατ οίκον» Παρουσιάζουμε
Διοικητική των επιχειρήσεων
1 Ελληνική Δημοκρατία Τεχνολογικό Εκπαιδευτικό Ίδρυμα Ηπείρου Διοικητική των επιχειρήσεων Ενότητα 10 : Παραδοσιακές οργανωτικές δομές Καραμάνης Κωνσταντίνος 2 Ανοιχτά Ακαδημαϊκά Μαθήματα στο ΤΕΙ Ηπείρου
ΕΡΓΑ ΠΟΥ ΕΧΟΥΝ ΟΛΟΚΛΗΡΩΘΕΙ
Δ/ΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ ΕΡΓΑ ΠΟΥ ΕΧΟΥΝ ΟΛΟΚΛΗΡΩΘΕΙ 1. Ανέγερση Β ΚΑΠΗ Αλεξανδρούπολης Σύµβαση έργου: 724.000,00 Το έργο ολοκληρώθηκε 2. Συντήρηση κτιρίου πρώην Δηµοτικού Σχολείου Αρίστηνου και Ανάπλαση
ΟΡΓΑΝΙΣΜΟΣ ΚΑΤΑ ΤΩΝ ΝΑΡΚΩΤΙΚΩΝ (ΟΚΑΝΑ) Αβέρωφ 21, Αθήνα Τηλ.: Fax:
ΟΡΓΑΝΙΣΜΟΣ ΚΑΤΑ ΤΩΝ ΝΑΡΚΩΤΙΚΩΝ (ΟΚΑΝΑ) Αβέρωφ 21, Αθήνα 104 33 Τηλ.: 210-8898200 Fax: 210-8253760 Γενική Διεύθυνση Αθήνα, 18/9/2014 Διεύθυνση Διοικητικών και Οικονομικών Υπηρεσιών Αριθ. Πρωτ: 14277 Τμήμα:
Τα 10 νέα πολυαναμενόμα μεγάλα έργα που θα δημοπρατηθούν
Τα 10 νέα πολυαναμενόμα μεγάλα έργα που θα δημοπρατηθούν Στον τεχνικό κόσμο υπάρχει μεγάλη συζήτηση για την έλλειψη ικανής γενιάς νέων έργων για να μπορέσει να επιβιώσει. Οι επενδύσεις σε μεγάλα έργα δείχνουν
ΠΡΟΕΤΟΙΜΑΣΙΑ ΔΗΜΟΠΡΑΤΗΣΗΣ ΔΙΑΘΕΣΙΜΟΤΗΤΑ ΧΩΡΩΝ
ΠΡΟΕΤΟΙΜΑΣΙΑ ΔΗΜΟΠΡΑΤΗΣΗΣ ΔΙΑΘΕΣΙΜΟΤΗΤΑ ΧΩΡΩΝ Αρίστη Καβαλλέρια Πολιτικός Μηχανικός Για την κατασκευή ενός δημόσιου έργου καθορισμένης ποιότητας, κόστους και χρόνου, απαιτείται, τεχνογνωσία, οργάνωση,
ΔΗΜΟΤΙΚΗ ΕΠΙΧΕΙΡΗΣΗ ΥΔΡΕΥΣΗΣ-ΑΠΟΧΕΤΕΥΣΗΣ ΚΑΛΑΜΑΤΑΣ
ΔΗΜΟΤΙΚΗ ΕΠΙΧΕΙΡΗΣΗ ΥΔΡΕΥΣΗΣ-ΑΠΟΧΕΤΕΥΣΗΣ ΚΑΛΑΜΑΤΑΣ Δ/ΝΣΗ : ΣΠΑΡΤΗΣ 46 - ΚΑΛΑΜΑΤΑ 24100 ΠΛΗΡ : Μπαζιωτόπουλος Ιππ ΤΗΛ : 2721063130 ΦΑΞ: 2721063139 EMAIL: baziotopoulos@deyakal.gr Θέμα : Ορθή επανάληψη της
ΕΥΡΩΠΑΪΚΗ ΕΠΙΤΡΟΠΗ. Βρυξέλλες, 10.VII.2007 E(2007) 3211 τελικό. Κρατική ενίσχυση N 134/2007 Ελλάδα ργο υποθαλάσσιας αρτηρίας Θεσσαλονίκης
ΕΥΡΩΠΑΪΚΗ ΕΠΙΤΡΟΠΗ Βρυξέλλες, 10.VII.2007 E(2007) 3211 τελικό Θέμα: Κρατική ενίσχυση N 134/2007 Ελλάδα ργο υποθαλάσσιας αρτηρίας Θεσσαλονίκης Κύριε Υπουργέ, 1. ΔΙΑΔΙΚΑΣΙΑ (1) Με επιστολή της 6ης Μαρτίου
Ομιλία Προέδρου Συνεταιρισμού ΘΕΣγη, Παναγιώτη Καλφούντζου Συνέδριο Economist Λάρισα, 3 Μαϊόυ 2018
Ομιλία Προέδρου Συνεταιρισμού ΘΕΣγη, Παναγιώτη Καλφούντζου Συνέδριο Economist Λάρισα, 3 Μαϊόυ 2018 Κυρίες και Κύριοι, Είναι αλήθεια πως η οικονομική κρίση, στη δίνη της οποίας βρίσκεται ακόμη η χώρα μας,
ΣΤΕΑΤ Σύνδεσμος Τεχνικών Εταιριών Ανωτέρων Τάξεων Αssociation of Technical Companies of the Highest Classes
ΣΤΕΑΤ Σύνδεσμος Τεχνικών Εταιριών Ανωτέρων Τάξεων Αssociation of Technical Companies of the Highest Classes Ημερίδα Δημόσια Έργα : Βέλτιστο Κόστος για Μέγιστο Κοινωνικό Όφελος Ιωάννης Γιάνναρος (Οικονομολόγος)
ΕΚΘΕΣΗ ΤΗΣ ΕΠΙΤΡΟΠΗΣ ΠΡΟΣ ΤΟ ΣΥΜΒΟΥΛΙΟ
ΕΥΡΩΠΑΪΚΗ ΕΠΙΤΡΟΠΗ Βρυξέλλες, 27.4.2012 COM(2012) 191 final ΕΚΘΕΣΗ ΤΗΣ ΕΠΙΤΡΟΠΗΣ ΠΡΟΣ ΤΟ ΣΥΜΒΟΥΛΙΟ για την αξιολόγηση της προόδου που ανέφερε η Ιταλία στην Επιτροπή και στο Συμβούλιο όσον αφορά την ανάκτηση
Η ΑΝΑΠΤΥΞΗ ΤΟΥ ΜΕΤΡΟ
& Υ Π Ε Χ Ω Ε ΠΟΥΡΓΕΙΟ ΡΙΒΑΛΛΟΝΤΟ Σ ΡΟΤΑΞΙΑΣ ΗΜΟΣΙΩΝ ΡΓΩΝ Η ΑΝΑΠΤΥΞΗ ΤΟΥ ΜΕΤΡΟ «8 ο Συνέδριο για την Αξιοποίηση της Ακίνητης Περιουσίας» Γιώργος Γιαννής Πρόεδρος.Σ. ΑΤΤΙΚΟ ΜΕΤΡΟ Α.Ε. 24 Οκτωβρίου 2007
Τις πταίει; Υπάρχουν ευθύνες και σε ποιον αναλογούν; Η συζήτηση αυτή πρέπει να γίνει και να ξαναγίνει μπας και οι αρμόδιοι ποτέ, βάλουν μυαλό.
ΤΟΠΟΘΕΤΗΣΗ ΕΠΙΚΕΦΑΛΗΣ ΠΑΡΑΤΑΞΗΣ «ΑΤΤΙΚΗ» ΓΙΑΝΝΗ ΣΓΟΥΡΟΥ ΣΤΗ ΣΥΝΕΔΡΙΑΣΗ ΤΟΥ ΠΕΡΙΦΕΡΕΙΑΚΟΥ ΣΥΜΒΟΥΛΙΟΥ ΑΤΤΙΚΗΣ ΓΙΑ ΤΑ ΘΕΜΑΤΑ ΑΝΤΙΠΛΗΜΜΥΡΙΚΗΣ ΠΡΟΣΤΑΣΙΑΣ ΤΗΣ ΑΤΤΙΚΗΣ Κυρίες και κύριοι συνάδελφοι, 29/10/2015
8964/17 ΜΑΚ/νκ/ΔΛ 1 DG E 1A
Συμβούλιο της Ευρωπαϊκής Ένωσης Βρυξέλλες, 10 Μαΐου 2017 (OR. en) 8964/17 ΣΗΜΕΙΩΜΑ ΣΗΜΕΙΟΥ «Ι/A» Αποστολέας: Αποδέκτης: Γενική Γραμματεία του Συμβουλίου ENV 422 FIN 290 FSTR 40 REGIO 56 AGRI 255 Επιτροπή
ΠΑΡΑΡΤΗΜΑ ΙΙ: ΟΡΟΙ ΕΝΤΟΛΗΣ ΤΕΧΝΙΚΕΣ ΠΡΟΔΙΑΓΡΑΦΕΣ
ΠΑΡΑΡΤΗΜΑ ΙΙ: ΟΡΟΙ ΕΝΤΟΛΗΣ ΤΕΧΝΙΚΕΣ ΠΡΟΔΙΑΓΡΑΦΕΣ Πίνακας Περιεχομένων Σελίδα 2 από 7 1. ΓΕΝΙΚΕΣ ΠΛΗΡΟΦΟΡΙΕΣ 1.1 Δικαιούχος Χώρα Κυπριακή Δημοκρατία. 1.2 Αναθέτουσα Αρχή Ογκολογικό Κέντρο Τράπεζας Κύπρου
3. ΤΕΧΝΙΚΟ ΑΝΤΙΚΕΙΜΕΝΟ
ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΝΟΜΟΣ ΧΑΛΚΙΔΙΚΗΣ ΔΗΜΟΣ ΑΡΙΣΤΟΤΕΛΗ ΔΙΕΥΘΥΝΣΗ ΤΕΧΝΙΚΩΝ ΥΠΗΡΕΣΙΩΝ, ΠΕΡΙΒΑΛΛΟΝΤΟΣ & ΠΟΛΕΟΔΟΜΙΑΣ Ταχ. Δ/νση: Αγίου Όρους 2 Ταχ. Κώδικας: 63075 Πληροφορίες: κ. Γεώργιος Ζάπρης Τηλ.: 2377
ΚΑΤΑΣΚΕΥΗ ΥΠΕΡΥΨΩΜΕΝΟΥ ΜΕΣΟΥ ΣΤΑΘΕΡΗΣ ΤΡΟΧΙΑΣ (MONORAIL) εντός της λιμενικής ζώνης του ΟΛΠ Α.Ε. Συνοπτική Παρουσίαση του έργου
ΚΑΤΑΣΚΕΥΗ ΥΠΕΡΥΨΩΜΕΝΟΥ ΜΕΣΟΥ ΣΤΑΘΕΡΗΣ ΤΡΟΧΙΑΣ (MONORAIL) εντός της λιμενικής ζώνης του ΟΛΠ Α.Ε. Συνοπτική Παρουσίαση του έργου ΠΕΙΡΑΙΑΣ 28 Δεκεμβρίου 2011 ΚΑΤΑΣΚΕΥΗ ΥΠΕΡΥΨΩΜΕΝΟΥ ΜΕΣΟΥ ΣΤΑΘΕΡΗΣ ΤΡΟΧΙΑΣ
Προσχέδιο νόμου για την διαχείριση των Επιχειρησιακών Προγραμμάτων
Κ.Ε.Δ.Κ.Ε. Διοικητικό Συμβούλιο 26.4.2007 Εξελίξεις στην προετοιμασία της 4 ης Προγραμματικής Περιόδου 2007-2013 Προσχέδιο νόμου για την διαχείριση των Επιχειρησιακών Προγραμμάτων 2007-2013 ΒΑΣΑΡΔΑΝΗΣ
ΤΕΧΝΙΚΗ ΠΕΡΙΓΡΑΦΗ. «Κατασκευή Βορειοανατολικής Περιφερειακής οδού Ελασσόνας από Εθνική οδό Ελασσόνας - Λάρισας έως 2ο Γυµνάσιο Ελασσόνας (LKM 26.
ΤΕΧΝΙΚΗ ΠΕΡΙΓΡΑΦΗ «Κατασκευή Βορειοανατολικής Περιφερειακής οδού Ελασσόνας από Εθνική οδό Ελασσόνας - Λάρισας έως 2ο Γυµνάσιο Ελασσόνας (LKM 26.00)» 1.210.000 Ευρώ Απρίλιος 2010 K:\ΠΑΡΑΧΩΡΗΣΕΙΣ\C02\LKM
Εργαστήριο Χωροταξικού Σχεδιασμού
ΑΡΙΣΤΟΤΕΛΕΙΟ ΠΑΝΕΠΙΣΤΗΜΙΟ ΘΕΣΣΑΛΟΝΙΚΗΣ ΑΝΟΙΧΤΑ ΑΚΑΔΗΜΑΙΚΑ ΜΑΘΗΜΑΤΑ Διδακτική ομάδα: Ελένη Ανδρικοπούλου, Γρηγόρης Καυκαλάς 1η Διάλεξη Α. Τέσσερα Σχέδια για τη Θεσσαλονίκη Χωροταξική Μελέτη (1966-1968)
ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΠΕΡΙΦΕΡΕΙΑ ΣΤΕΡΕΑΣ ΕΛΛΑΔΑΣ ΓΡΑΦΕΙΟ ΠΕΡΙΦΕΡΕΙΑΡΧΗ ΥΨΗΛΑΝΤΗ ΛΑΜΙΑ. Λαμία ΠΡΟΣ: Μ.Μ.Ε.
ΕΛΛΗΝΙΚΗ ΔΗΜΟΚΡΑΤΙΑ ΠΕΡΙΦΕΡΕΙΑ ΣΤΕΡΕΑΣ ΕΛΛΑΔΑΣ ΓΡΑΦΕΙΟ ΠΕΡΙΦΕΡΕΙΑΡΧΗ ΥΨΗΛΑΝΤΗ 1 35100 ΛΑΜΙΑ Λαμία 16-7-2014 ΠΡΟΣ: Μ.Μ.Ε. ΔΕΛΤΙΟ ΤΥΠΟΥ Αυλαία Συνεδριάσεων Περιφερειακού Συμβουλίου της πρώτης αιρετής περιφερειακής
Προτάσεις για την ανάθεση και εκπόνηση μελετών & υπηρεσιών. Πάνος Παναγόπουλος ECOS Μελετητική Α.Ε. Αντιπρόεδρος EFCA
Προτάσεις για την ανάθεση και εκπόνηση μελετών & υπηρεσιών Πάνος Παναγόπουλος ECOS Μελετητική Α.Ε. Αντιπρόεδρος EFCA Χαρακτηριστικά τομέα Δεδομένο: Δαπάνη μελέτης < 5% δαπάνης κατασκευής & λειτουργίας
D.3.5 Έκθεση για εφαρμογή καλών πρακτικών σε βιώσιμες ενεργειακές δράσεις
D.3.5 Έκθεση για εφαρμογή καλών πρακτικών σε βιώσιμες ενεργειακές δράσεις Τίτλος καλής πρακτικής: Αναβάθμιση οδικού φωτισμού σε 20 Τοπικές Αρχές στην Κύπρο Ημερομηνία Υποβολής: 28 Φεβρουαρίου 2017 1 ΠΕΡΙΕΧΟΜΕΝΑ
ΕΚΘΕΣΗ ΙΑΧΕΙΡΙΣΗΣ ΤΟΥ.Σ. ΤΗΣ ΑΝΩΝΥΜΗΣ ΕΤΑΙΡΕΙΑΣ ΑΚΤΩΡ Α.Τ.Ε. ΕΠΙ ΤΩΝ ΟΙΚΟΝΟΜΙΚΩΝ ΚΑΤΑΣΤΑΣΕΩΝ ΧΡΗΣΗΣ 2009
ΕΚΘΕΣΗ ΙΑΧΕΙΡΙΣΗΣ ΤΟΥ.Σ. ΤΗΣ ΑΝΩΝΥΜΗΣ ΕΤΑΙΡΕΙΑΣ ΑΚΤΩΡ Α.Τ.Ε. ΕΠΙ ΤΩΝ ΟΙΚΟΝΟΜΙΚΩΝ ΚΑΤΑΣΤΑΣΕΩΝ ΧΡΗΣΗΣ 2009 ΑΚΤΩΡ Α.Τ.Ε. ΑΝΩΝΥΜΗ ΤΕΧΝΙΚΗ ΕΤΑΙΡΕΙΑ ΕΡΜΟΥ 25 14564 ΚΗΦΙΣΙΑ Α.Φ.Μ.: 094149722.Ο.Υ.: ΦΑΒΕ ΑΘΗΝΩΝ
Ευρωπαϊκό Κοινοβούλιο
Ευρωπαϊκό Κοινοβούλιο 204-209 ΚΕΙΜΕΝΑ ΠΟΥ ΕΓΚΡΙΘΗΚΑΝ P8_TA(205)03 Απαλλαγή 203: Οργανισμός Συνεργασίας Ρυθμιστικών Αρχών Ενέργειας (ACER). Απόφαση του Ευρωπαϊκού Κοινοβουλίου της 29ης Απριλίου 205 σχετικά
Χτίζουμε τα σχολεία του μέλλοντος
Ενημερωτική συνάντηση με εκπροσώπους ΜΜΕ Χτίζουμε τα σχολεία του μέλλοντος Ηρακλής Κ. Δρούλιας Πρόεδρος & Διευθύνων Σύμβουλος Οργανισμός Σχολικών Κτιρίων Αθήνα, 4 Σεπτεμβρίου 2013 Παραδόσεις έργων πριν
Για ένα ελπιδοφόρο μέλλον των ΑΠΕ στη χώρα
Για ένα ελπιδοφόρο μέλλον των ΑΠΕ στη χώρα Γιάννης Χατζηβασιλειάδης Διπλ. Μηχανολόγος-Ηλεκτρολόγος Γενικός Γραμματέας ΙΕΝΕ 1 Εξέλιξη των εφαρμογών ΑΠΕ σε χώρες της ΕΕ σε σύγκριση με την Ελλάδα (I/II) Ευρώπη
ΙΗΜΕΡΙ Α ΙΑΧΕΙΡΙΣΗ ΕΠΙΚΙΝ ΥΝΟΤΗΤΑΣ Η ΕΦΑΡΜΟΓΗ ΤΩΝ Ο ΗΓΙΩΝ SEVESO I & II ΣΤΗ ΧΩΡΑ ΜΑΣ ΕΙΣΑΓΩΓΙΚΗ ΤΟΠΟΘΕΤΗΣΗ ΟΡΓΑΝΩΤΙΚΗΣ ΕΠΙΤΡΟΠΗΣ ΤΟΥ ΤΕΕ
ΤΕΕ ΙΗΜΕΡΙ Α ΙΑΧΕΙΡΙΣΗ ΕΠΙΚΙΝ ΥΝΟΤΗΤΑΣ Η ΕΦΑΡΜΟΓΗ ΤΩΝ Ο ΗΓΙΩΝ SEVESO I & II ΣΤΗ ΧΩΡΑ ΜΑΣ ΑΘΗΝΑ, 4 & 5 ΝΟΕΜΒΡΙΟΥ 2003 ΕΙΣΑΓΩΓΙΚΗ ΤΟΠΟΘΕΤΗΣΗ ΟΡΓΑΝΩΤΙΚΗΣ ΕΠΙΤΡΟΠΗΣ ΤΟΥ ΤΕΕ Σκοπός της ιηµερίδας αυτής που διοργανώνει
Δ7 Διαδικασία Ωρίµανσης και Σχεδιασµού Έργων, Επιλογής Άµεσα Ωφελούµενων Έργων ΕΚΤ και Διαχείρισης Ποιότητας Έργων
Δ7 Διαδικασία Ωρίµανσης και Σχεδιασµού Έργων, Επιλογής Άµεσα Ωφελούµενων Έργων ΕΚΤ και Διαχείρισης Ποιότητας Έργων Επάρκειας για την υλοποίηση Συγχρηµατοδοτούµενων Έργων Σύµφωνα µε το Πρότυπο ΕΛΟΤ 1429:
Εισήγηση στην Γεν. Συνέλευση
ΚΩΝ.ΜΟΥΤΑΦΗΣ ΑΝ.ΓΕΝ.ΓΡΑΜΜΑΤΕΑΣ ΠΑΝΕΛΛΗΝΙΟΣ ΣΥΝ ΕΣΜΟΣ ΑΝΩΝΥΜΩΝ ΤΕΧΝΙΚΩΝ ΕΤΑΙΡΙΩΝ & ΕΠΕ Φειδίου 14 ΑΘΗΝΑ 106 78 Τηλ.210-330.1814 Φαξ:210-382.4540 Εισήγηση στην Γεν. Συνέλευση Η Βελτίωση της ενεργειακής απόδοσης
